AVANZAMENTO COMPLESSIVO:
47,3% al 28/02/2019
Stato dei cantieri relativo alle sole stazioni:
SAN CRISTOFORO Dal 15 marzo 2016 IN CORSO: realizzazione strutture e uscite
SEGNERI Dal 17 marzo 2015 IN CORSO: realizzazione strutture
GELSOMINI Dall’11 giugno 2015 IN CORSO: realizzazione strutture e uscite
FRATTINI Dal 26 febbraio 2015 IN CORSO: realizzazione uscite e allestimento
TOLSTOJ Da maggi0 2015 IN CORSO: realizzazione strutture
WASHINGTON-BOLIVAR Da 31 agosto 2015 IN CORSO: realizzazione strutture
FOPPA Dal 2 settembre 2015 IN CORSO: realizzazione strutture
SOLARI Dal 27 agosto 2015 IN CORSO: realizzazione strutture
SANT’AMBROGIO Dal 22 febbraio 2016 IN CORSO: realizzazione strutture e scavo
DE AMICIS Dal 22 febbraio 2016 IN CORSO: realizzazione strutture e scavo
VETRA Dal 22 febbraio 2016: IN CORSO: realizzazione strutture
SANTA SOFIA Dal 19 febbraio 2016 IN CORSO: realizzazione strutture e scavo
SFORZA-POLICLINICO Dal 01 marzo 2016, riaperto il 06 marzo 2017 IN CORSO: scavo e consolidamento fondo
SAN BABILA Dal 18 dicembre 2015 IN CORSO: scavo
TRICOLORE Dal 5 agosto 2015 IN CORSO: realizzazione strutture
DATEO Dal 23 gennaio 2015 IN CORSO: realizzazione strutture
SUSA Dal 05 febbraio 2015 IN CORSO: realizzazione uscite
ARGONNE Dal 02 febbario 2015 IN CORSO: realizzazione uscite
FORLANINI FS Dal? IN CORSO: allestimento
FORLANINI QUARTIERE Dal? IN CORSO: realizzazione uscite e allestimento
LINATE AEROPORTO Dal 28 maggio 2012 IN CORSO: realizzazione uscite, allestimento e sistemazioni superficiali
FASI REALIZZATIVE:
1)rimozione arredi e alberi
2)spostamento sottoservizi e formazione cantiere definitivo
3)realizzazione pareti perimetrali e consolidamento fondo
4)scavo e posa tiranti
5)realizzazione strutture
6)realizzazione uscite
7) installazione impianti e binari
8)sistemazione superficiali e allestimento stazioni
Le talpe solitamente attraversano le stazioni durante la fase 6. I collaudi avvengono durante la fase 8.
BOB = Bonifica da Ordigni Bellici della seconda guerra mondiale.

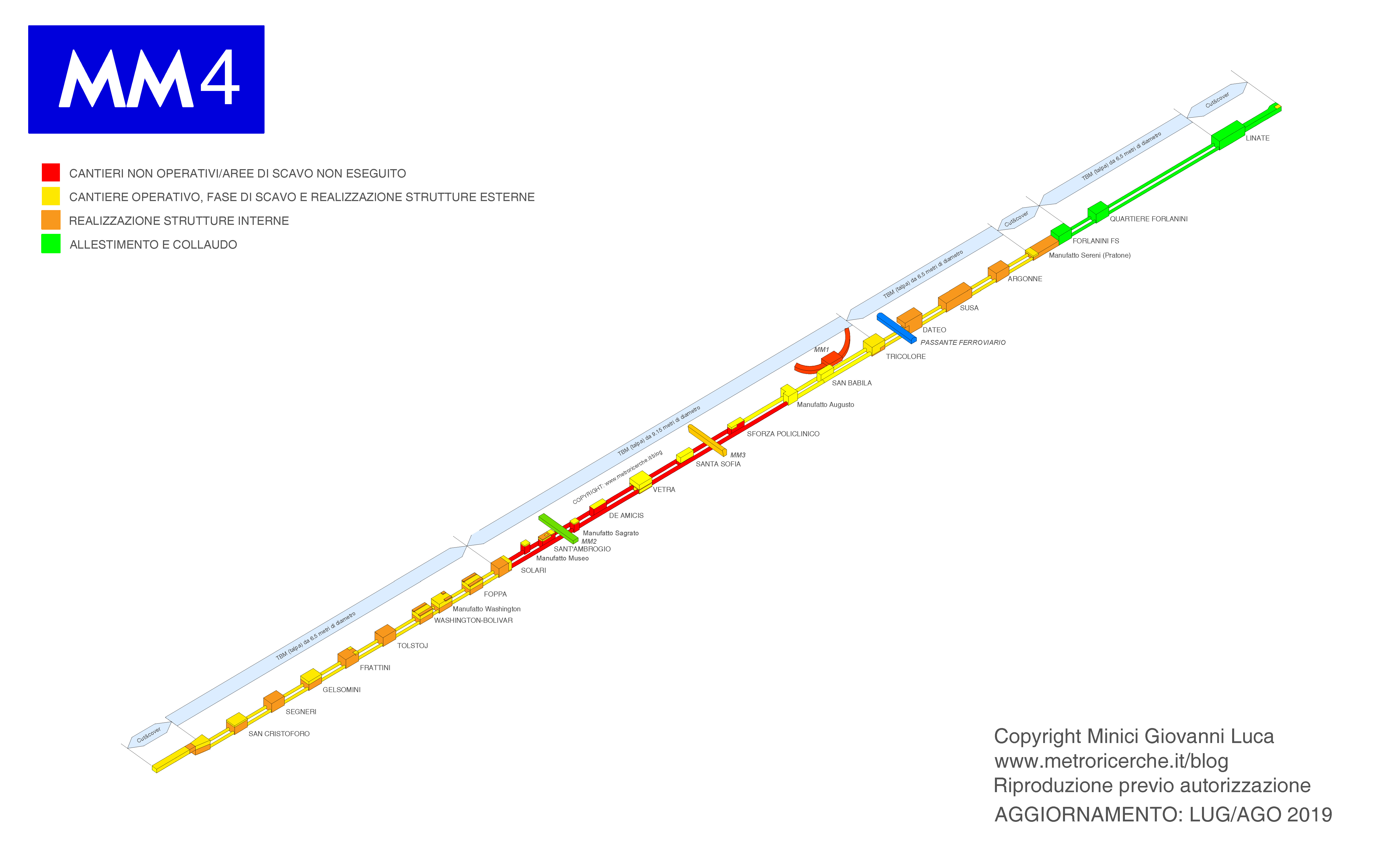

AGGIORNAMENTO DATE DI APERTURA/CRONOPROGRAMMA (GIUGNO 2018)
SAN CRISTOFORO Dal 15 marzo 2016 al 31 luglio 2023 (era 30 aprile 2022)
SEGNERI Dal 17 marzo 2015 al 31 luglio 2023 (era 30 aprile 2022)
GELSOMINI Dall’11 giugno 2015 al 31 luglio 2023 (era 30 aprile 2022)
FRATTINI Dal 26 febbraio 2015 al 31 luglio 2023 (era 30 aprile 2022)
TOLSTOJ Da maggi0 2015 al 31 luglio 2023 (era 30 aprile 2022)
WASHINGTON-BOLIVAR Da 31 agosto 2015 al 31 luglio 2023 (era 30 aprile 2022)
FOPPA Dal 2 settembre 2015 al 31 luglio 2023 (era 30 aprile 2022)
SOLARI Dal 27 agosto 2015 al 31 luglio 2023 (era 30 aprile 2022)
SANT’AMBROGIO Dal 22 febbraio 2016 al 31 luglio 2023 (era 30 aprile 2022)
DE AMICIS Dal 22 febbraio 2016 al 31 luglio 2023 (era 30 aprile 2022)
VETRA Dal 22 febbraio 2016 al 31 luglio 2023 (era 30 aprile 2022)
SANTA SOFIA Dal 19 febbraio 2016 al 31 luglio 2023 (era 30 aprile 2022)
SFORZA-POLICLINICO Dal 01 marzo 2016, riaperto il 06 marzo 2017 al 31 luglio 2023 (era 30 aprile 2022)
SAN BABILA Dal 18 dicembre 2015 a dicembre 2022 (era 30 aprile 2022)
TRICOLORE Dal 5 agosto 2015 a dicembre 2022 (era 30 aprile 2022)
DATEO Dal 23 gennaio 2015 a giugno 2022 (era 30 aprile 2022)

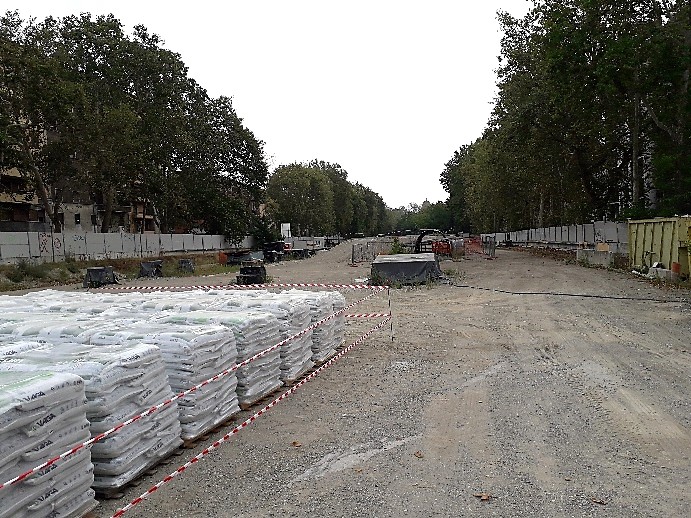

SUSA Dal 05 febbraio 2015 a giugno 2022 (era 30 aprile 2022)
ARGONNE Dal 02 febbario 2015 a giugno 2022 (era 30 aprile 2022)
FORLANINI FS Dal? al 31 gennaio 2021 (era 30 aprile 2022)
FORLANINI QUARTIERE Dal? al 31 gennaio 2021 (era 30 aprile 2022)
LINATE AEROPORTO Dal 28 maggio 2012 al 31 gennaio 2021 (era 30 aprile 2022)
TRATTA EXPO

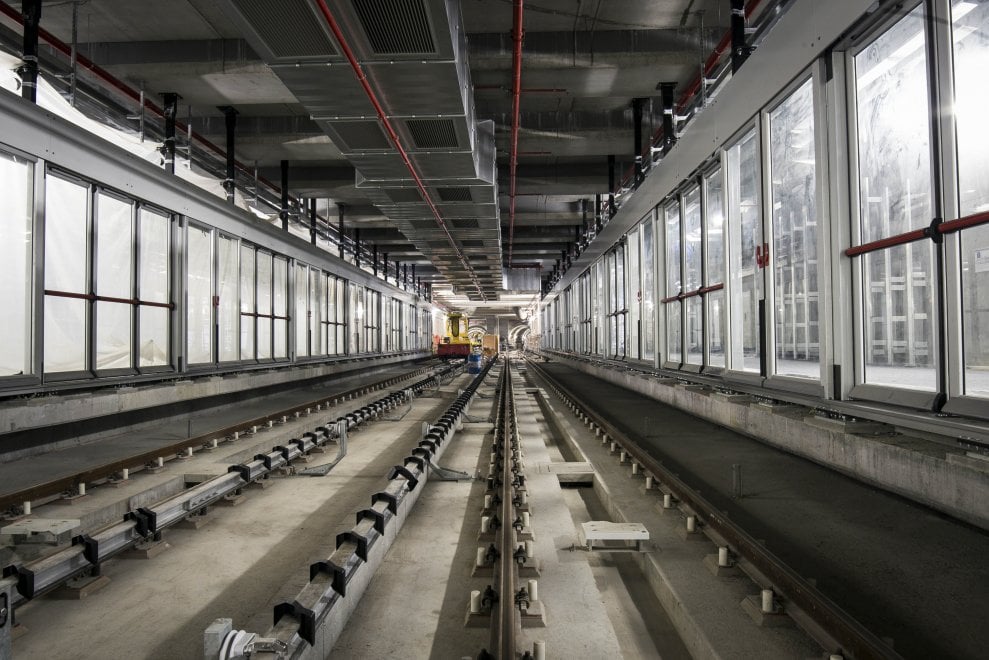

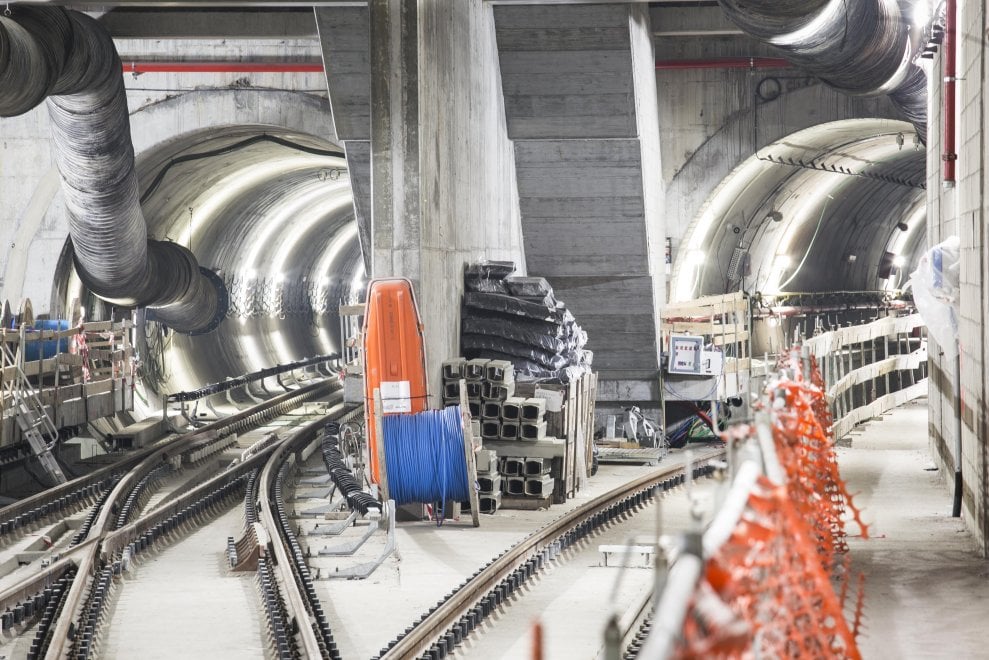

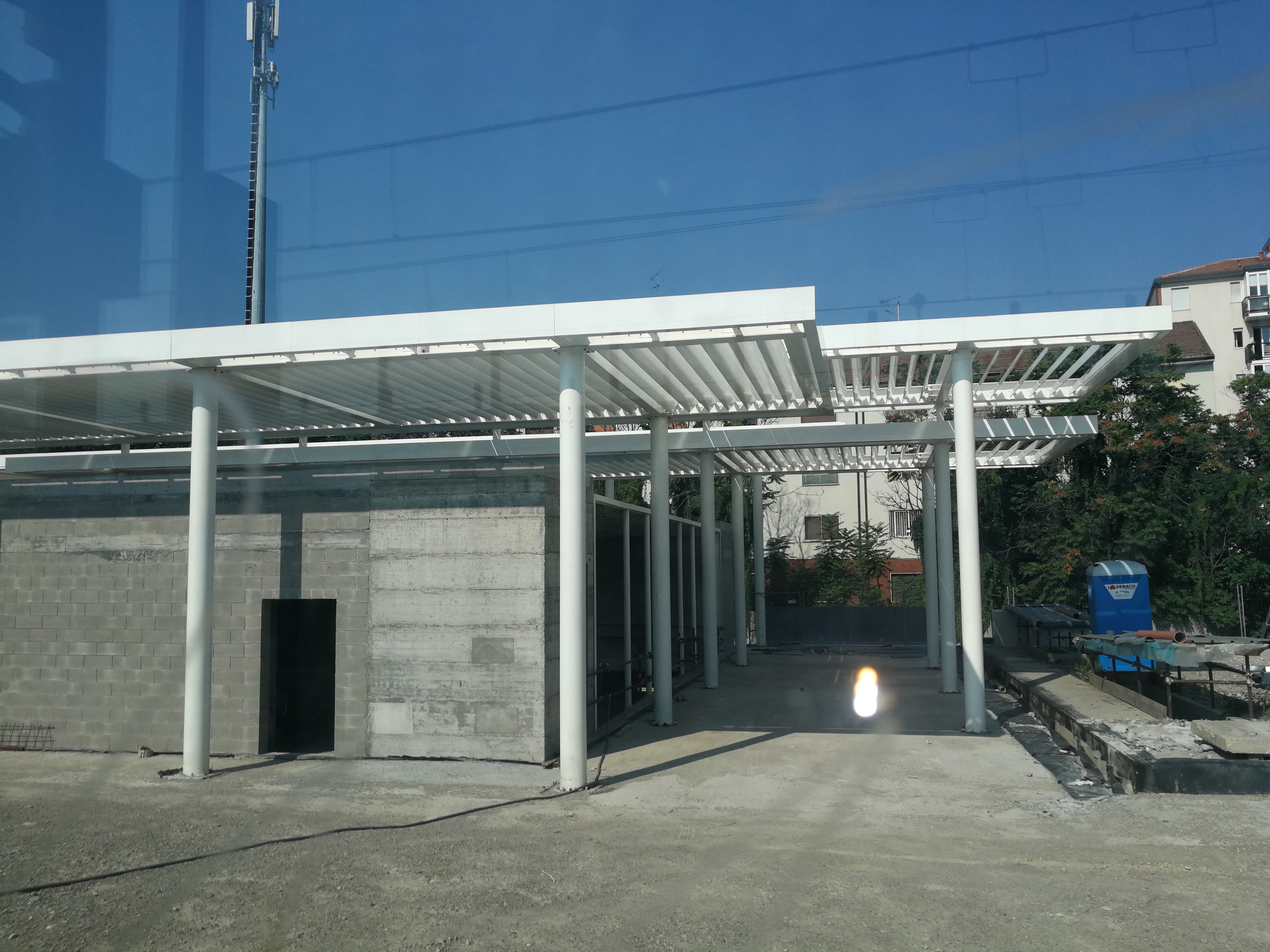

LINATE: terminato il rivestimento esterno della copertura della stazione, sta proseguendo il montaggio delle carpenterie metalliche dell’uscita lato Milano. Sono iniziati i lavori di allestimento della stazione con il montaggio delle porte di banchina e delle carpenterie metalliche che reggerrano le pannellature lungo le pareti. Questo sembra un ritorno alle innovazioni della Linea 1 nel 1964, un buon segno? Tanto scalpore hanno suscitato i 13 lucernari posti sulla prima curva del corridoio che porta all’aeroporto. In realtà i fori sono ben visibli da almeno un anno. Proseguono i lavori nell’area interna all’aeroporto che rimarrà chiuso fine ad ottobre per questa e molte altre opere di rinnovamento. Intanto è stato calato il primo treno che dovrà effettuare i primi test sul funzionamento degli impianti.
FORLANINI QUARTIERE: terminata la costruzione delle strutture della scala sud è già stato terminato il ripristino dell’arredo urbano pre-cantiere. Prosegue il ripristino del marciapiede e della carreggiata anche sul lato nord.

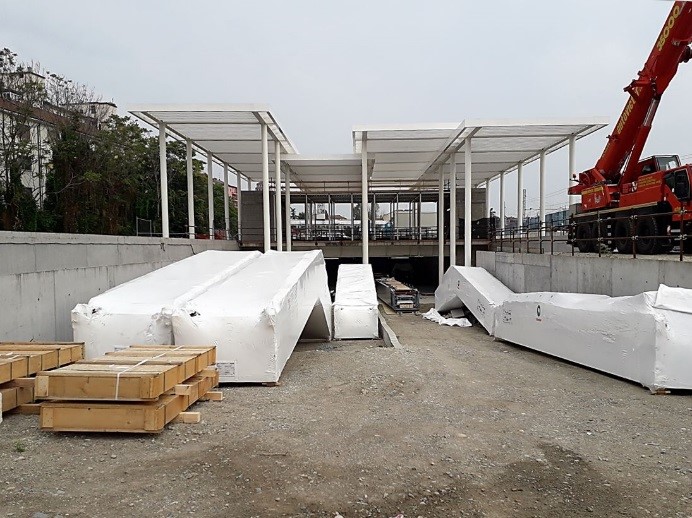

FORLANINI FS: è iniziata l’installazione degli impianti (incluse le scale mobili) e l’allestimento interno. Nel manufatto Sereni (“Pratone”) prosegue l’attività di supporto delle “talpe” che dovranno scavare la tratta centrale.
TRATTA EST

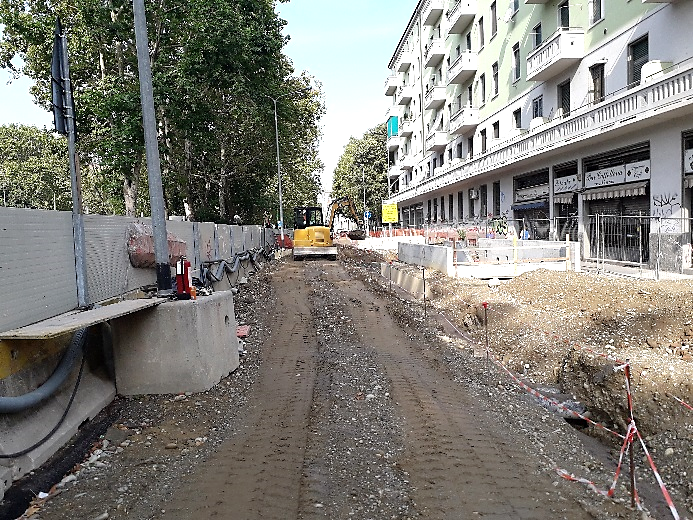

ARGONNE: continua la realizzazione delle strutture delle uscite sul marciapiede nord di viale Argonne.
SUSA: sono state completate le strutture del manufatto “Argonnne” e della stazione. Continua la realizzazione delle strutture dei blocchi di uscite lungo i marciapiedi laterali di viale Argonne.

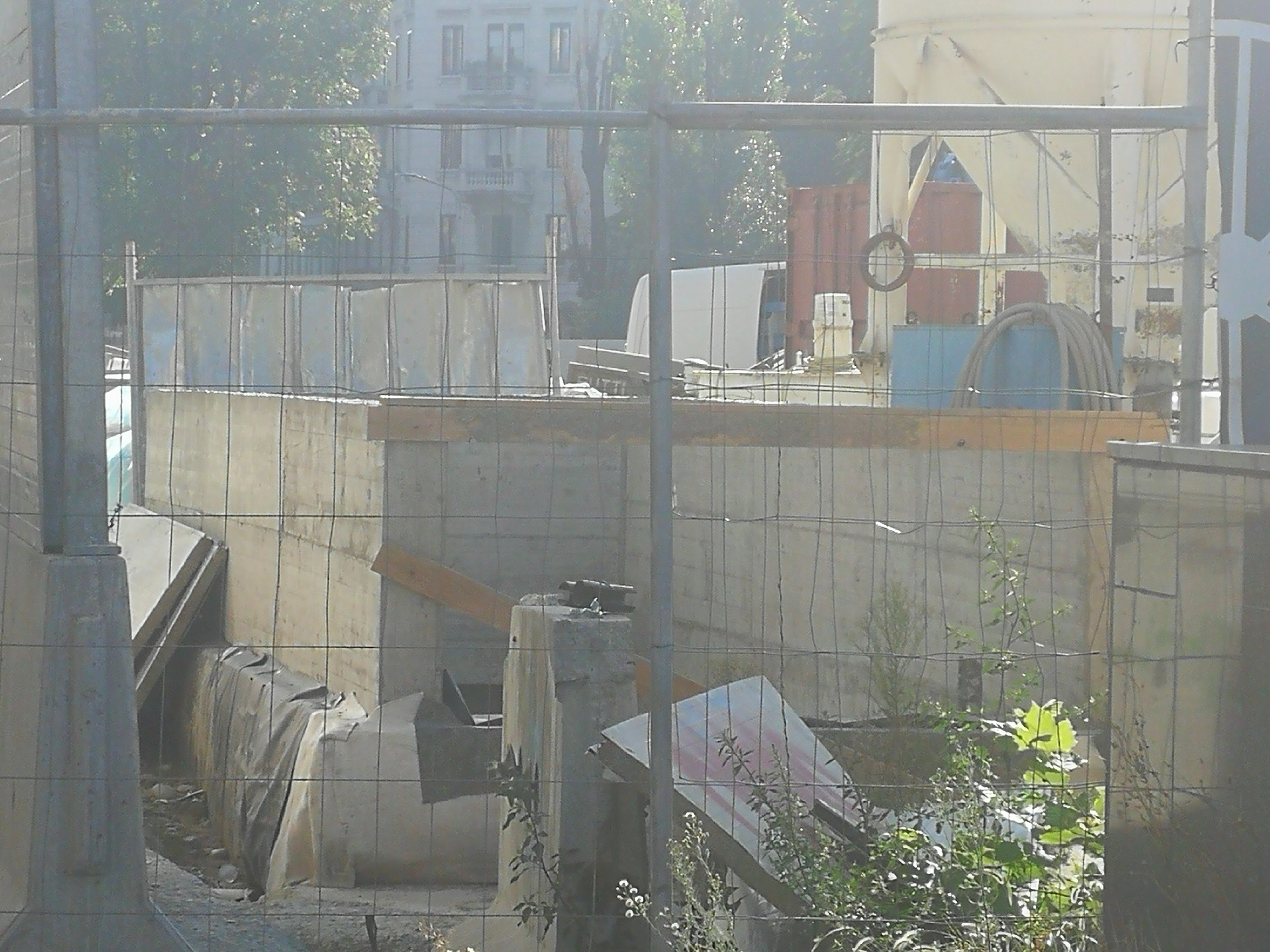

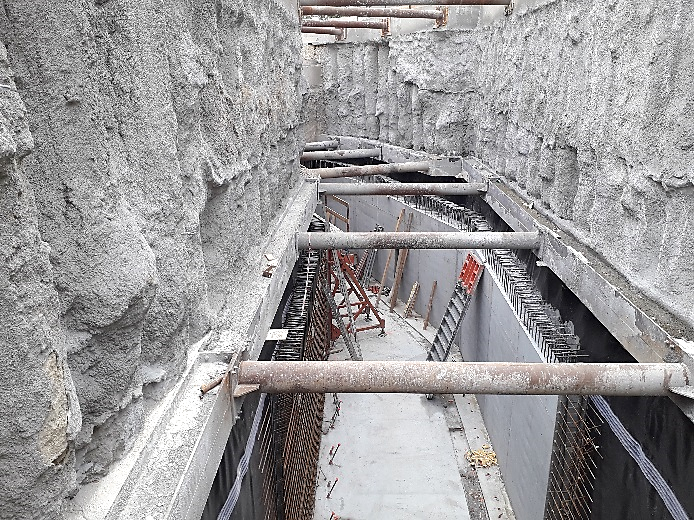

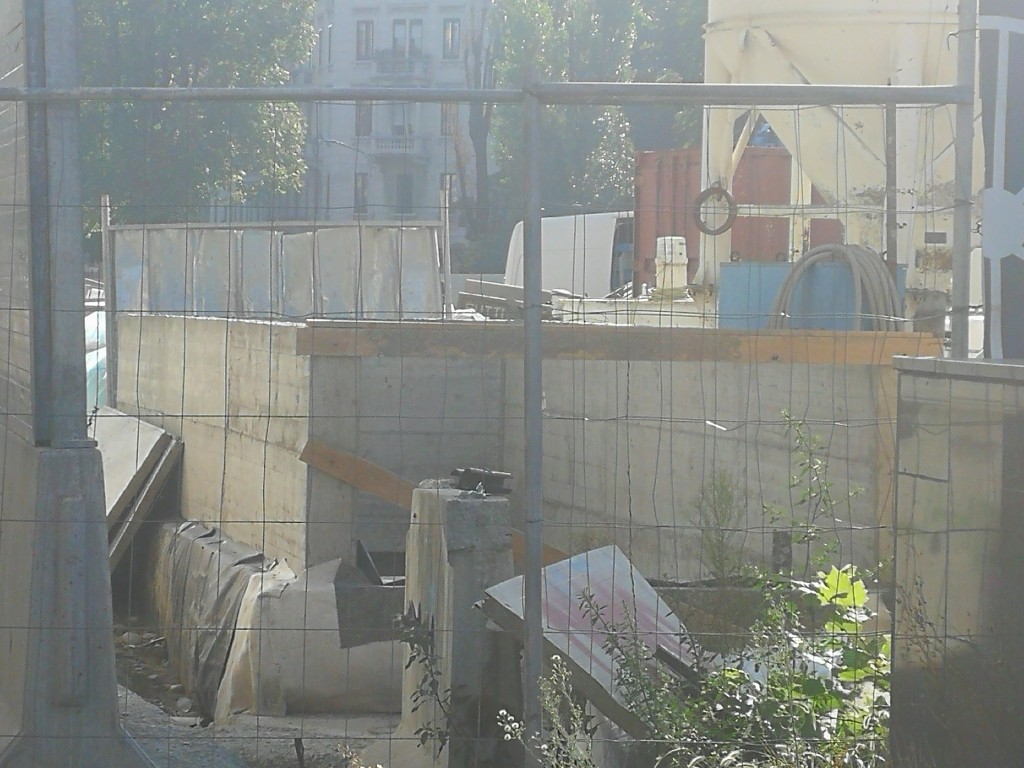

DATEO: è stata completata la realizzazione di tutte le strutture del mezzanino e delle uscite. Prosegue la realizzazione del corridoio che porterà al passante. Le aree completate sono già state ricoperte di terra ed in corso il ripristino della carreggiata nord di corso Plebisciti.
TRICOLORE: prosegue l’attività di supporto alle due talpe, ora in prossimità della stazione Sforza-Policlinico.
TRATTA CENTRALE
SAN BABILA: dovrebbe essere stato completato lo scavo.
SFORZA POLICLINICO: è iniziato lo scavo della metà sud della stazione, mentre prosegue il consolidamento per il resto dell’area.
SANTA SOFIA: prosegue la fase di scavo e la realizzazione di una prima soletta intermedia che ha anche la funzione di mantenere le pareti di scavo. Si tratta del metodo “top-down”, ovvero dall’alto al basso; un’evoluzione del “metodo Milano”.
VETRA: prosegue la realizzazione delle strutture interne.
DE AMICIS: terminata la fase di spostamento sottoservizi è iniziata la realizzate le pareti della stazione e una prima fase di scavo.
SANT’AMBROGIO: completata la soletta su via Carducci e nel tratto ovest di via San Vittore, continua la realizzazione della soletta di copertura nel tratto terminale di via San Vittore, lato est. Intanto, da un apposito foro al centro della soletta, viene rimossa la terra dal vano stazione. Nel tratto a lato della pusterla, è iniziata la realizzazione del corridoio pedonale di collegamento con la M2. Nell’area davanti all’ingresso del Museo della Scienza, procedono le indagini archeologiche, mentre sono terminate quelle davanti all’ingresso della Basilica ed è subito iniziata la realizzazione delle corree di guida per la realizzazione della pareti del pozzo. In queste due aree verrano realizzati due pozzi che serviranno alla manutenzione delle talpe le quali, non passando in uno normale vano aperto, necessitano comunque di uno spazio dover poter fare manutenzione all’aperto.
TRATTA OVEST

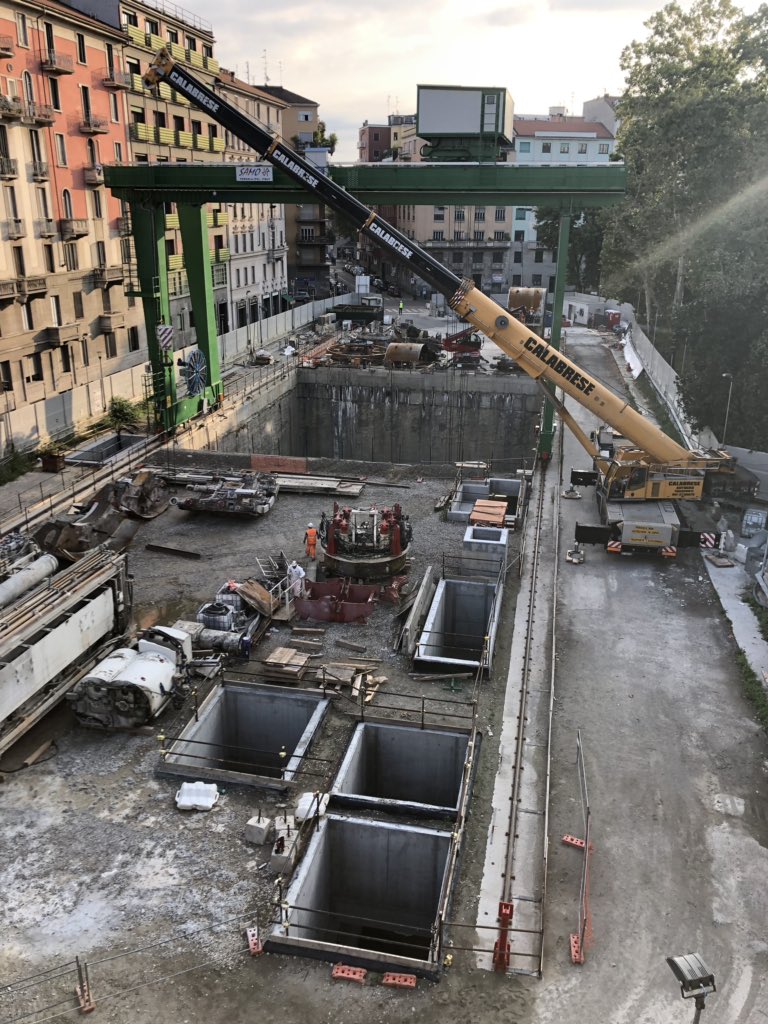

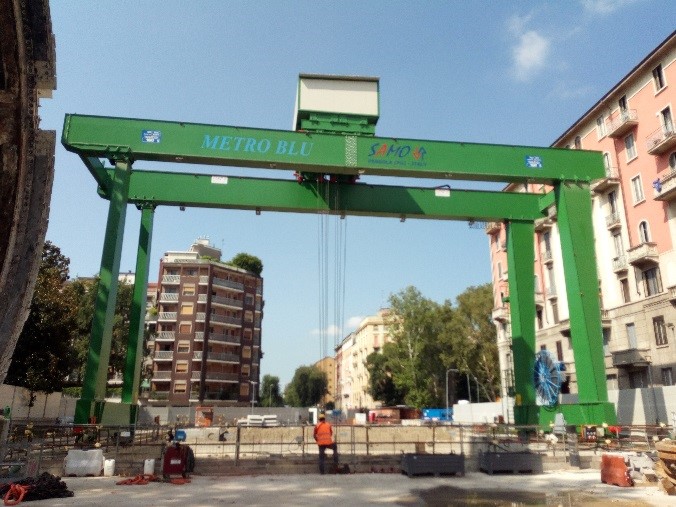

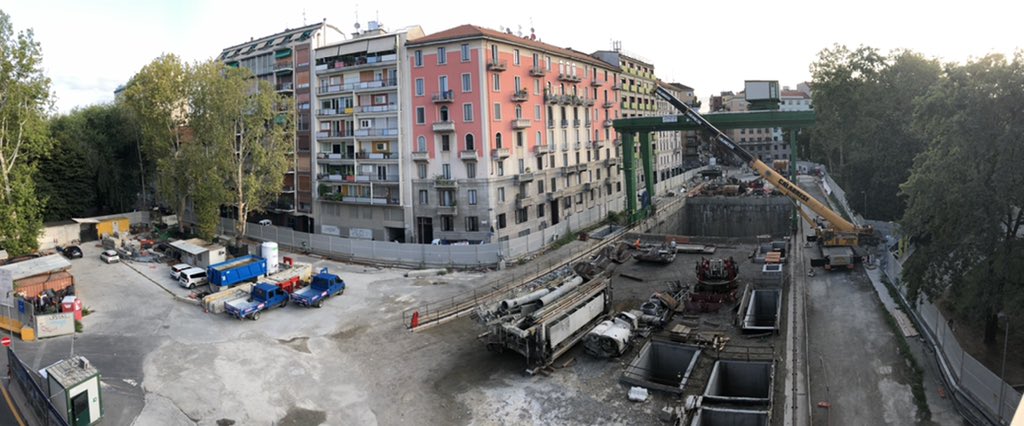

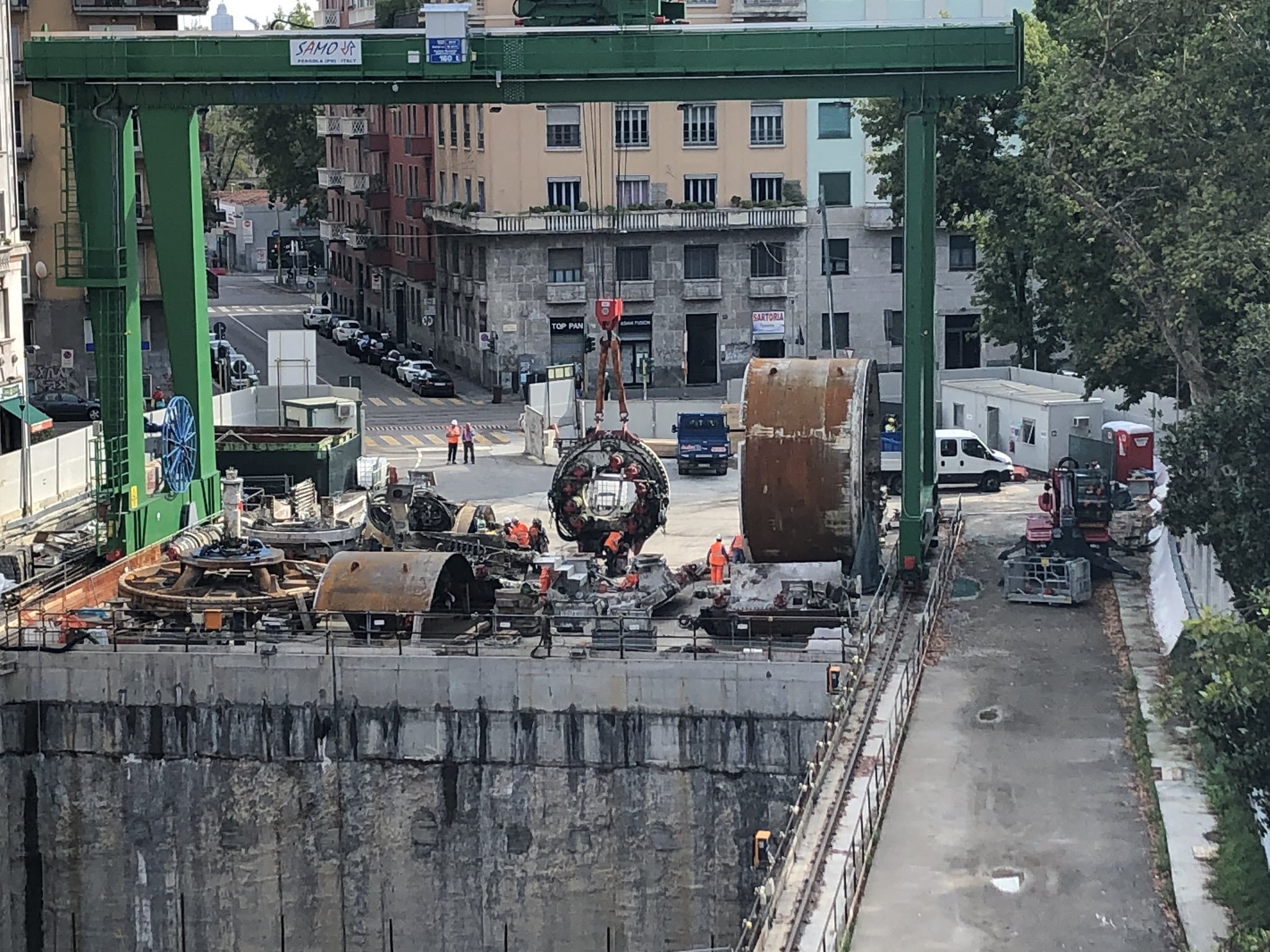

SOLARI: continua la rimozione delle due talpe che hanno scavato la tratta ovest.

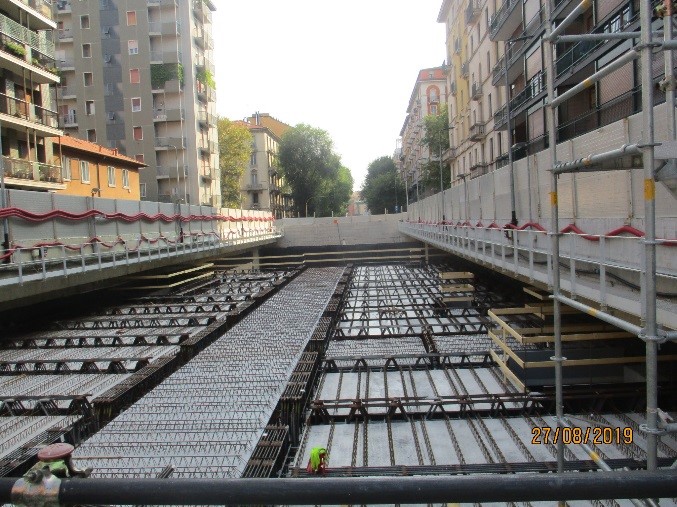

FOPPA: prosegue la realizzazione delle strutture interne.

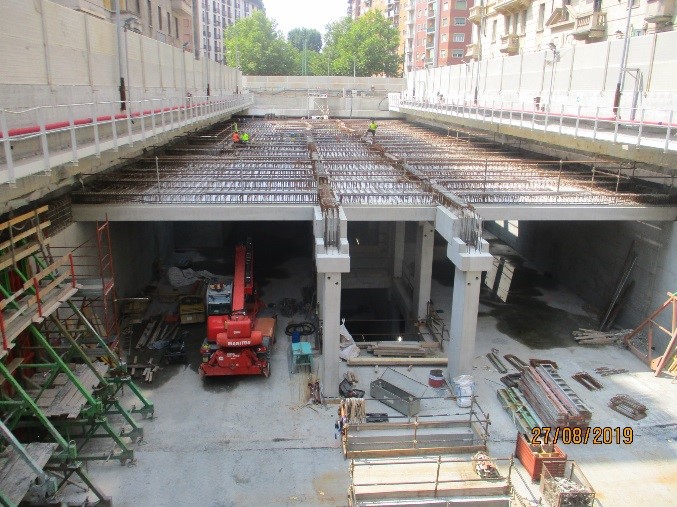

WASHINGTON-BOLIVAR: prosegue la realizzazione delle strutture interne.

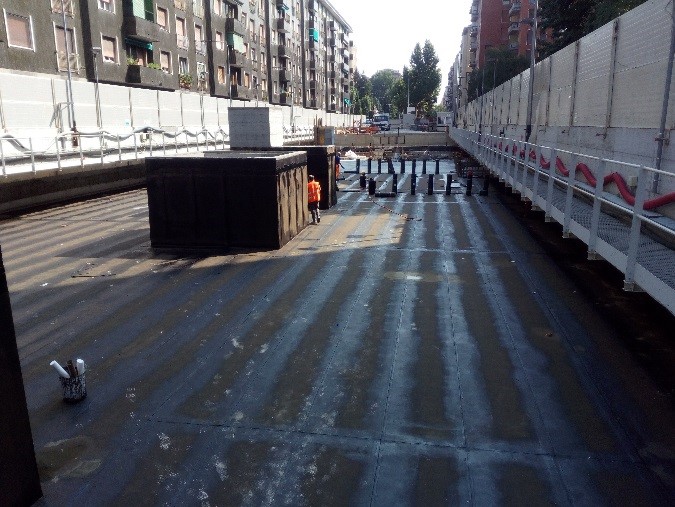

TOLSTOJ: quasi completata la realizzazione delle strutture interne, nel lato sud è già iniziato il rinterro.

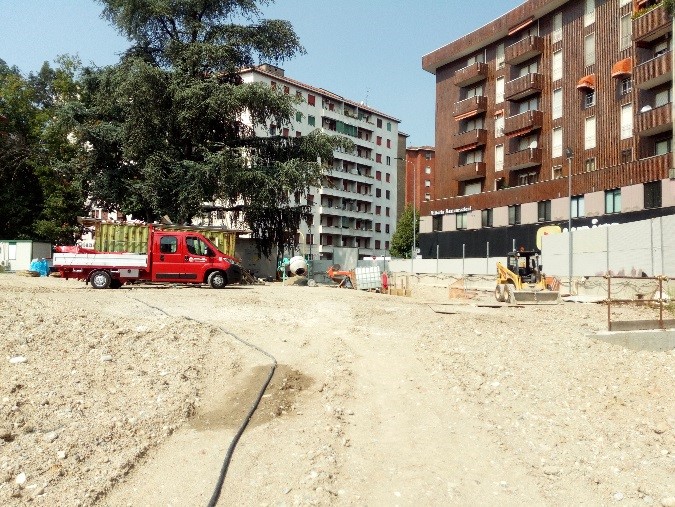

FRATTINI: le strutture sono ormai completate. E’ in corso la realizzazione delle uscite e la realizzazione delle partizioni interne al vano stazione.

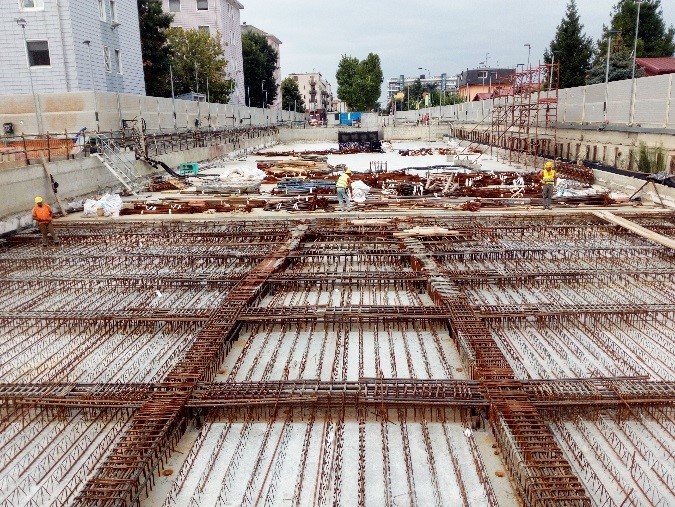

GELSOMINI: prosegue la realizzazione delle strutture e di parte delle uscite.

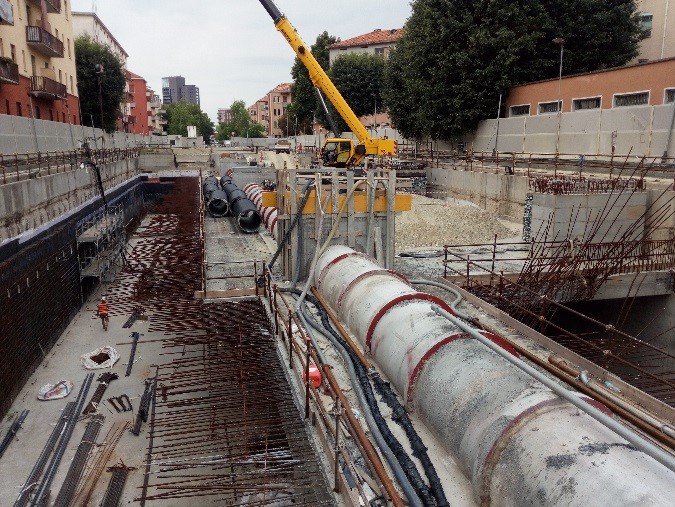

SEGNERI: prosegue la realizzazione delle strutture interne ormai arrivate alla soletta di copertura.

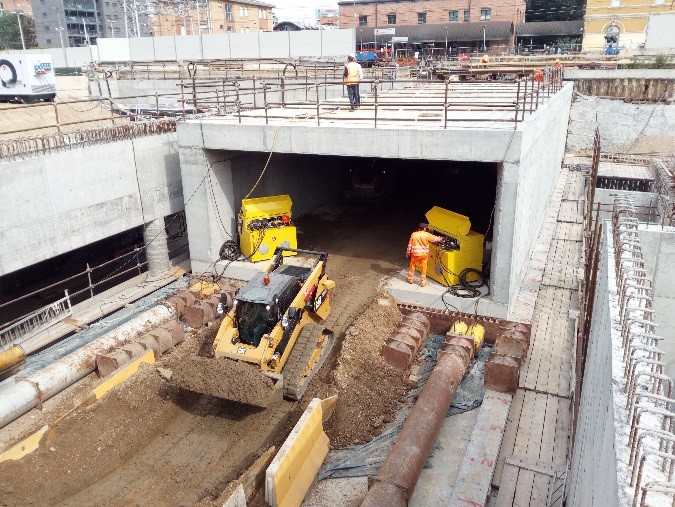

SAN CRISTOFORO: procede rapidamente la realizzazione delle strutture e delle uscite verso piazza Tirana.
PER UN DETTAGLIO SUL METODO DI REALIZZAZIONE DELLE PARATIE DI STAZIONE: CLICCA QUI

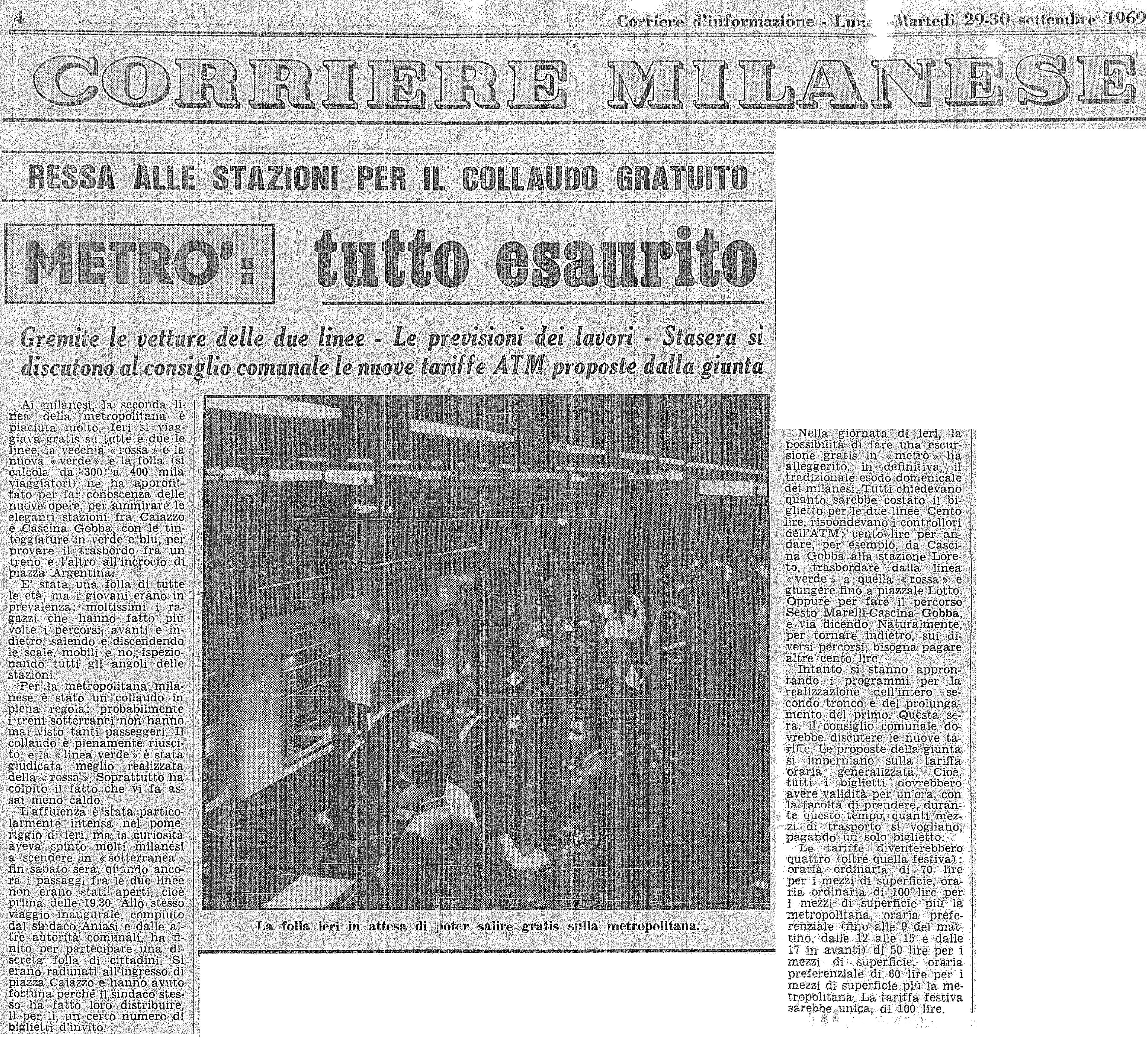

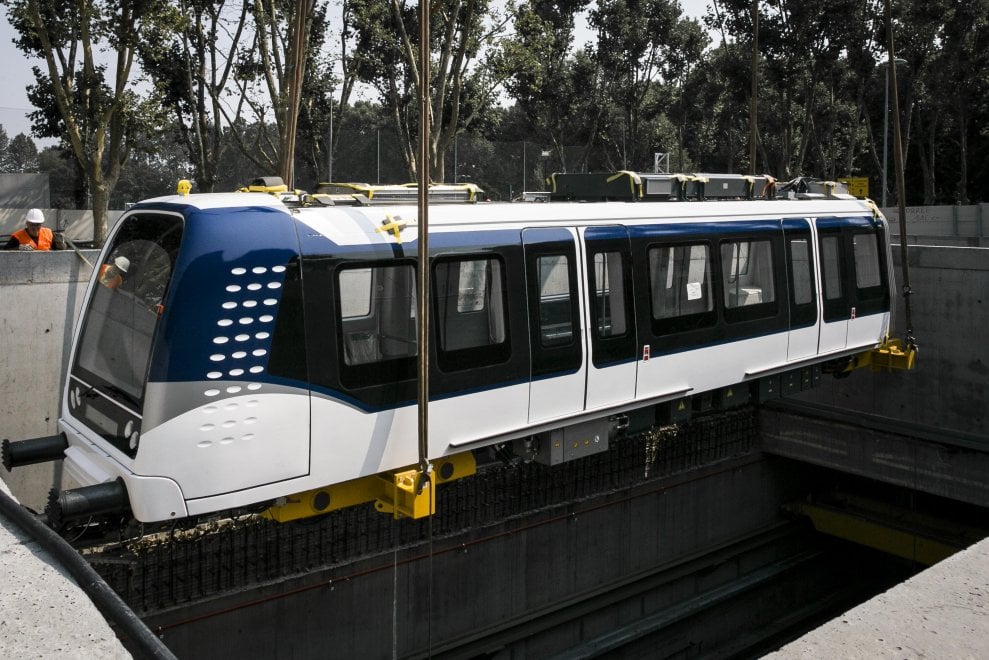

Finalmente inizia a girare una foto dell’allestimento di prova della Metro 4. Certamente meglio della Metro5 “lilla”, ma non è certo una cosa difficile da fare. Quello che si nota è l’assenza di una ricerca specifica. In pratica si è andati sull’”usato sicuro” di matrice “nordica” (vedi Copenhagen), come era previsto proprio per la M5. Sulla segnaletica bene la striscia continua; ignorate i caratteri scelti perchè si useranno quelli standard delle altre linee, ovvero la rivisitazione del carattere “Noorda” a sua volta derviazione dell’Helvetica.
Ma visto quello che si fa oggi (vedi link sotto), sopratutto in tema di materiali, visto che le strutture e i volumo sono già definiti, la capitale mondiale del design si può fermare a questo?
Foto MM:

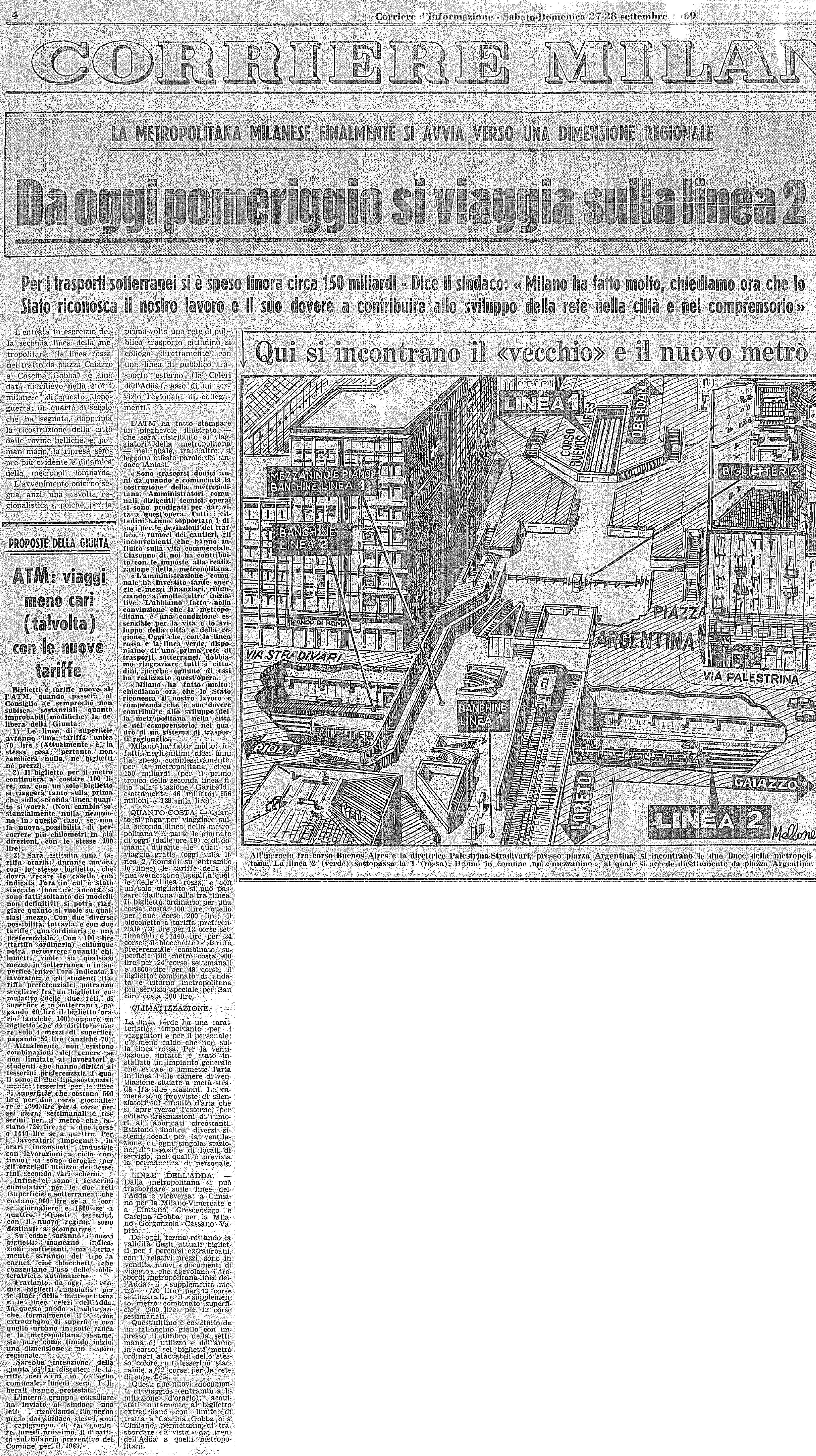

Foto Repubblica:

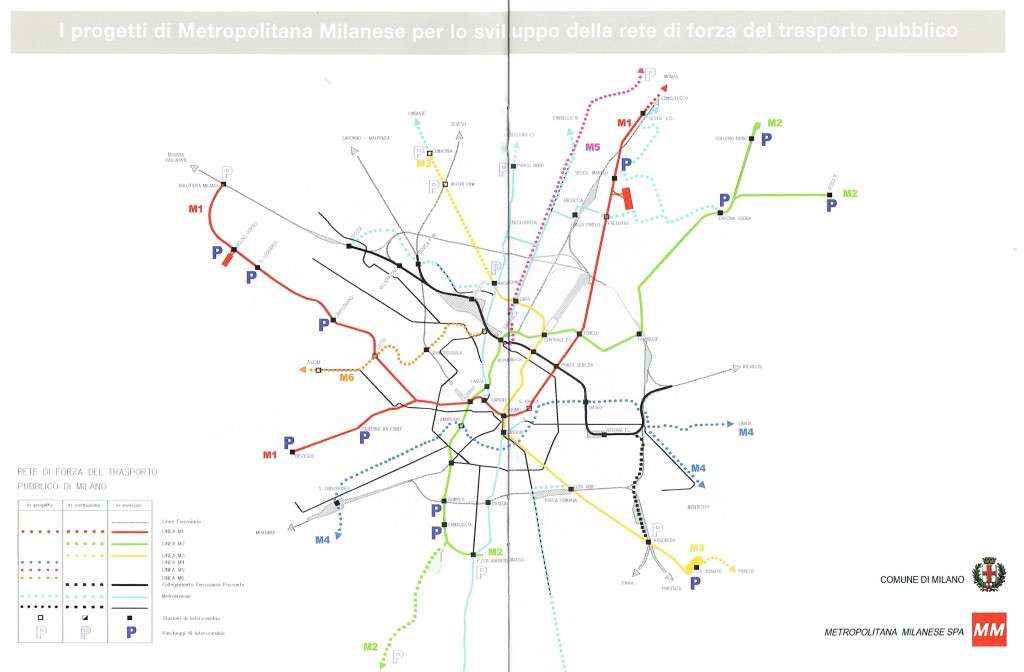

Foto da Google Earth:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Ecco la planimetria con la proposta di trasporto e stoccaggio dello smarino (le terre di scavo dei tunnel) in area Pratone e via Gatto. In parole semplici, il nastro trasportatore uscirà dai due tunnel nell’area del manufatto Sereni (Pratone) e passerà in un tunnel esistente sotto la stazione Forlanini FS delle ferrovie. Qua passera allo scoperto nella cosiddetta “area interclusa” e poi si inserirà nel sottopasso ferroviario esistente che passa sotto la linea veloce Rogoredo-Lambrate, dove potrà in breve tempo essere realizzata anche la pista ciclabile di connessione tra viale Argonne e il Parco Forlanini. Uscito dal sottopasso, il nastro trasportatore inizierà la sua risalita fino alla torre posta al centro dell’area di deposito temporaneo del materiale. Il nastro trasportatore sarà coperto per evitare la dispersione delle terre, che, comunque, sono appositamente imbevuti di un liquido che evita la dispersione di polveri.
Quale uscita sud per la stazione Argonne? Il dibattito in consiglio di zona è stato vivo e con posizioni trasversali che divisono gli opposti fronti. Meglio l’uscita originale (in verde) verso il marciapiede sud verso la via privata Marciano, o meglio l’uscita verso ovest (in rosso) con la scala all’interno del parterre? La prima eviterebbe di attraversare la strada, ma si troverebbe lontana dalle fermate del trasporto pubblico (filovia 93). La seconda sarebbe più vicina comoda per connettersi con la 93 e l’incrocio di Largo di Porto di Classe, ma richiederebbe l’attraversamento della strada. Io sono favorevole alla seconda opzione, più razionale, ma mi chiedo perchè non farle entrambe?
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto da Google Earth:
Foto da Google Earth:
Foto da Google Earth:

Ecco il rendering del collegamento M3-M4 che ha suscitato tante polemiche. Come potete vedere sempra che il vano ascensore sia posto quasi vicino alla Basilica di San Nazaro, e quindi lì dovrebbero esserci anche le scale fisse o mobili. Ma se vediamo la foto della planimetria (che qualche coraggioso Giornalista è riuscito a pubblicare), il tunnel pedonale si ferma solo a metà di via Pantano. A cosa serve un simile manufatto? Non ha caso il rendering è subito sparito.
Foto da Google Earth:
Foto da Google Earth:
Foto da Google Earth:

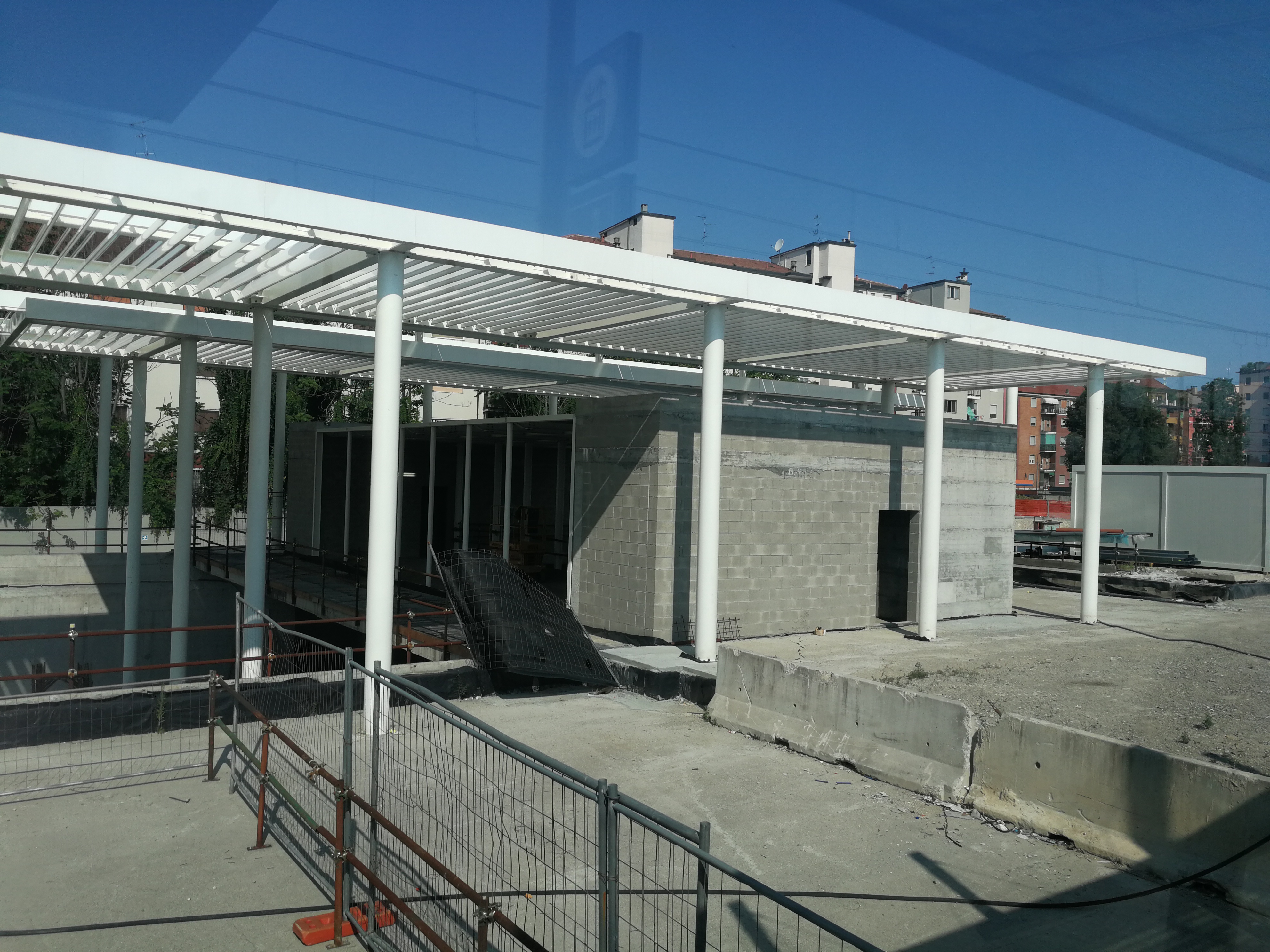

Fase attuale:
Foto da Google Earth:
Foto da Google Earth:
Foto MM:
Anche in Solari sono arrivati i punti di controllo per la stabilità degli edifici.
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto MM:
Foto da Google Earth:
Foto da Google Earth:

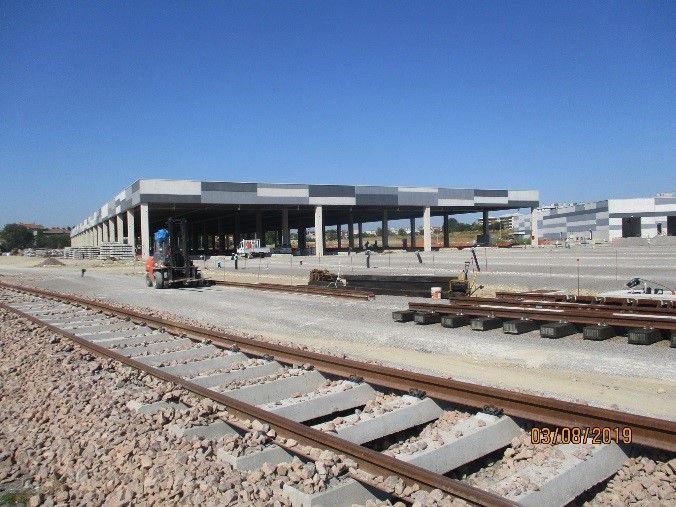

Il deposito:
Foto MM:
Foto da Google Earth:
