PETIZIONE PER IL COLLEGAMENTO M4-M3:

FIRMATE ORA!

ATTENZIONE! Ricordo a tutti i lettori che continua la campagna lanciata dall’Associazione MetroxMilano a favore del collegamento pedonale diretto tra M4 e M3 (clicca qui per maggiori informazioni), ricordatevi di firmare la petizione. E’ vero che il Comune ha annunciato che il collegamento verrà fatto, ma per adesso siamo solo allo studio di fattibilità, quindi molto lontani perfino dalla finanzabilità dell’opera (al di là delle promesse fatte). Ricordiamo che il CIPE ha impiegato molti mesi solo per approvare la variante Tricolore che era a costo zero! Pertanto vi invito a firmare e far firmare questa petizione che si è bloccata, inutilmente, subito dopo quello che, per ora, è solo un annuncio.

Stato dei cantieri relativo alle sole stazioni:

SAN CRISTOFORO Dal 15 marzo 2016 IN CORSO: consolidamento fondo e scavo

SEGNERI Dal 17 marzo 2015 IN CORSO: scavo

GELSOMINI Dall’11 giugno 2015 IN CORSO: spostamento sottoservizi e consolidamento fondo

FRATTINI Dal 26 febbraio 2015 IN CORSO: realizzazione strutture

TOLSTOJ Da maggi0 2015 IN CORSO: spostamento sottoservizi e formazione cantiere definitivo fase 2

WASHINGTON-BOLIVAR Da 31 agosto 2015 IN CORSO: spostamento sottoservizi e formazione cantiere definitivo

FOPPA Dal 2 settembre 2015 IN CORSO: spostamento sottoservizi e realizzazione pareti perimetrali

SOLARI Dal 27 agosto 2015 IN CORSO: scavo

SANT’AMBROGIO Dal 22 febbraio 2016 IN CORSO: realizzazione pareti perimetrali

DE AMICIS Dal 22 febbraio 2016 IN CORSO: spostamento sottoservizi

VETRA Dal 22 febbraio 2016: IN CORSO: realizzazione pareti perimetrali

SANTA SOFIA Dal 19 febbraio 2016 IN CORSO: realizzazione pareti perimetrali fase 2

SFORZA-POLICLINICO Dal 01 marzo 2016, riaperto il 06 marzo 2017 IN CORSO: spostamento sottoservizi e realizzazione cantiere definitivo

SAN BABILA Dal 18 dicembre 2015 IN CORSO: spostamento sottoservizi

TRICOLORE Dal 5 agosto 2015 IN CORSO: realizzazione pareti perimetrali

DATEO Dal 23 gennaio 2015 IN CORSO: realizzazione strutture

SUSA Dal 05 febbraio 2015 IN CORSO: realizzazione uscite

ARGONNE Dal 02 febbario 2015 IN CORSO: realizzazione uscite

FORLANINI FS Dal? IN CORSO: realizzazione uscite

QUARTIERE FORLANINI Dal? IN CORSO: realizzazione uscite

LINATE AEROPORTO Dal 28 maggio 2012 IN CORSO: realizzazione strutture e uscite

FASI REALIZZATIVE:

1)rimozione arredi e alberi

2)spostamento sottoservizi e formazione cantiere definitivo

3)scavo pareti perimetrali e consolidamento fondo

4)scavo e posa tiranti

5)realizzazione strutture

6)realizzazione uscite

7) installazione impianti e binari

8)sistemazione superficiali e allestimento stazioni

Le talpe solitamente attraversano le stazioni durante la fase 6. I collaudi avvengono durante la fase 9.

BOB = Bonifica da Ordigni Bellici della seconda guerra mondiale.

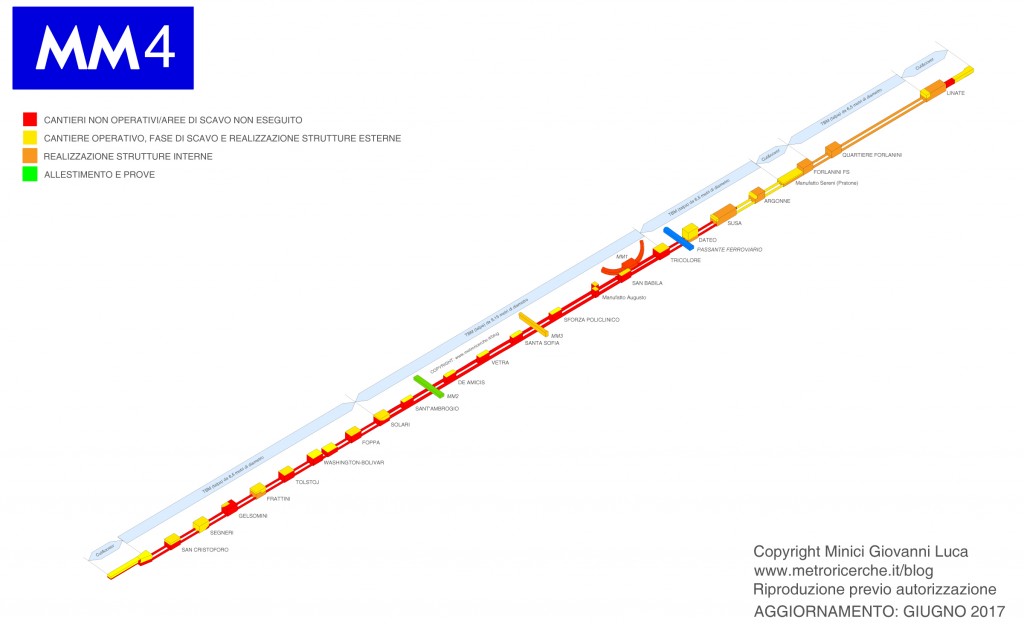

AVANZAMENTO COMPLESSIVO:

22,7% al 28/02/2017

TRATTA EXPO

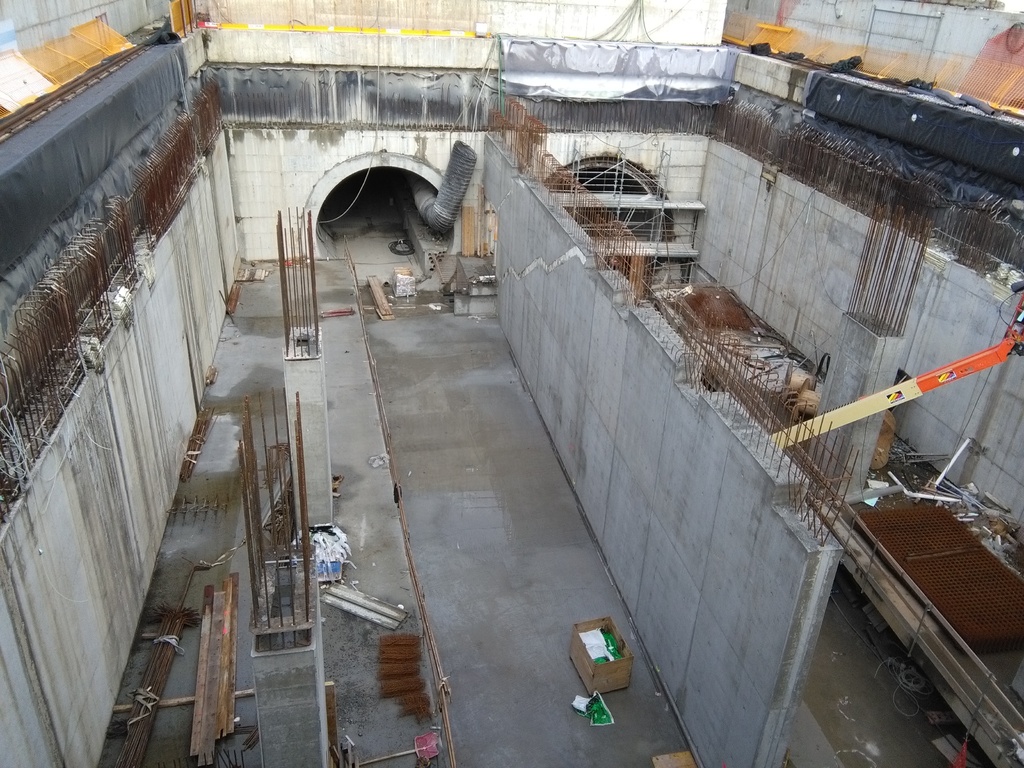

LINATE: prosegue la rimozione del terreno nel tunnel del tronchino di manovra, realizzato con il “Metodo Milano” ovvero realizzando prima la copertura, poi scavando e infine realizzando le strutture laterali e di fondo.

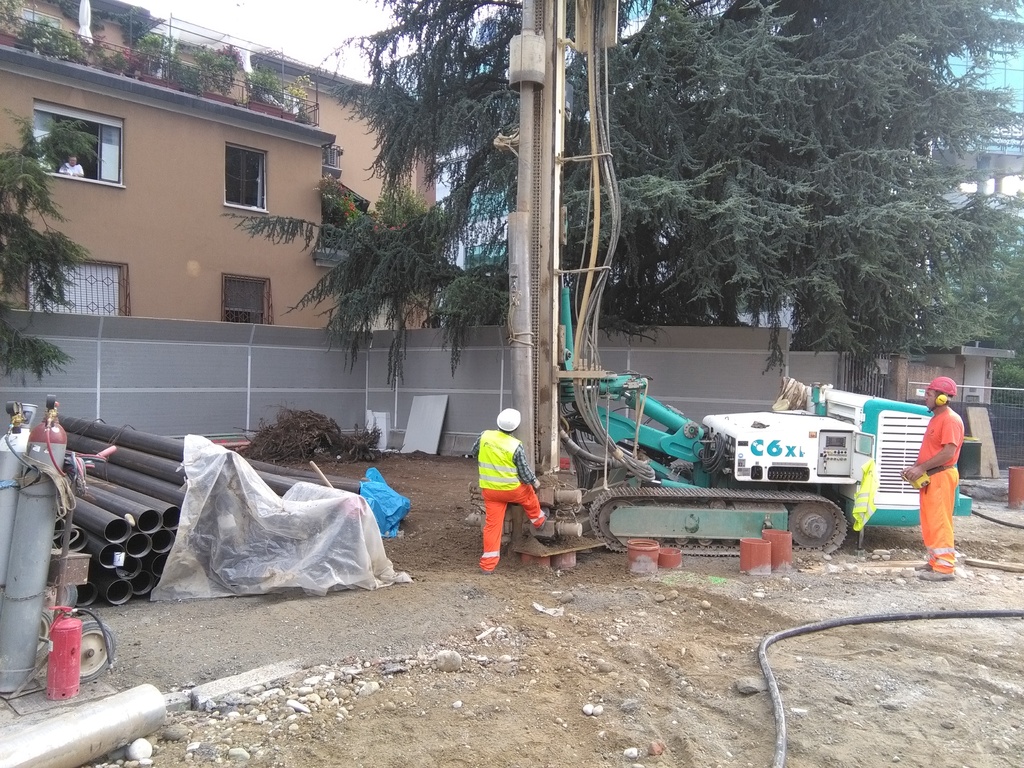

QUARITERE FORLANINI: sono in realizzazioni gli scavi per la realizzazione delle uscite.

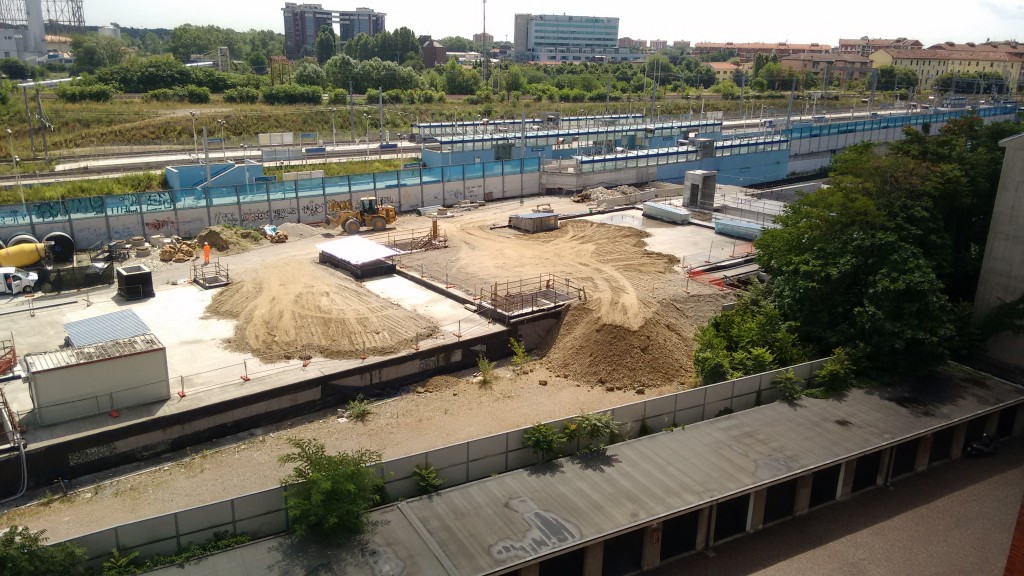

FORLANINI FS: ormai completata la realizzazione al rustico del complesso della stazione, ora in fase di rinterro, continua l’installazione degli impianti. Nel manufatto Sereni (“Pratone”) prosegue l’attività di supporto delle “talpe”.

TRATTA EST

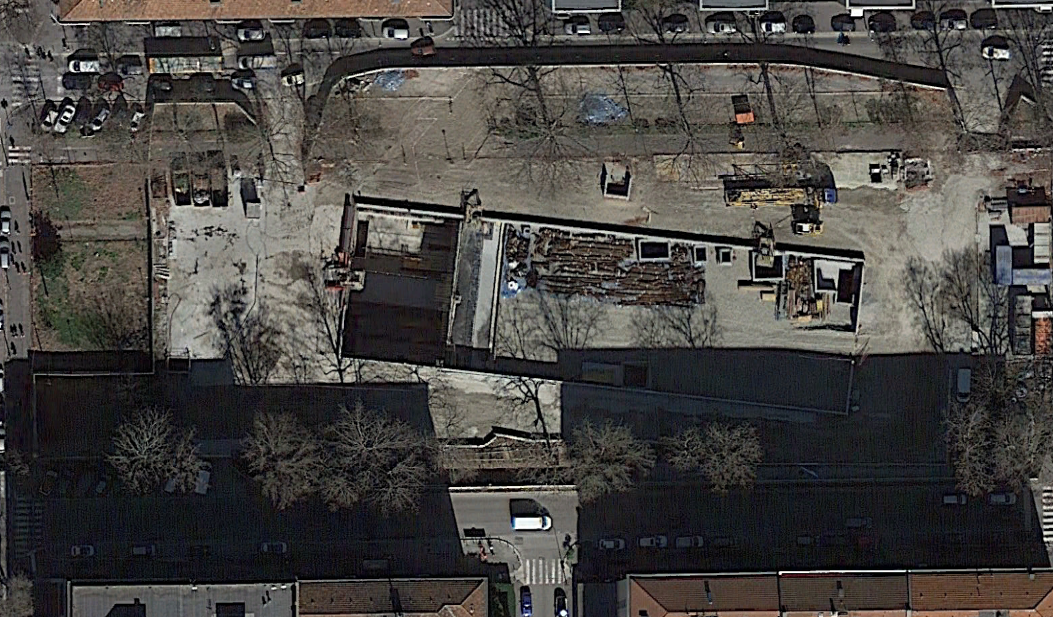

ARGONNE: Sono state completate le strutture della stazione ad eccezione dello spazio utile a permettere il calaggio dei materiali e la manutenzione delle talpe. Le parti completate sono già state ricoperte con la terra. Prosegue la prima fase dei lavori di realizzazione delle due uscite nord e dell’uscita sud, collocata nel parterre centrale, con la realizzazione delle pareti perimetrali degli scavi.

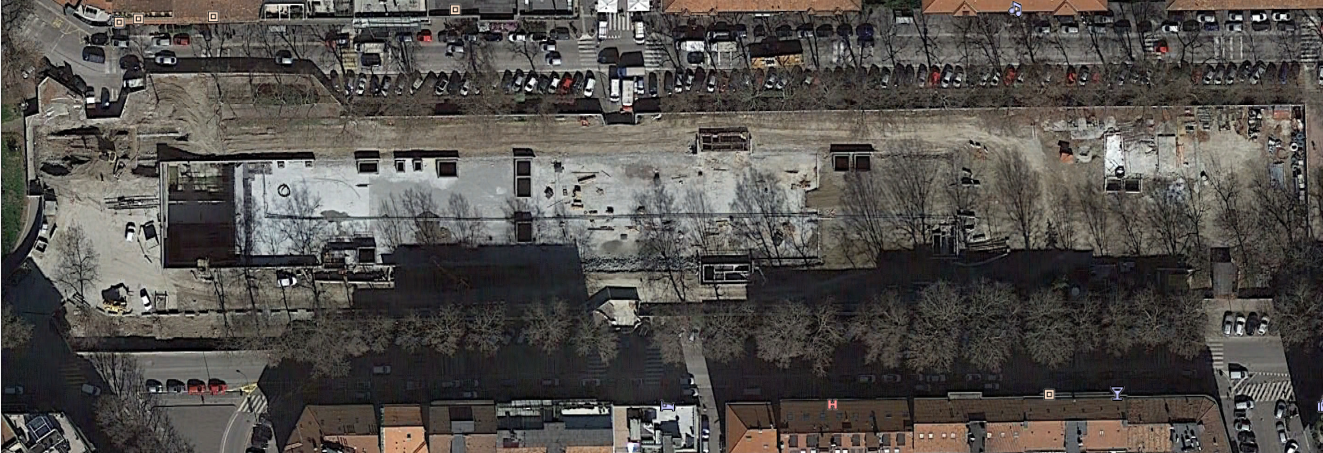

SUSA: sono state completate le strutture del manufatto “Argonne” mentre sono ancora parziali quelle della stazione, per permettere il calaggio dei materiali e la manutenzione delle talpe. Intanto anche in questa stazione è iniziata la prima fase della realizzazione delle uscite.

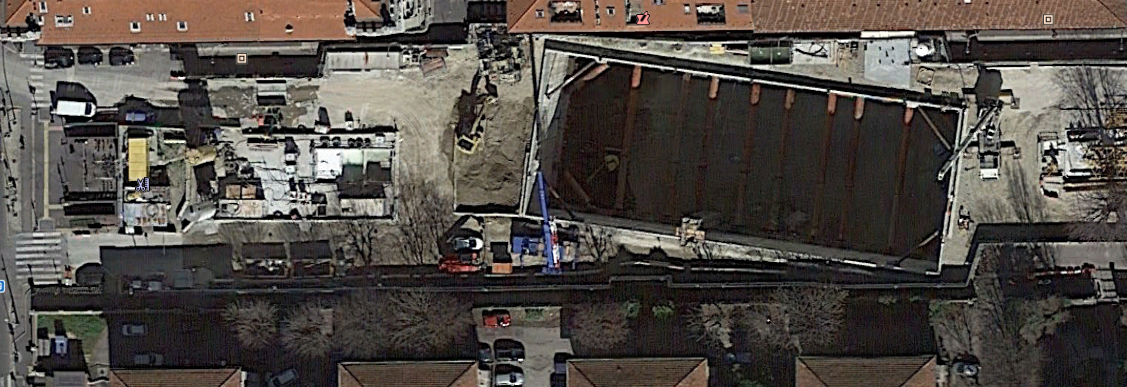

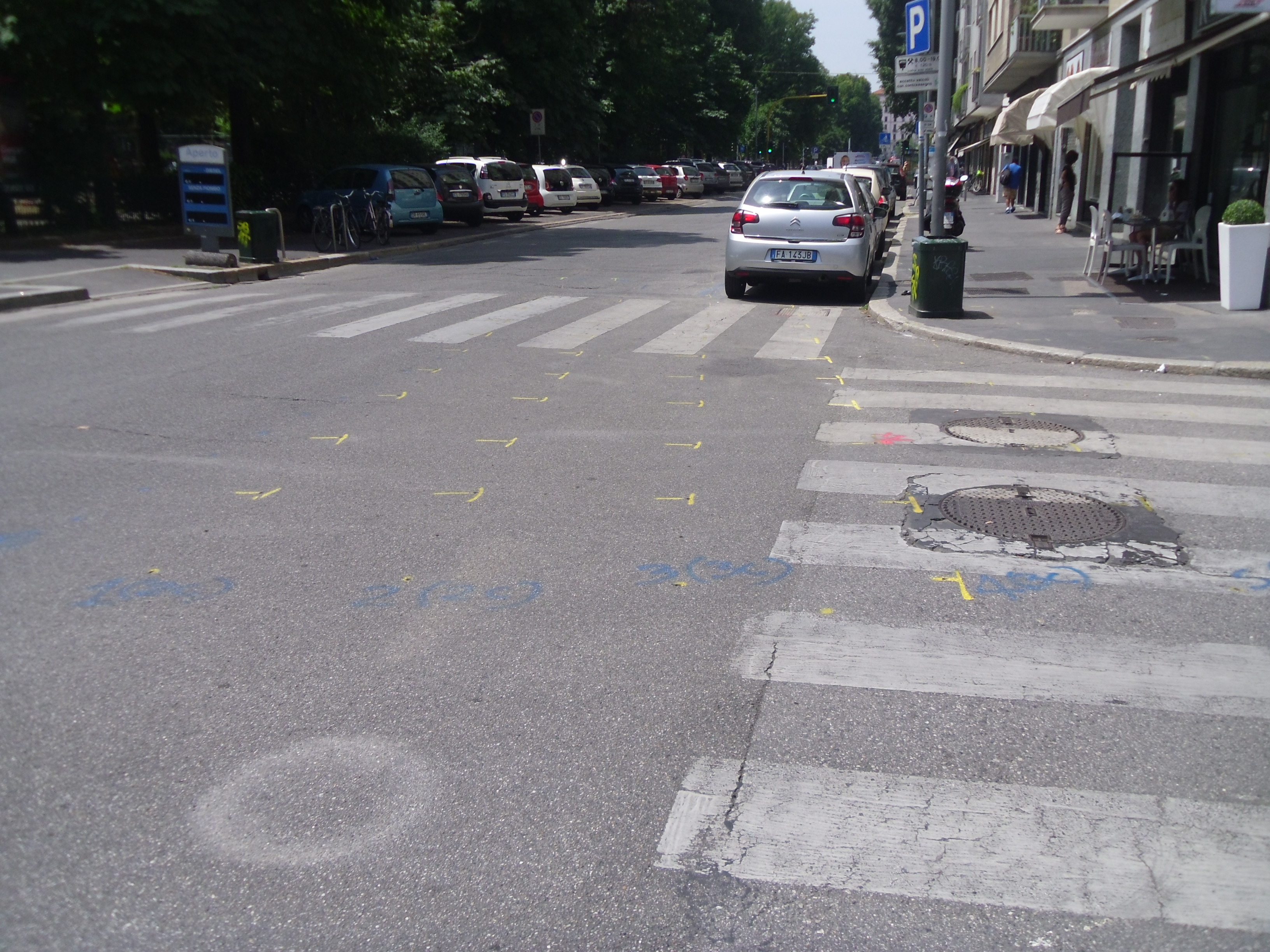

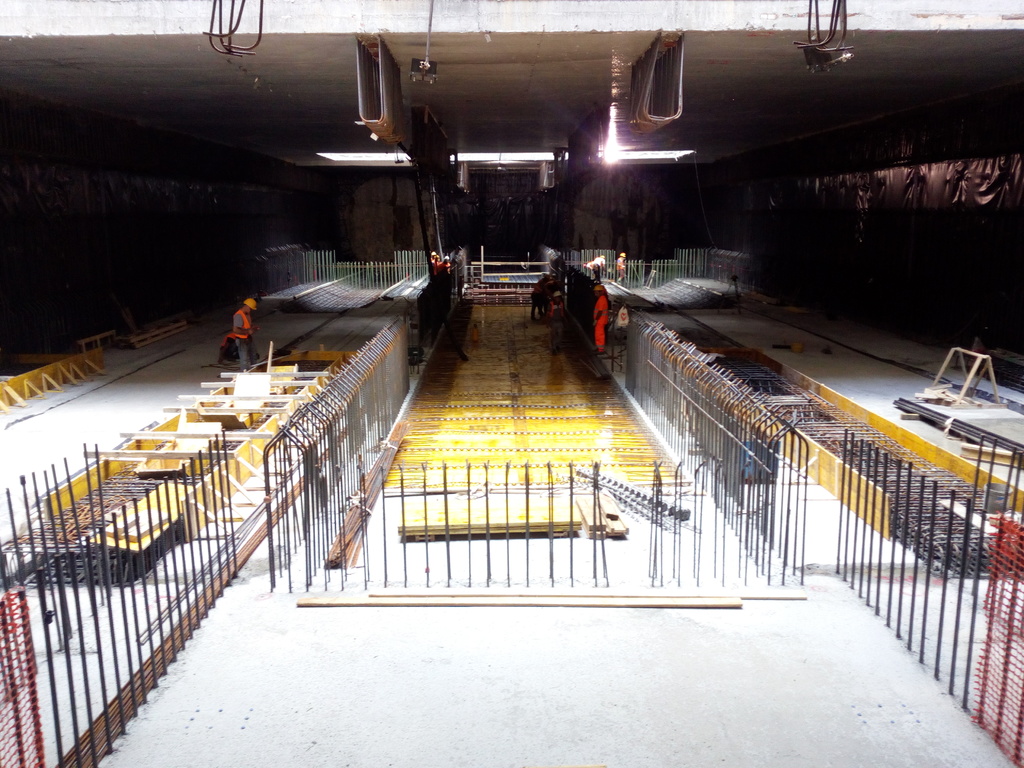

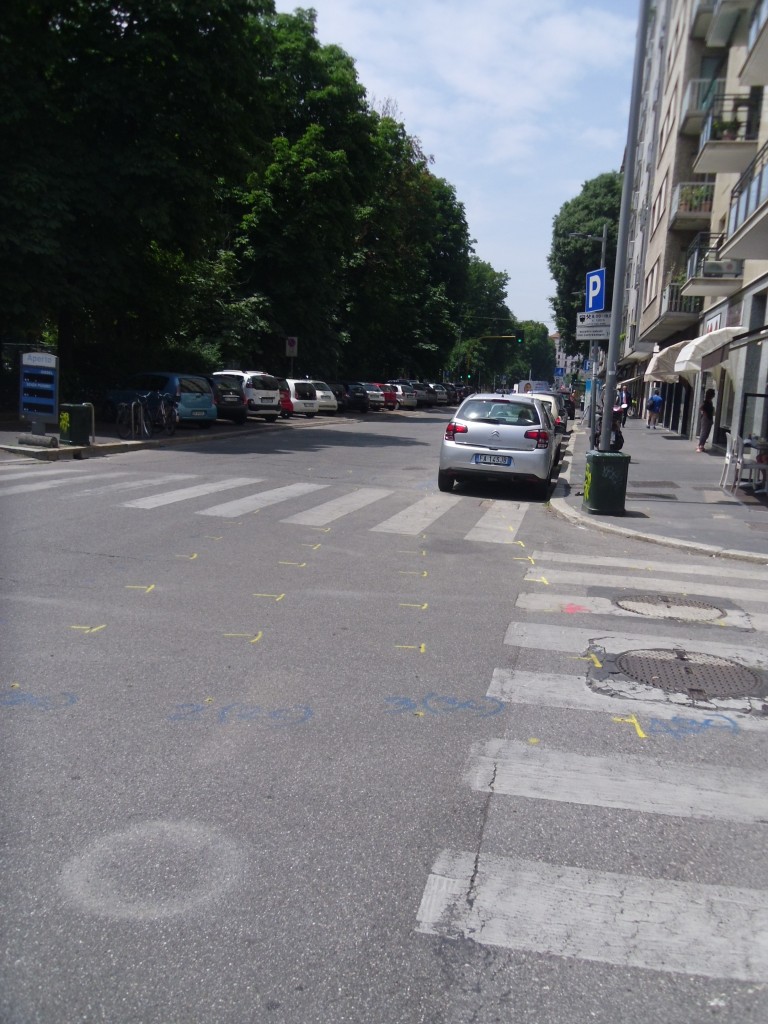

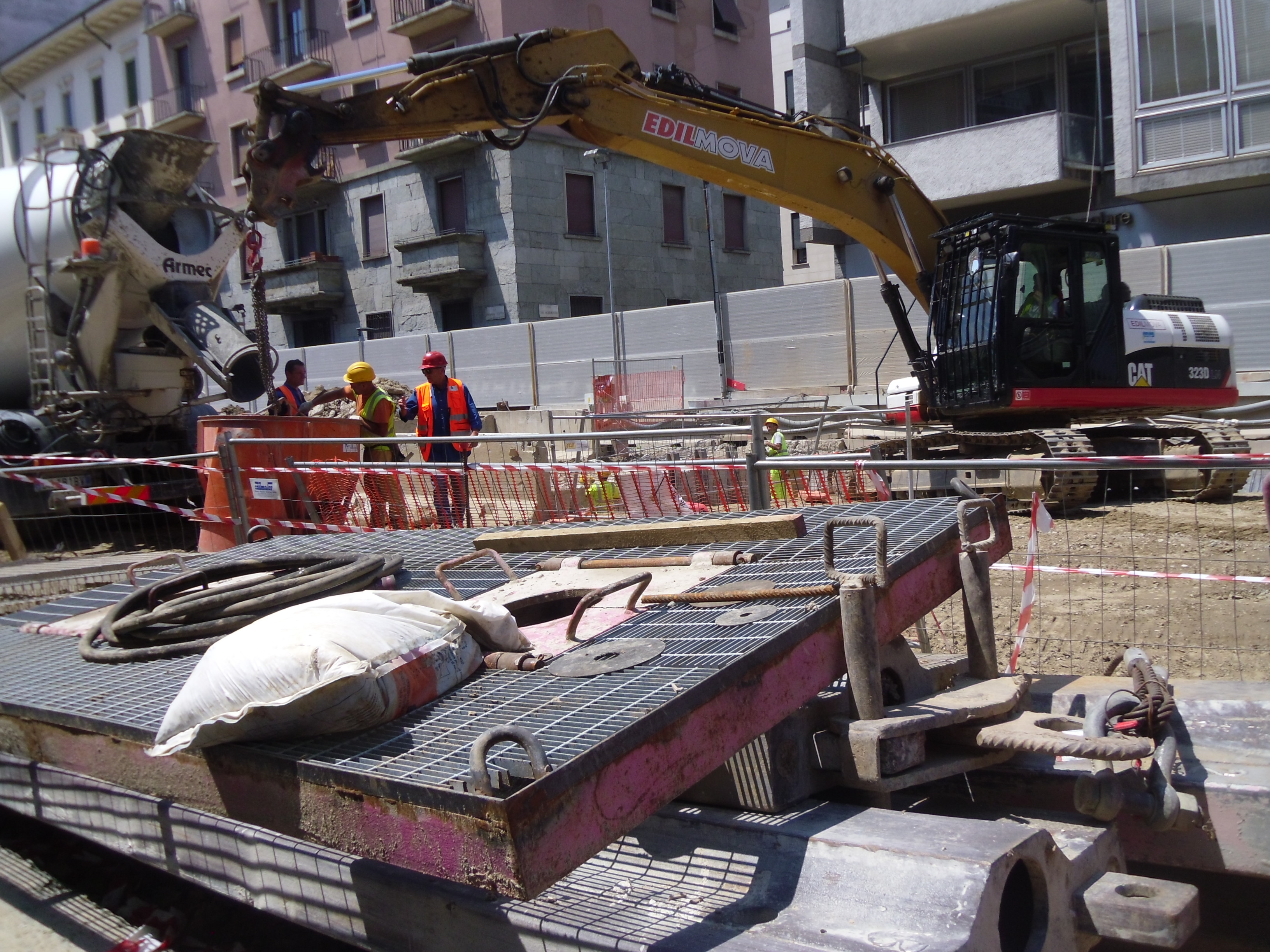

DATEO: terminato lo scavo si stanno realizzando le strutture dei piani posti sul fondo per permettere l’arrivo delle due talpe in attività.

TRICOLORE: prosegue rapidamente la realizzazione delle pareti perimetrali dello scavo e sono iniziate le iniezioni per il consolidamento del fondo.

TRATTA CENTRALE

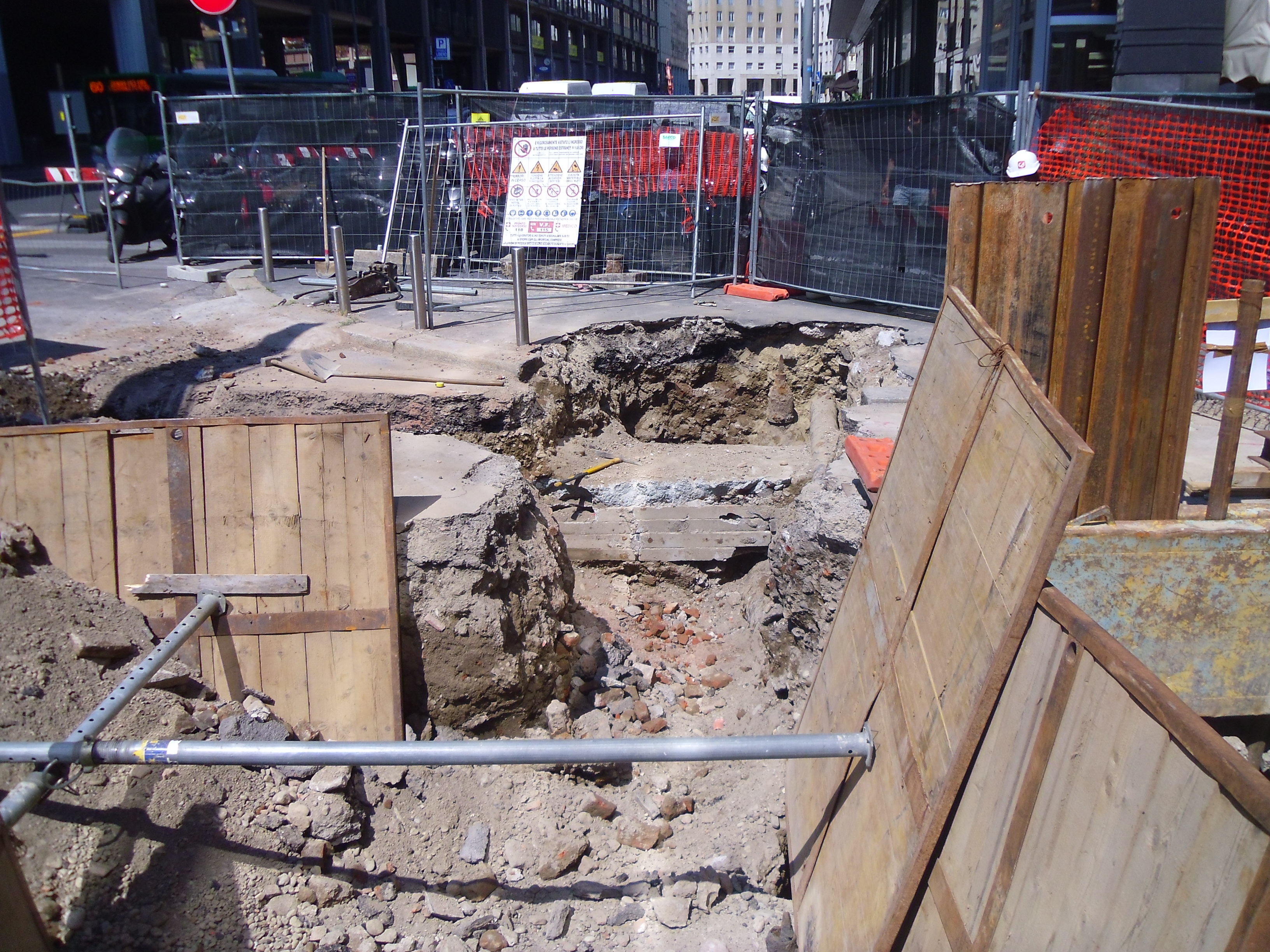

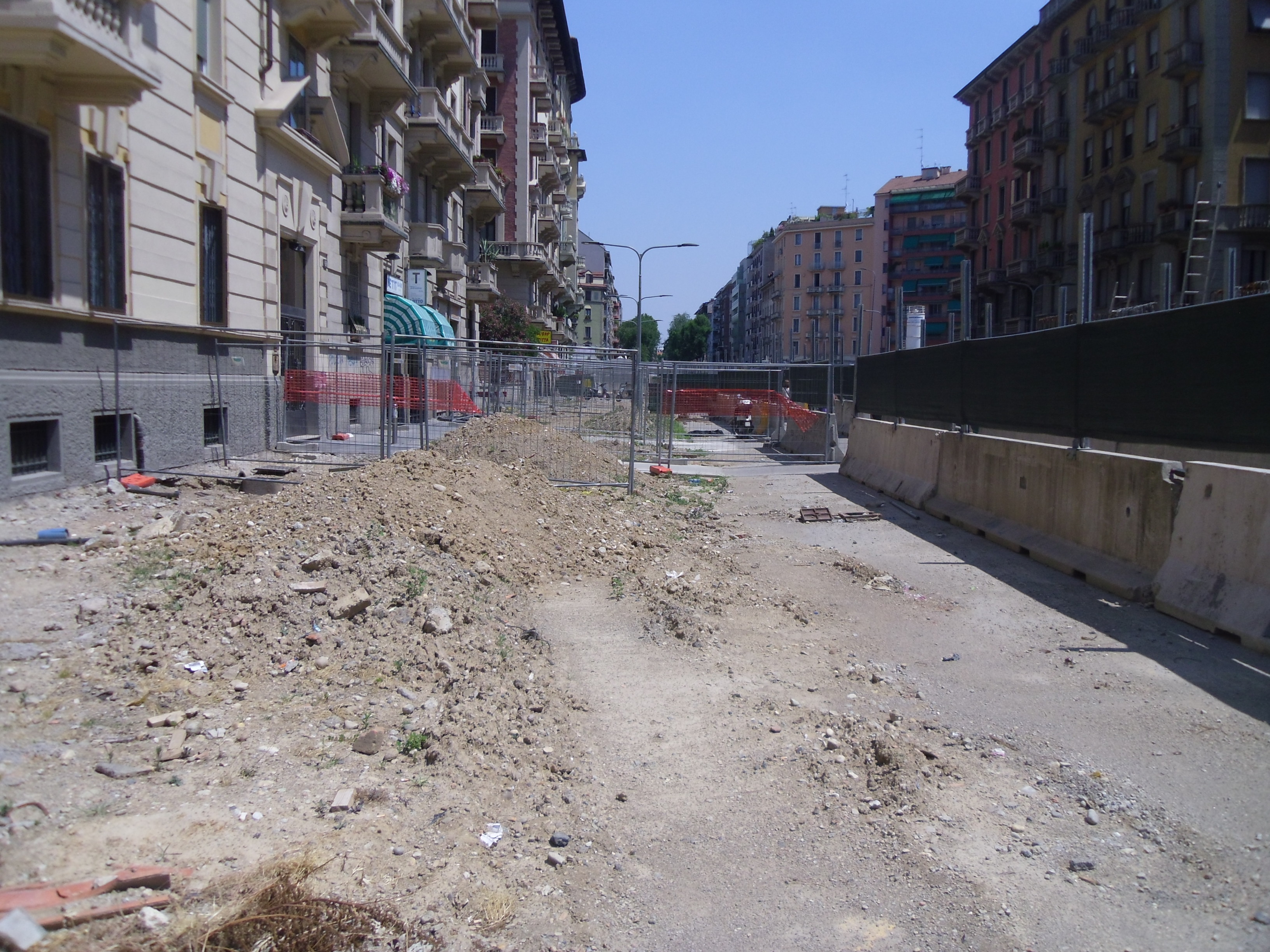

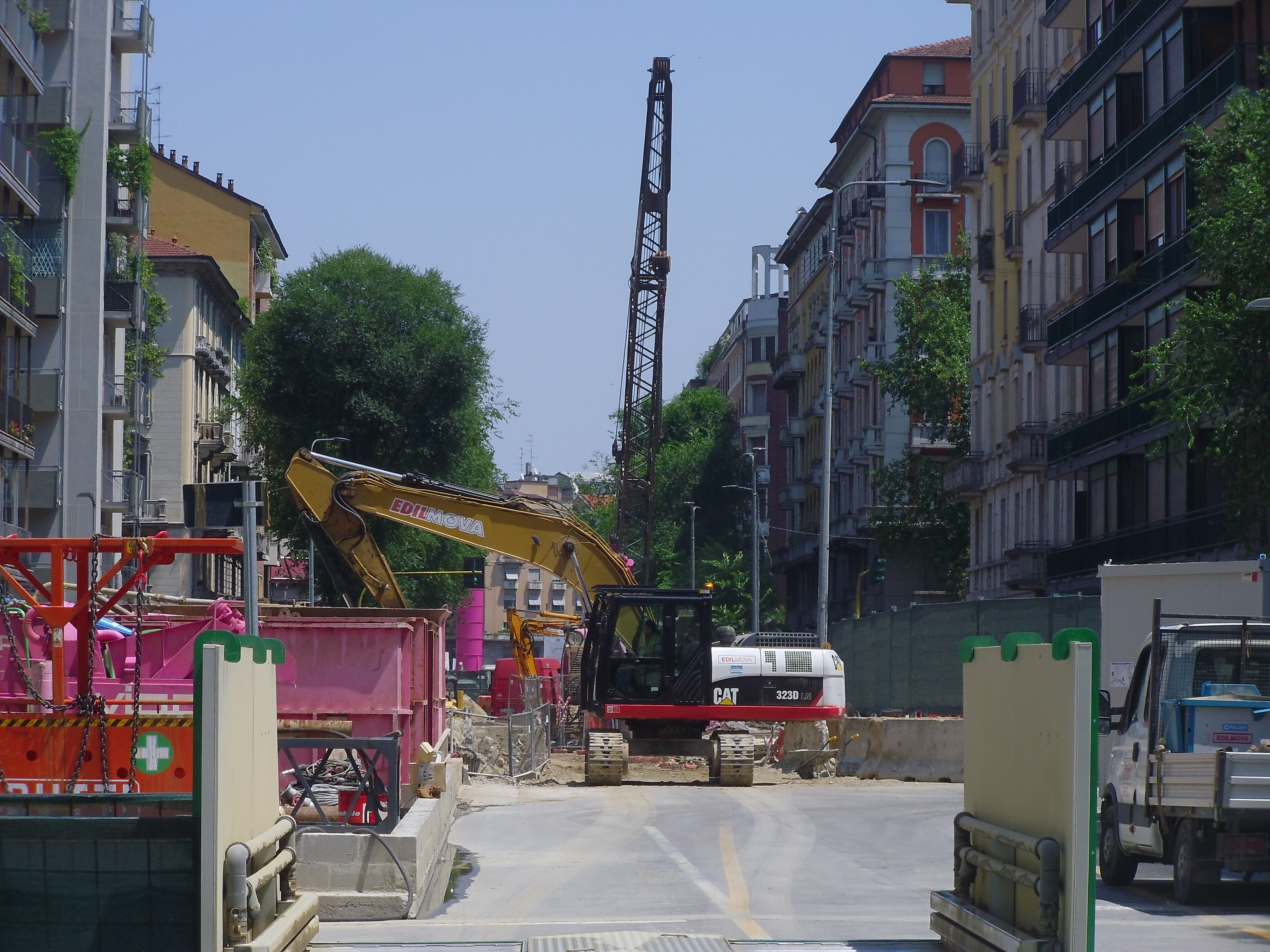

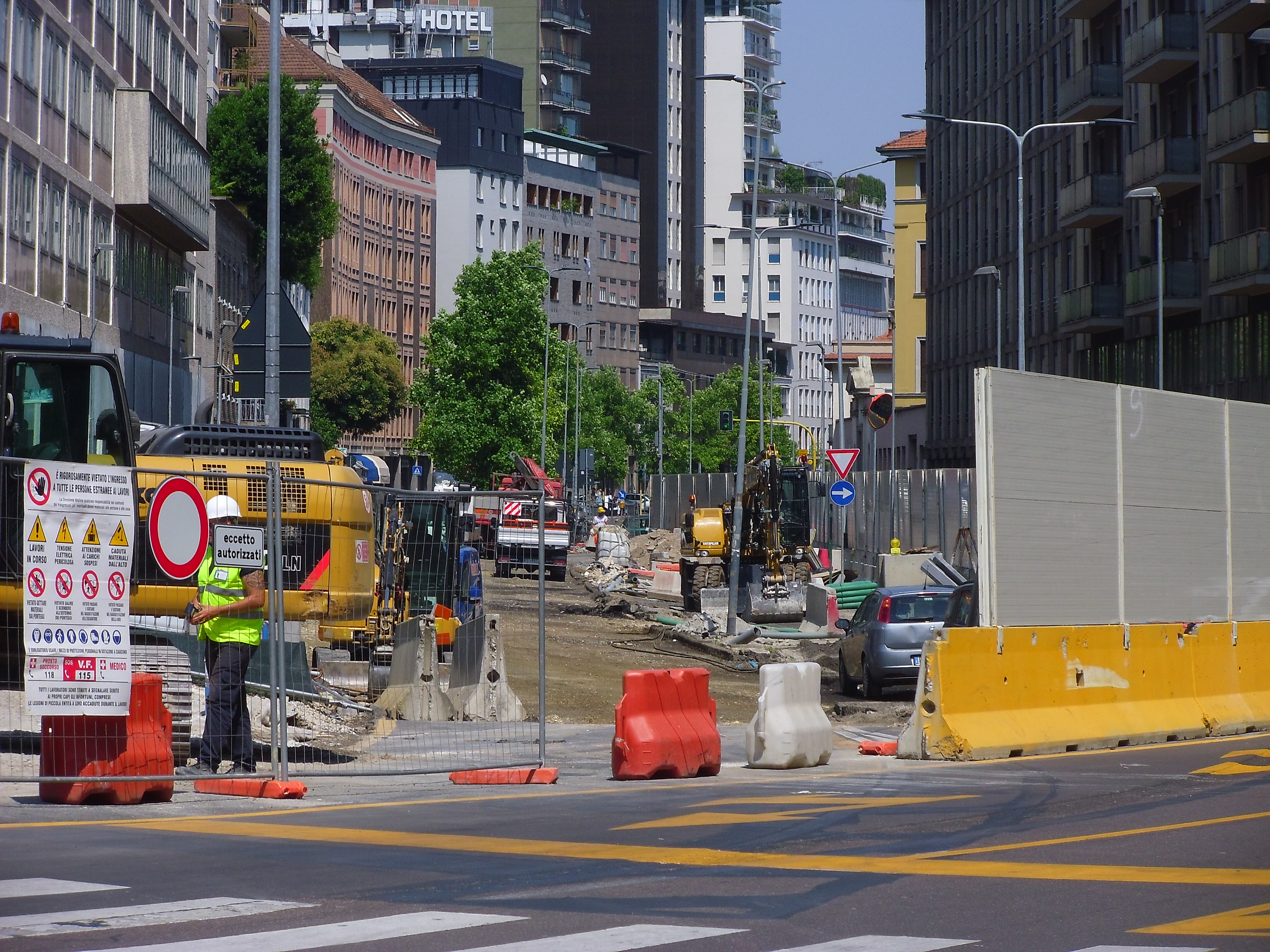

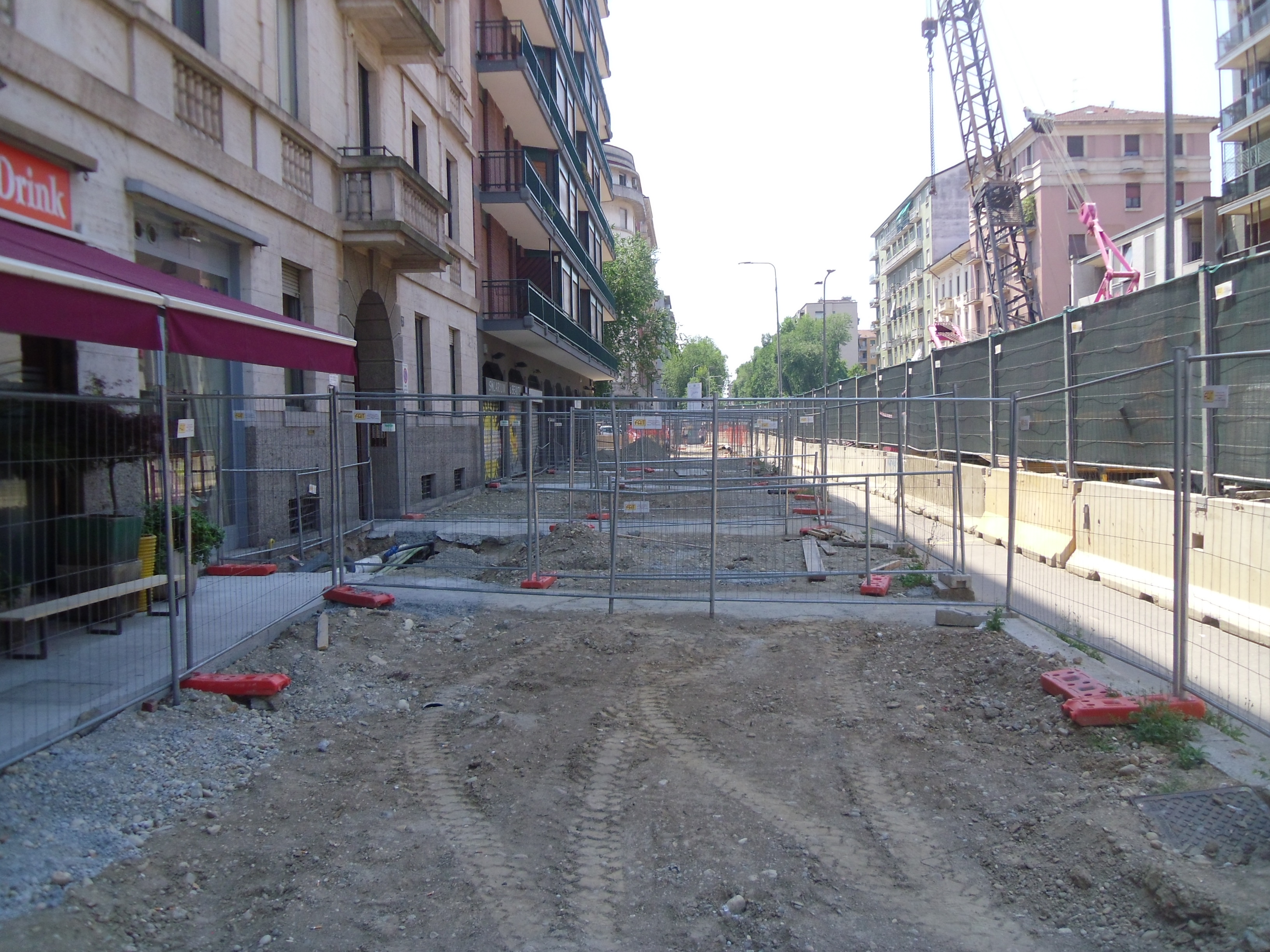

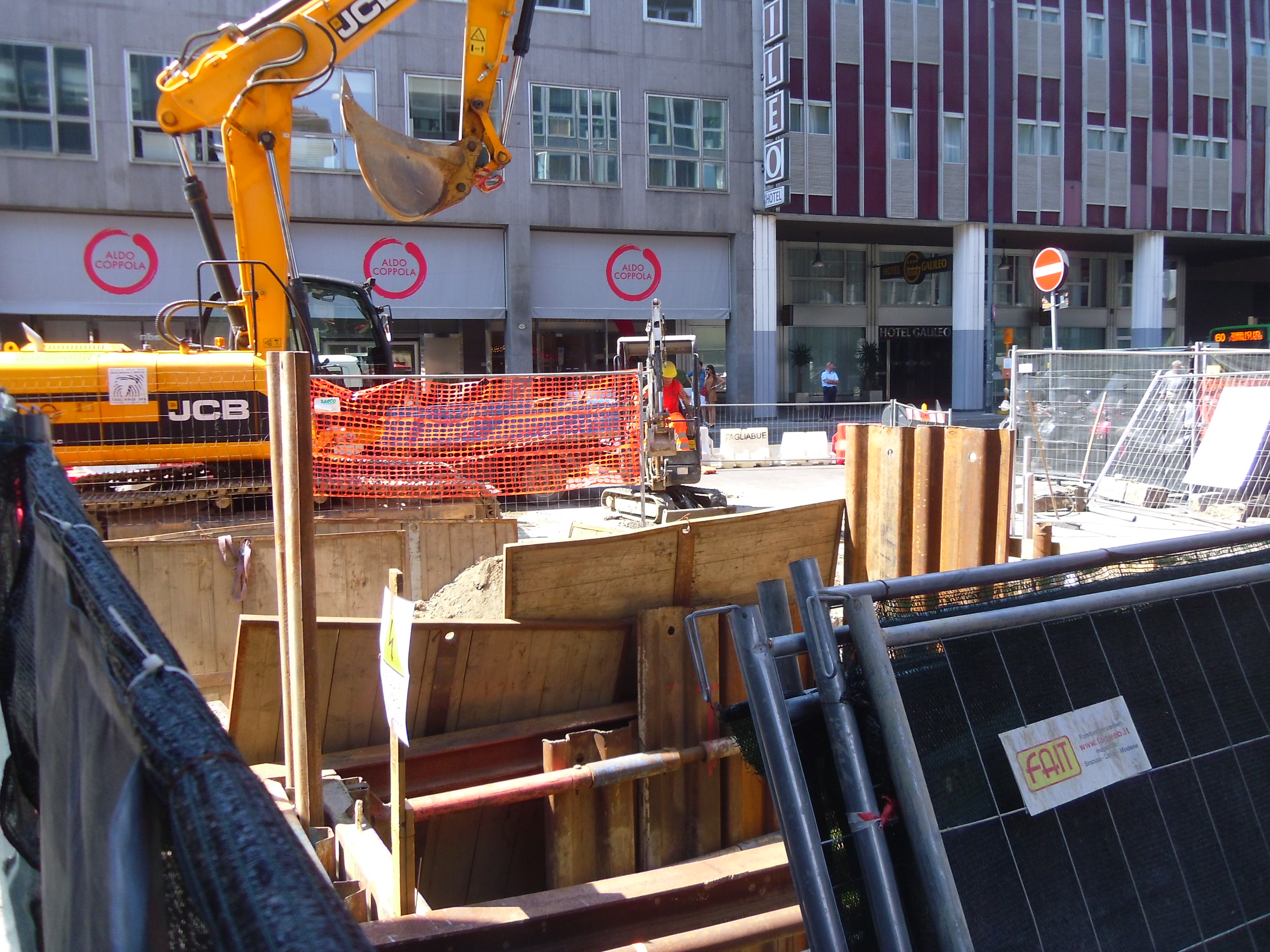

SAN BABILA: proseguono i complessi lavori di spostamento dei sottoservizi. In via Cavallotti e in corso Europa prosegue a pieno ritmo lo spostamento della grossa conduttura fognaria, mentre in Largo Augusto rimane ormai solo un moncone della colonna del Verziere; intanto procede lo spostamento sottoservizi.

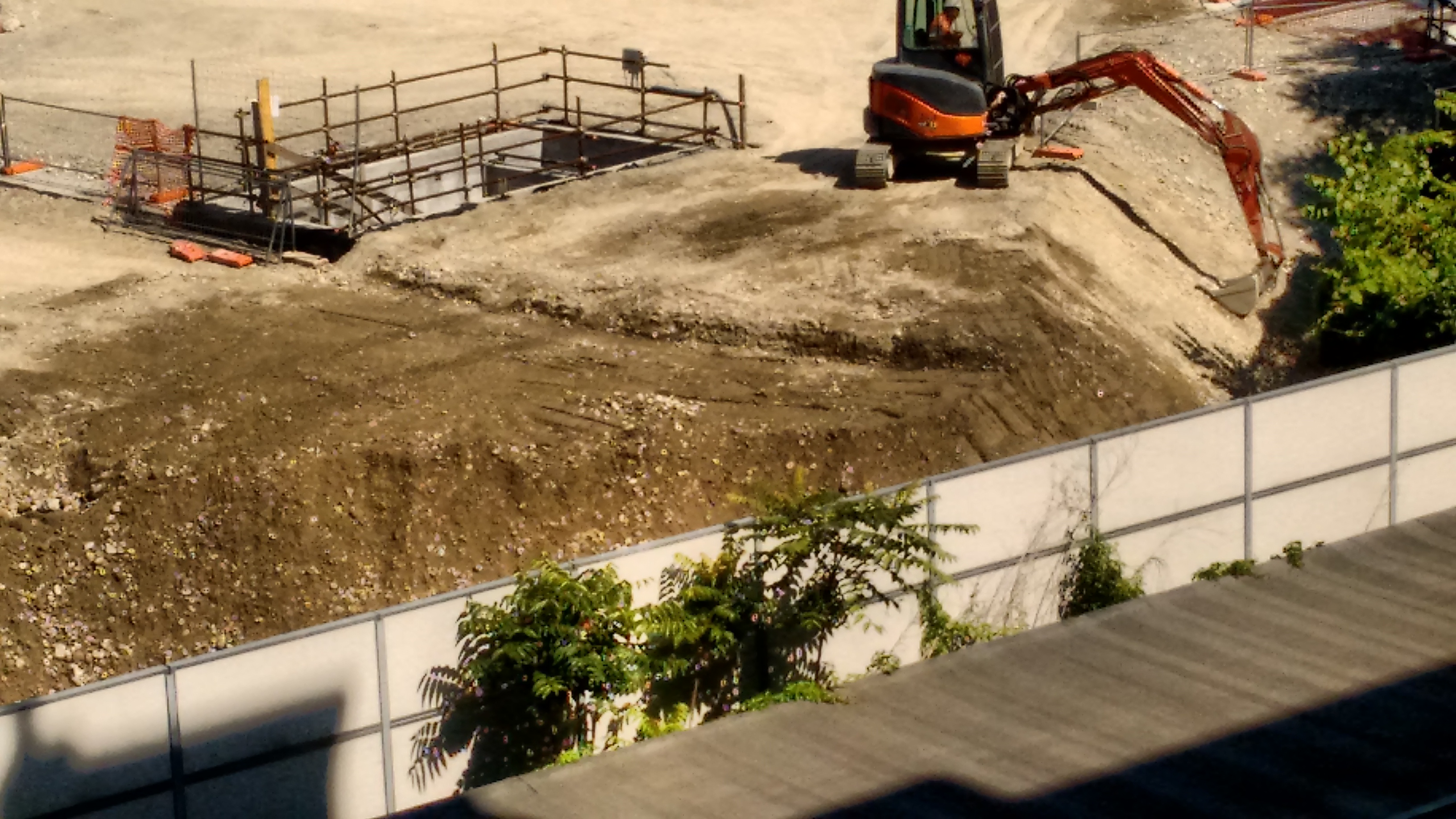

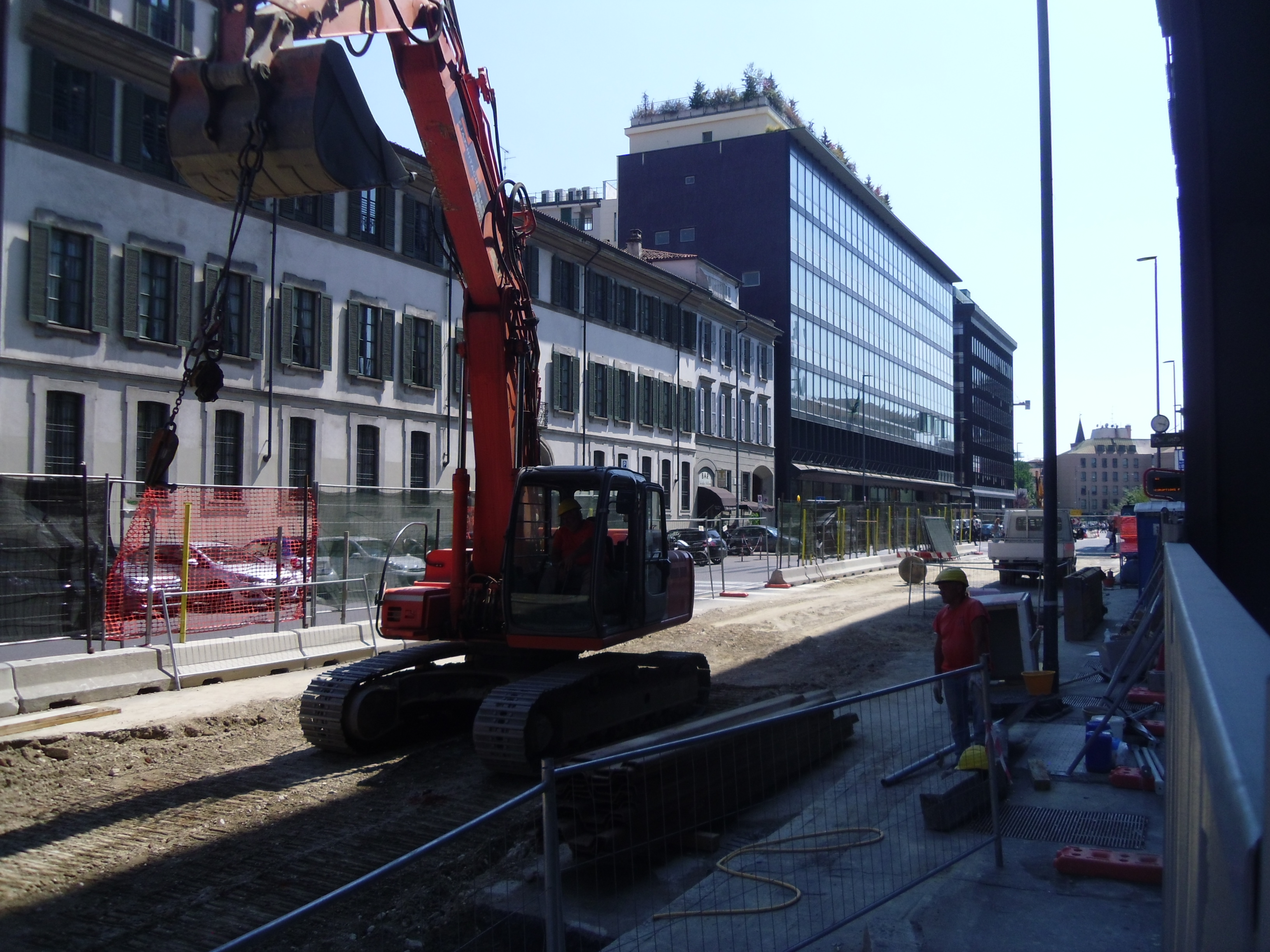

SFORZA POLICLINICO: continuano i lavori di rimozione delle interferenze e dei sottoservizi. A fine maggio è iniziata la demolizione del parcheggio interrato di fronte alla Cà Granda che dovrebbe essere quasi conclusa. Nel frattempo son ostate spostate verso il Policlinico le due corsie carreggiate rimaste e sono state montate le cesate definitive sul lato Ca’ Granda.

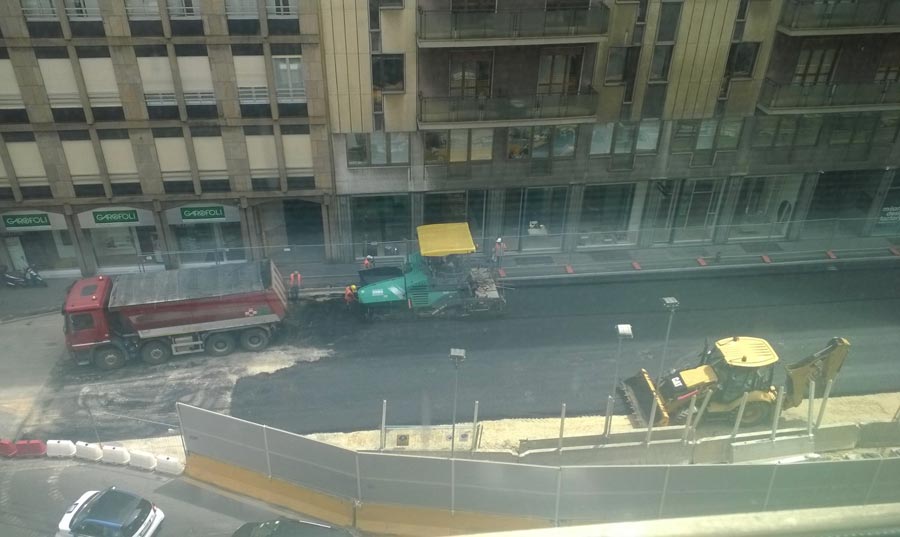

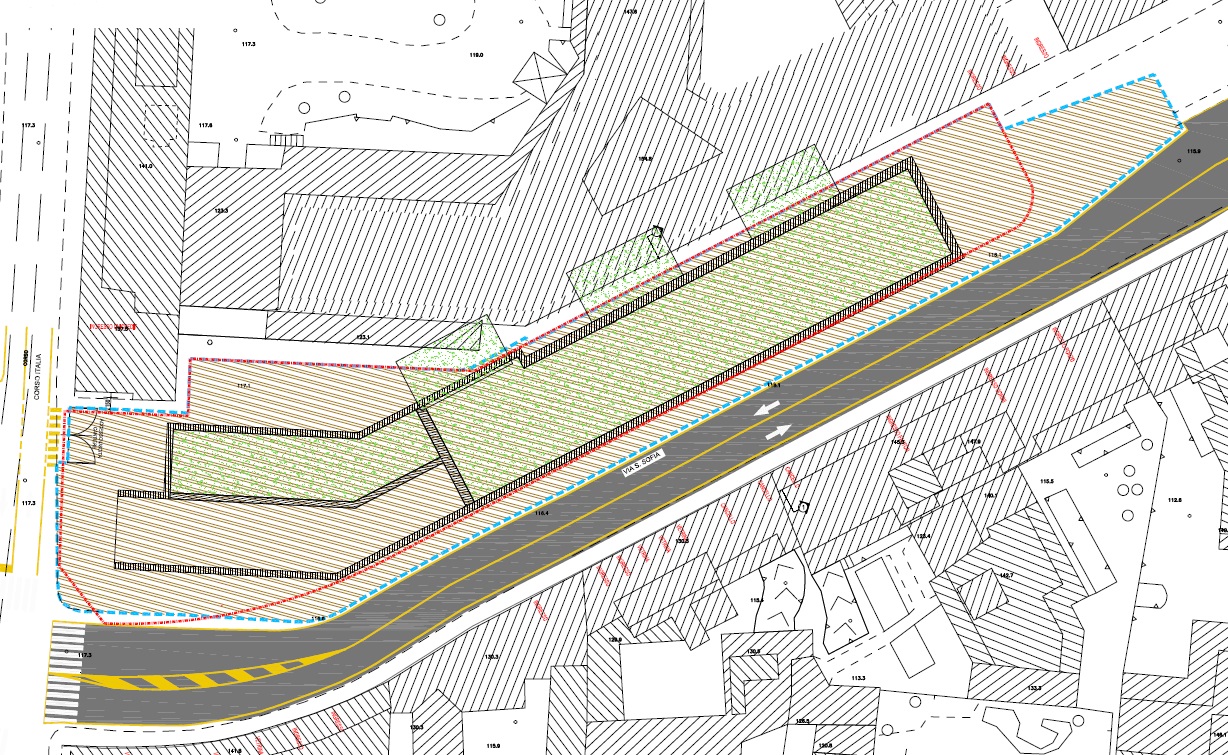

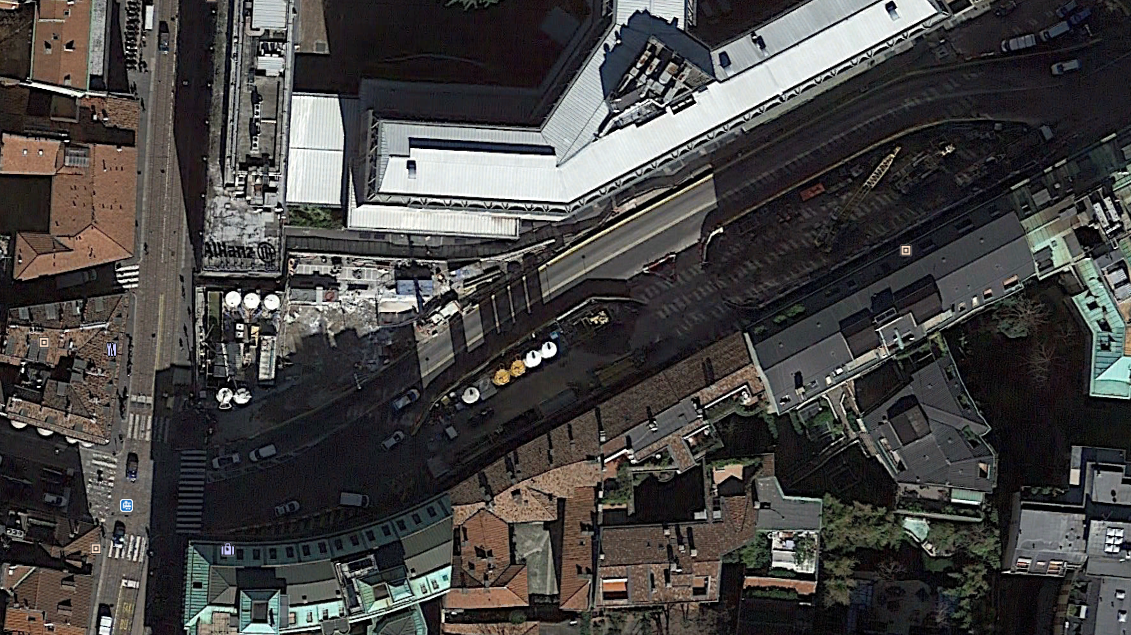

SANTA SOFIA: spostato verso nord il cantiere, dovrebbe a breve iniziare la realizzazione delle ultime paratie laterali della stazione e il consolidamento del fondo.

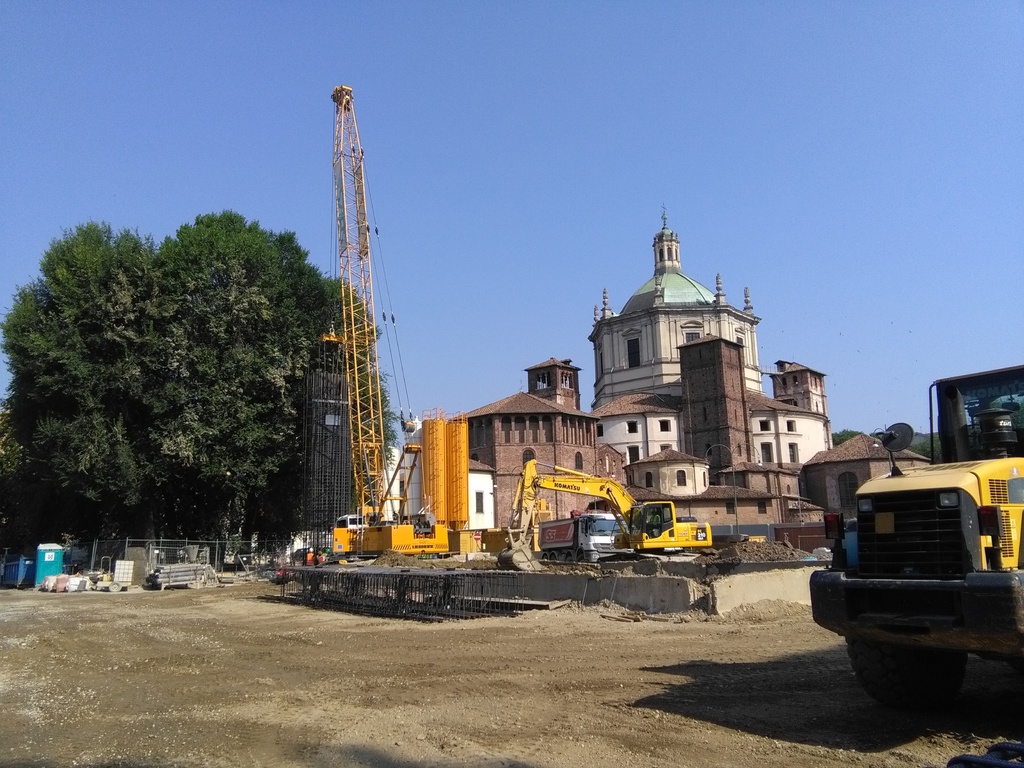

VETRA: continua la realizzazione delle paratie della stazione.

DE AMICIS: continuano i lavori di rimozione delle interferenze e dei sottoservizi.

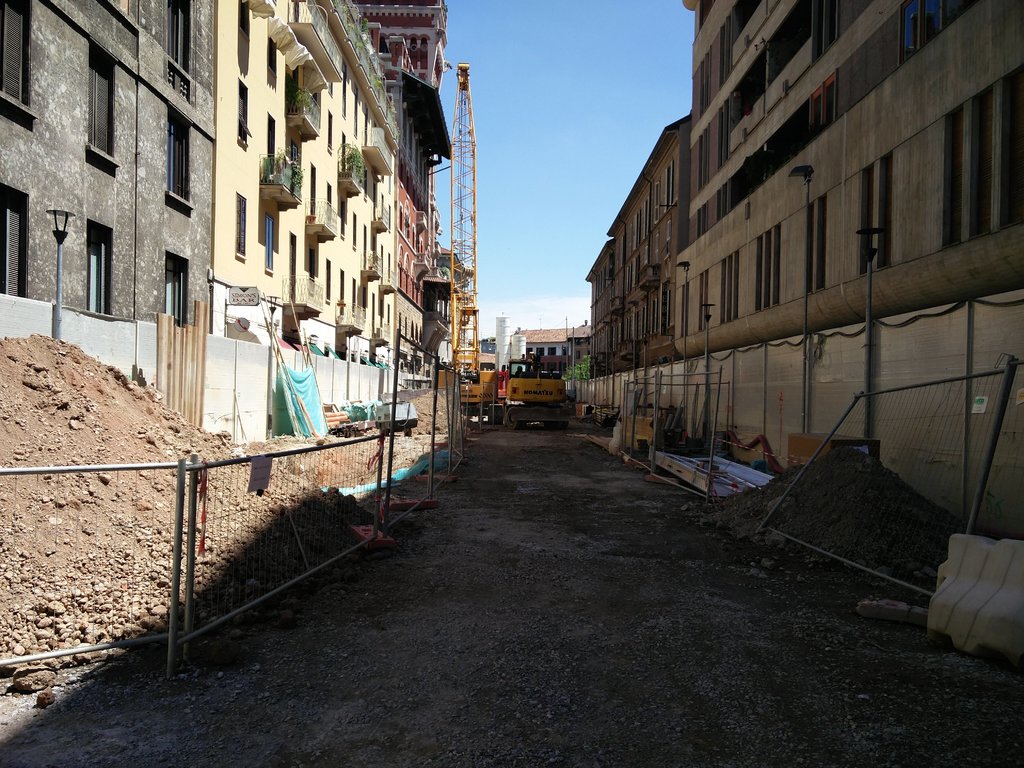

SANT’AMBROGIO: prosegue la realizzazione delle paratie di stazione.

TRATTA OVEST

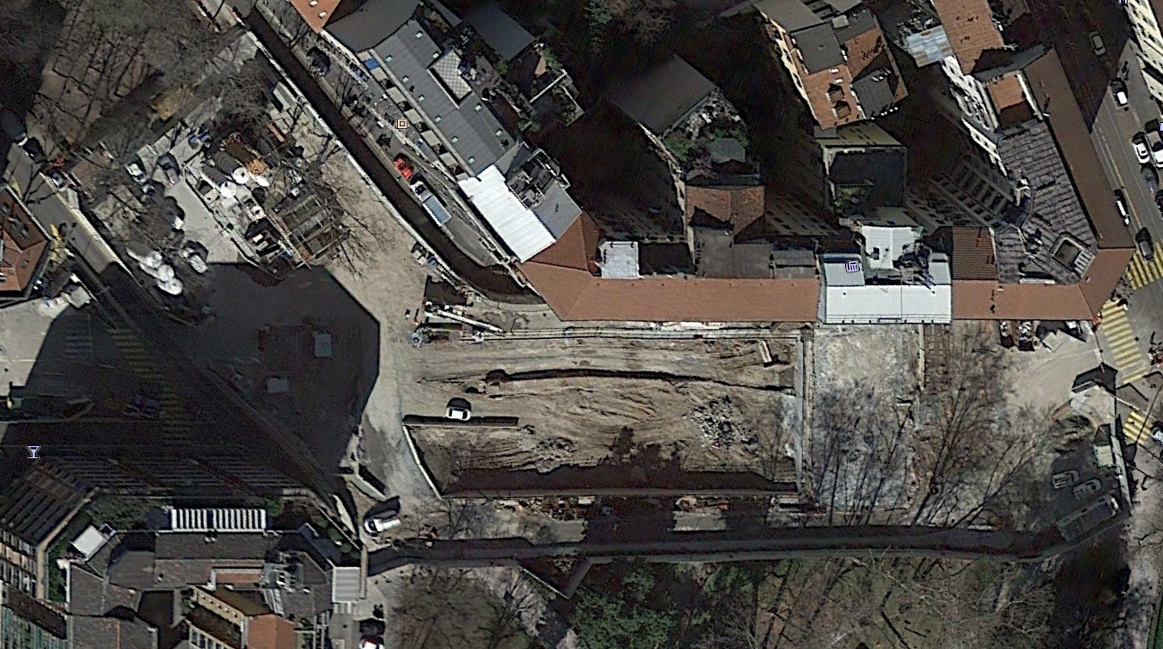

SOLARI: prosegue lo scavo del vano di stazione e, contemporaneamente, le iniezioni nelle aree di accesso delle talpe, le “testate”.

FOPPA: è iniziata la realizzazione delle paratie di stazione mentre nell’area nord è in corso lo spostamento dei sottoservizi dopo l’estensione del cantiere.

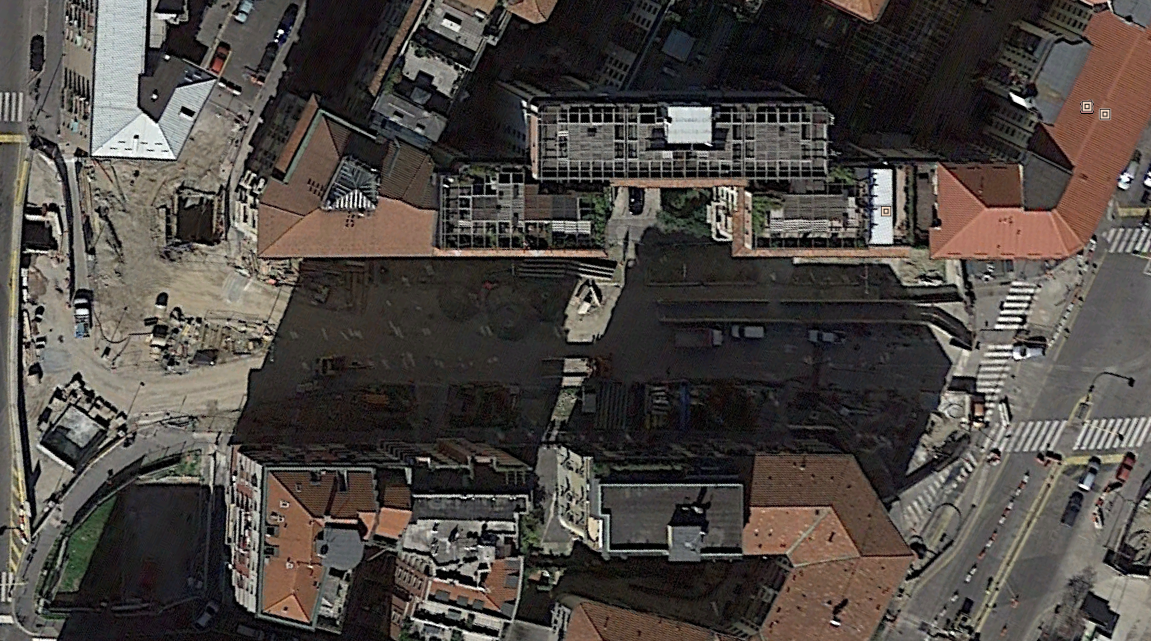

WASHINGTON-BOLIVAR: prosegue il lungo lavoro di spostamento sottoservizi con la realizzazione, per fasi, del cantiere definitivo che al momento è completo nell’area della futura stazione, con conseguente chiusura di via Foppa.

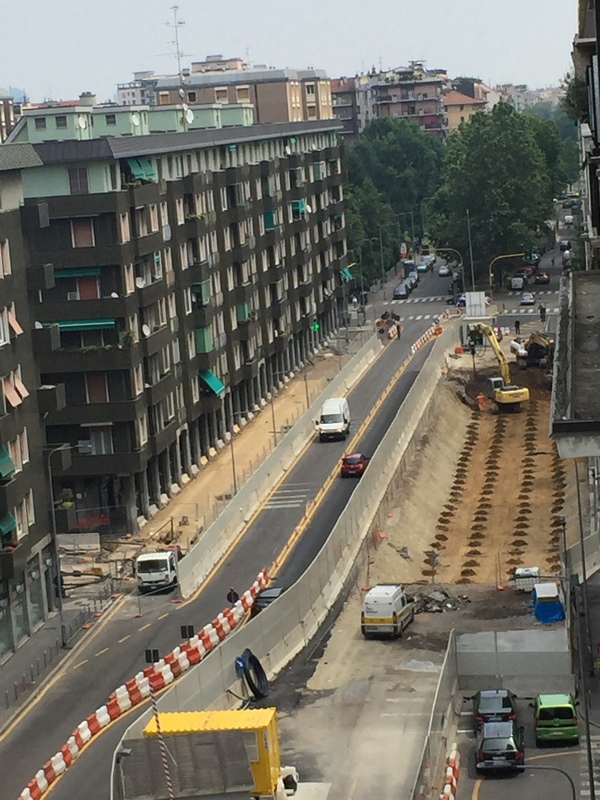

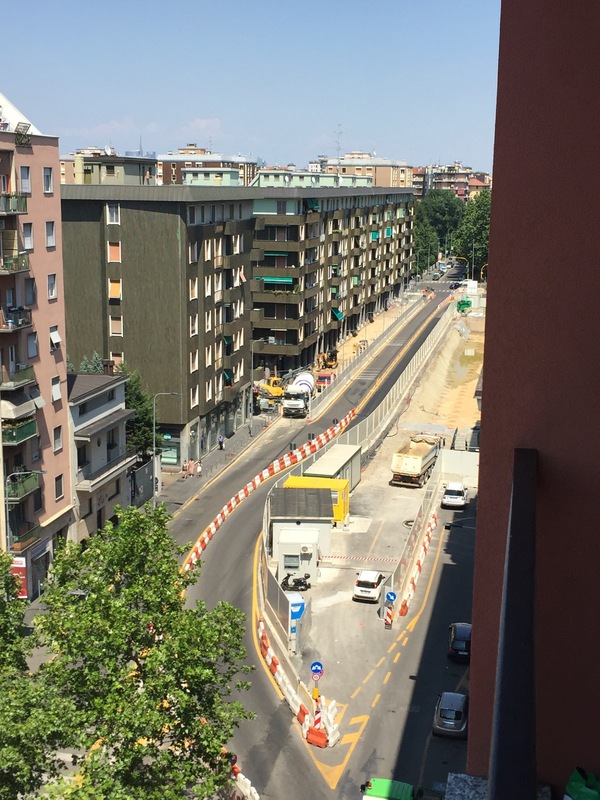

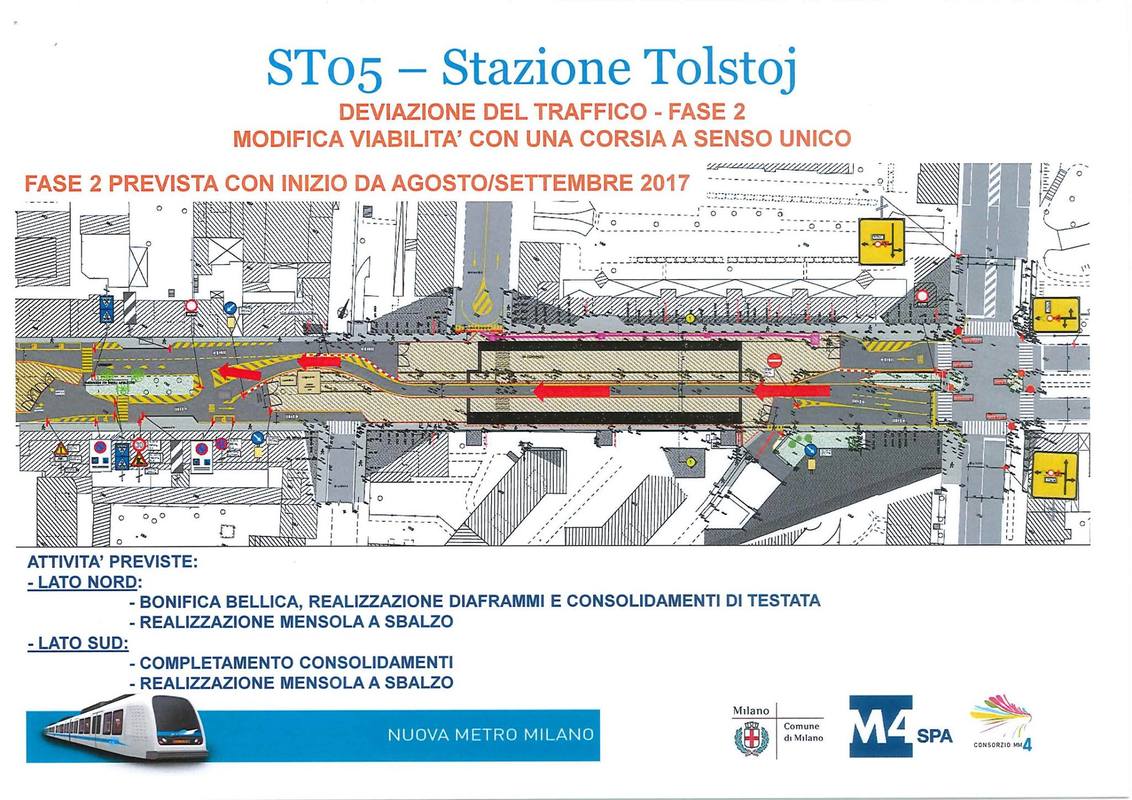

TOLSTOJ: sono ripresi a gran ritmo i lavori, prosegue quindi lo spostamento sottoservizi mentre dovrebbe iniziare a breve la realizzazione della prima parte delle paratie perimetrali (lato nord).

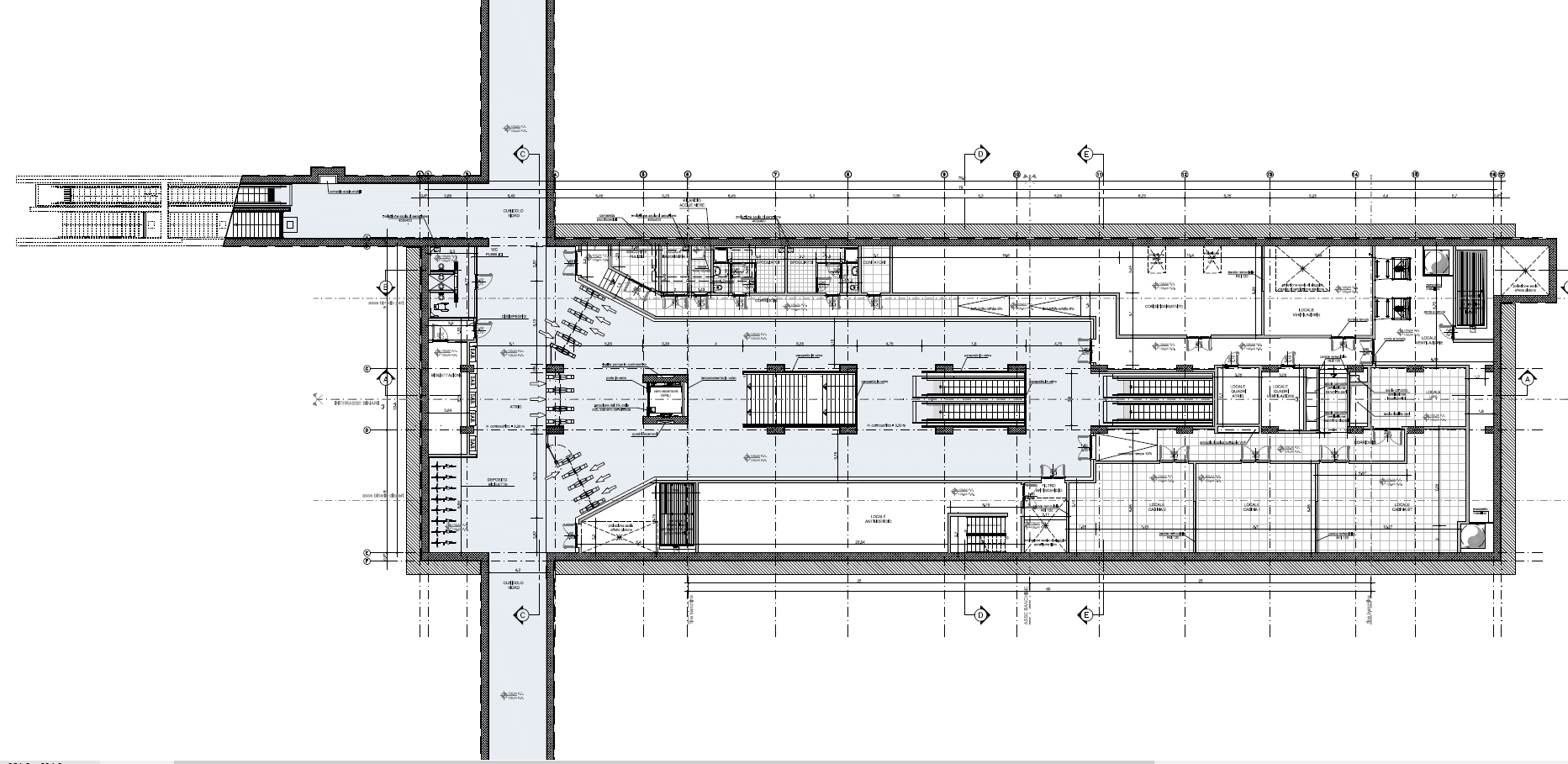

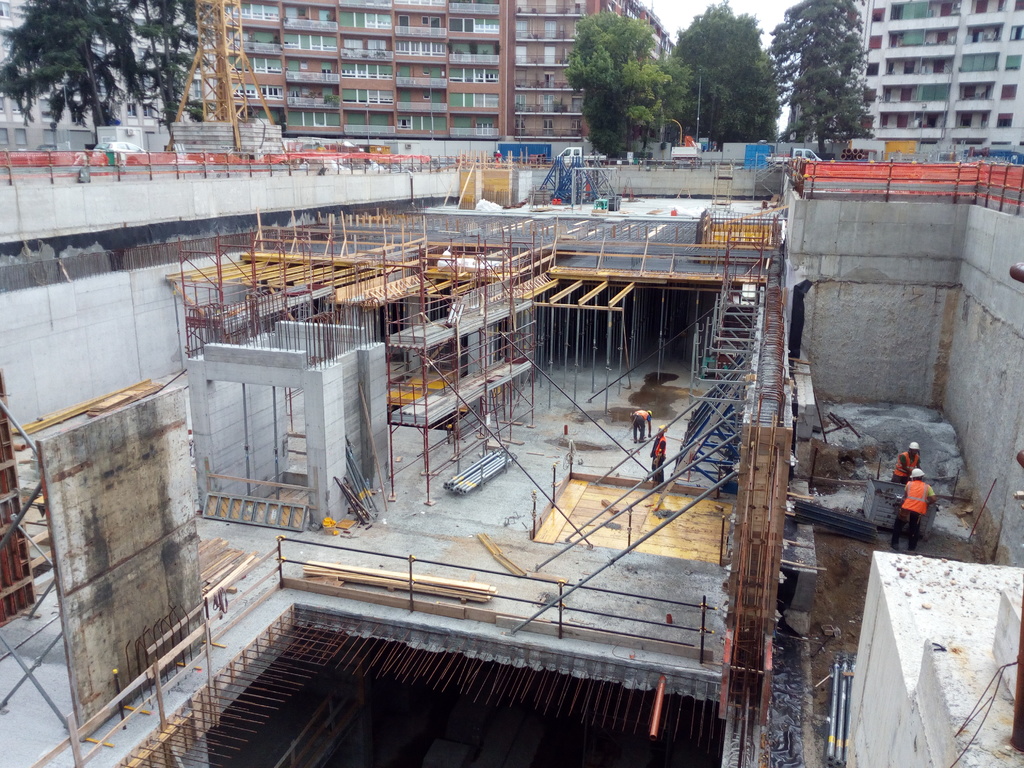

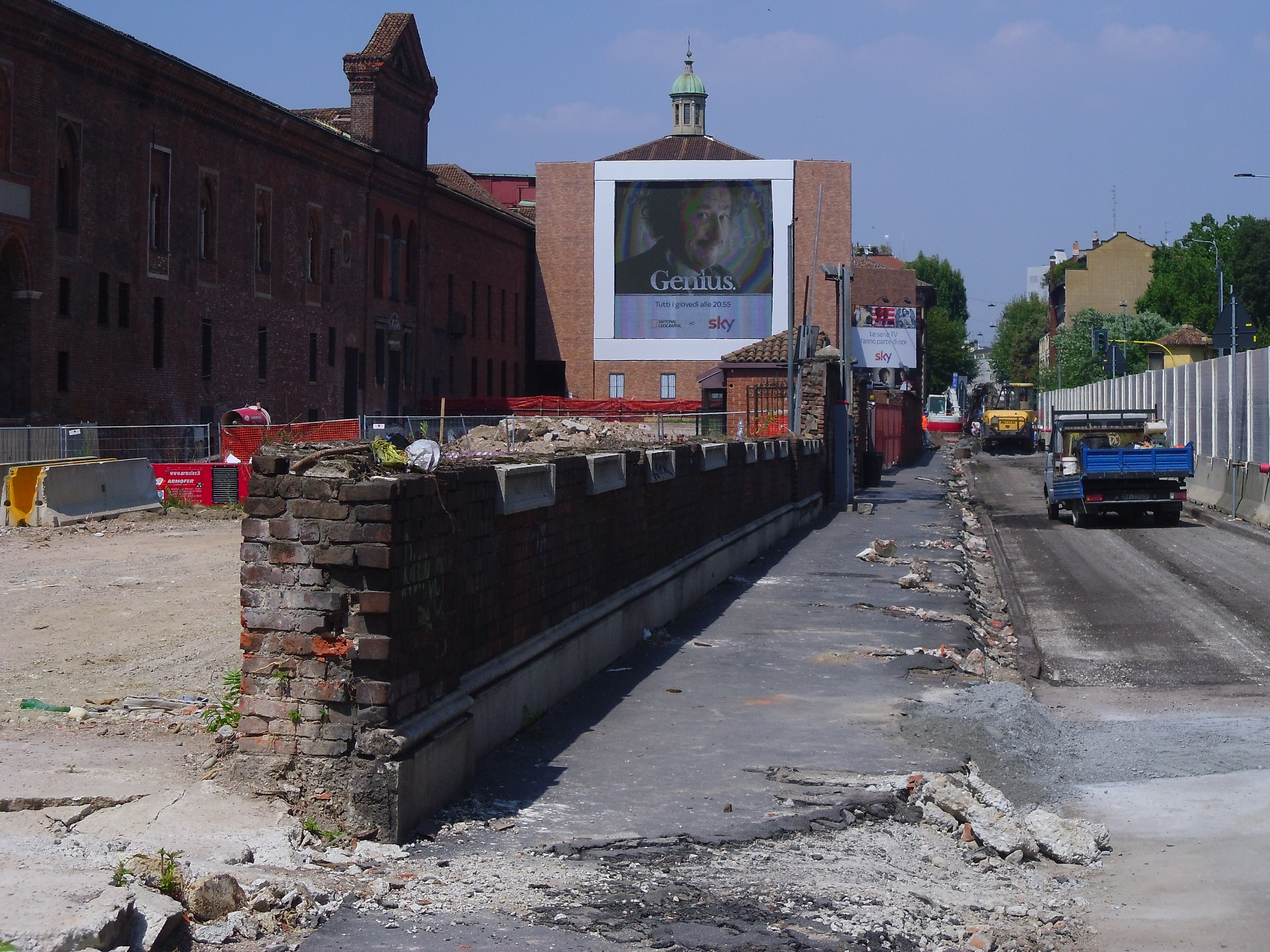

FRATTINI: è in realizzazione il piano mezzanino di questa che è la stazione più avanzata della tratta ovest.

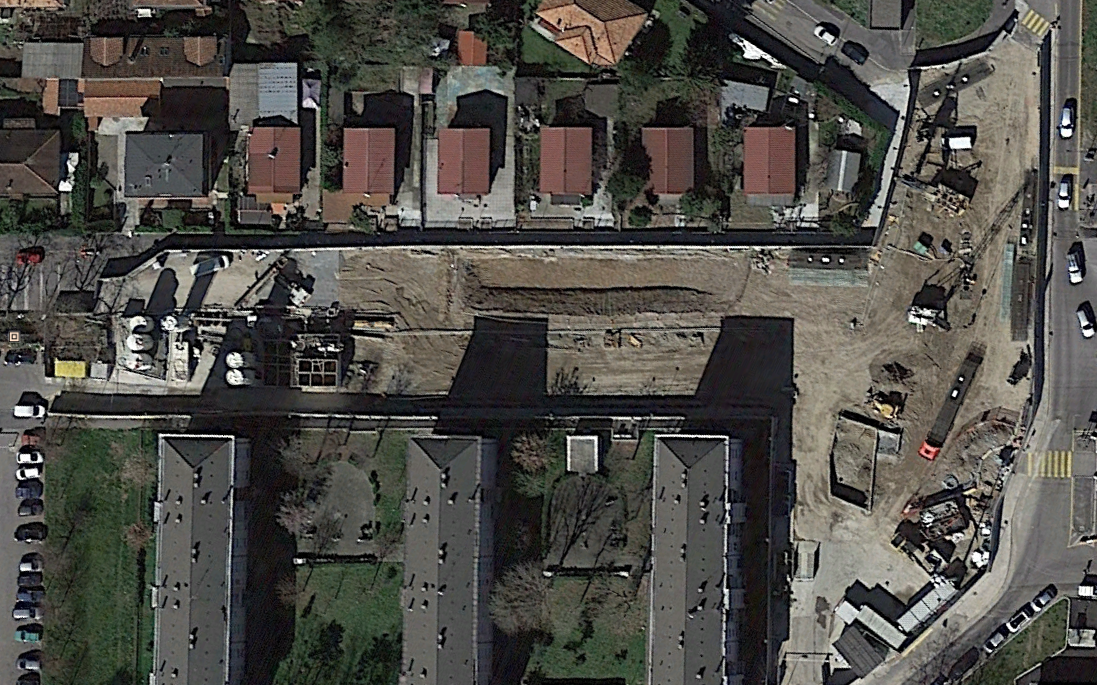

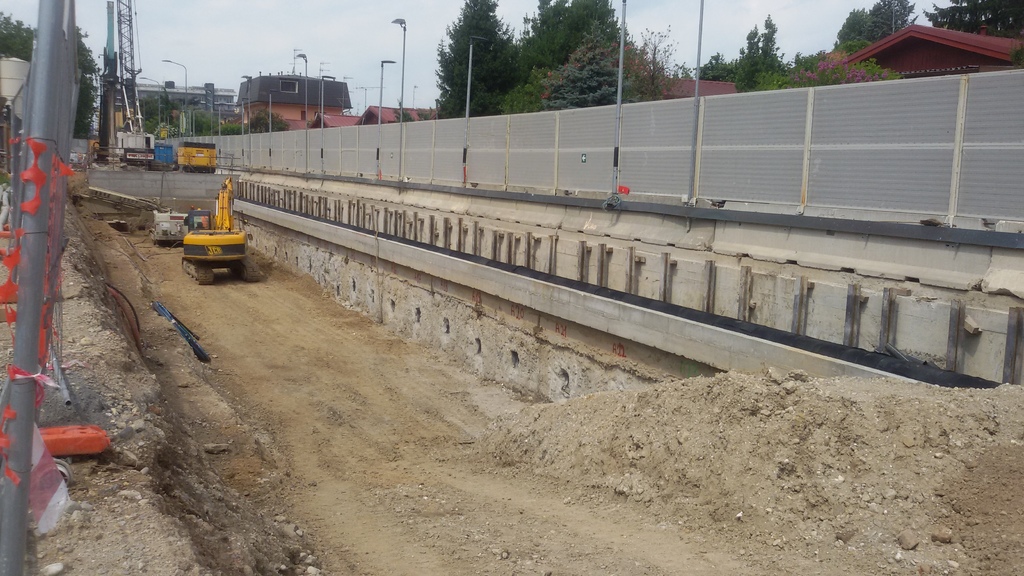

GELSOMINI: è iniziato lo scavo del lato sud e la posa del primo ordine di tiranti.

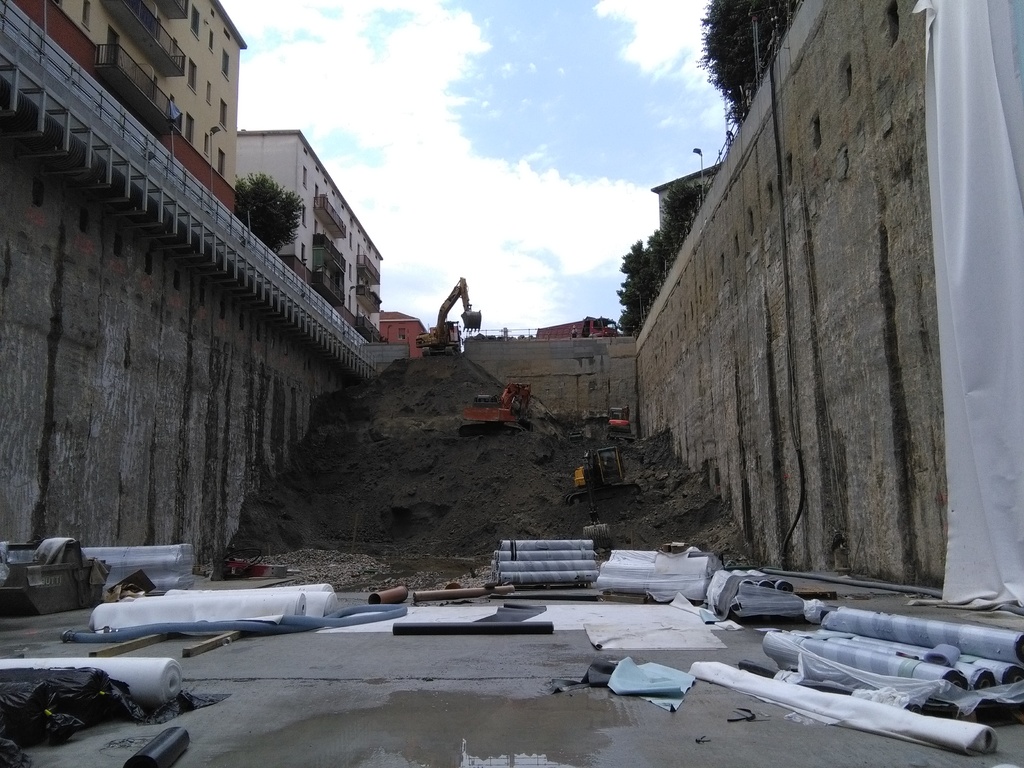

SEGNERI: è quasi terminato lo scavo del vano stazione ed è già stata gettata parte della soletta di fondo.

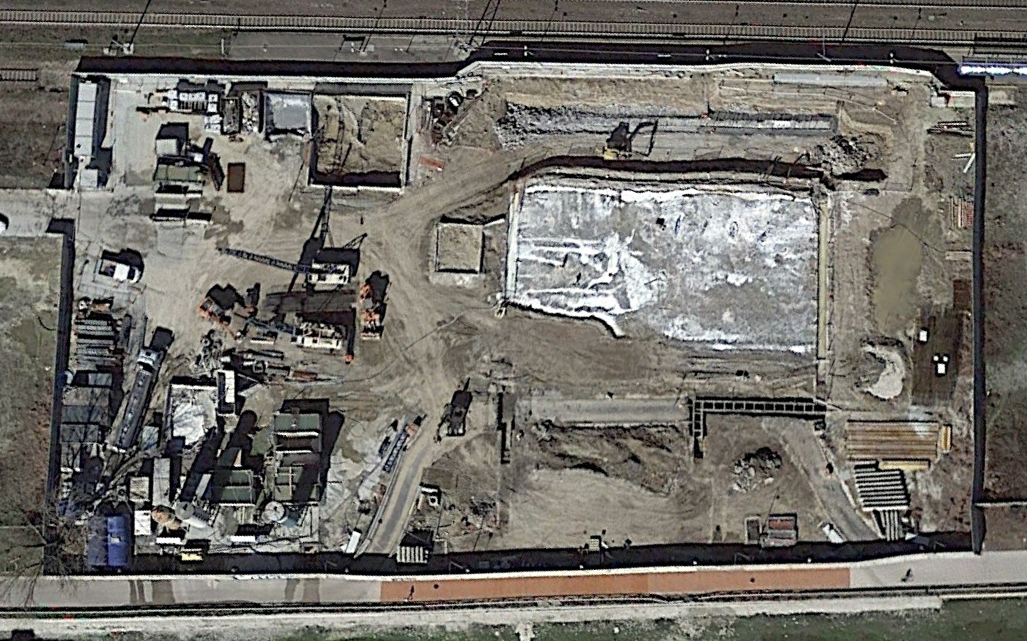

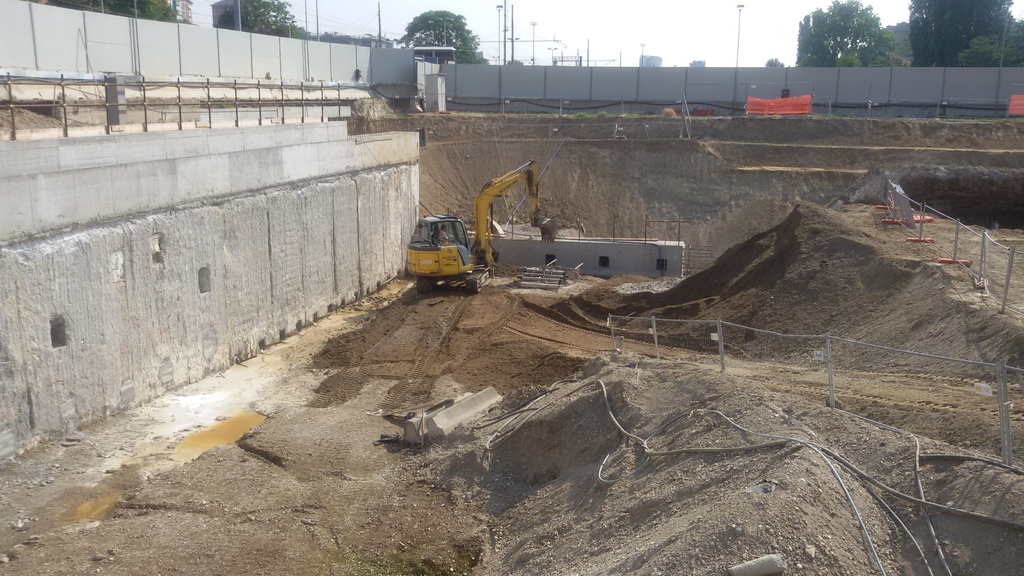

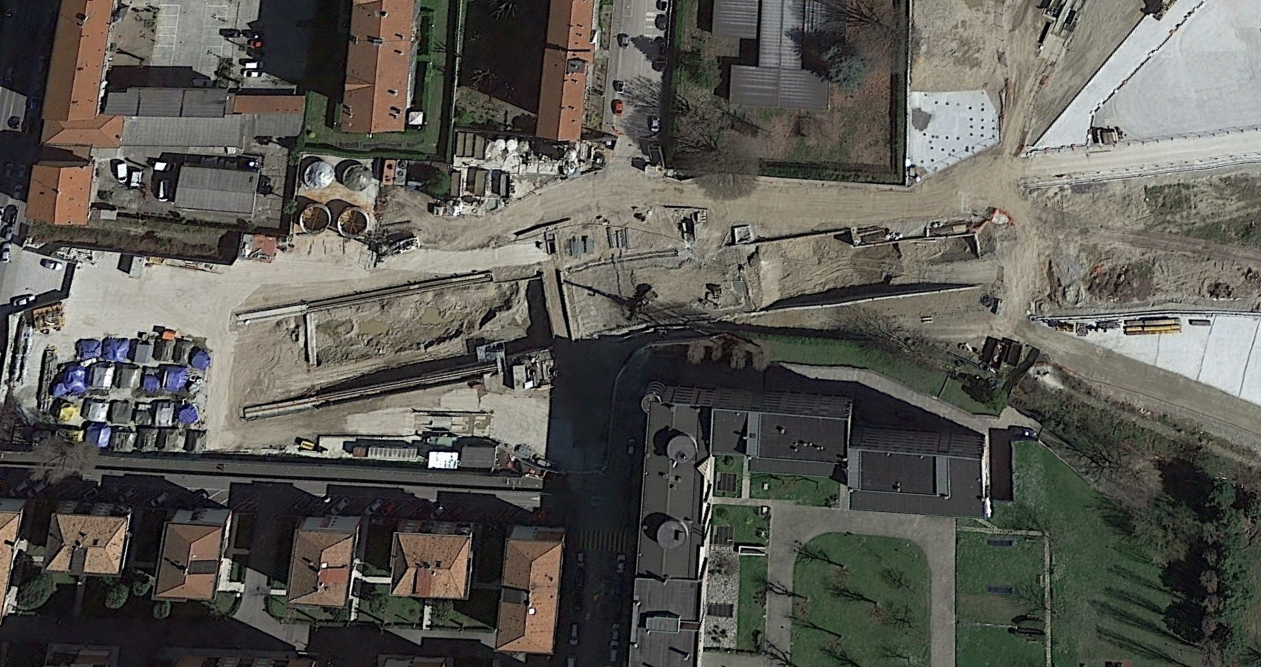

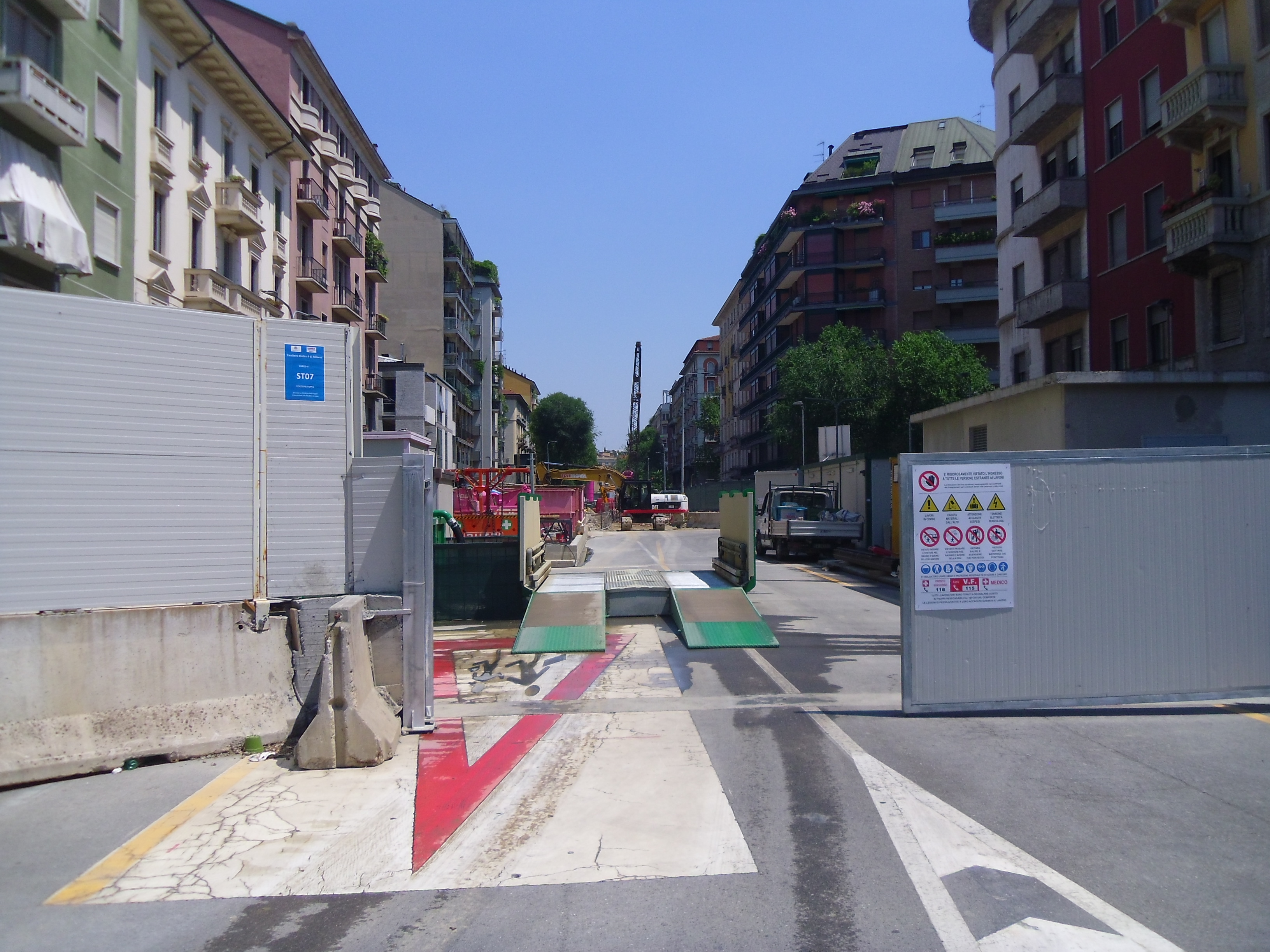

SAN CRISTOFORO: è iniziato lo scavo del volume della stazione. Nel manufatto Ronchetto prosegue la rimozione della terra nel punto di avvio delle talpe, le quali riposano ai lati ancora smontate. Per l’ultimo tratto di tunnel verso il deposito è in corso il consolidamento del fondo tramite iniezioni.

PER UN DETTAGLIO SUL METODO DI REALIZZAZIONE DELLE PARATIE DI STAZIONE: CLICCA QUI

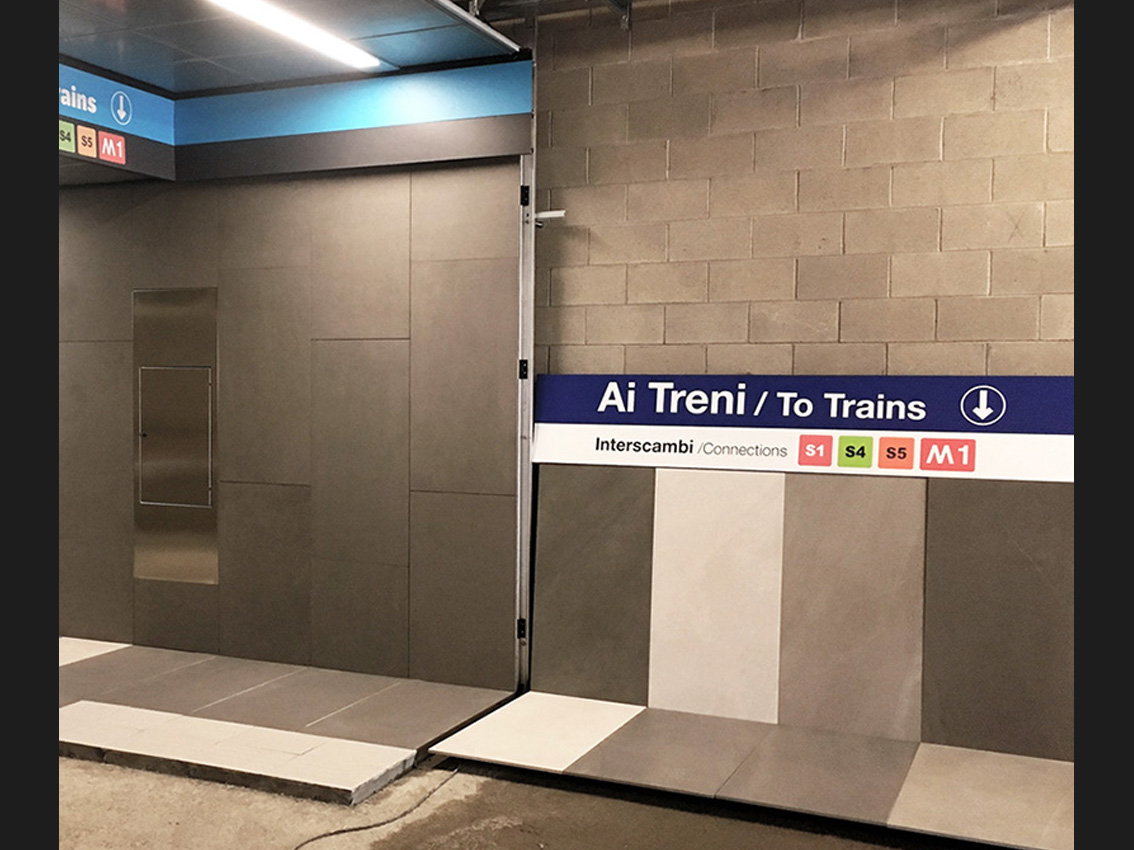

Finalmente inizia a girare una foto dell’allestimento di prova della Metro 4. Certamente meglio della Metro5 “lilla”, ma non è certo una cosa difficile da fare. Quello che si nota è l’assenza di una ricerca specifica. In pratica si è andati sull’”usato sicuro” di matrice “nordica” (vedi Copenhagen), come era previsto proprio per la M5. Sulla segnaletica bene la striscia continua; ignorate i caratteri scelti perchè si useranno quelli standard delle altre linee, ovvero la rivisitazione del carattere “Noorda” a sua volta derviazione dell’Helvetica.

Ma visto quello che si fa oggi (vedi link sotto), sopratutto in tema di materiali, visto che le strutture e i volumo sono già definiti, la capitale mondiale del design si può fermare a questo?

MOSCA

BUDAPEST

E, soprattutto:

LONDRA CROSSRAIL

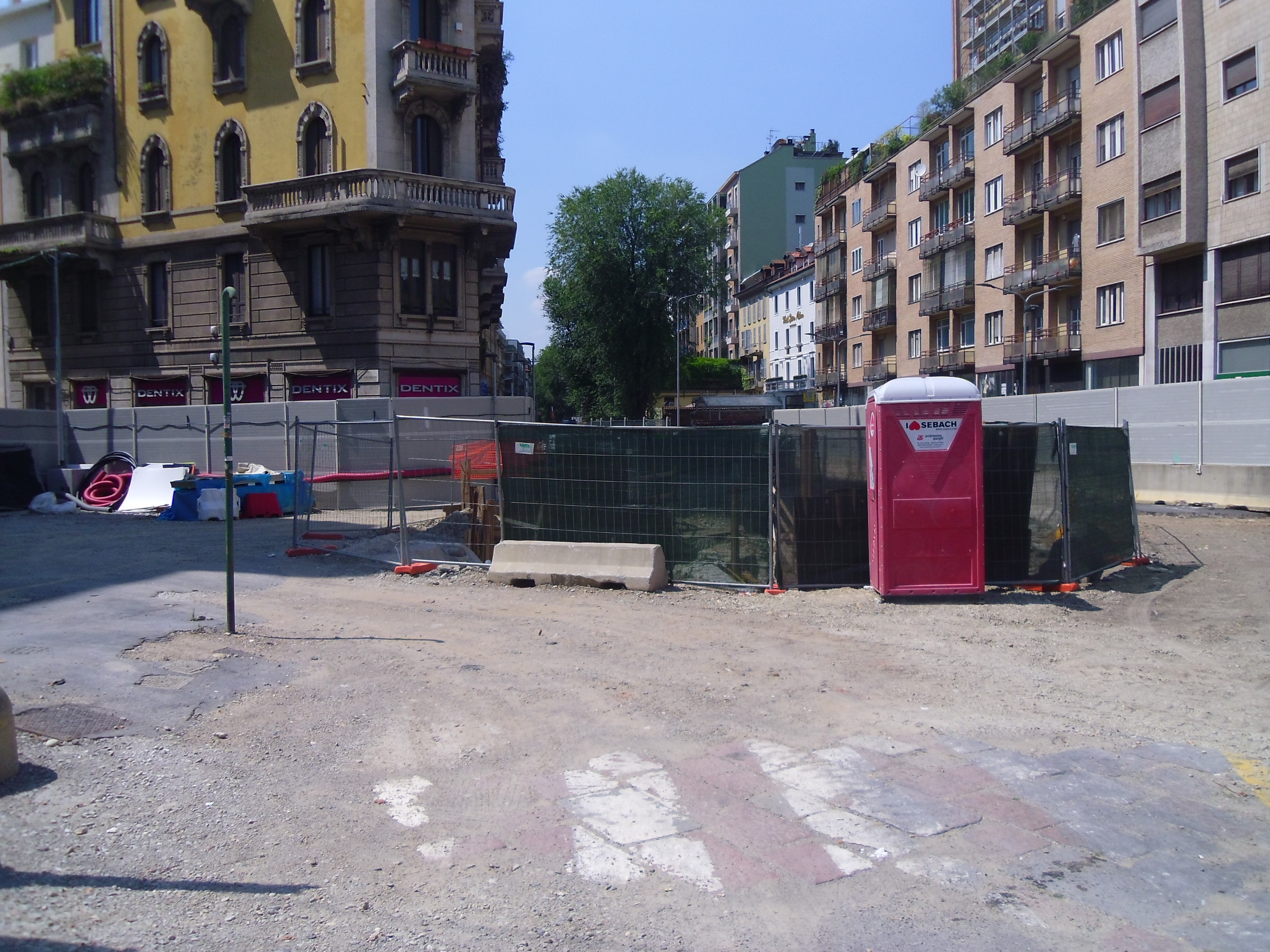

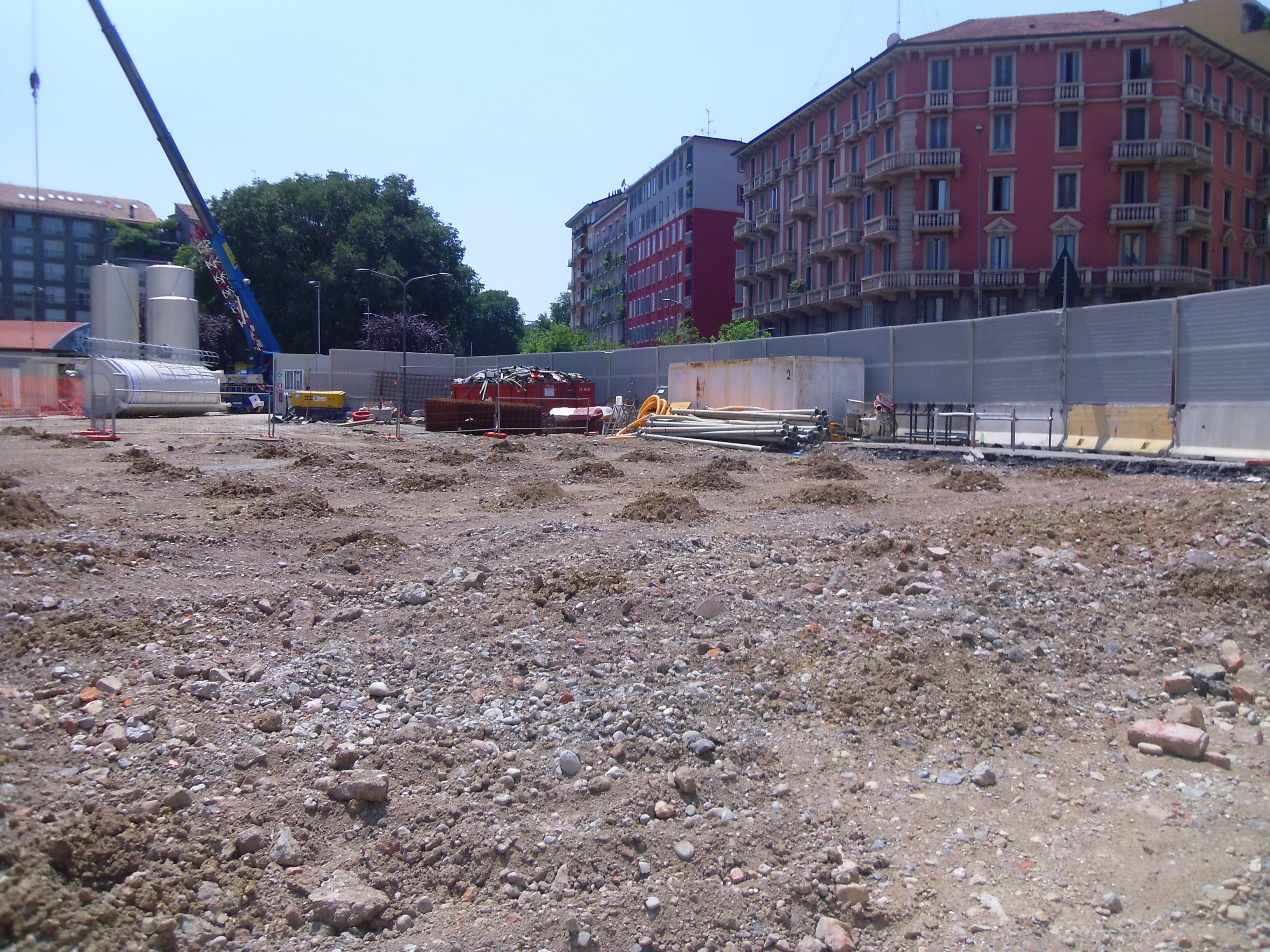

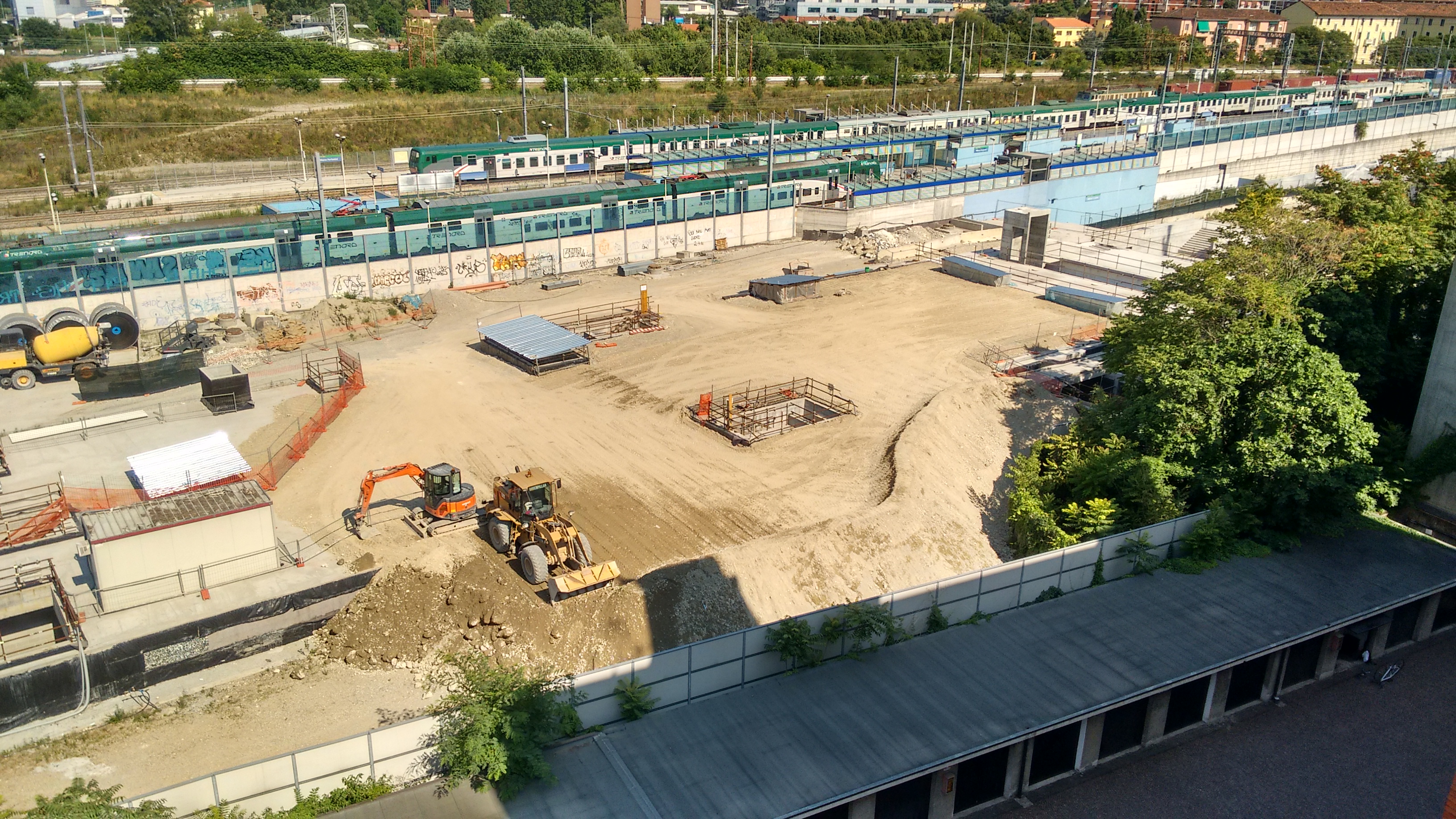

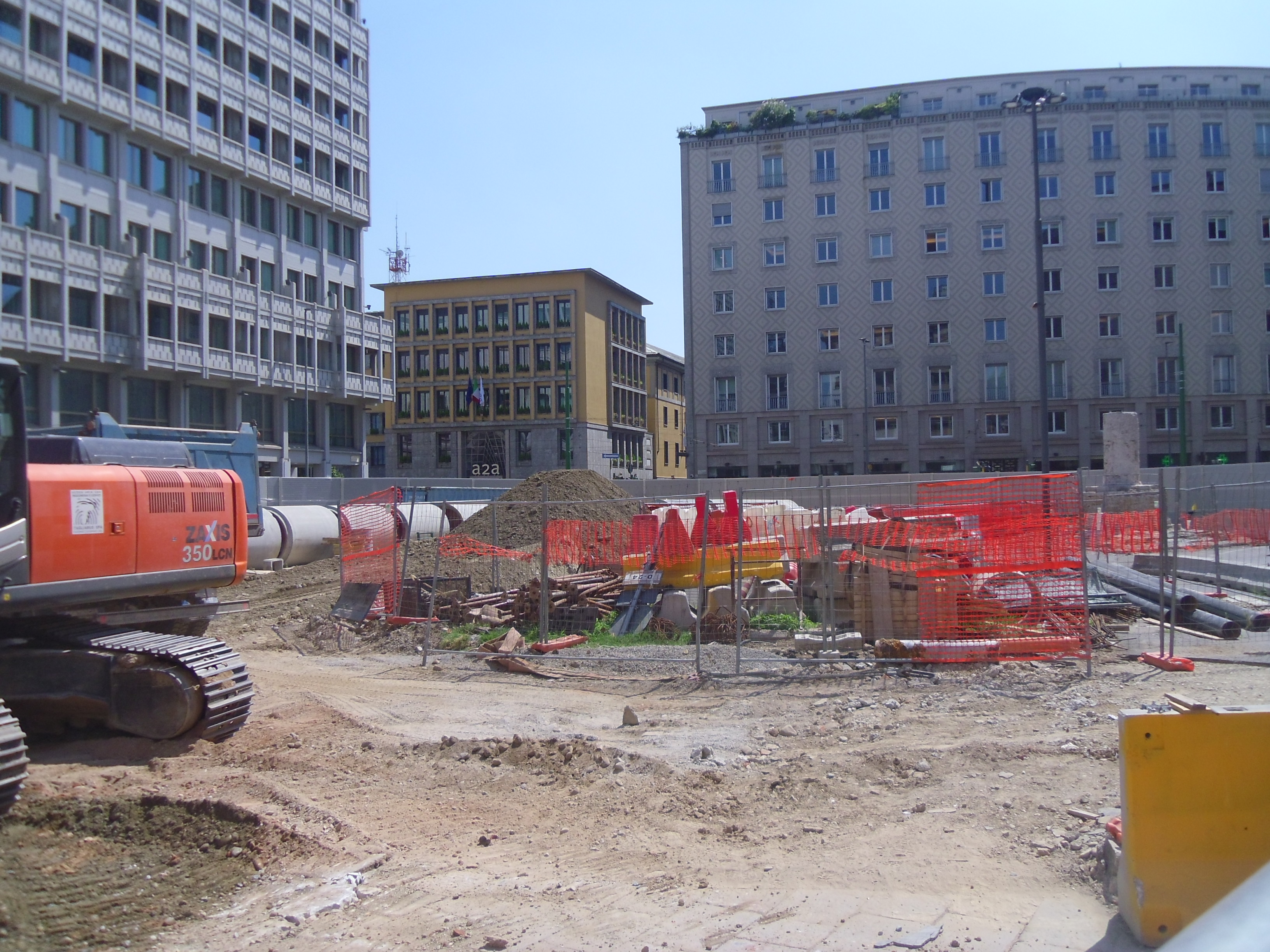

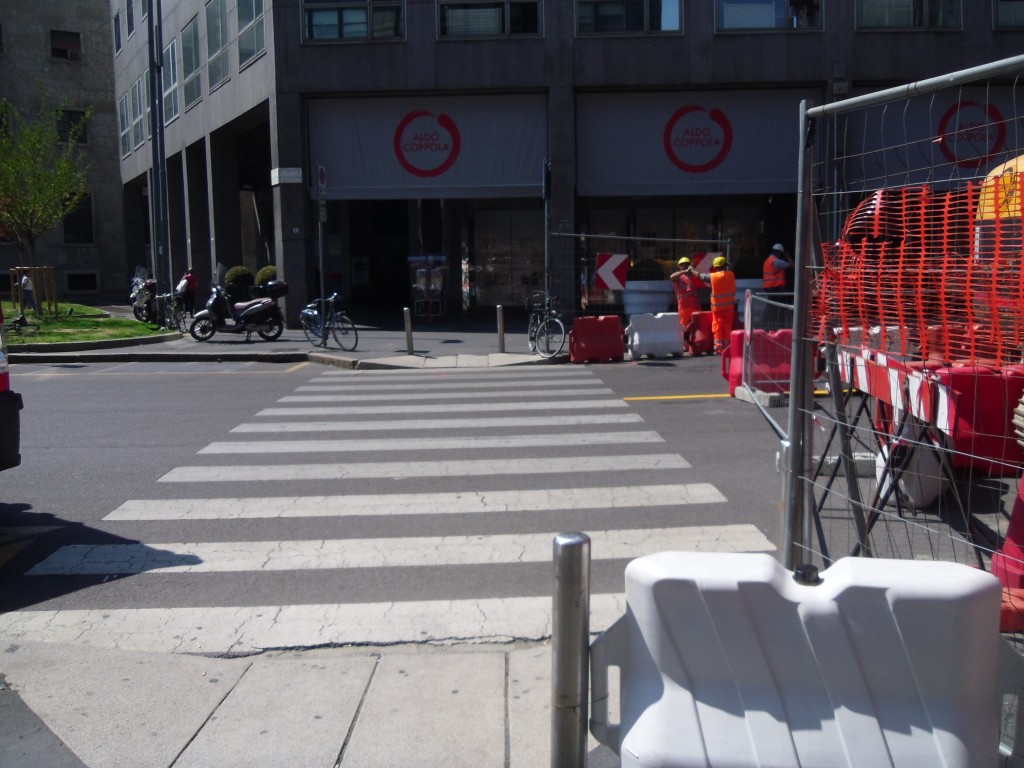

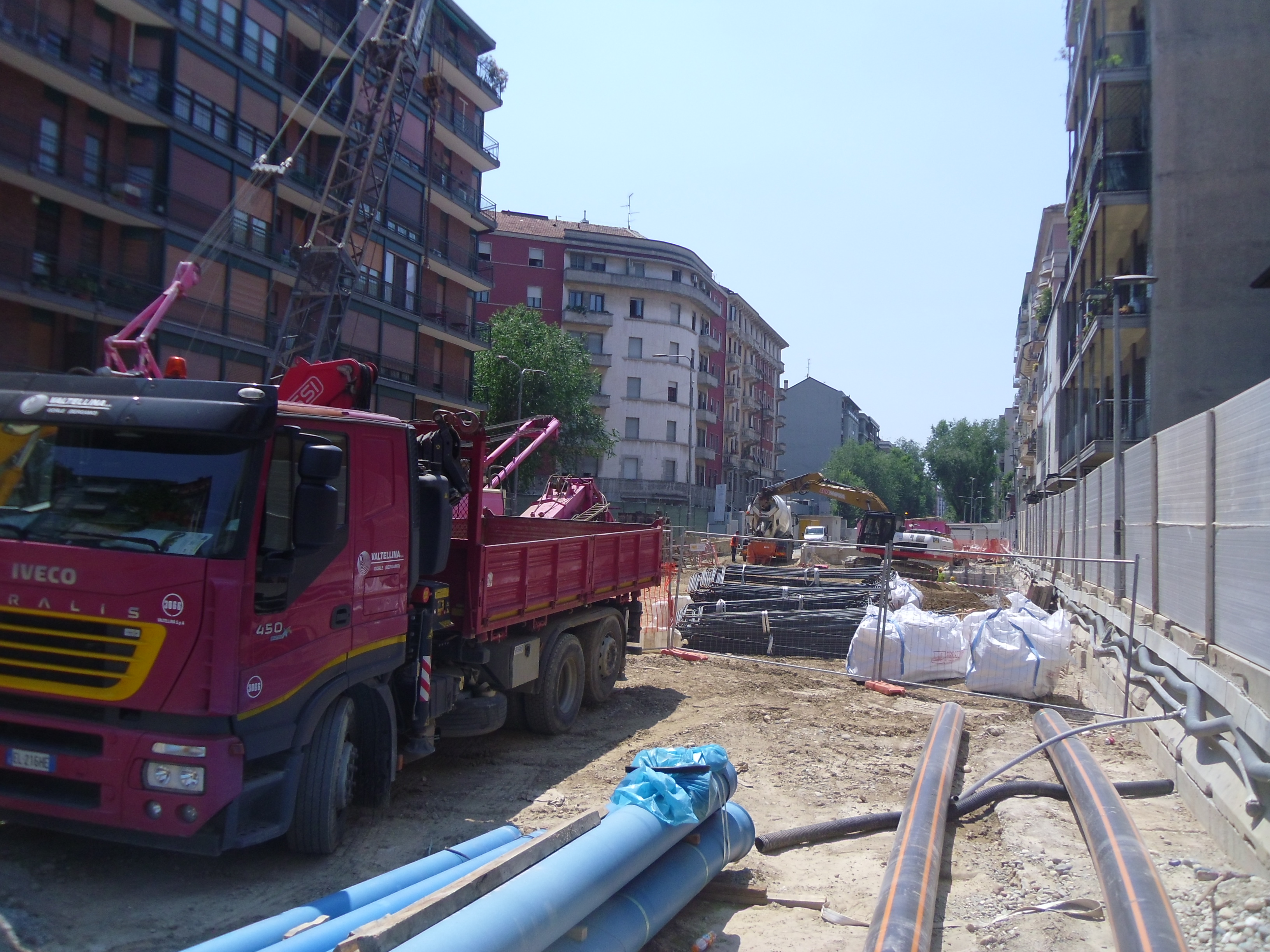

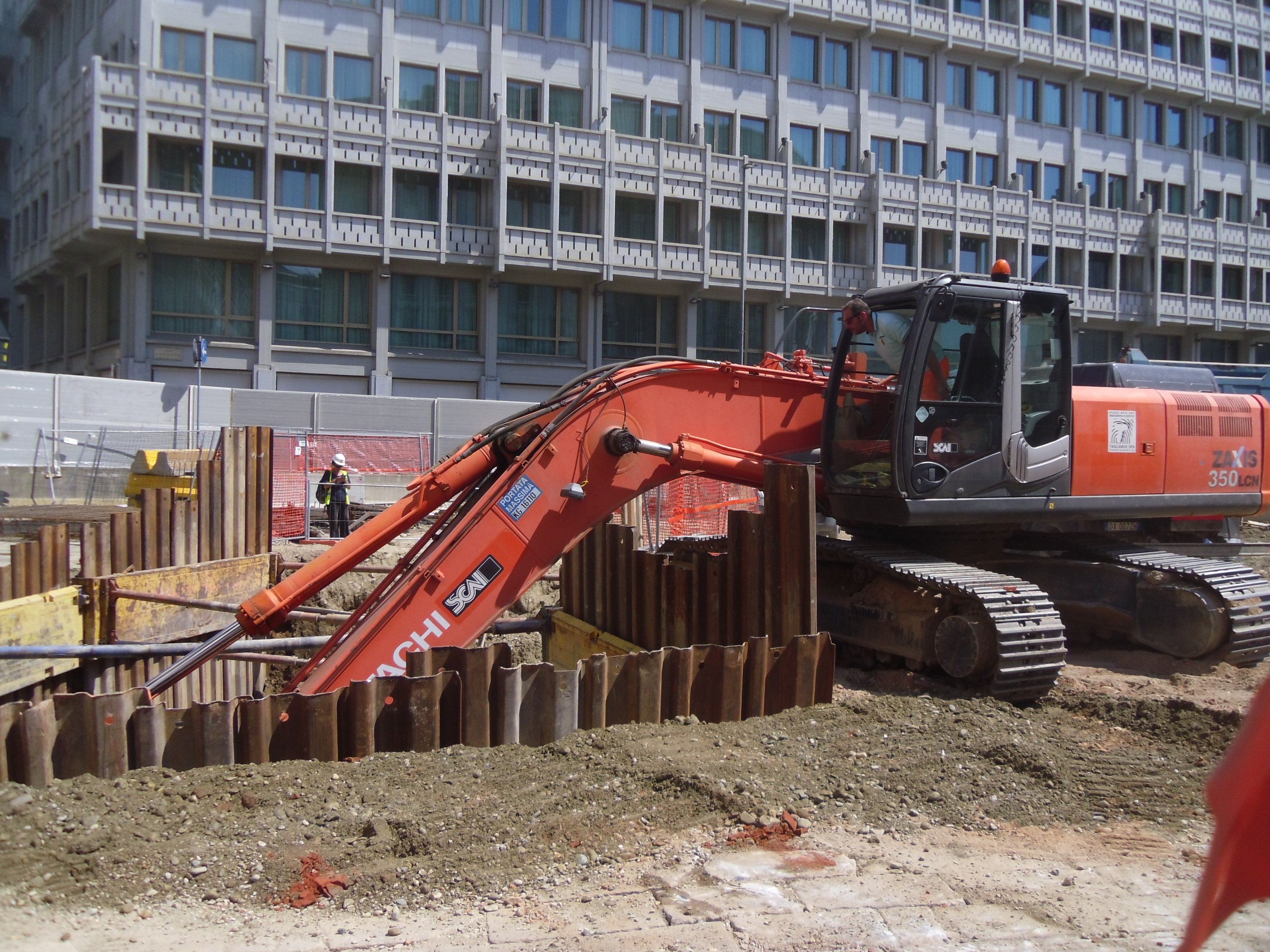

Foto MM:

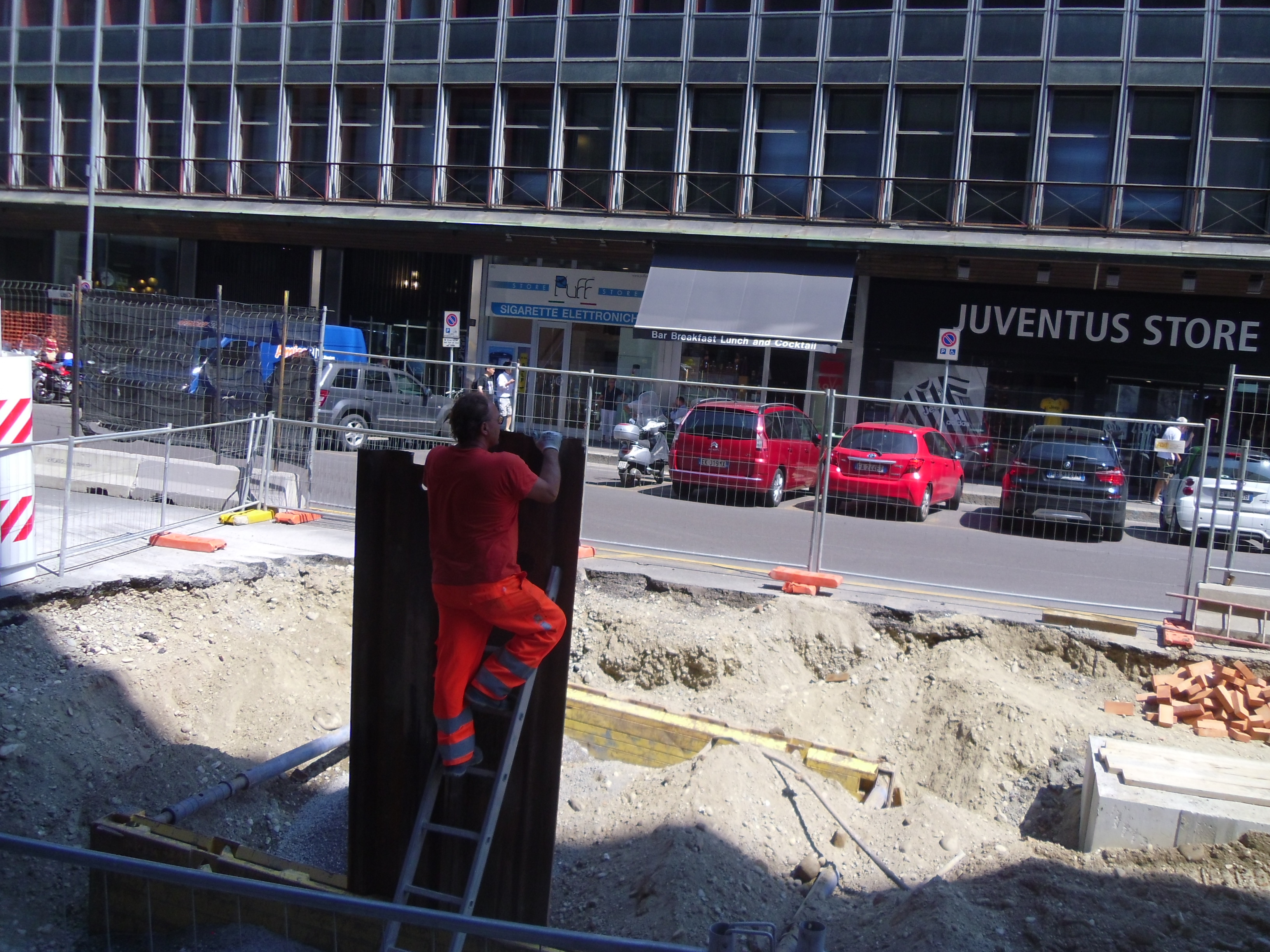

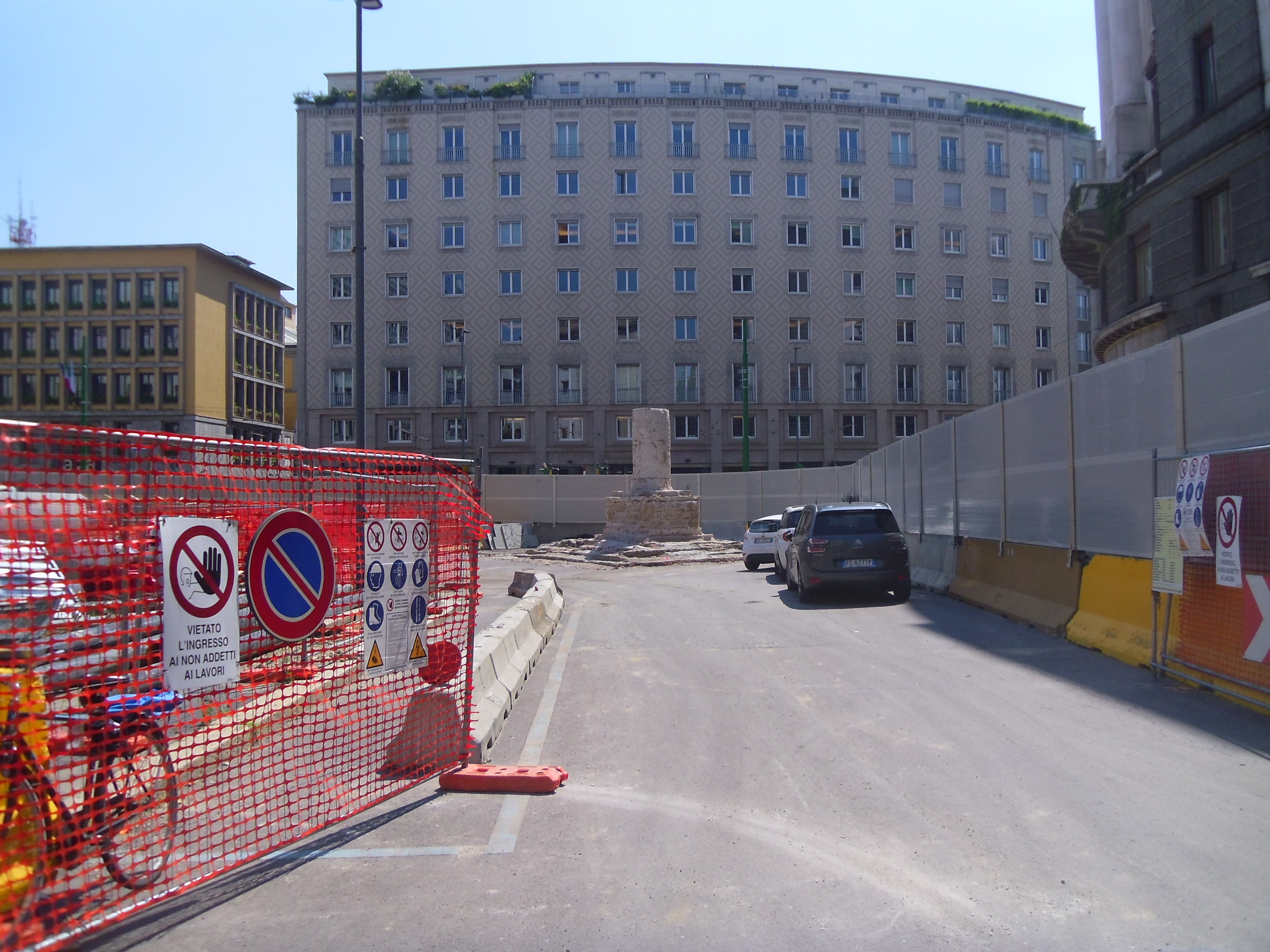

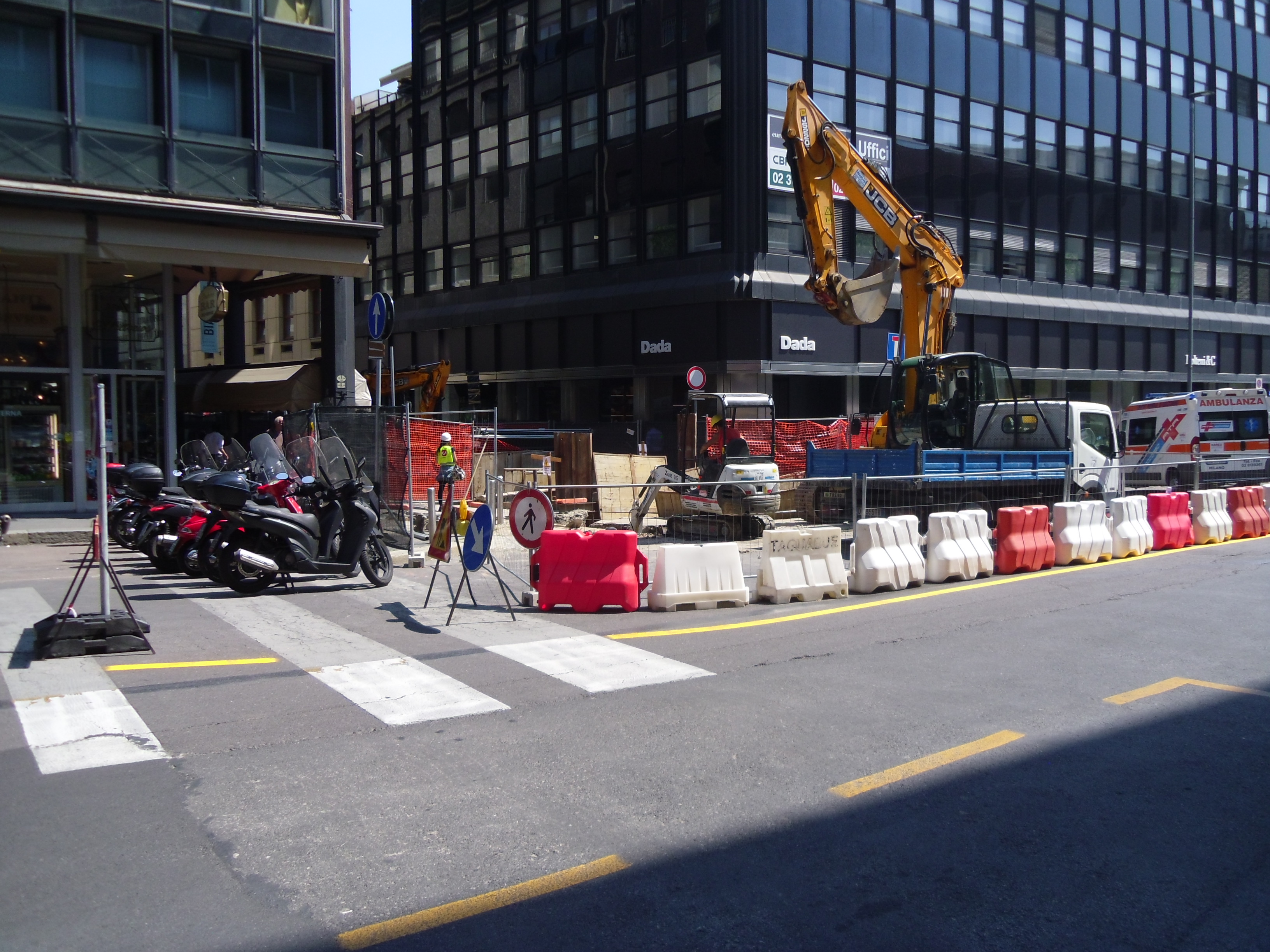

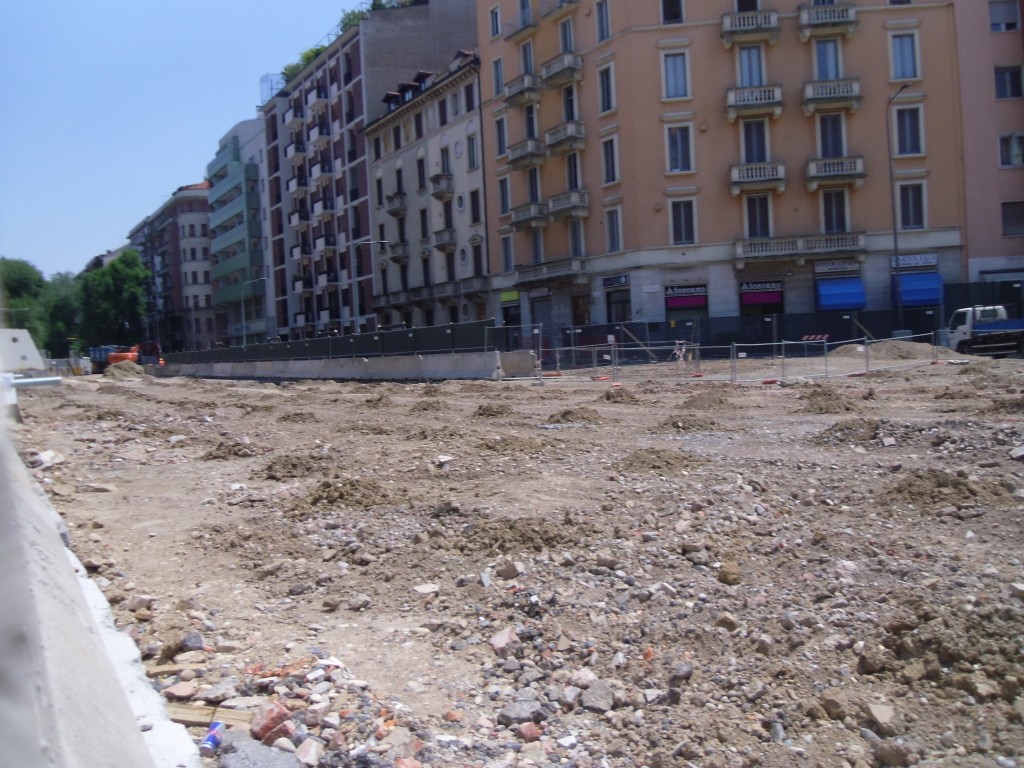

Foto da Google Earth:

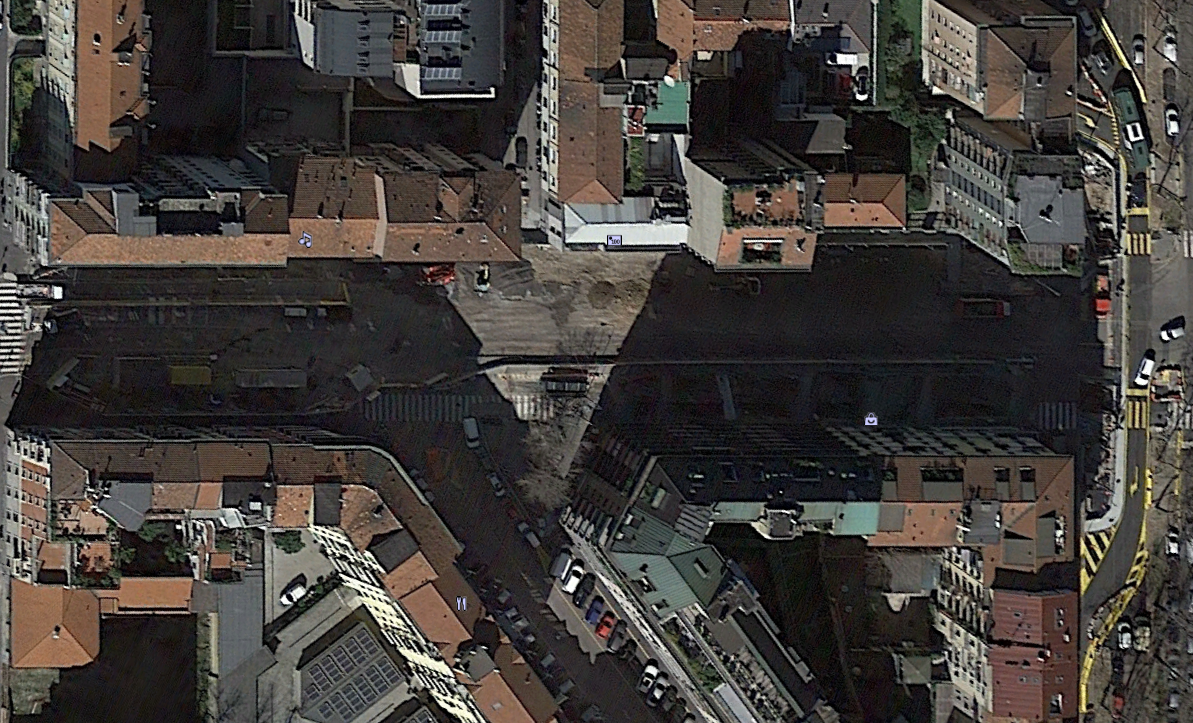

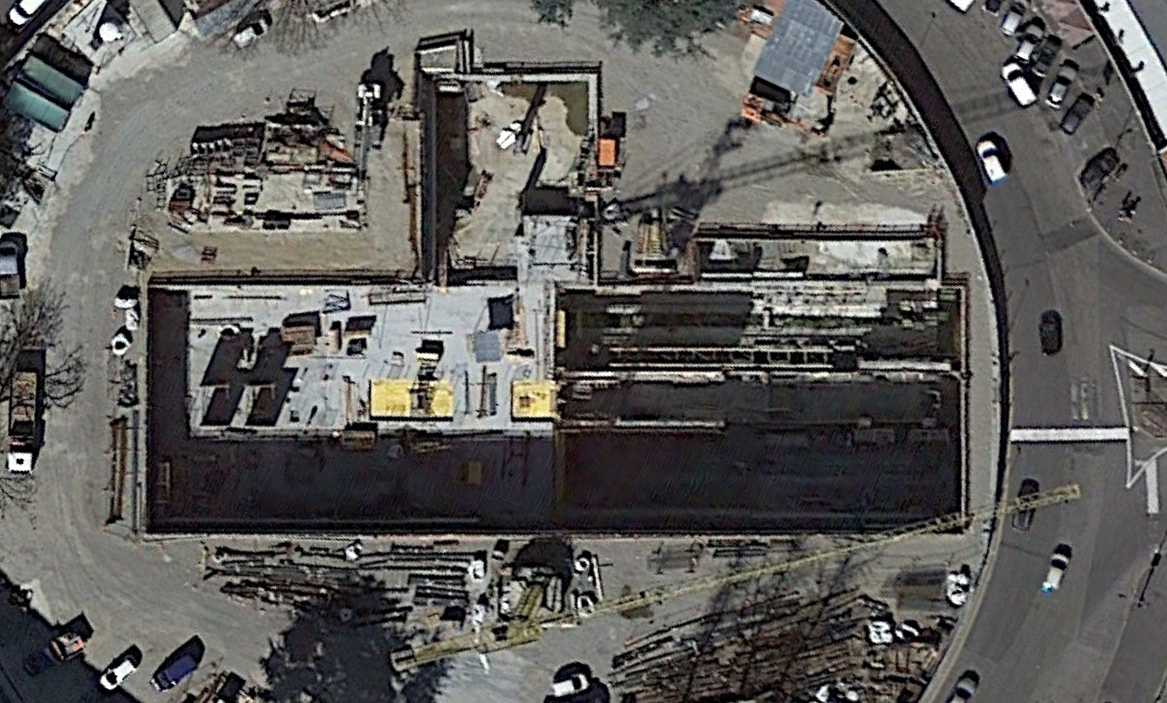

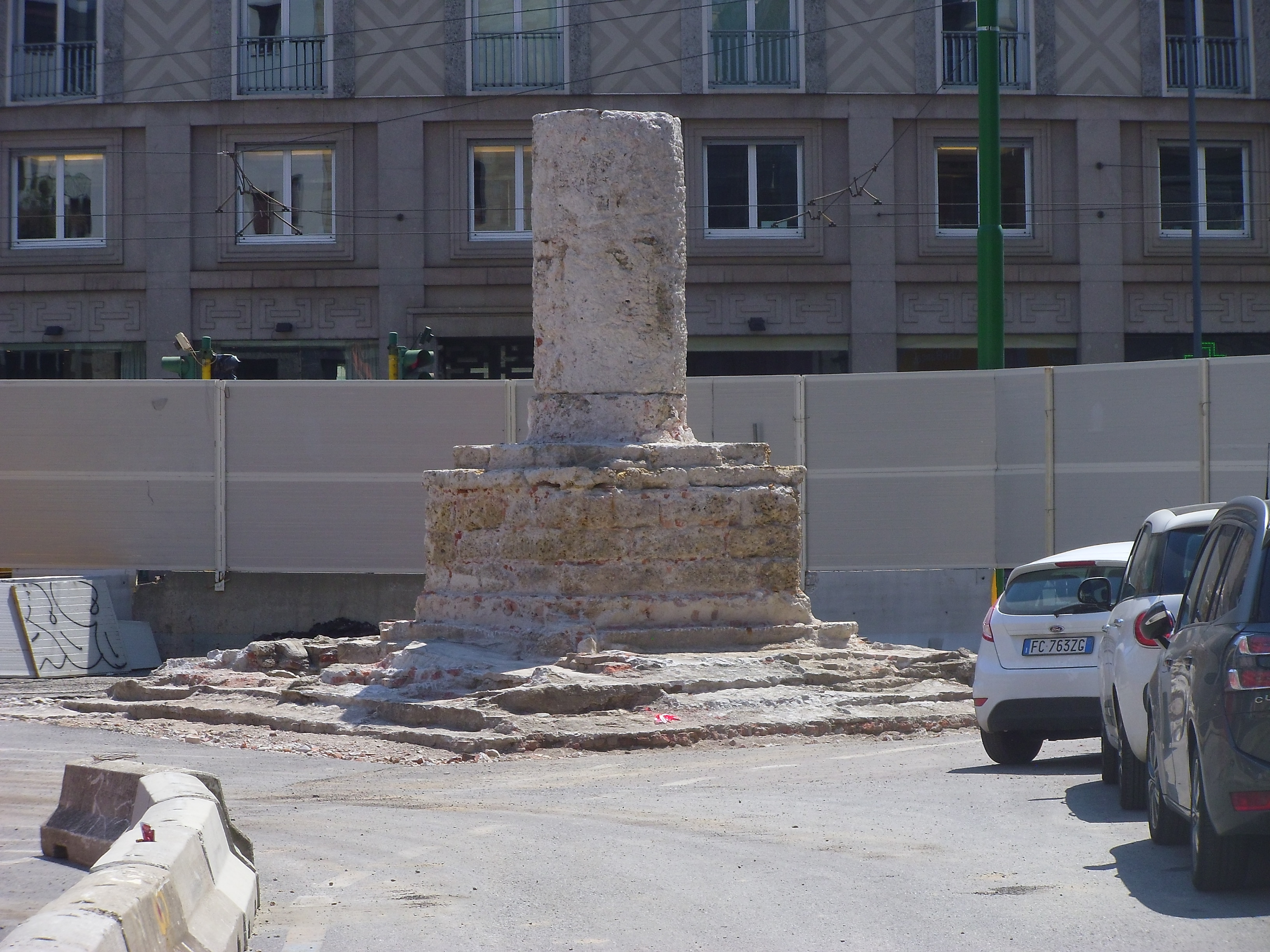

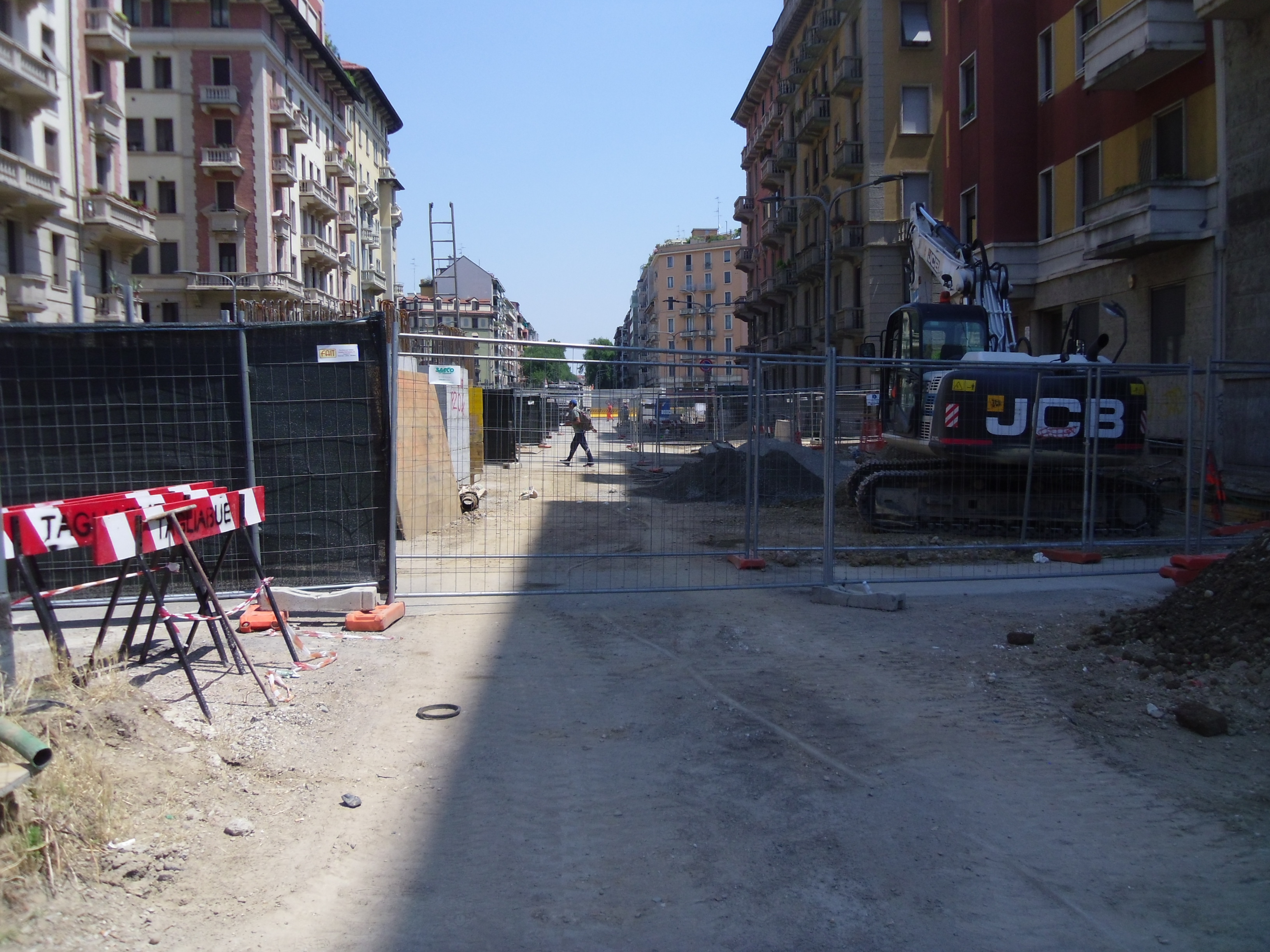

Foto da Google Earth:

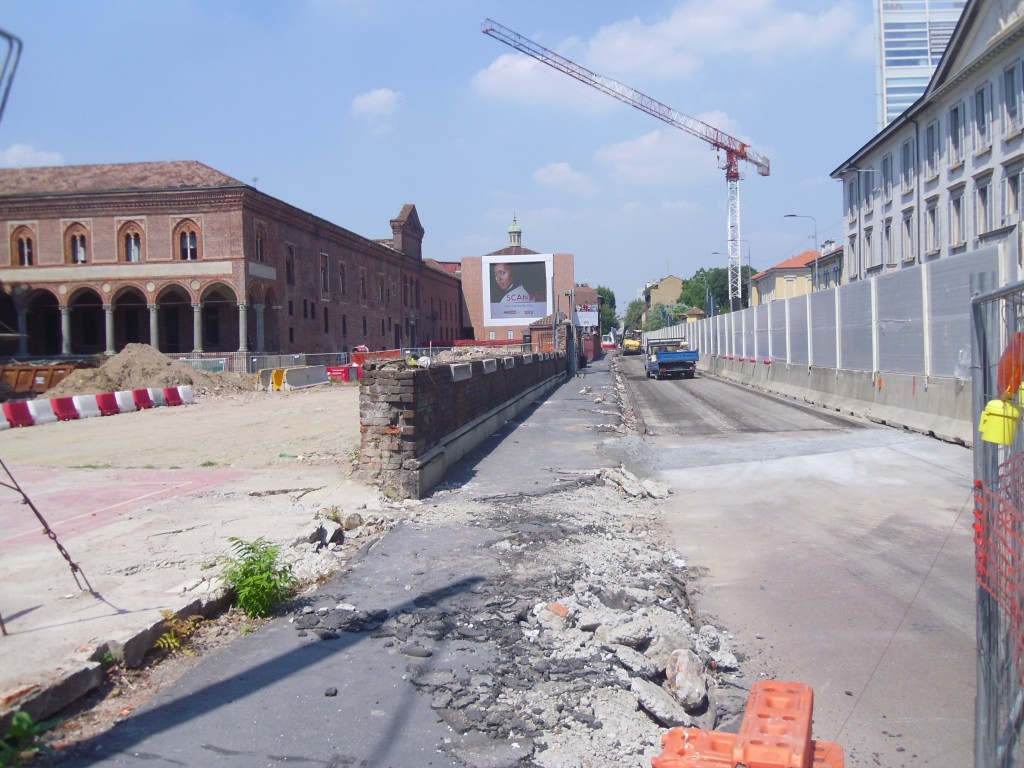

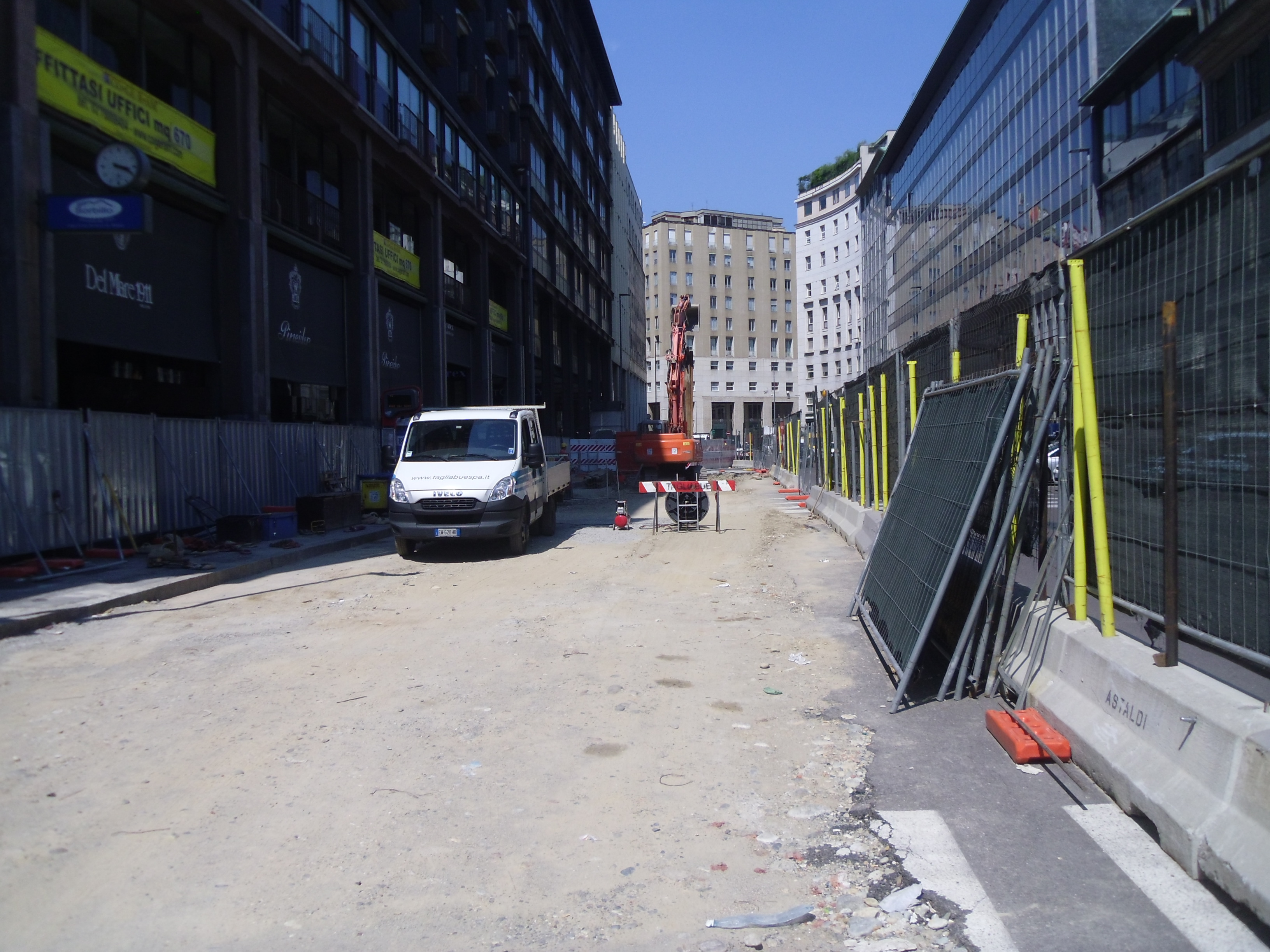

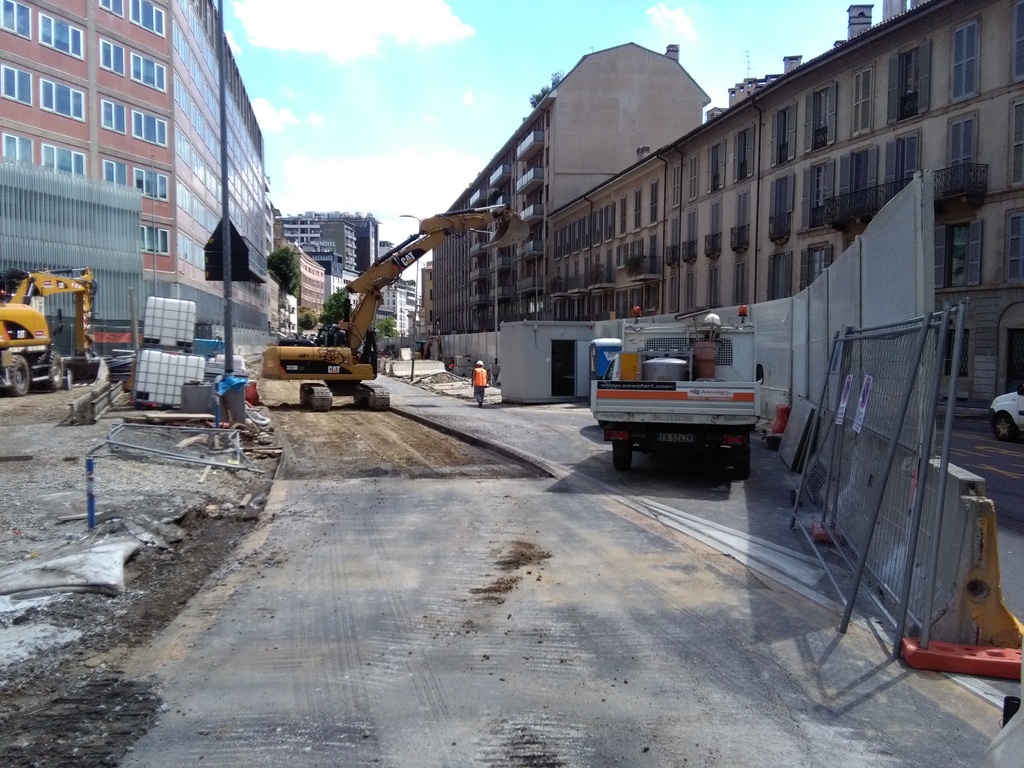

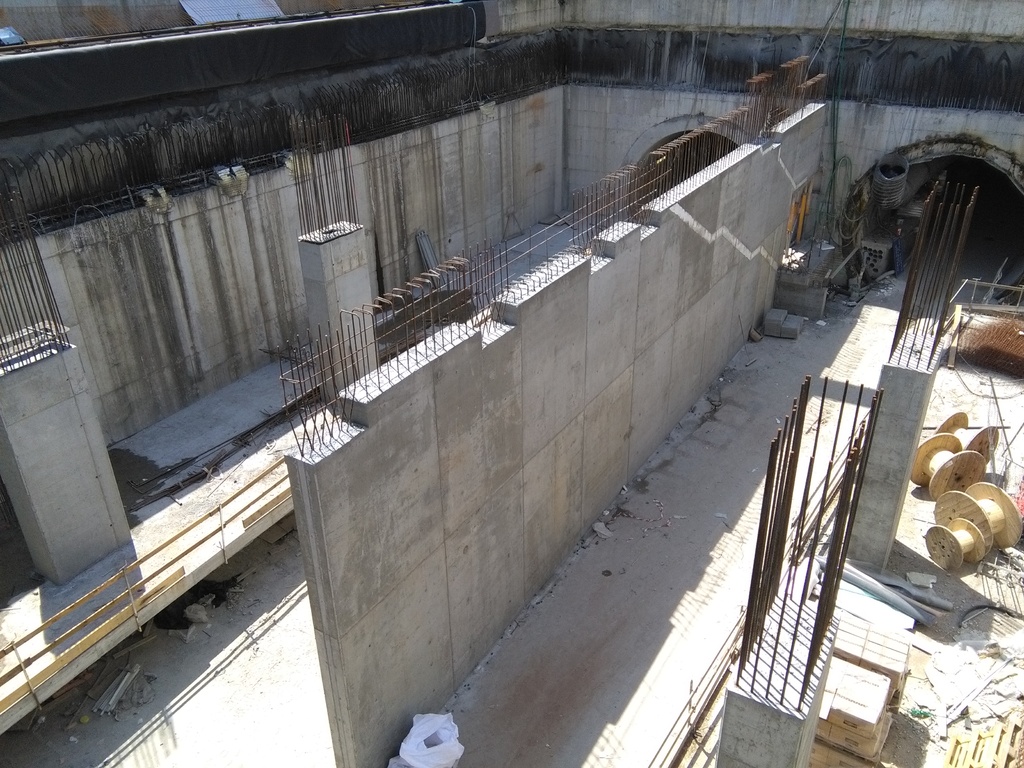

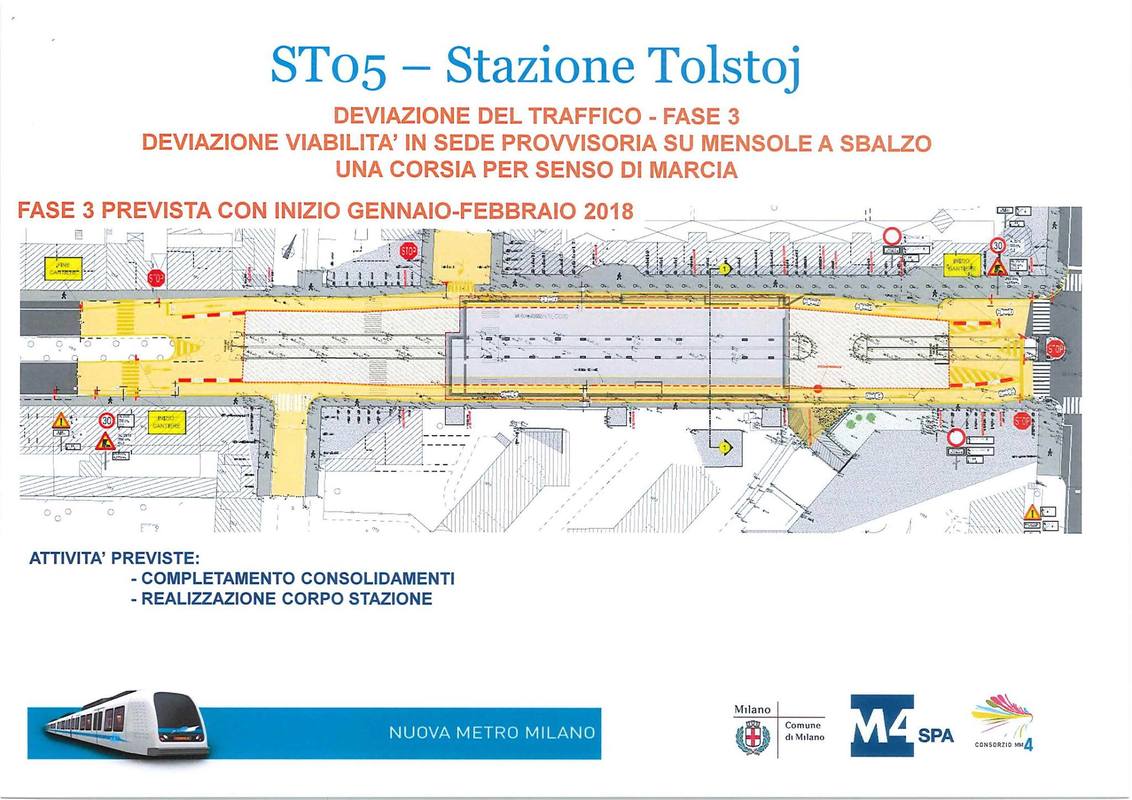

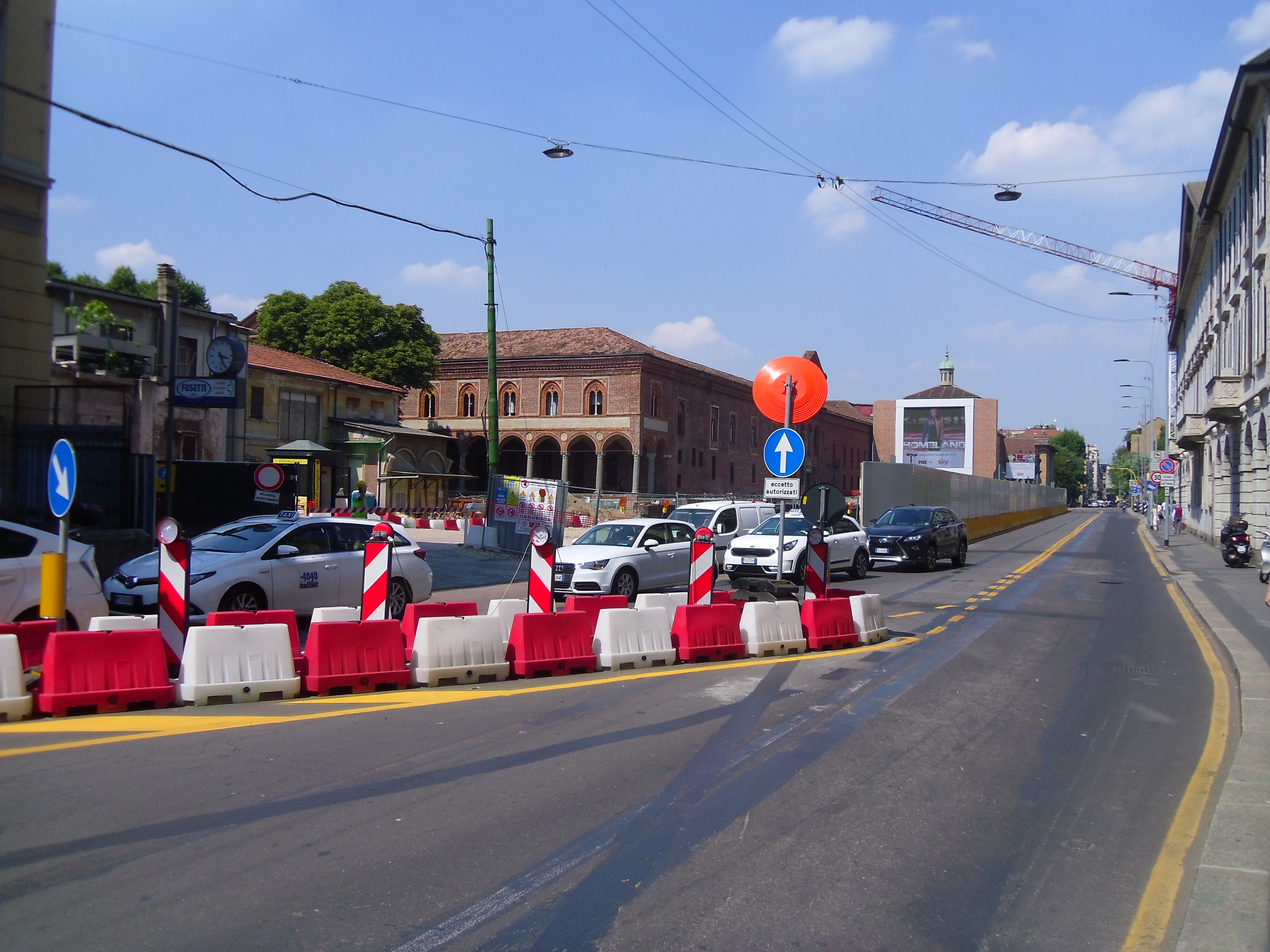

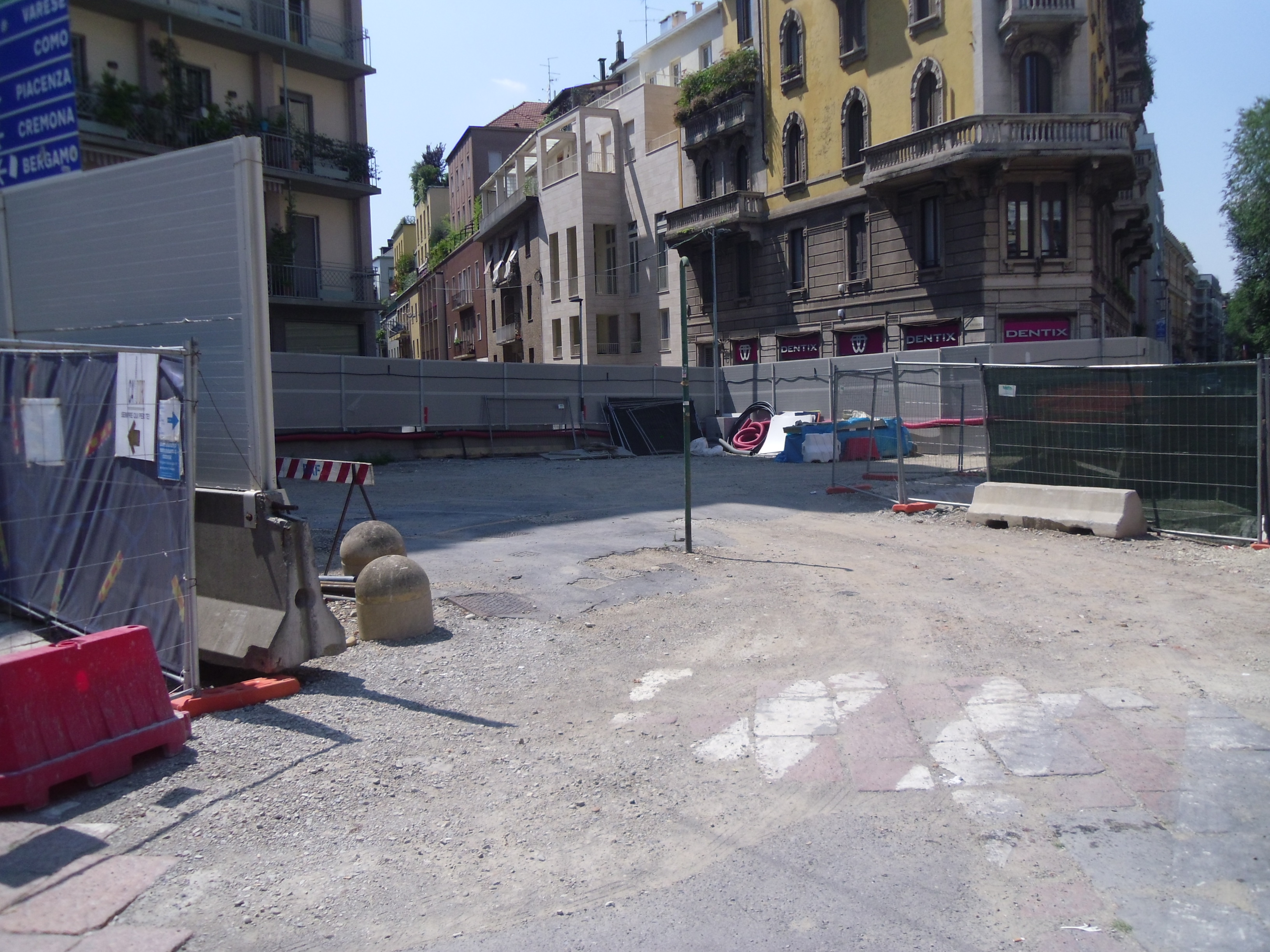

Foto MM:

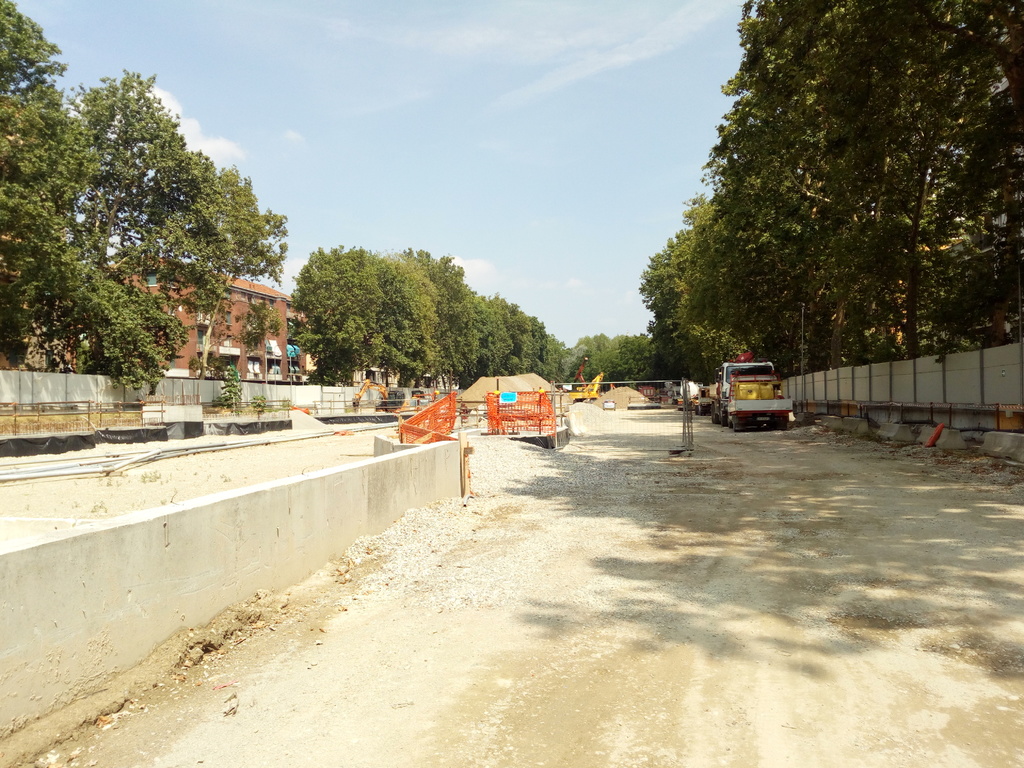

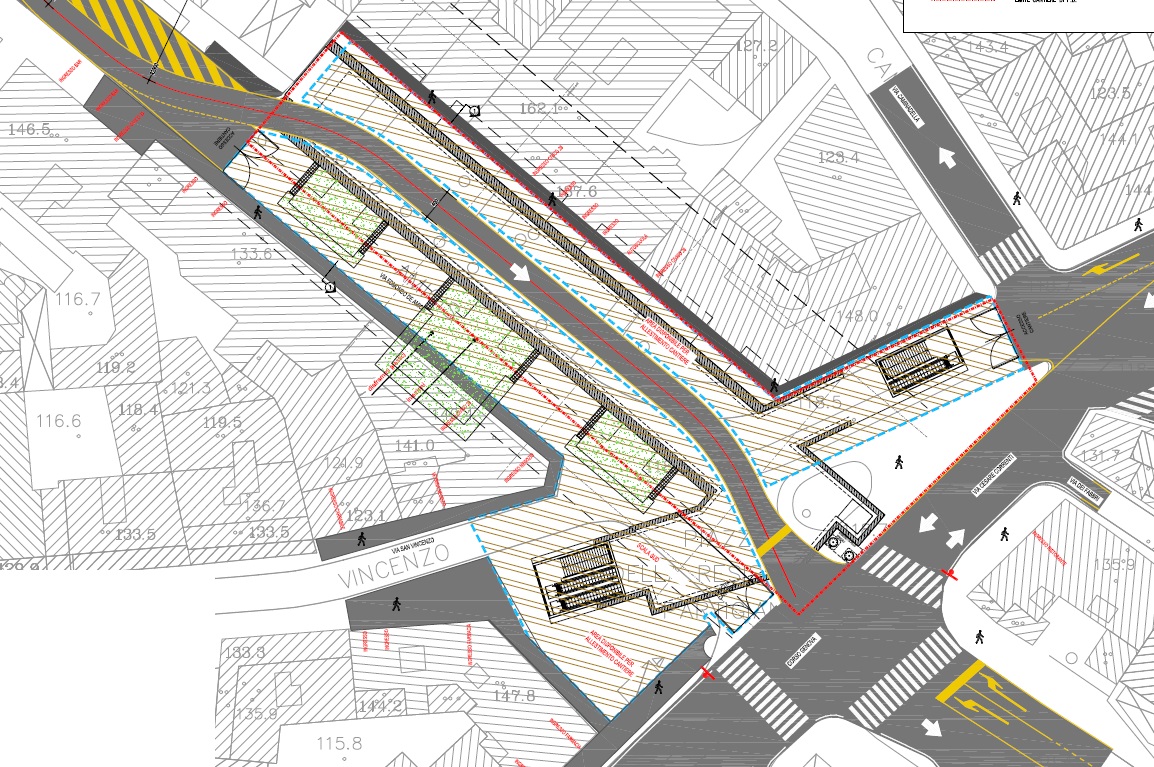

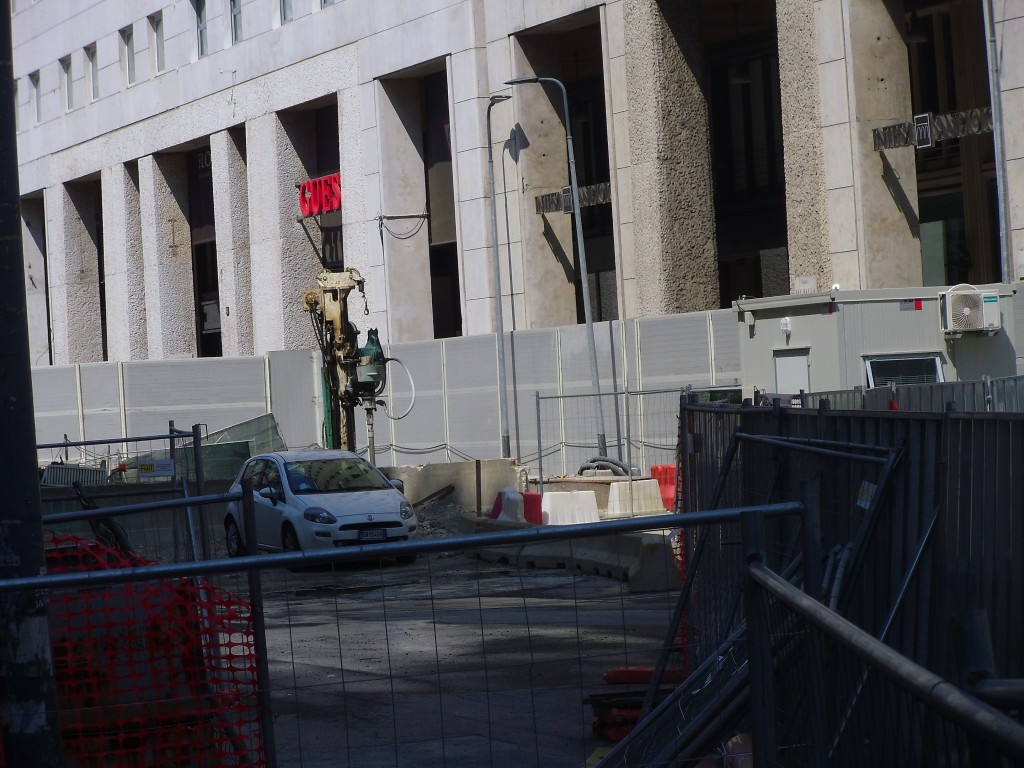

Foto Marco Vergini:

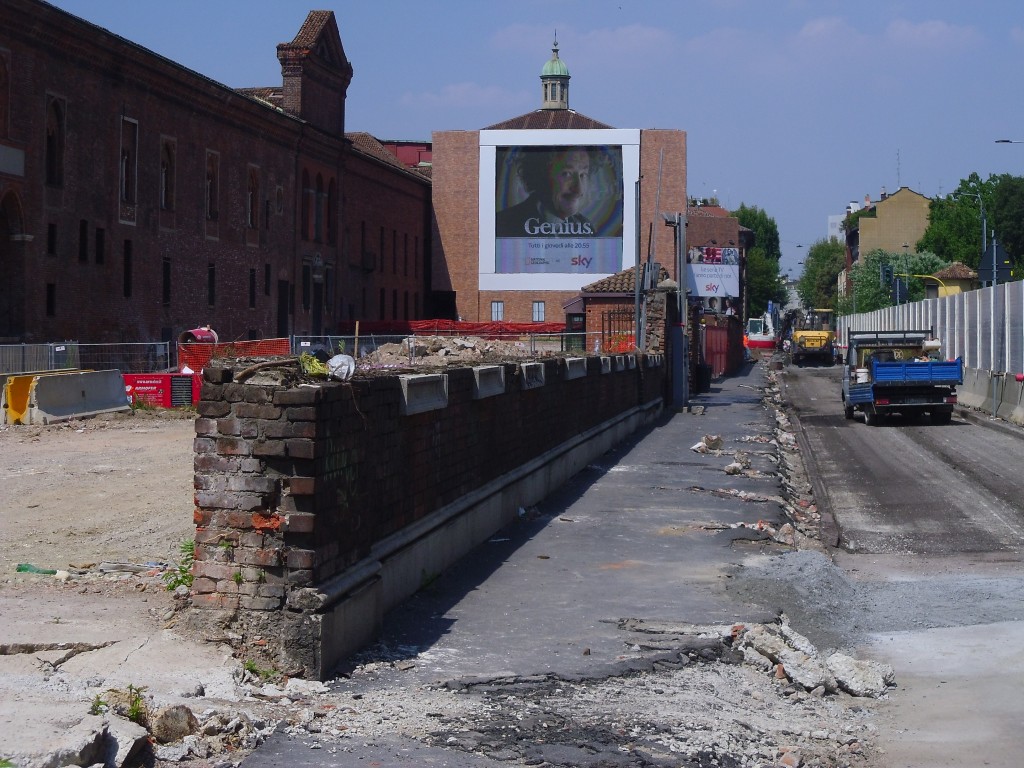

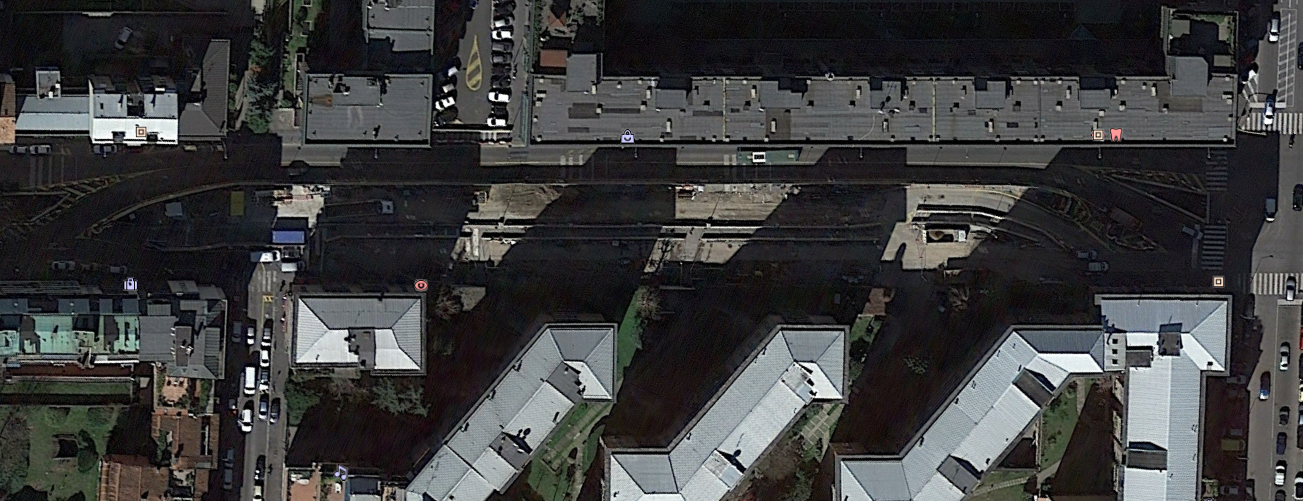

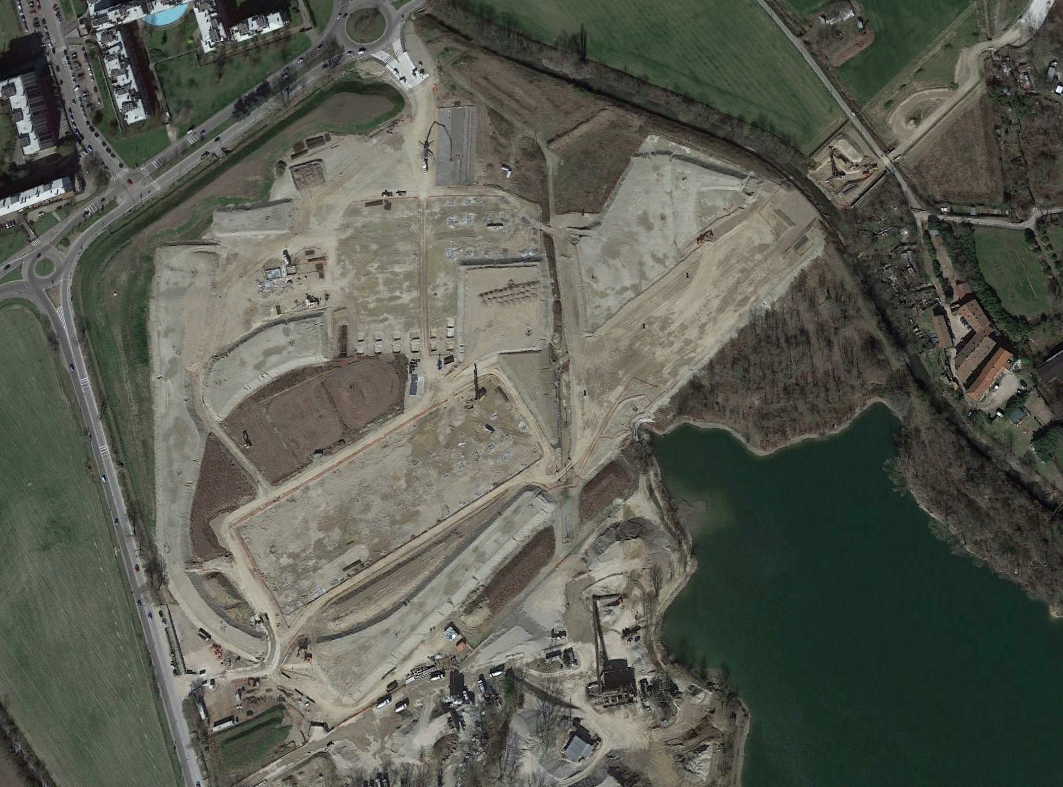

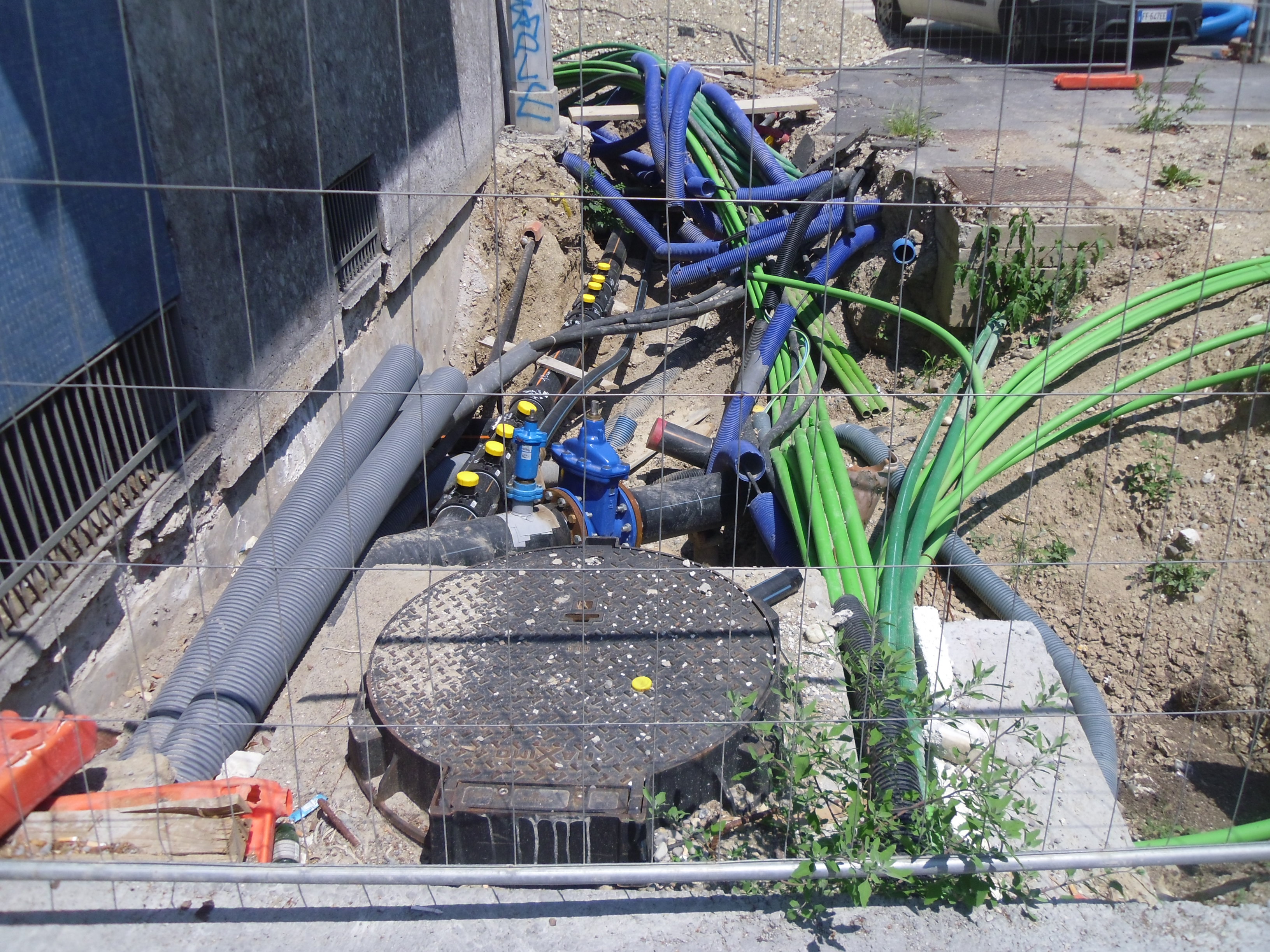

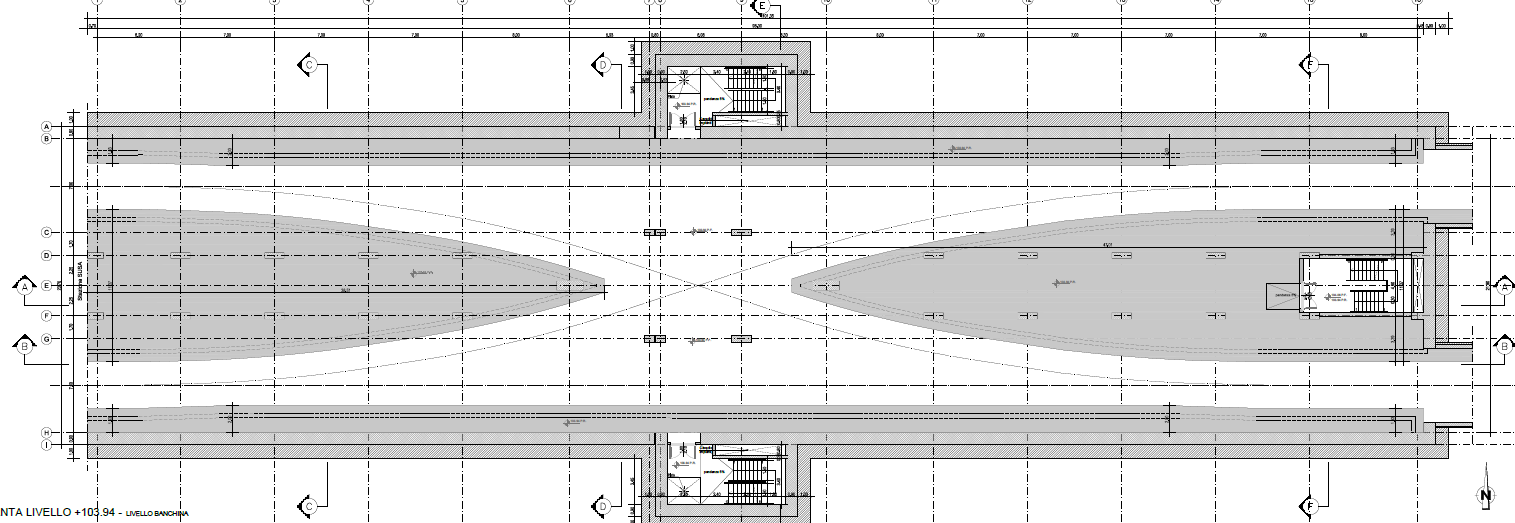

Foto da Google Earth:

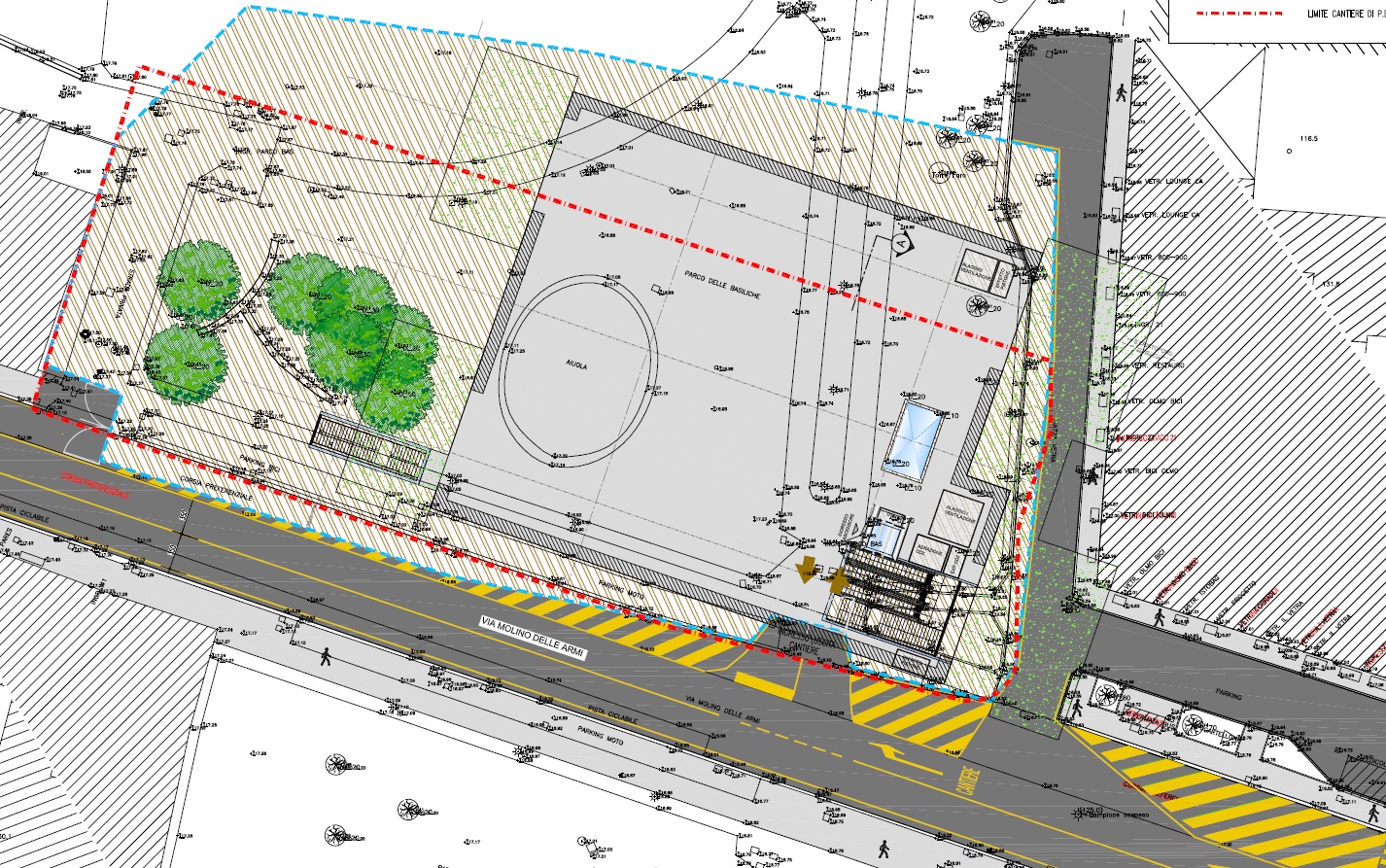

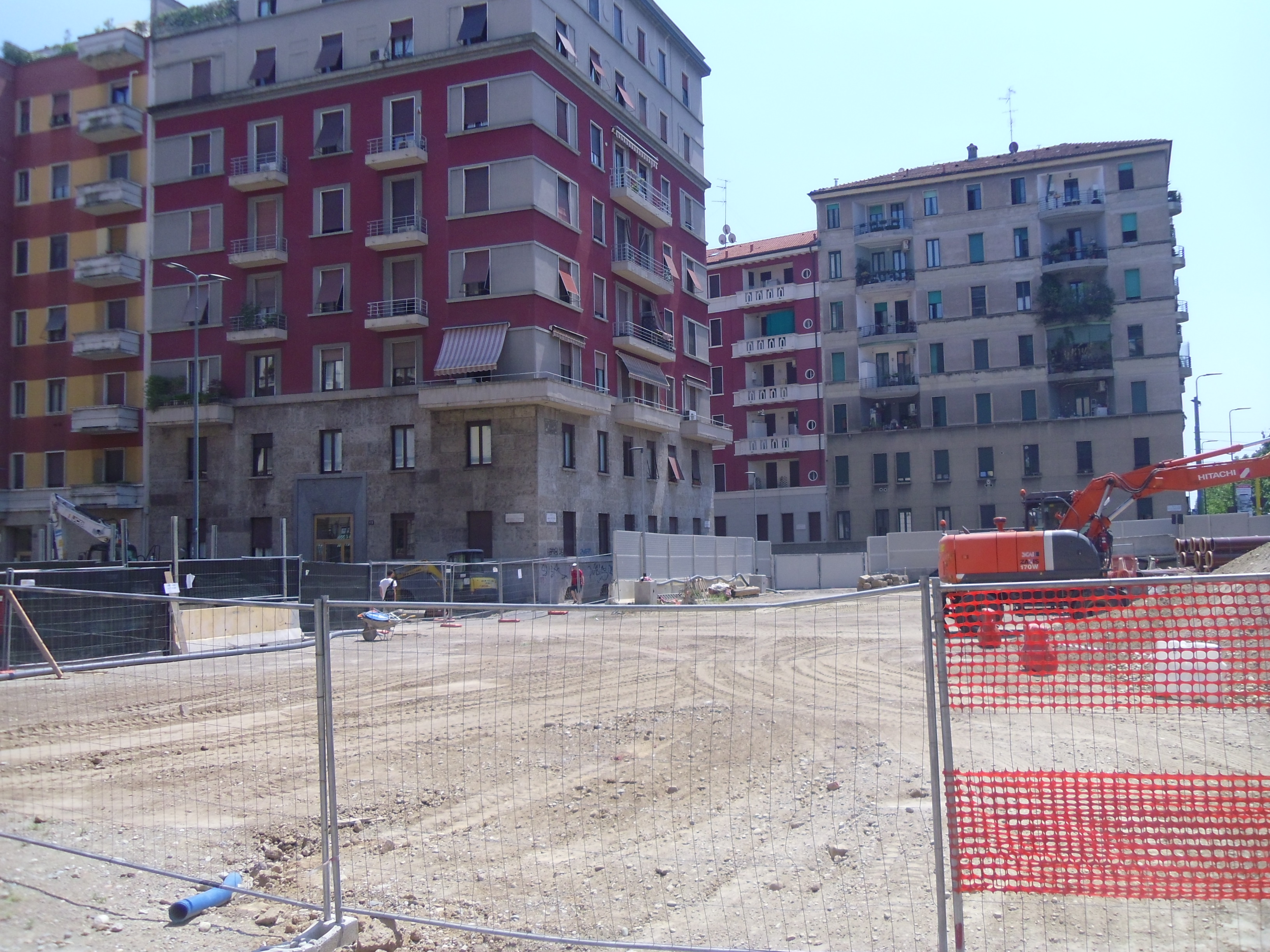

Ecco la planimetria con la proposta di trasporto e stoccaggio dello smarino (le terre di scavo dei tunnel) in area Pratone e via Gatto. In parole semplici, il nastro trasportatore uscirà dai due tunnel nell’area del manufatto Sereni (Pratone) e passerà in un tunnel esistente sotto la stazione Forlanini FS delle ferrovie. Qua passera allo scoperto nella cosiddetta “area interclusa” e poi si inserirà nel sottopasso ferroviario esistente che passa sotto la linea veloce Rogoredo-Lambrate, dove potrà in breve tempo essere realizzata anche la pista ciclabile di connessione tra viale Argonne e il Parco Forlanini. Uscito dal sottopasso, il nastro trasportatore inizierà la sua risalita fino alla torre posta al centro dell’area di deposito temporaneo del materiale. Il nastro trasportatore sarà coperto per evitare la dispersione delle terre, che, comunque, sono appositamente imbevuti di un liquido che evita la dispersione di polveri.

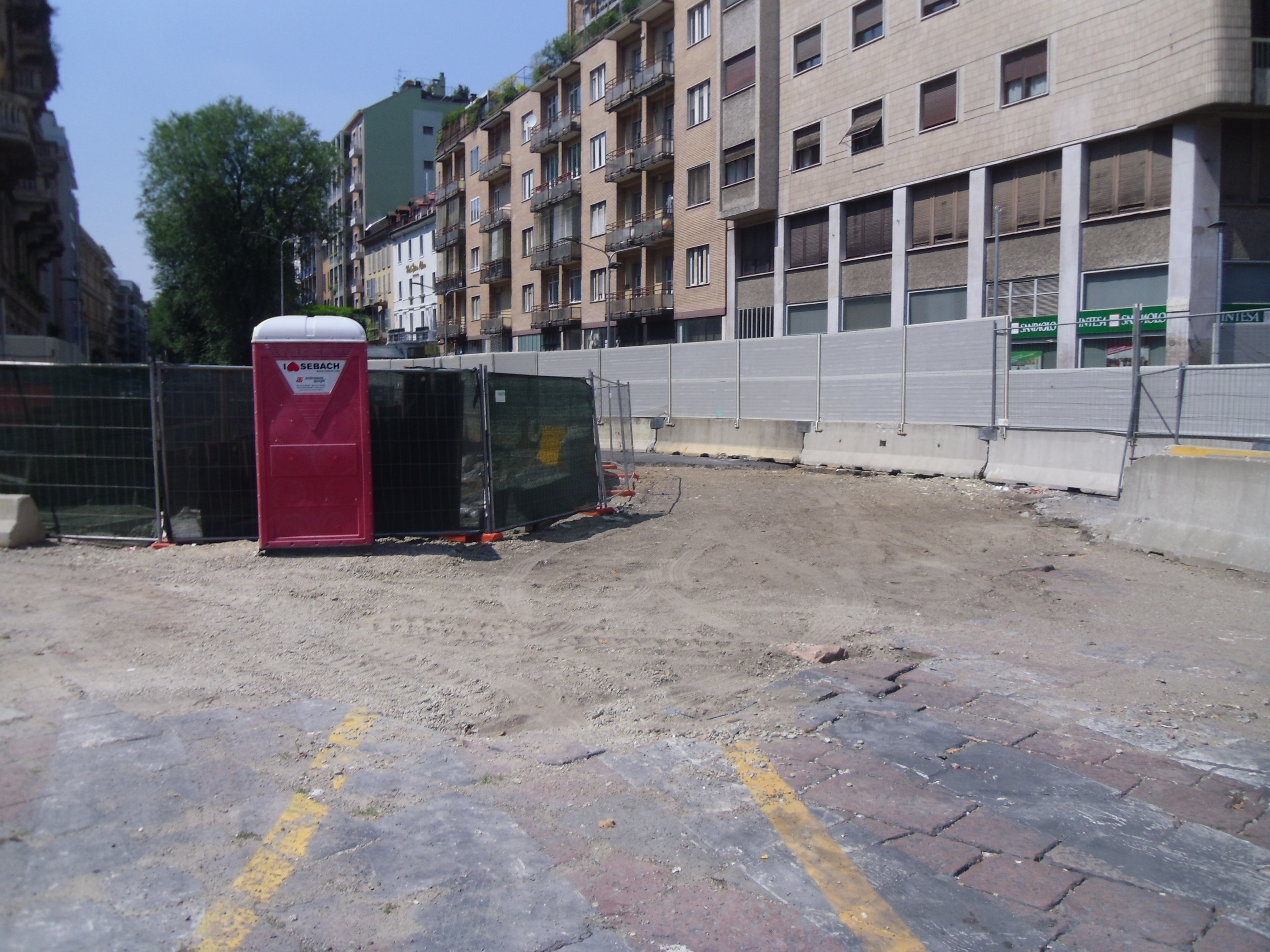

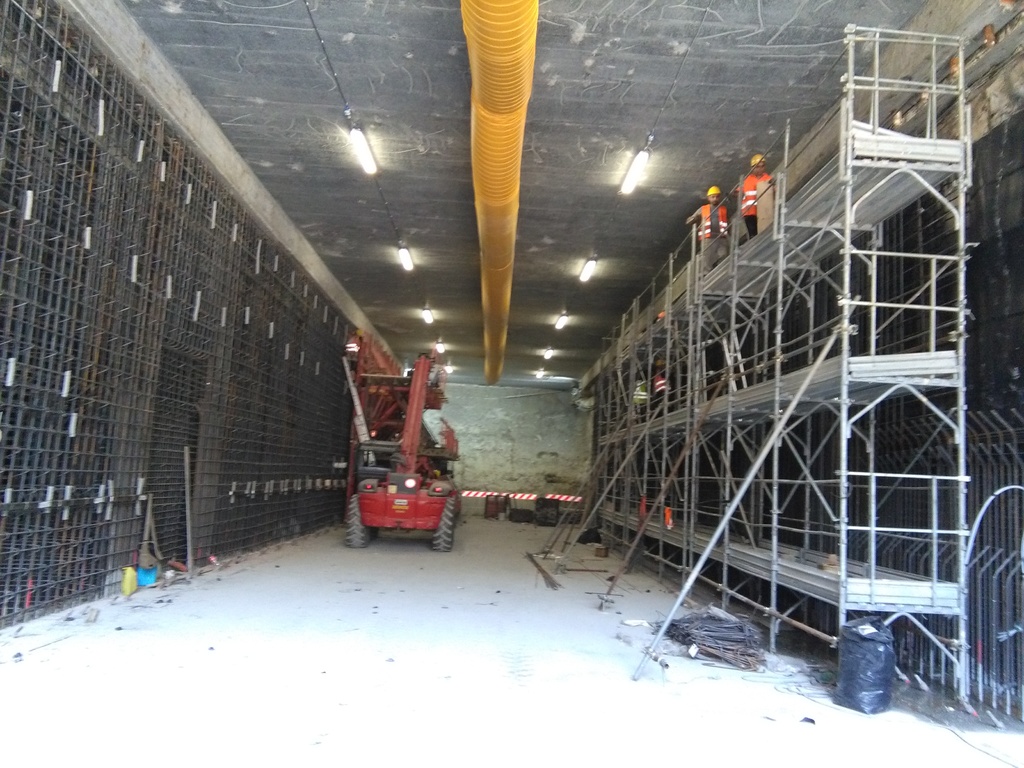

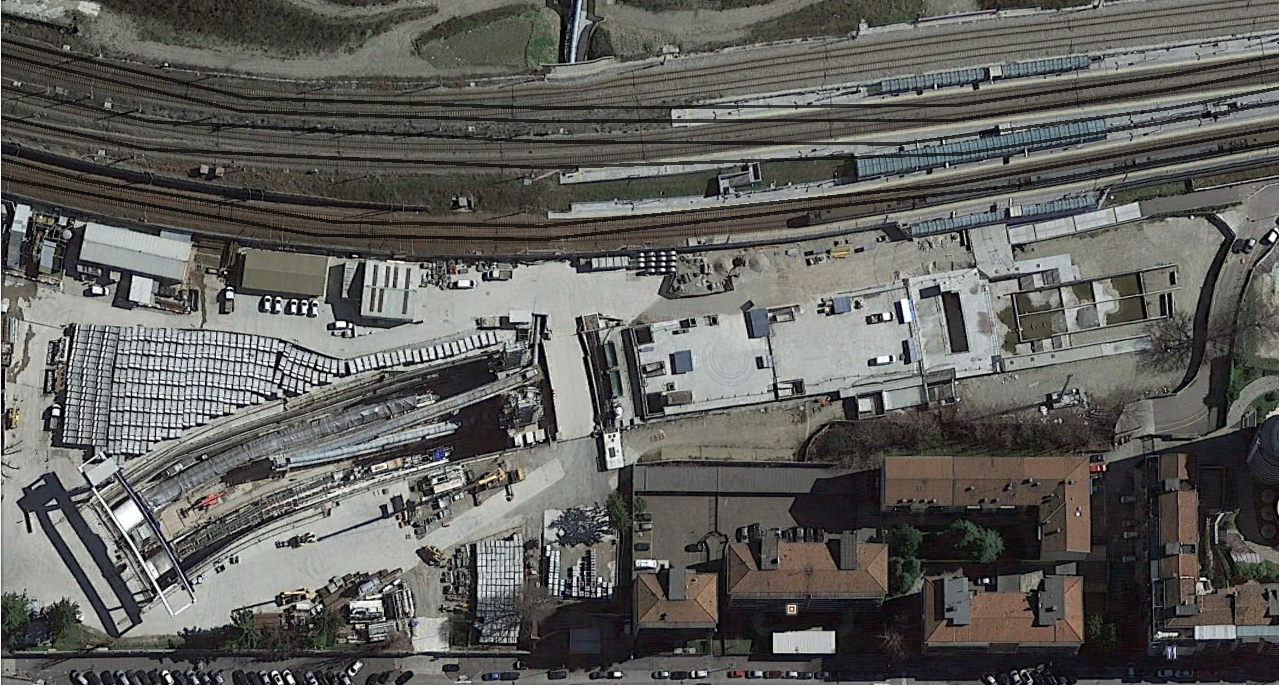

Foto MM:

Quale uscita sud per la stazione Argonne? Il dibattito in consiglio di zona è stato vivo e con posizioni trasversali che divisono gli opposti fronti. Meglio l’uscita originale (in verde) verso il marciapiede sud verso la via privata Marciano, o meglio l’uscita verso ovest (in rosso) con la scala all’interno del parterre? La prima eviterebbe di attraversare la strada, ma si troverebbe lontana dalle fermate del trasporto pubblico (filovia 93). La seconda sarebbe più vicina comoda per connettersi con la 93 e l’incrocio di Largo di Porto di Classe, ma richiederebbe l’attraversamento della strada. Io sono favorevole alla seconda opzione, più razionale, ma mi chiedo perchè non farle entrambe?

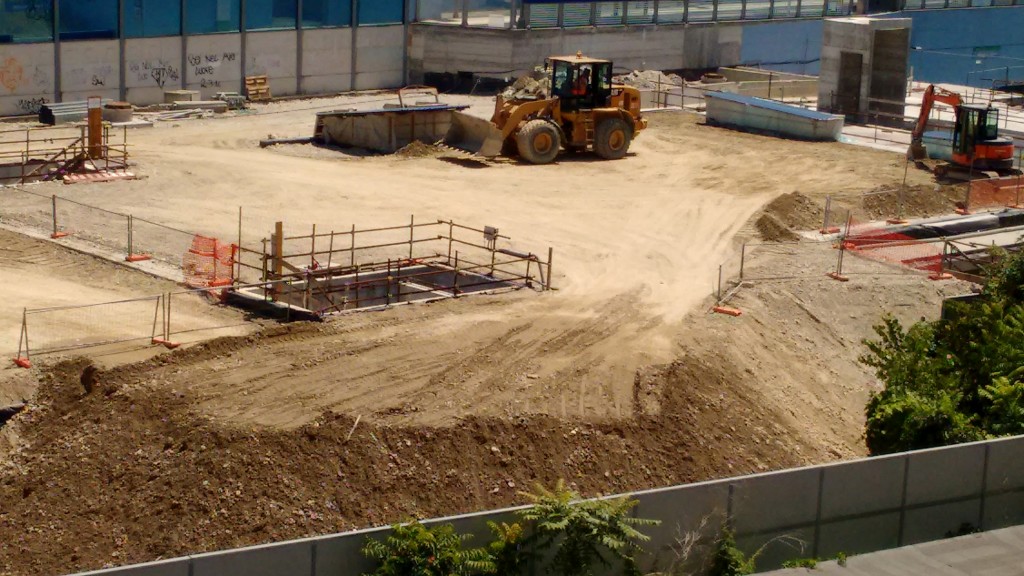

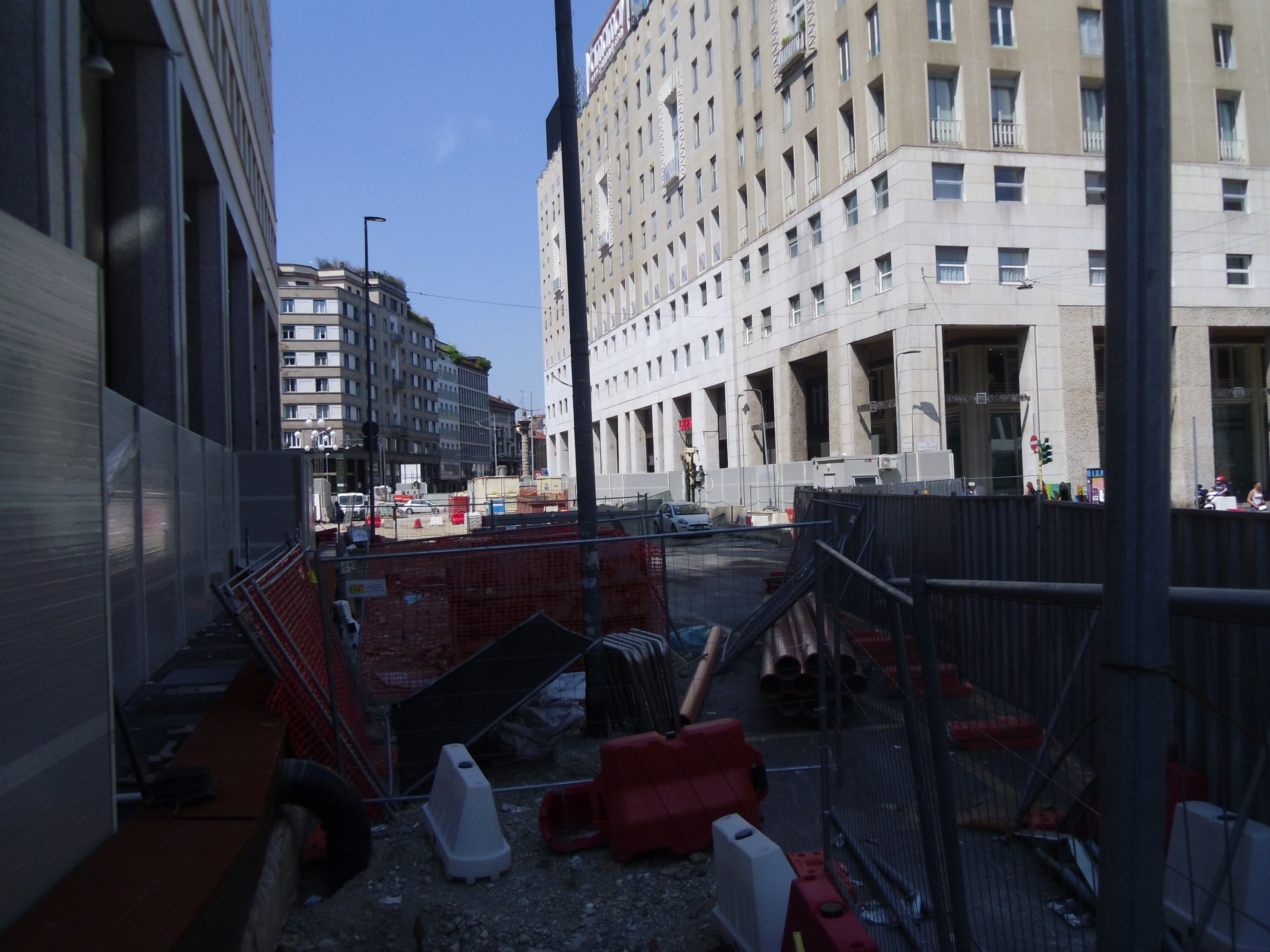

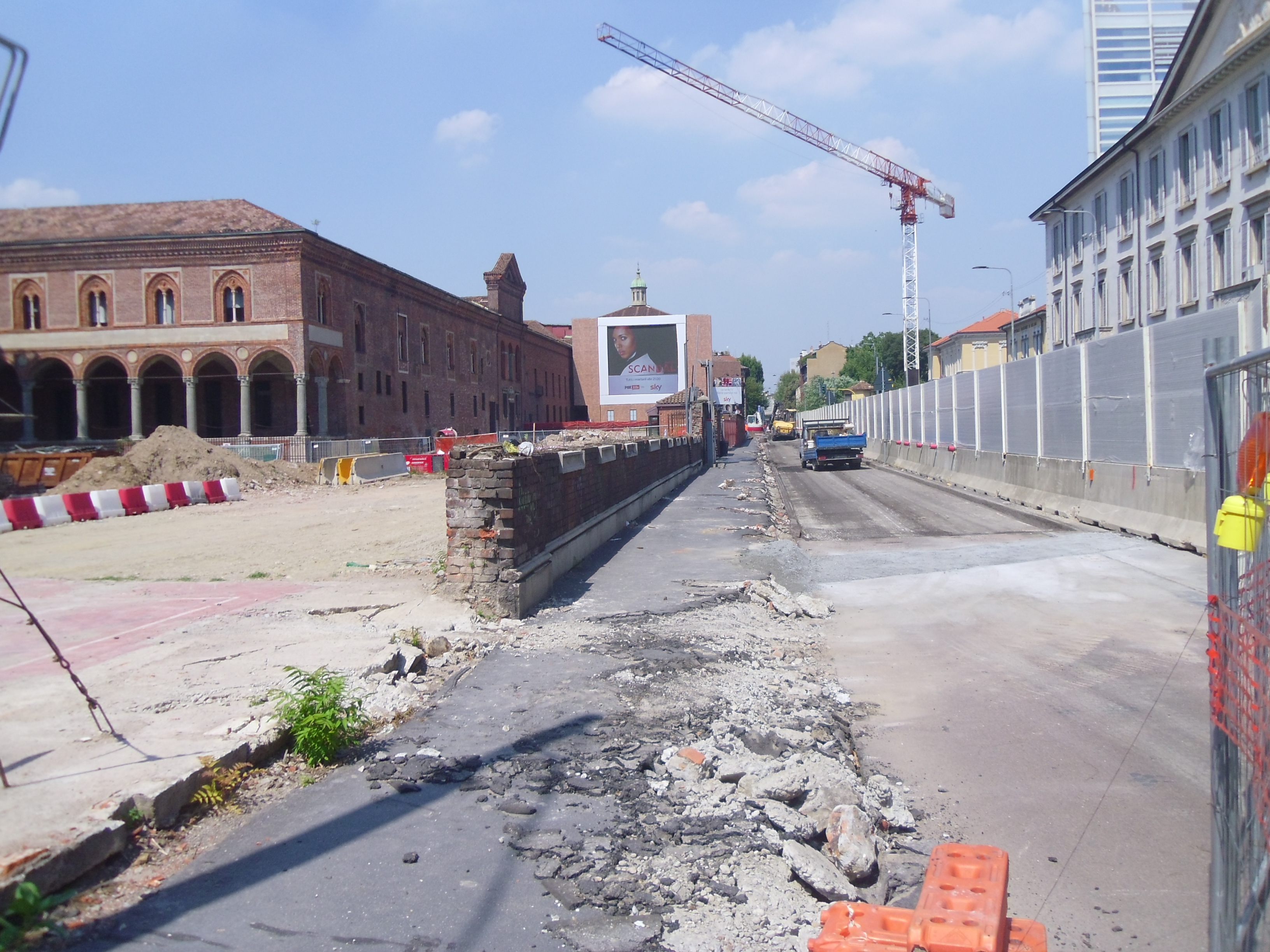

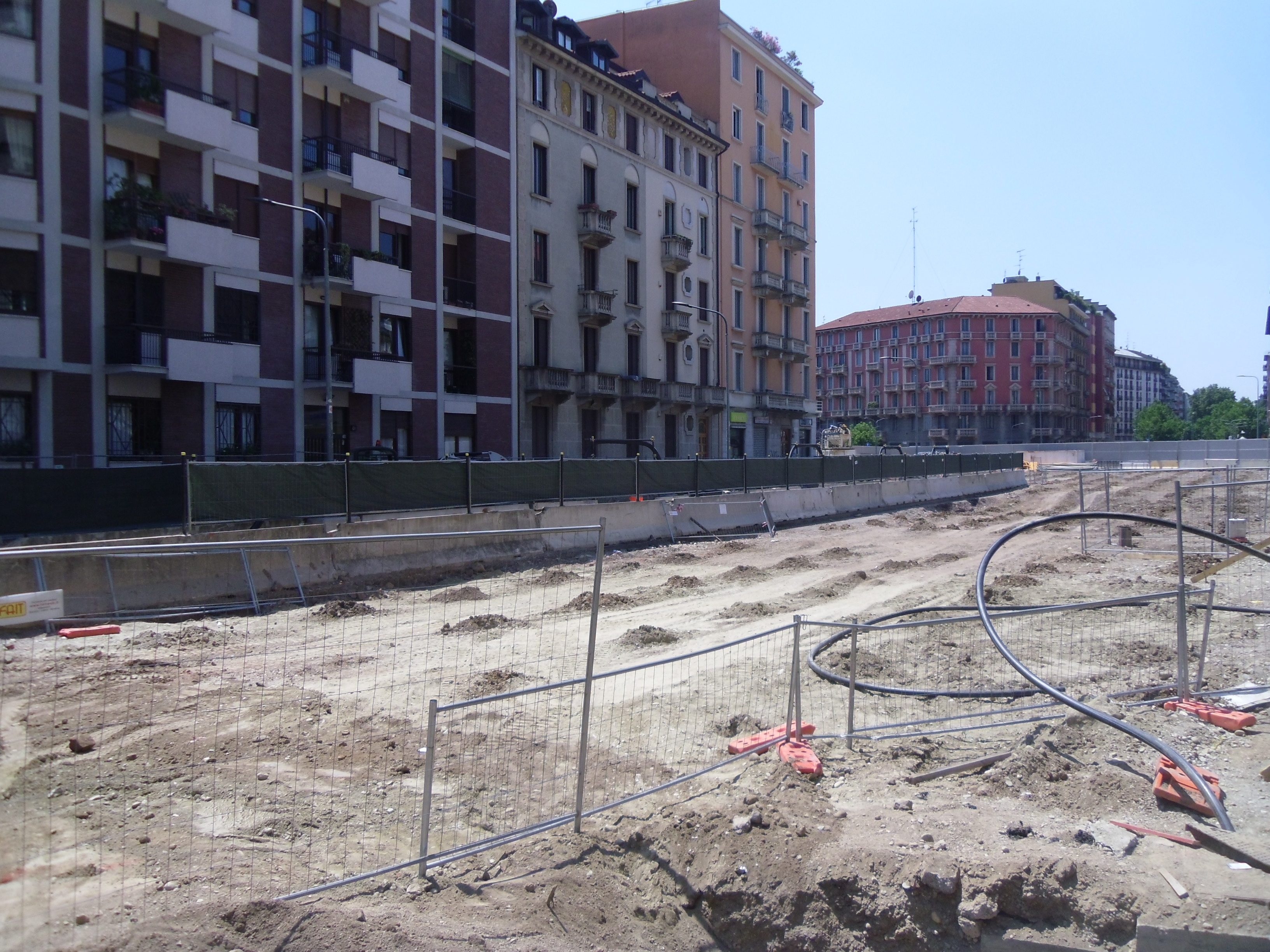

Foto MM:

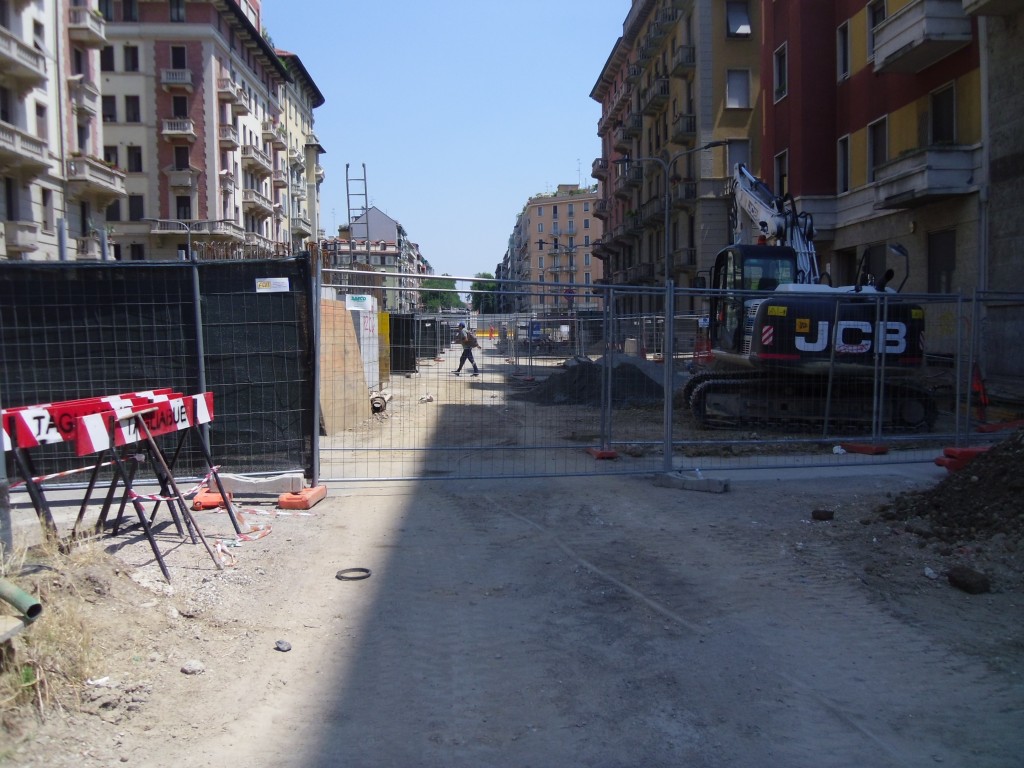

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Ecco i punti per il monotiraggio dei palazzi in area di scavo:

Foto da Google Earth:

Foto da Google Earth:

Largo Augusto:

Foto da Google Earth:

Via Cavallotti:

Corso Europa:

Ecco la planimetria della nuova conformazione del cantiere attualmente operativa:

Foto da Google Earth:

Foto Papoff:

Foto MM:

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Foto da Google Earth:

Anche in Solari sono arrivati i punti di controllo per la stabilità degli edifici.

Foto da Google Earth:

Foto da Google Earth:

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Foto MM:

Foto da Google Earth:

Eccezionale foto aerea di BucciBeach, San Cristoforo a sx, e deposito a dx con la tratta finale della Metro 4:

Foto da Google Earth:

Il deposito

Foto da Google Earth:
