Skip navigation

Monthly Archives: giugno 2016

Tweet #metro4subito @MetroxMilano

MetroxMilano su Facebook

Continua anche la raccolta firme a favore della metropolitana 4. finchè i cantieri non saranno aperti e ben avviati la raccolta firme sarà ancora necessaria così come il contributo di tutti, pare davvero la stragrande maggioranza, coloro i quali vogliono che quest’opera sia realizzata al più presto.

Clicca qui per firmare LA PETIZIONE

NUOVO SONDAGGIO SULLA MM4: I Milanesi sono molto favorevoli all’opera.I DATI

Stato dei cantieri relativo alle sole stazioni:

SAN CRISTOFORO Dal 15 marzo 2016 IN CORSO: formazione cantiere (bonifica bellica)

SEGNERI Dal 17 marzo 2015 IN CORSO: consolidamento fondo

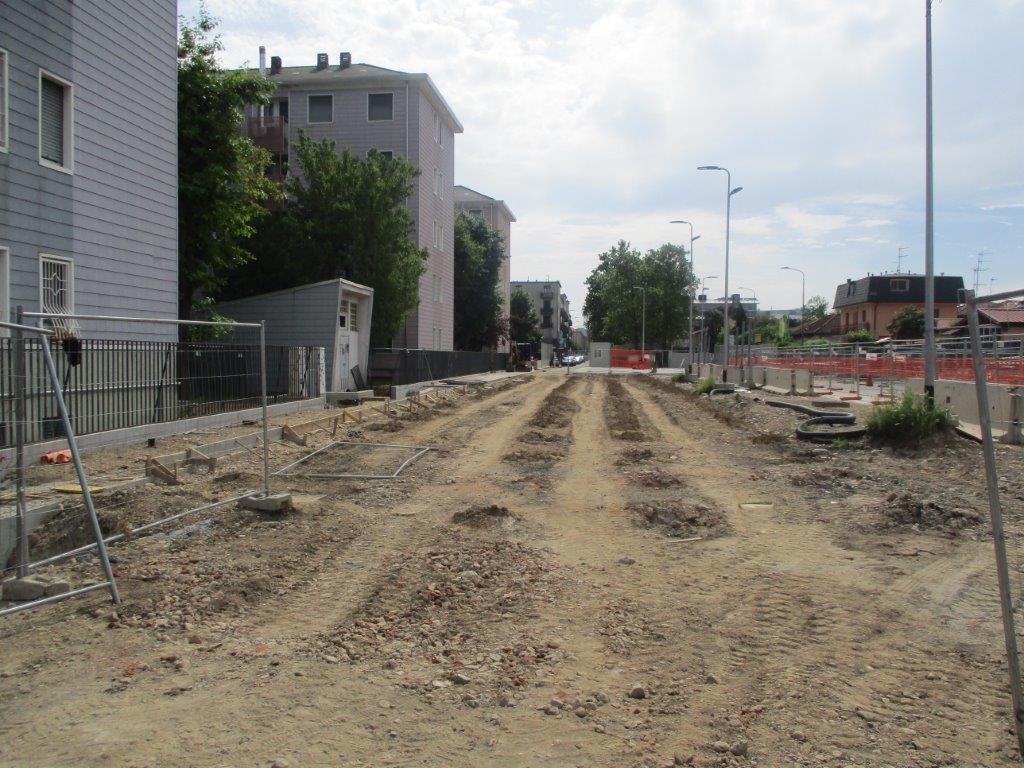

GELSOMINI Dall’11 giugno 2015 IN CORSO: spostamento sottoservizi e formazione cantiere definitivo

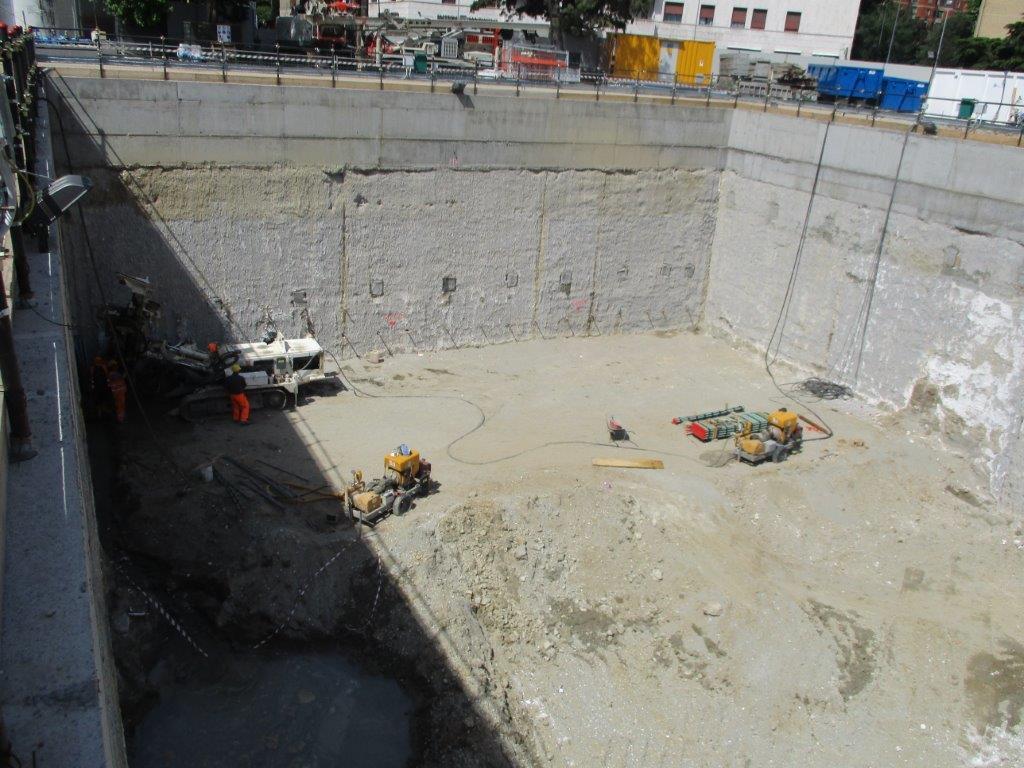

FRATTINI Dal 26 febbraio 2015 IN CORSO: scavo

TOLSTOJ Da maggio 2015 IN ATTESA

WASHINGTON-BOLIVAR Da 31 agosto 2015 IN CORSO: spostamento sottoservizi

FOPPA Dal 2 settembre 2015 IN CORSO: spotamento sottoservizi

SOLARI Dal 27 agosto 2015 IN CORSO: spostamento sottoservizi e formazione cantiere definitivo

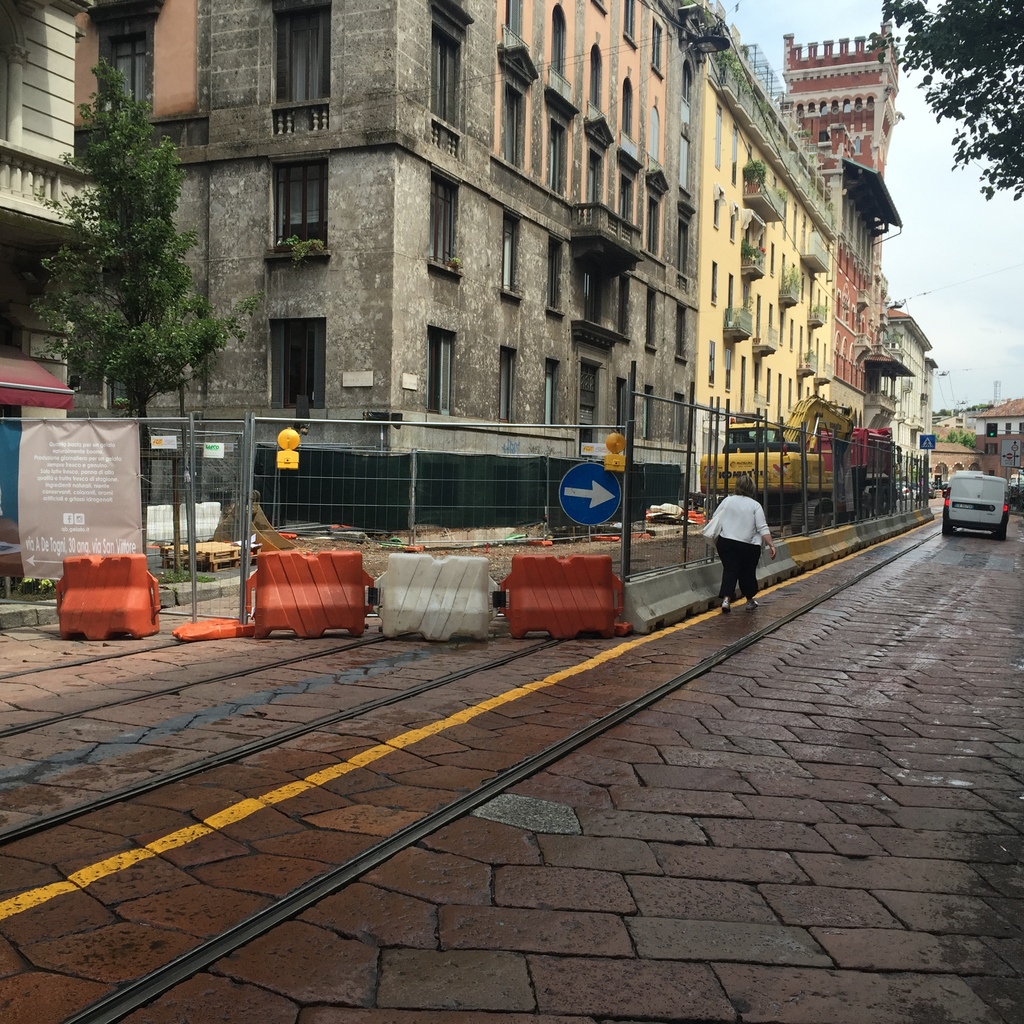

SANT’AMBROGIO Dal 22 febbraio 2016 IN CORSO: spostamento sottoservizi

DE AMICIS Dal 22 febbraio 2016 IN ATTESA

VETRA Dal 19 febbraio 2016 IN ATTESA

SANTA SOFIA Dal 19 febbraio 2016 IN CORSO: spostamento sottoservizi

SFORZA-POLICLINICO Dal 01 marzo 2016 IN ATTESA

SAN BABILA Dal 18 dicembre 2015 IN CORSO: spostamento sottoservizi

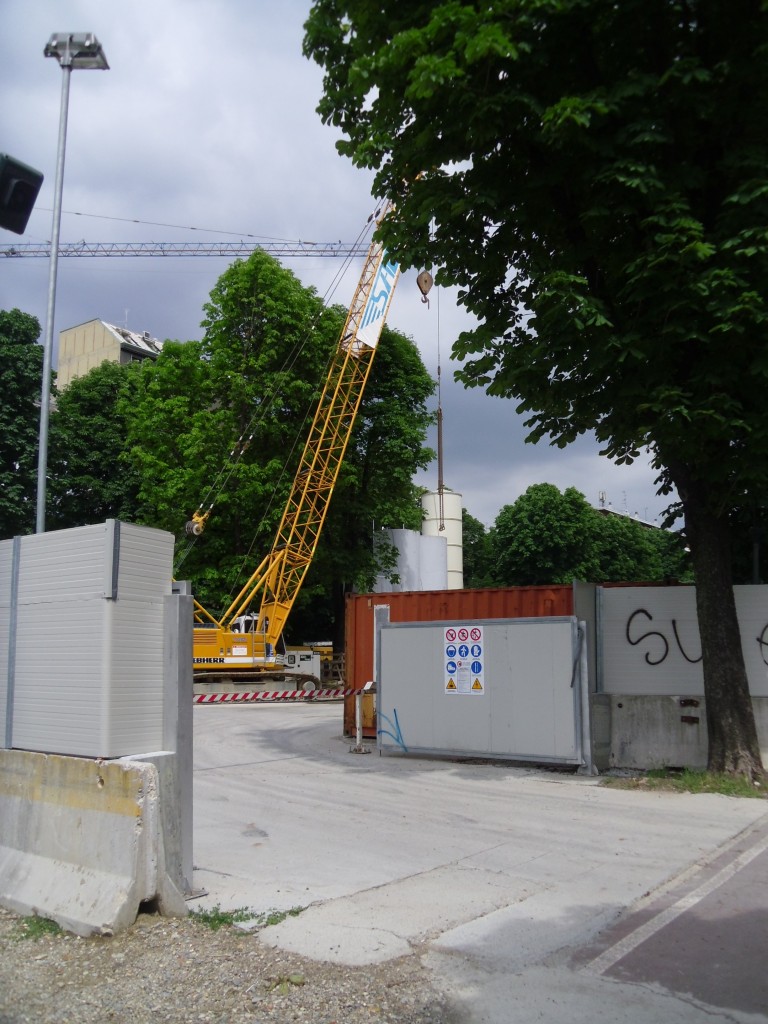

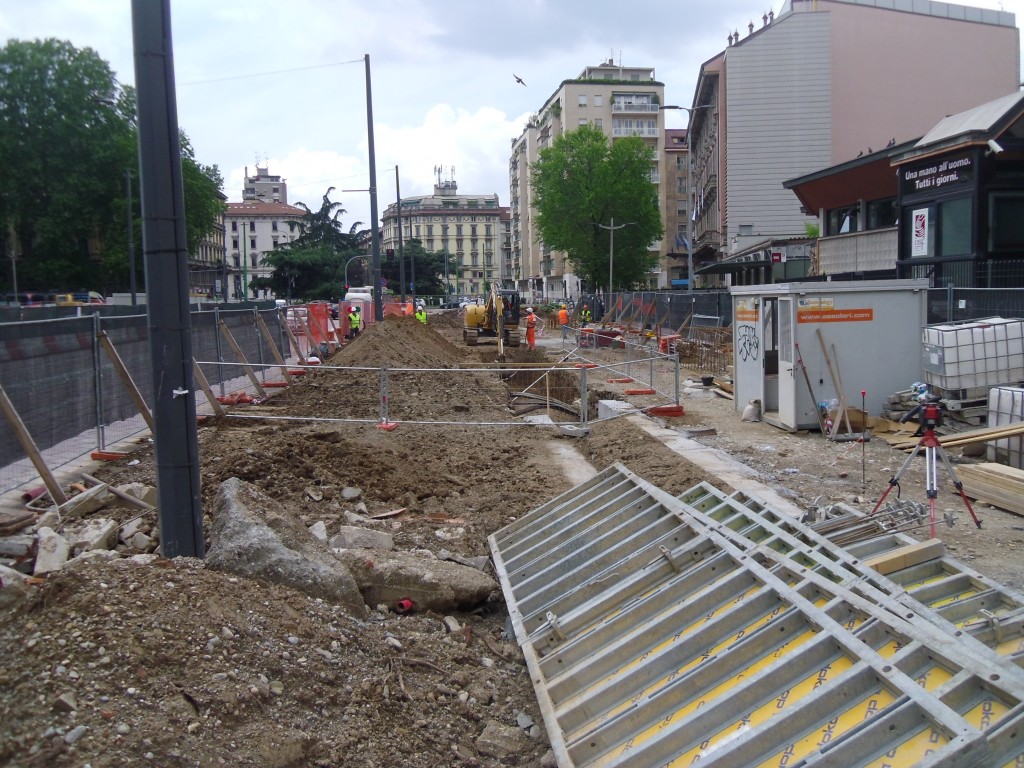

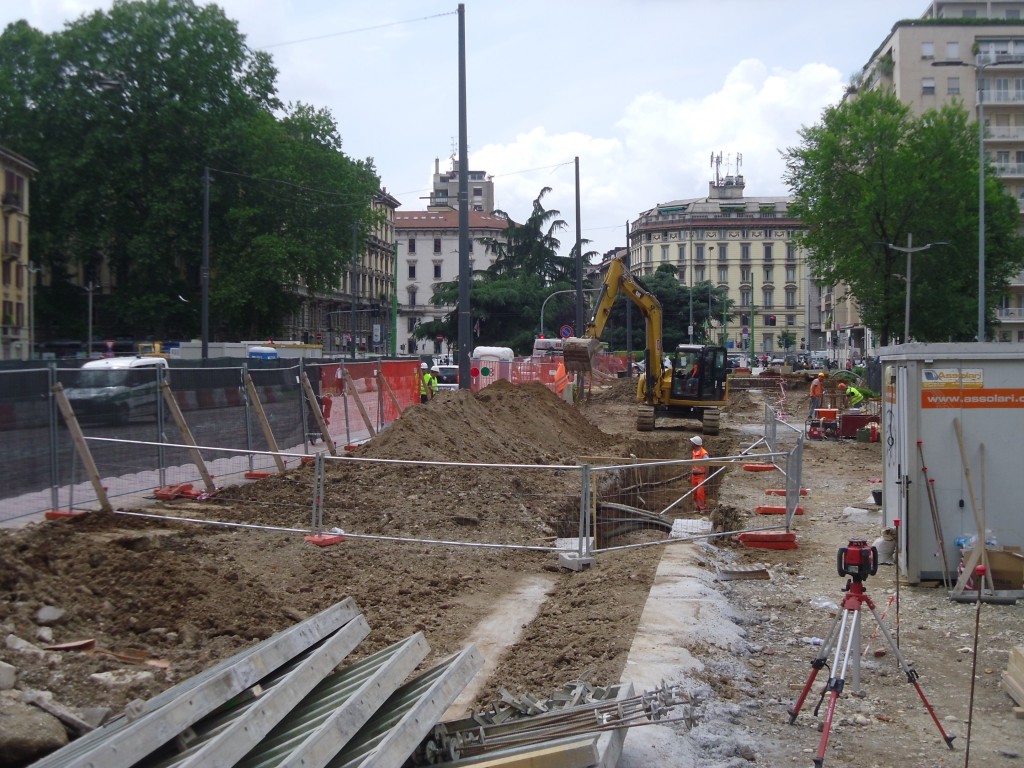

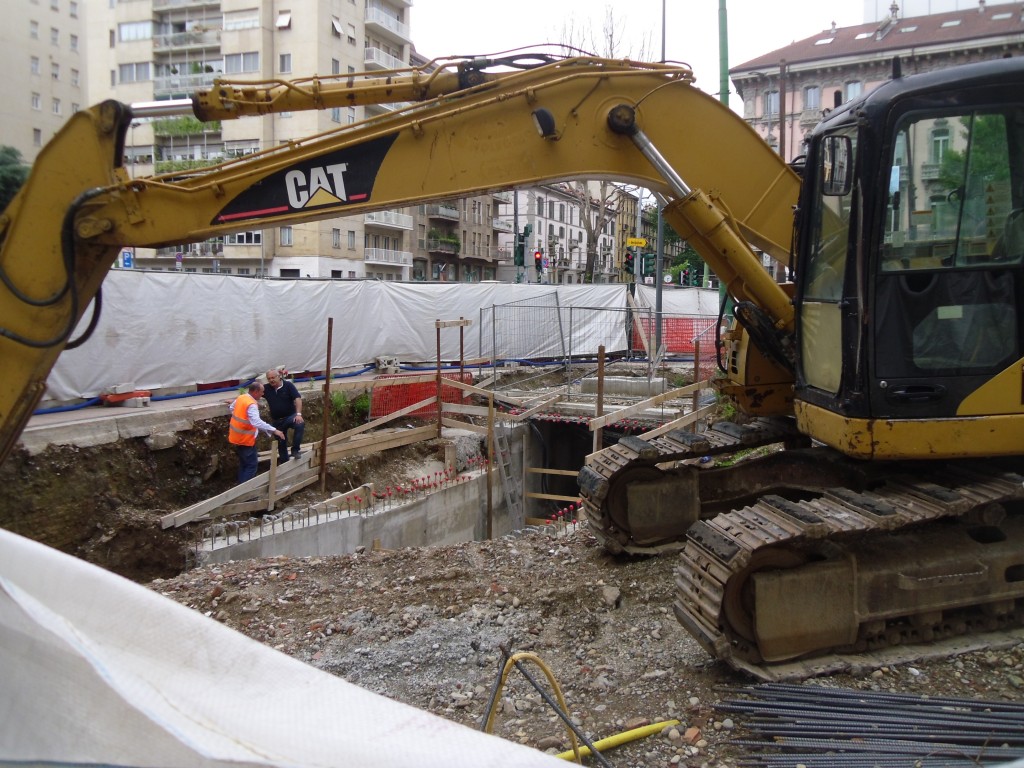

TRICOLORE Dal 5 agosto 2015 IN CORSO: spostamento sottoservizi e formazione cantiere definitivo

DATEO Dal 23 gennaio 2015 IN CORSO: scavo

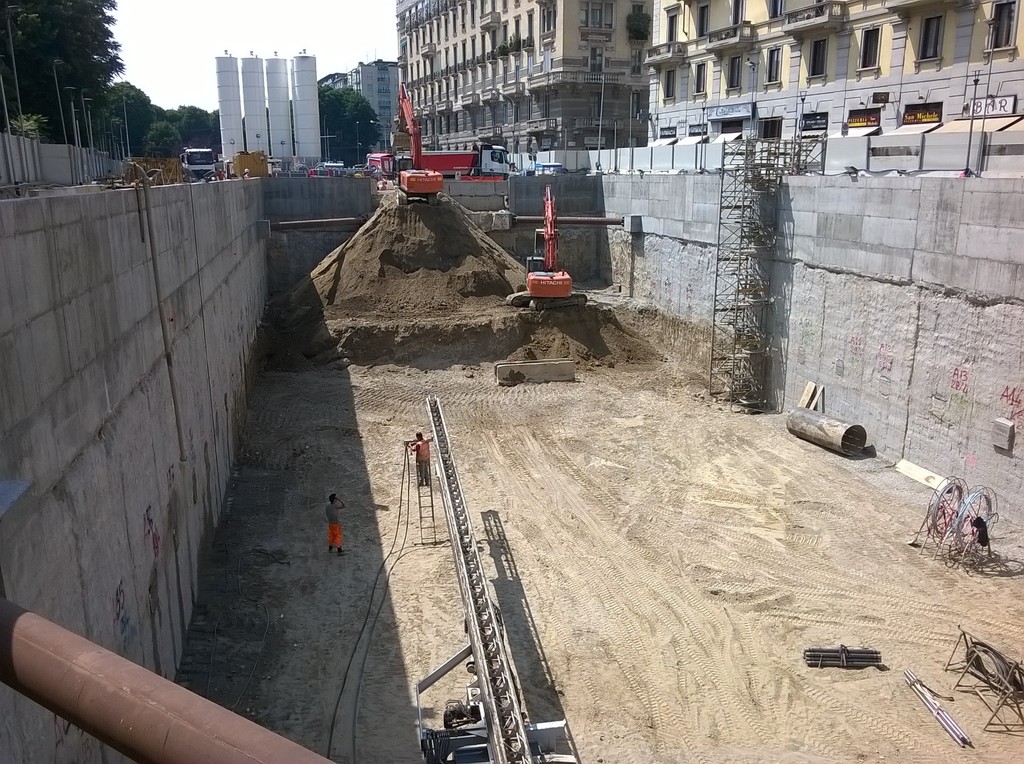

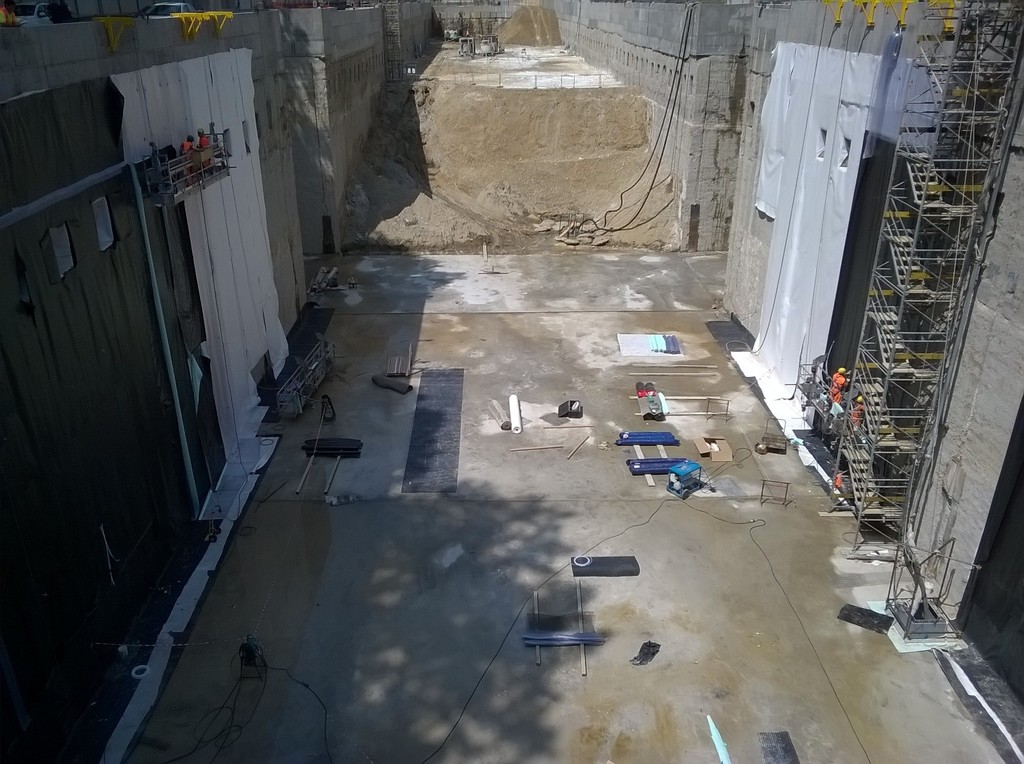

SUSA Dal 05 febbraio 2015 IN CORSO: scavo

ARGONNE Dal 02 febbario 2015 IN CORSO: scavo

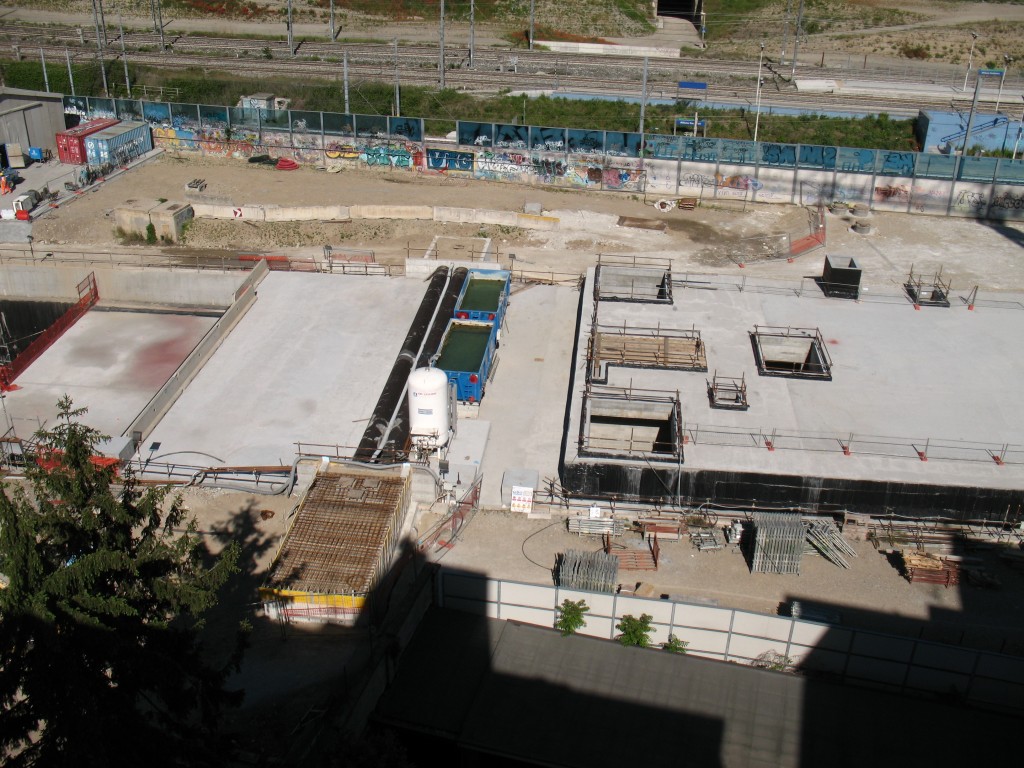

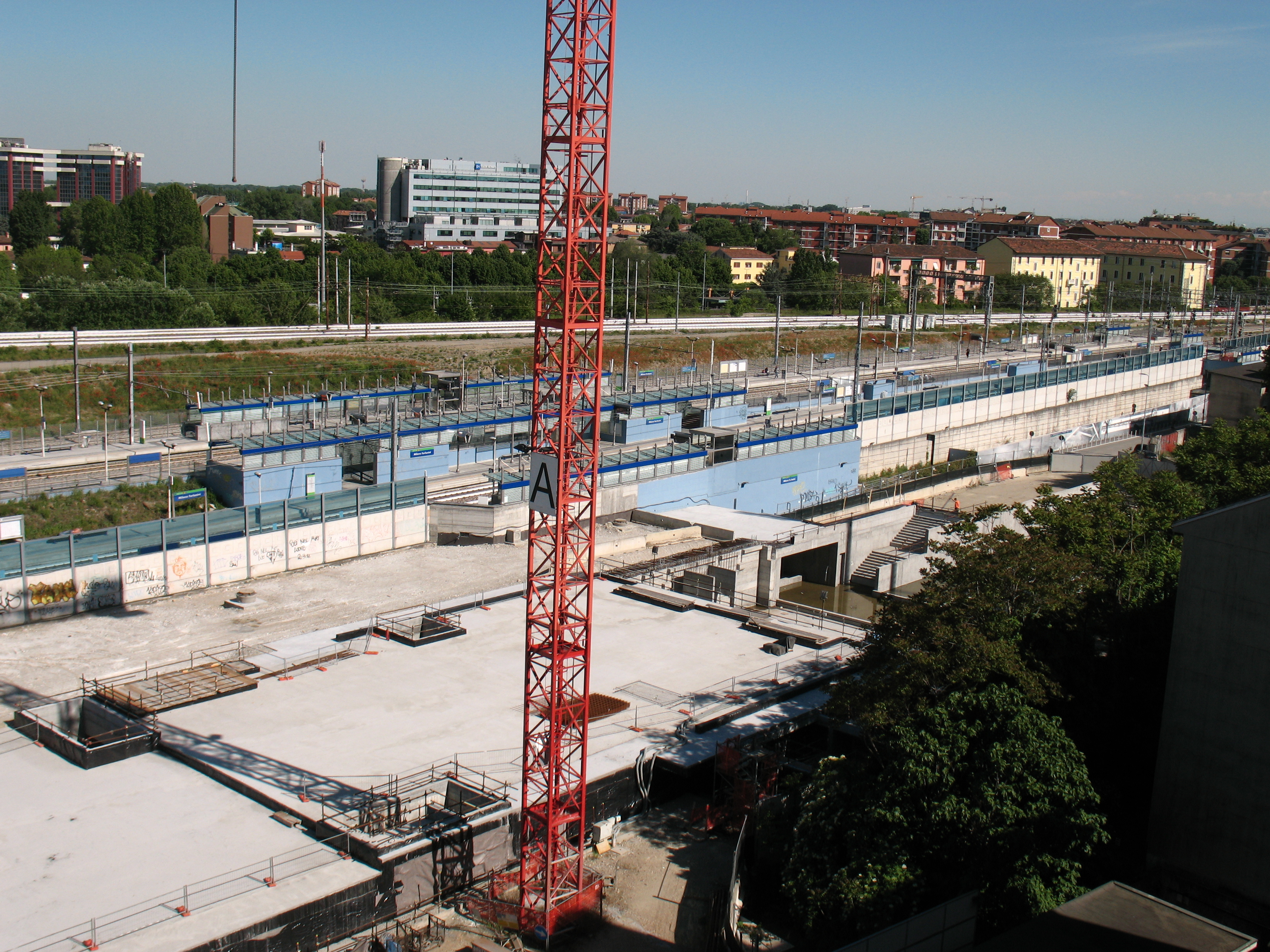

FORLANINI FS Dal? IN CORSO: realizzazione strutture e uscite

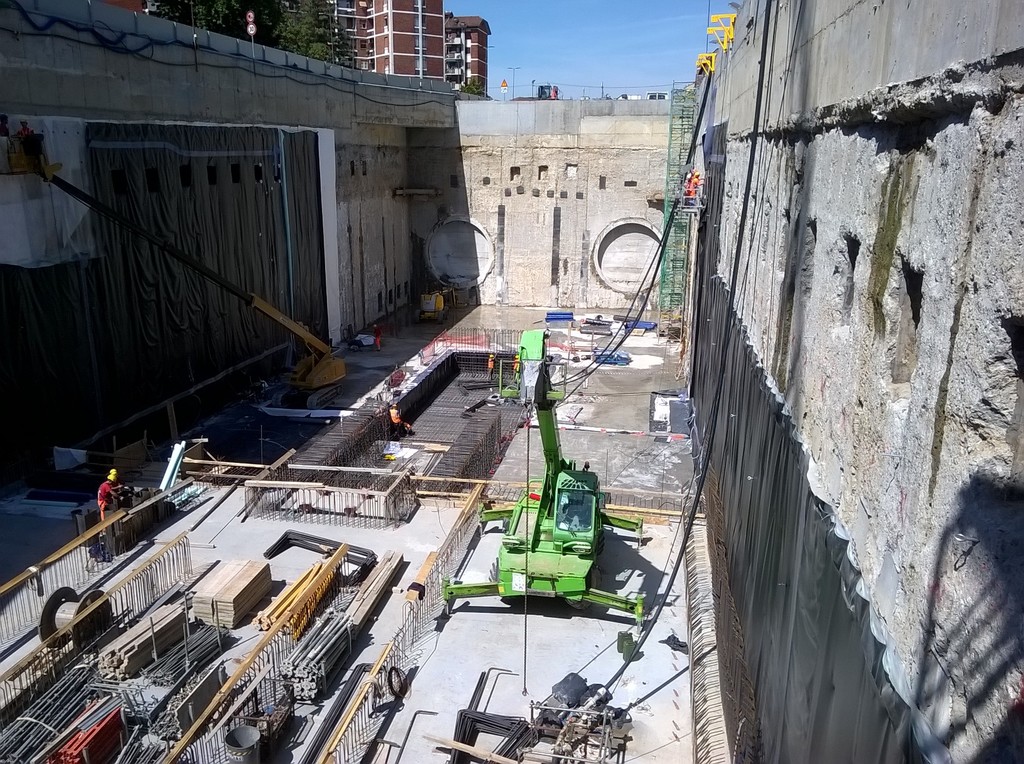

QUARTIERE FORLANINI Dal? IN CORSO: realizzazione strutture

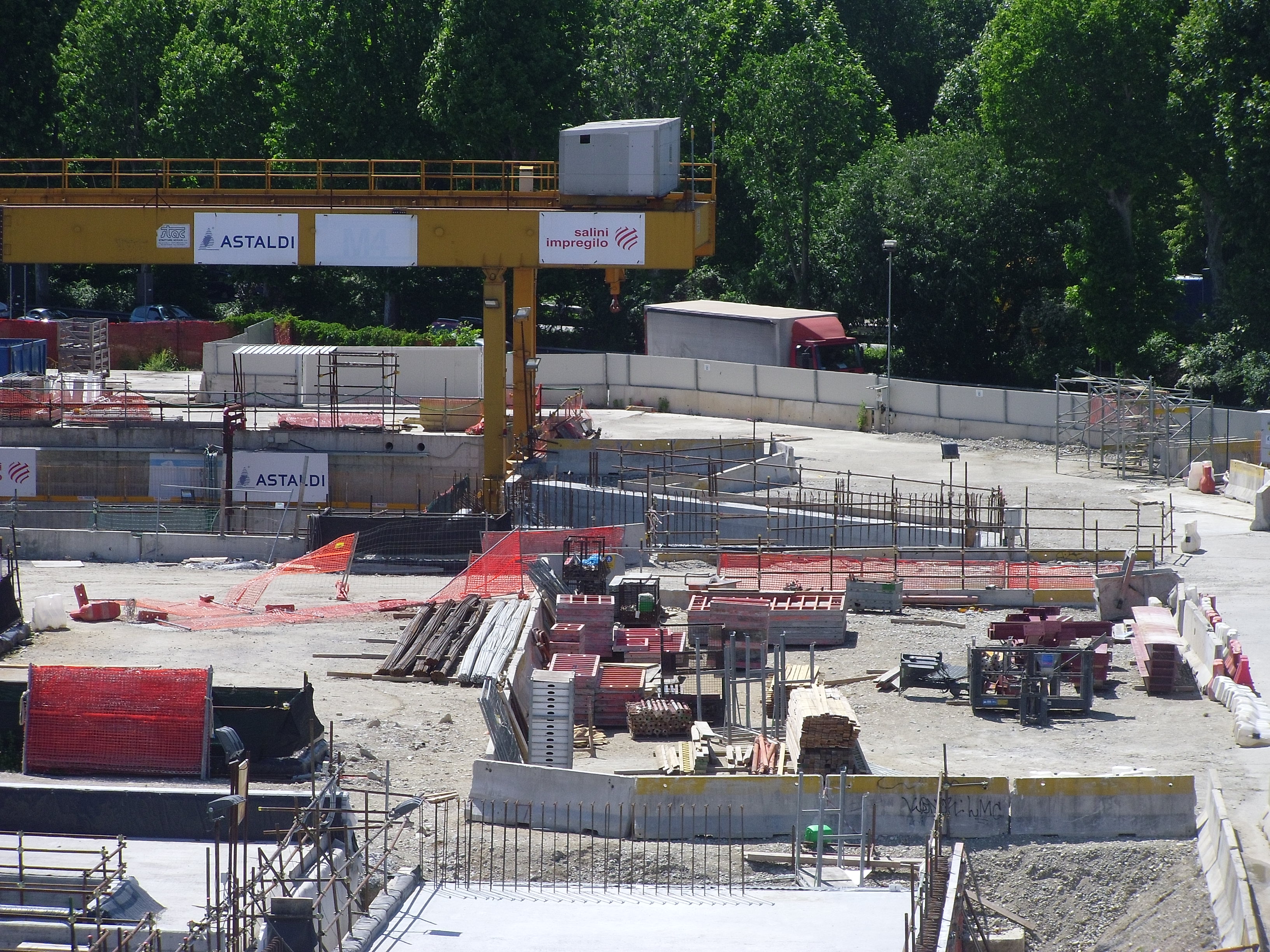

LINATE AEROPORTO Dal 28 maggio 2012 IN CORSO: realizzazione strutture e uscite

FASI REALIZZATIVE:

1)rimozione arredi e alberi

2)spostamento sottoservizi e formazione cantiere definitivo

3)scavo paratie e consolidamento fondo

4)scavo e posa tiranti

5)realizzazione strutture

6)installazione impianti e binari

7)realizzazione uscite

8)sistemazione superficiali e allestimento stazioni

Le talpe solitamente attraversano le stazioni durante la fase 6. I collaudi avvengono durante la fase 9.

VOLANTINO CANTIERI ZONA SUD-OVEST: CLICCA QUI e CLICCA QUI

PRESENTAZIONE CANTIERI IN CENTRO: CLICCA QUI

VOLANTINO CANTIERI ZONA EST: CLICCA QUI

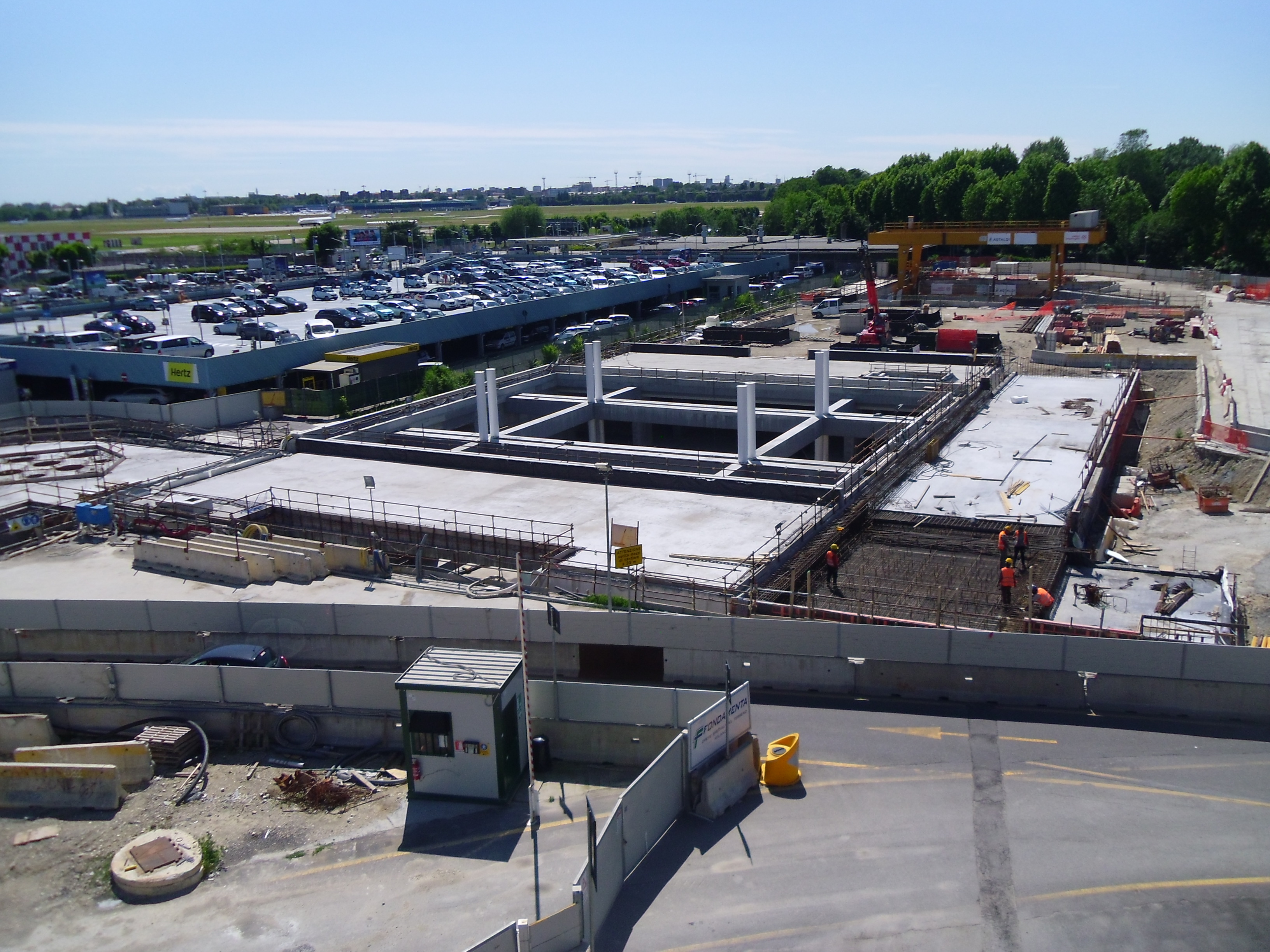

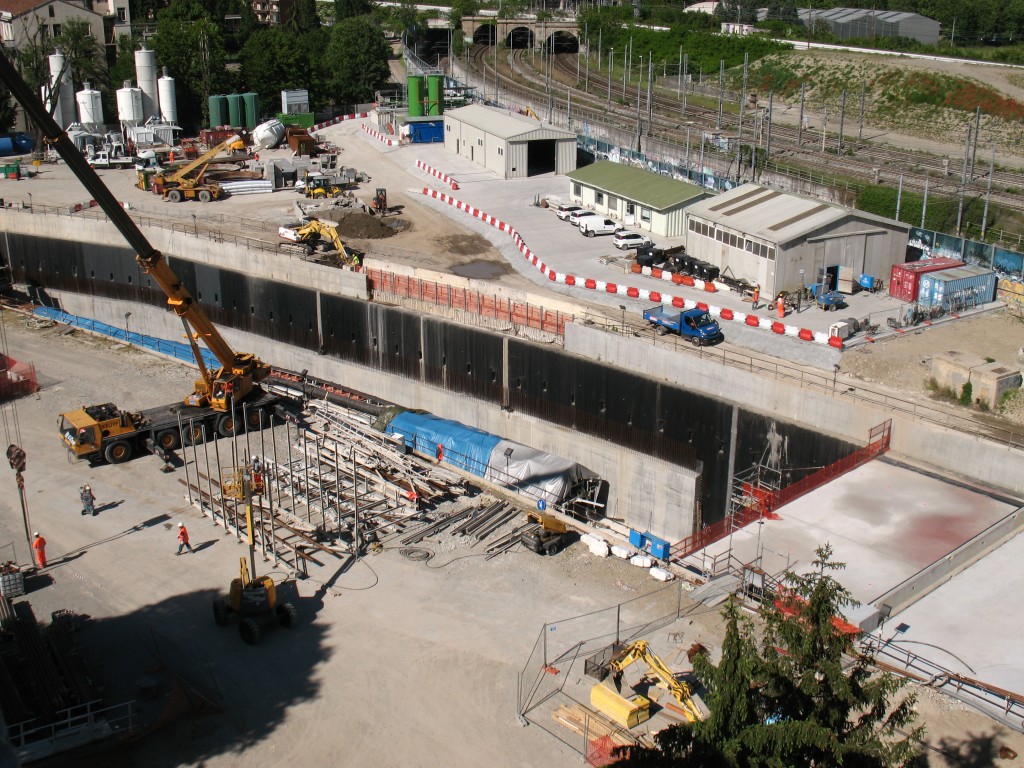

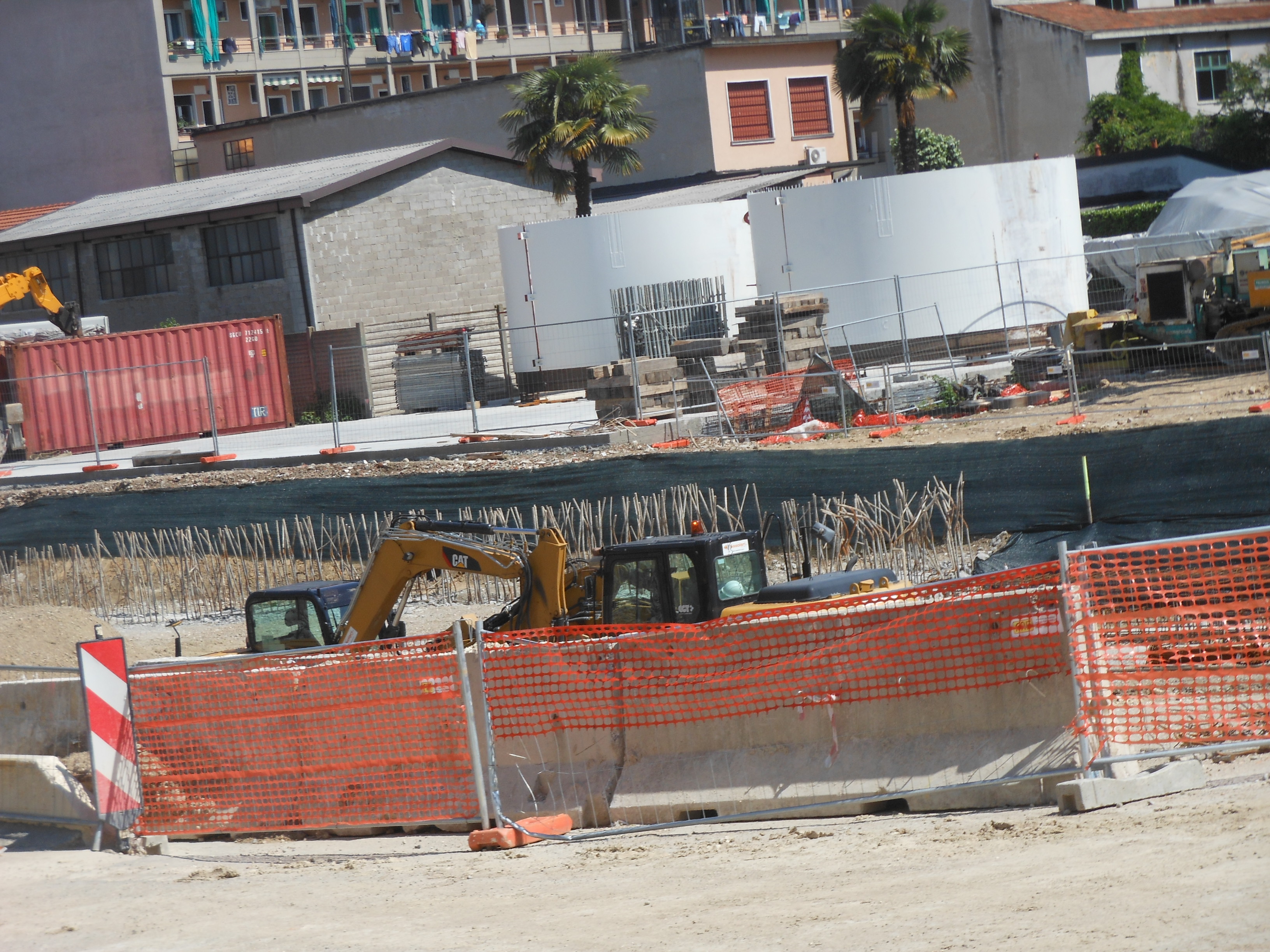

EST: A Linate, dove sono emerse le prime colonne di quella che sarà la parte esterna della stazione della Linea 4, continua lo scavo del tronchino di manovra. Tutto è predisposto per lo spostamento del traffico veicolare per la realizzazione dell’ultimo tratto del tunnel pedonale di collegamento per l’aerostazione mentre prosegue regolarmente la realizzazione del tratto di corridoio coperto e interrato parallelo alla stazione per collegarla al futuro kiss&ride (una pratica ed esclusiva planimetria vi aiuterà a capire). A Quartiere Forlanini è è finito lo scavo del vano stazione e la rimozione dei conci dei due tunnel, contemporaneamente sono subito iniziati i lavori per la realizzazione delle strutture in calcestruzzo armato. Sembra completata la realizzazione al rustico del complesso della stazione Forlanini FS. Ad Argonne continua la rimozione del terreno dal vano della stazione e l’installazione dei tiranti. A Susa continua la rimozione del terreno e lo scavo è arrivato al fondo nell’area della stazione dove è già stata gettata la soletta di fondo e si stanno per realizzare le pareti definitive. A Dateo prosegue la rimozione del terreno e l’installazione dei tiranti. A Tricolore prosegue lo spostamento dei sottoservizi nuovamente nell’area sud, mentre nell’area nord sono in realizzazione le corree per lo scavo delle pareti della stazione.

CENTRO: Proseguono i lavori di spostamento sottoservizi in corso Europa per la stazione San Babila e in largo Augusto per l’omonimo manufatto; le indagini archeologiche si sono concluse e la prima area è già stata chiusa e asfaltata e il cantiere spostato più a nord, verso Largo Toscanini. Continuano i lavori di rimozione interferenze e sottoservizi in alcune stazioni del centro: Santa Sofia e a Sant’Ambrogio dove è stata parzialmente chiusa via San Vittore. Nuove attività sono previste a Vetra, mentre sono fermi i cantieri in De AmicisSforza-Policlinico.

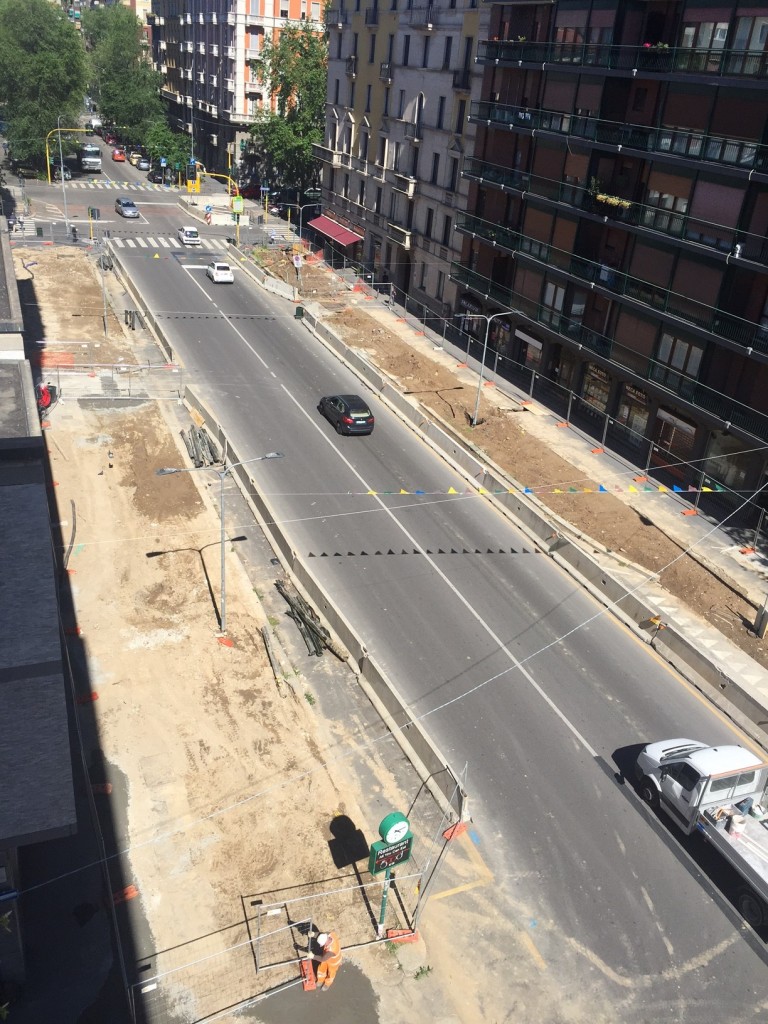

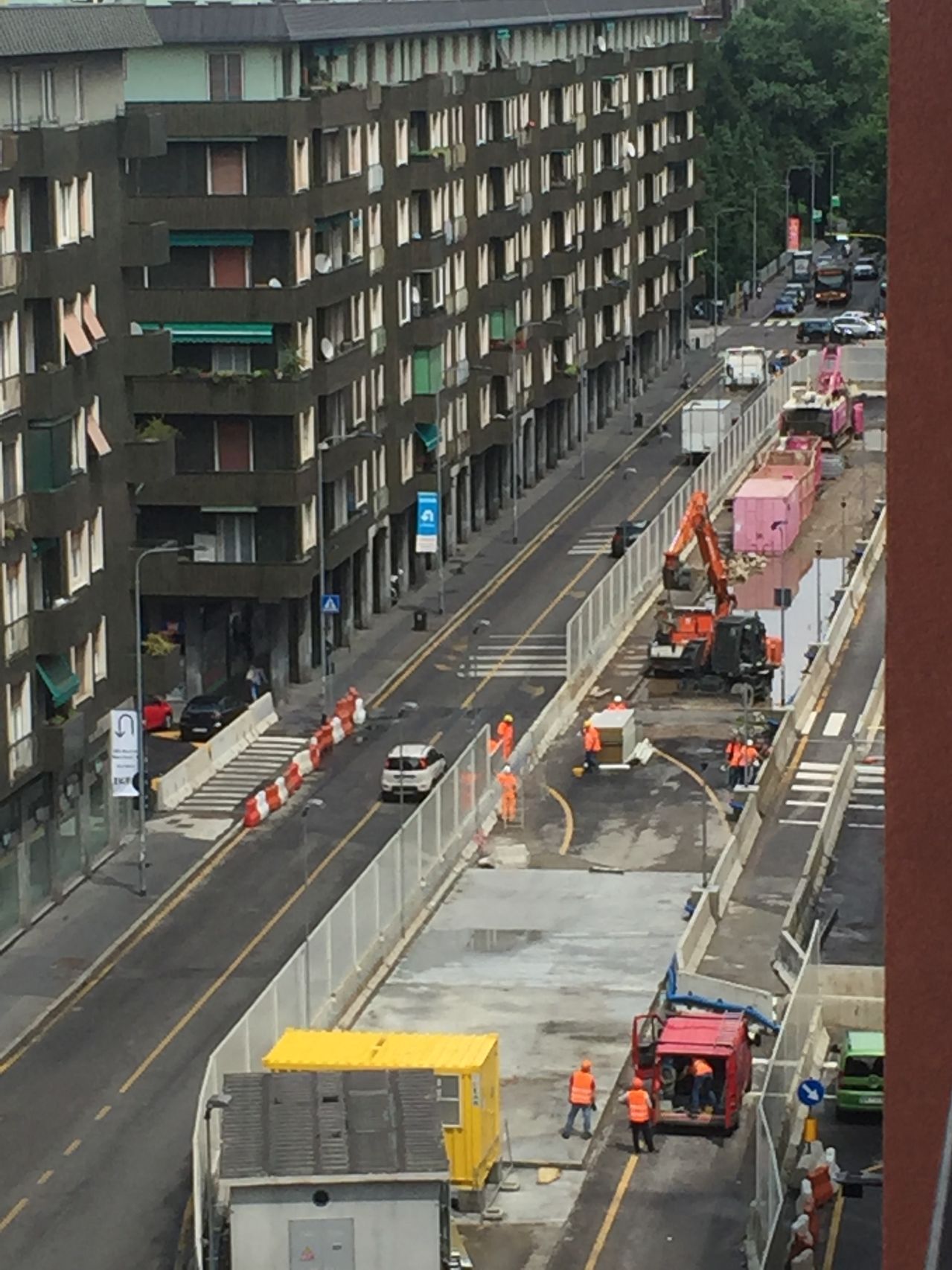

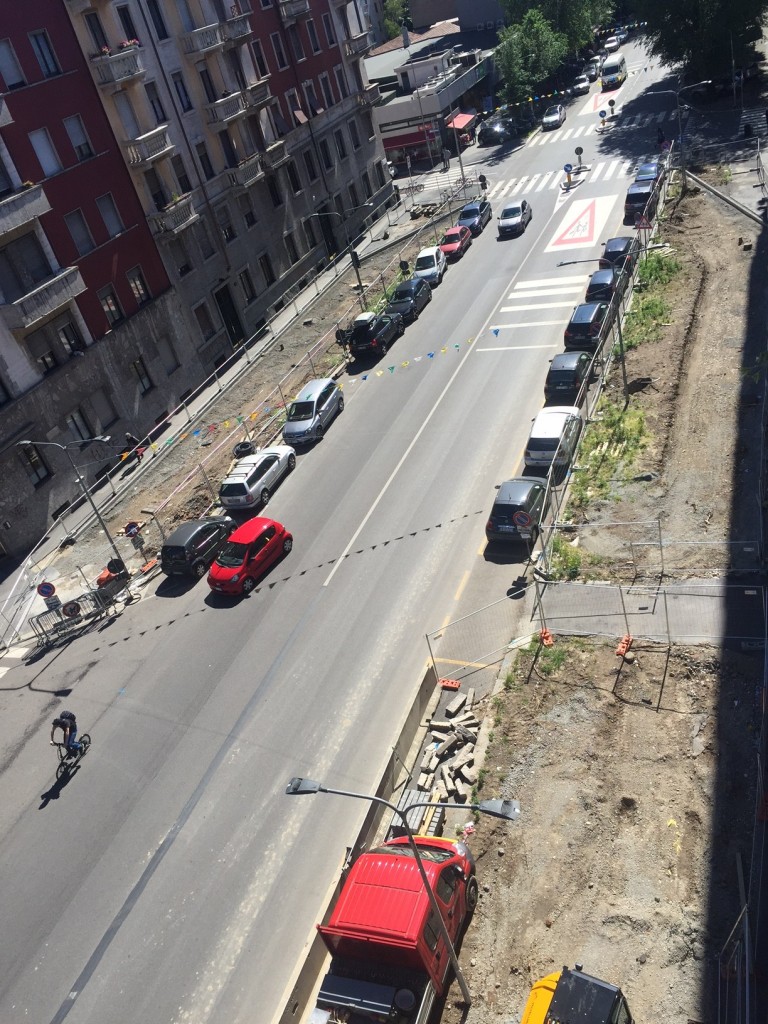

OVEST: Procedono i lavori a Solari dove è stato allestito il cantiere definitivo mentre continuano ancora alcuni lavori di spostamento sottoservizi nelle aree vicine. A Foppa sono iniziati i lavori di spostamento dei sottoservizi con la chiusura di via dei Sormani, mentre continua il complesso spostamento sottoservizi a Washington-Bolivar dove alcune grosse tubature sono state spostate durante la notte con la conseguente chiusura di via Foppa. Tutto fermo a Tolstoj, e ormai dubito che si tratti solo del problema dei cavi Telecom, il cui progetto, pare, vada comunque rivisto. A Frattini procede lo scavo che ha raggiunto il secondo ordine di tirandi. A Gelsomini continua lo spostamento sottoservizi mentre è in formazione il cantiere definitivo lungo via Lorenteggio. A Segneri continua il consolidamente del fondo che precede l’inizio dello scavo. A San Cristoforo si dovrebbe concludere a breve la ricerca di ordigni bellici (BOB) per poi procede alla realizzazione delle paratie, mentre nel manfatto di calaggio talpe prosegue la fase di scavo che include anche la rampa di uscita dei treni verso il deposito.

PER UN DETTAGLIO SUL METODO DI REALIZZAZIONE DELLE PARATIE DI STAZIONE: CLICCA QUI

PER INFO SUI CANTIERI IN CENTRO: CLICCA QUI

PER INFO SUI CANTIERI IN AREA SAN CRISTOFORO E DEPOSITO: CLICCA QUI

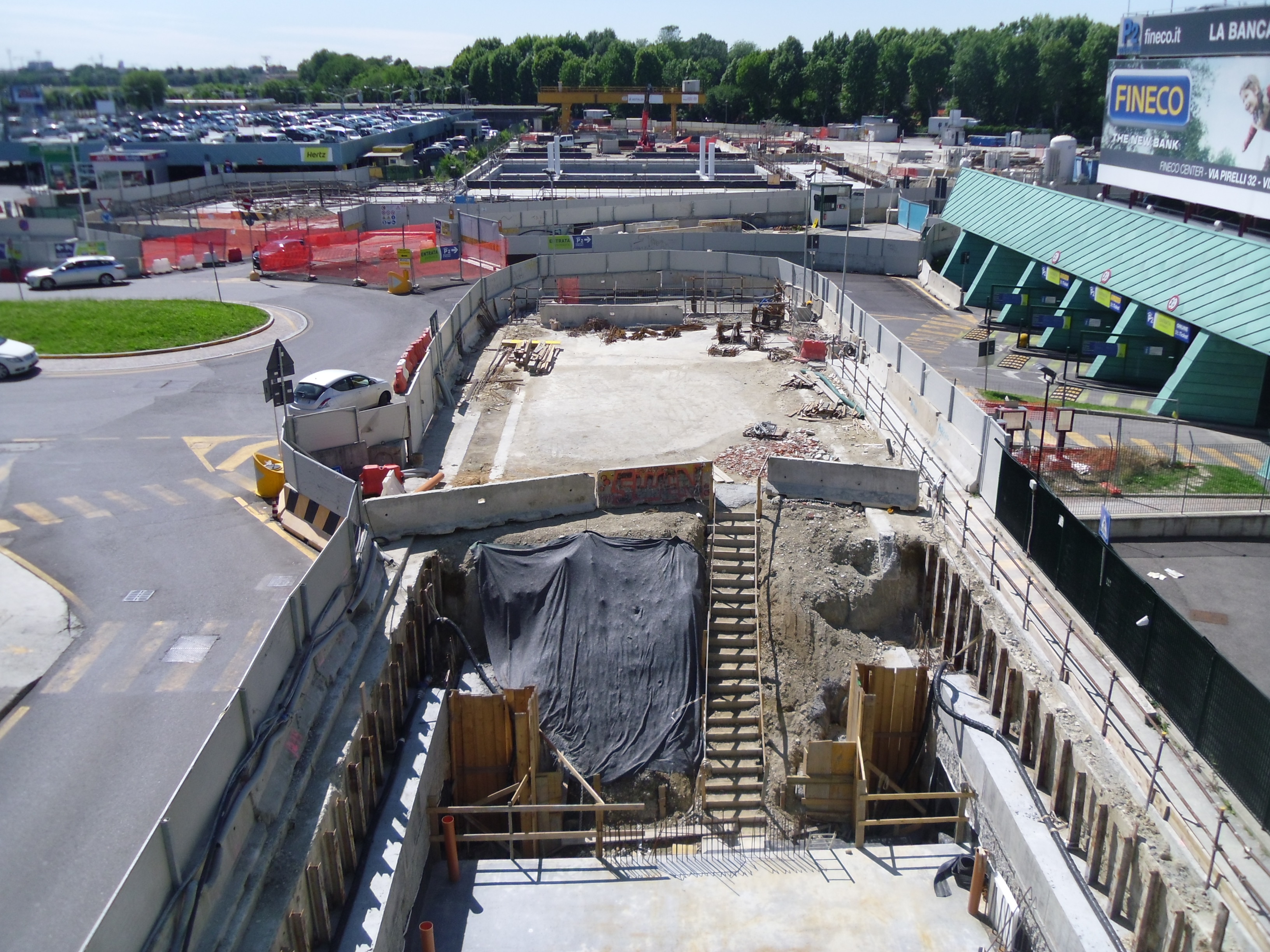

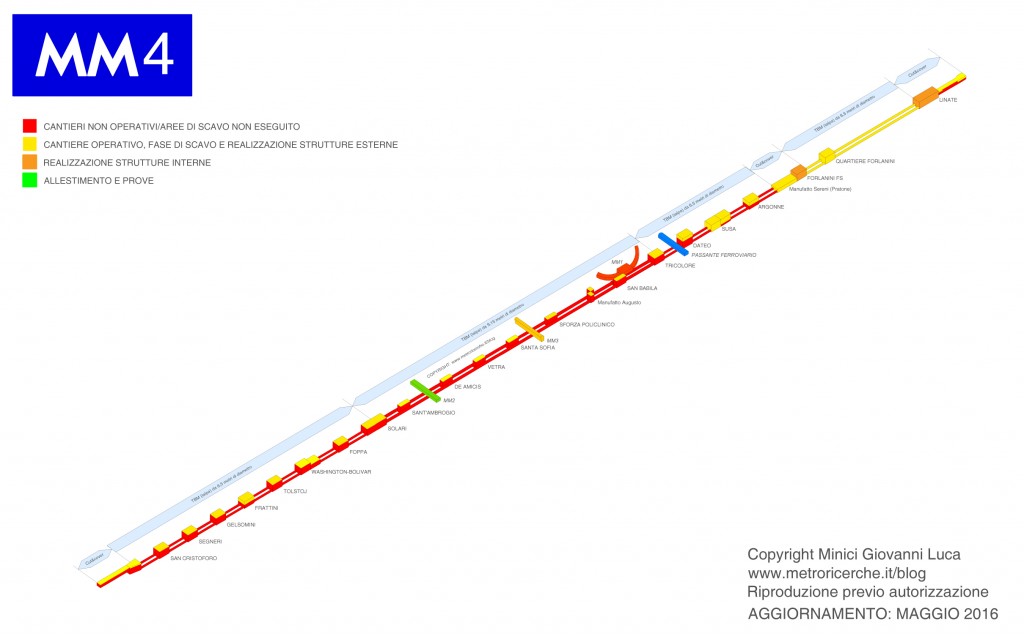

Foto da Google Earth:

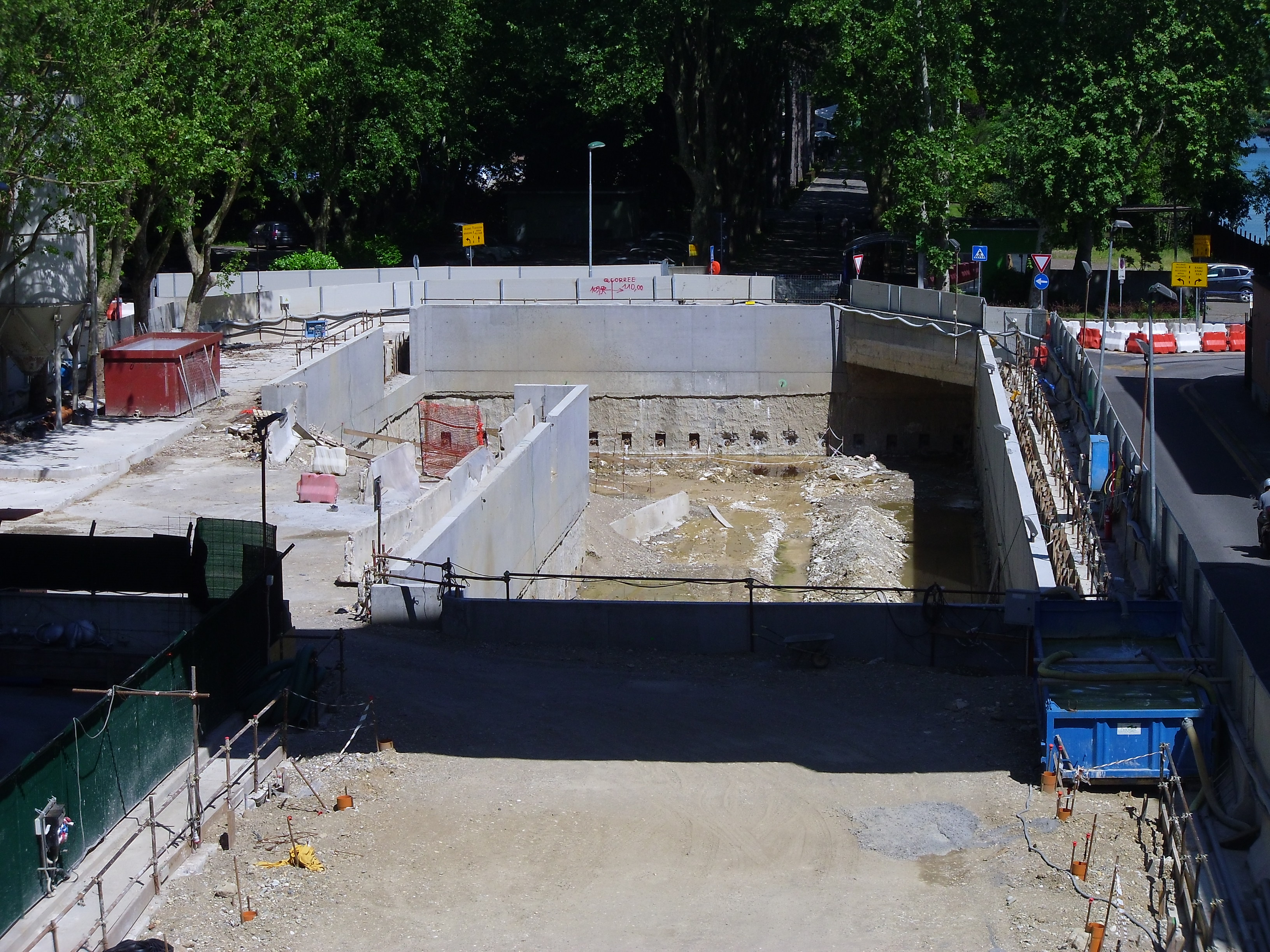

Foto Aikman:

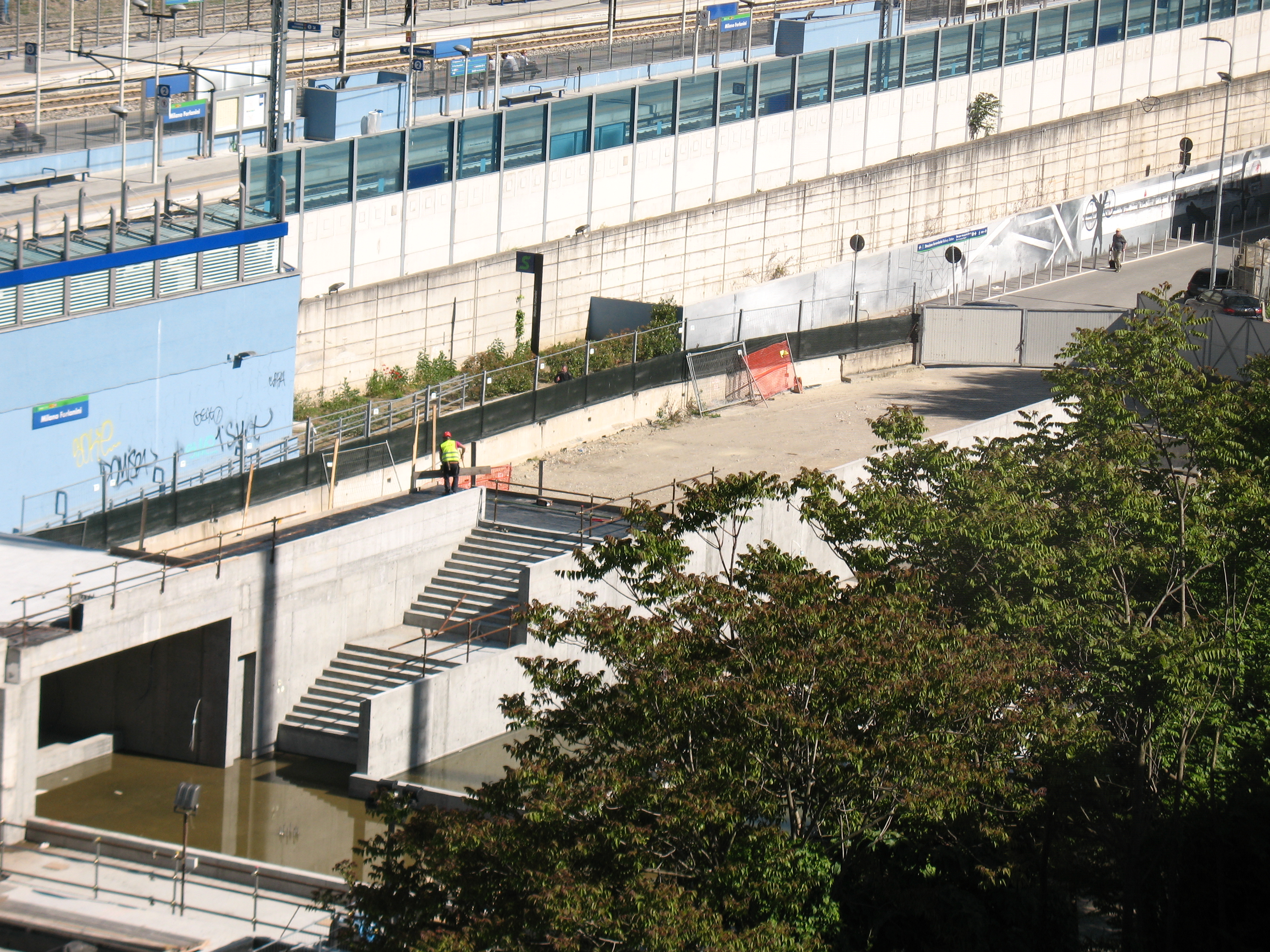

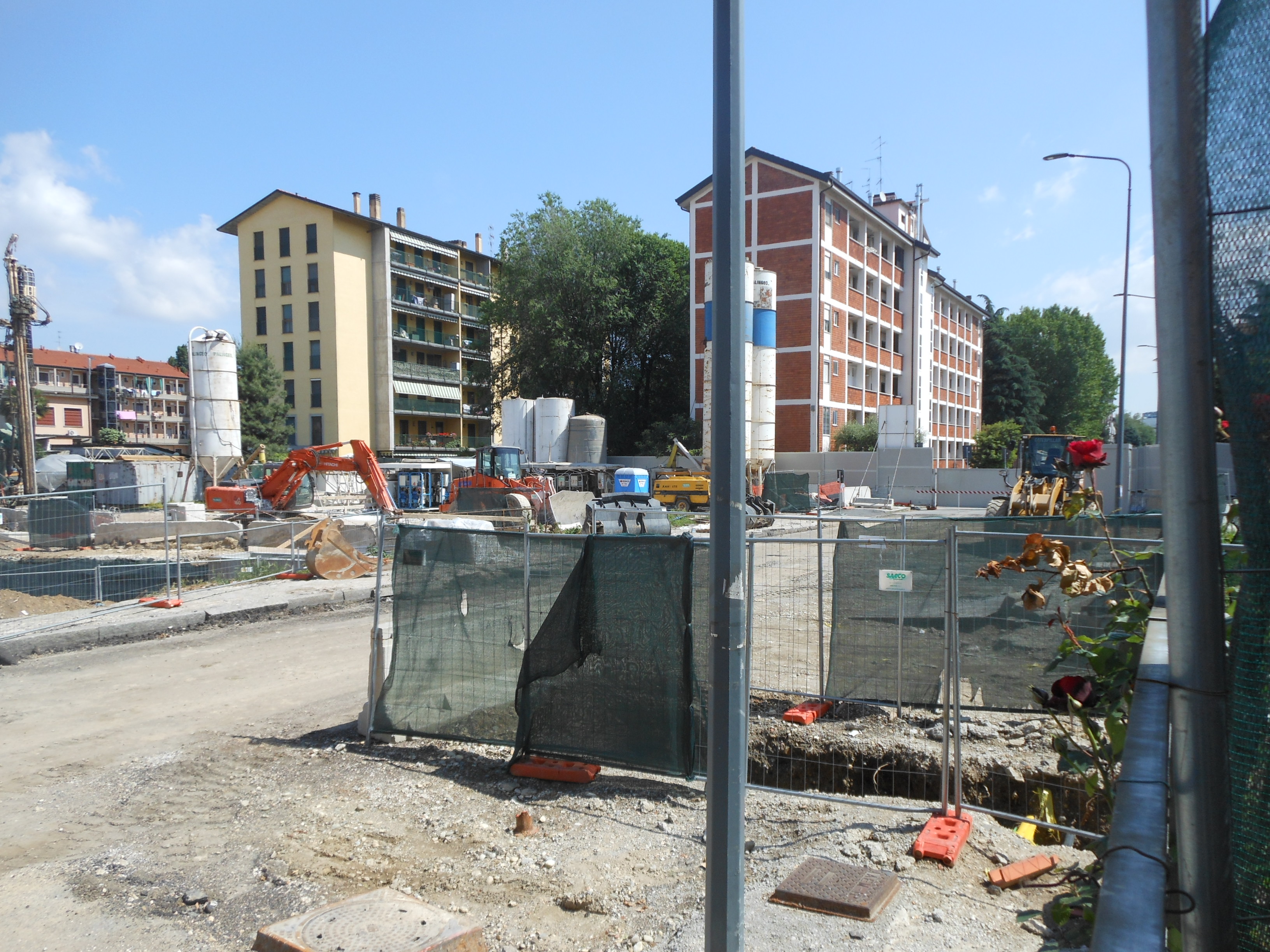

Foto da Google Earth:

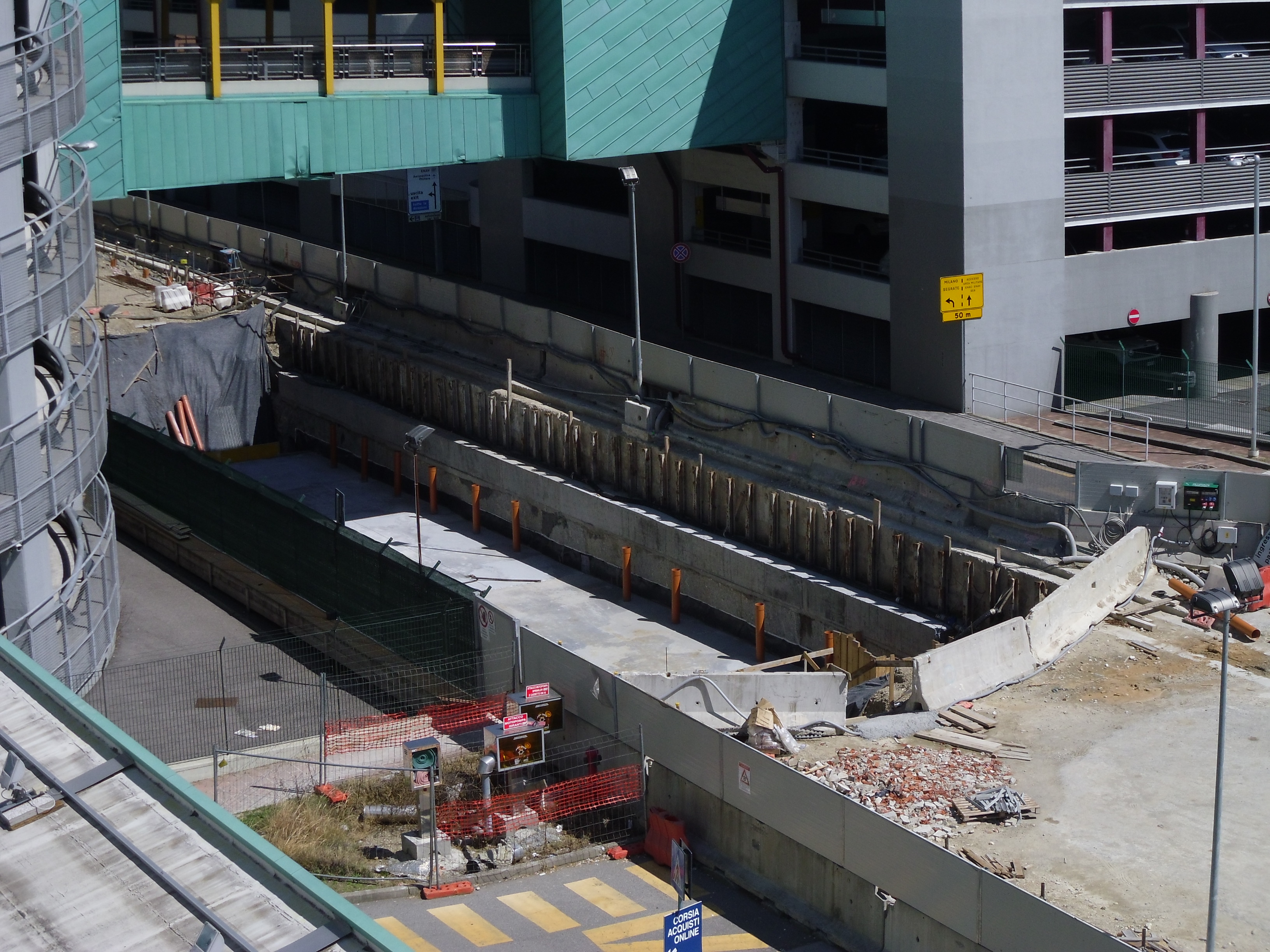

Foto MM:

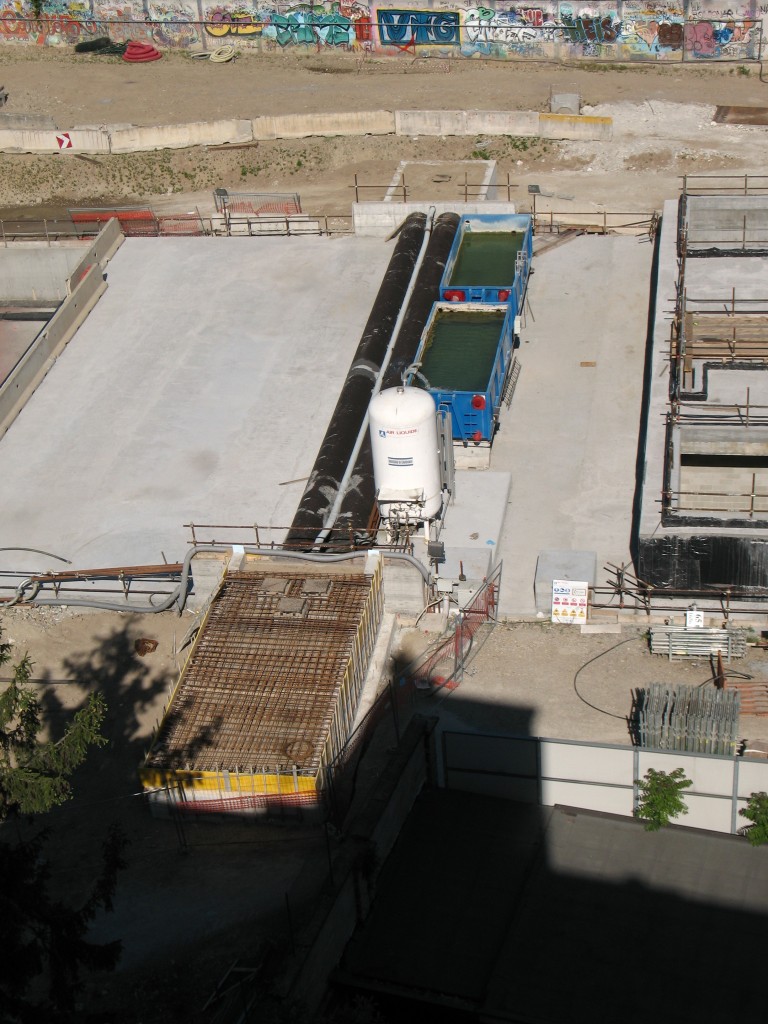

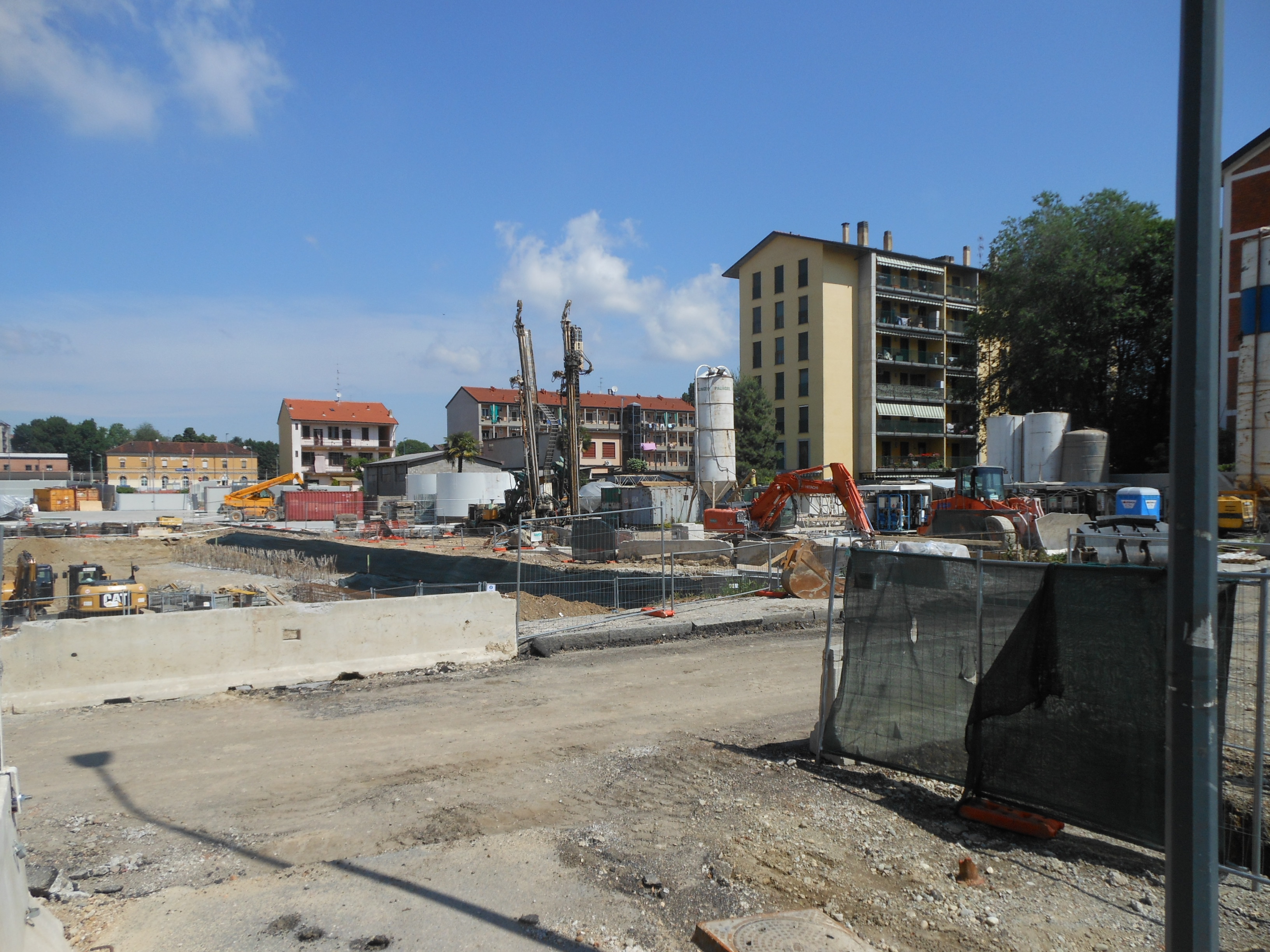

Foto da Google Earth:

Ecco la planimetria con la proposta di trasporto e stoccaggio dello smarino (le terre di scavo dei tunnel) in area Pratone e via Gatto. In parole semplici, il nastro trasportatore uscirà dai due tunnel nell’area del manufatto Sereni (Pratone) e passerà in un tunnel esistente sotto la stazione Forlanini FS delle ferrovie. Qua passera allo scoperto nella cosiddetta “area interclusa” e poi si inserirà nel sottopasso ferroviario esistente che passa sotto la linea veloce Rogoredo-Lambrate, dove potrà in breve tempo essere realizzata anche la pista ciclabile di connessione tra viale Argonne e il Parco Forlanini. Uscito dal sottopasso, il nastro trasportatore inizierà la sua risalita fino alla torre posta al centro dell’area di deposito temporaneo del materiale. Il nastro trasportatore sarà coperto per evitare la dispersione delle terre, che, comunque, sono appositamente imbevuti di un liquido che evita la dispersione di polveri.

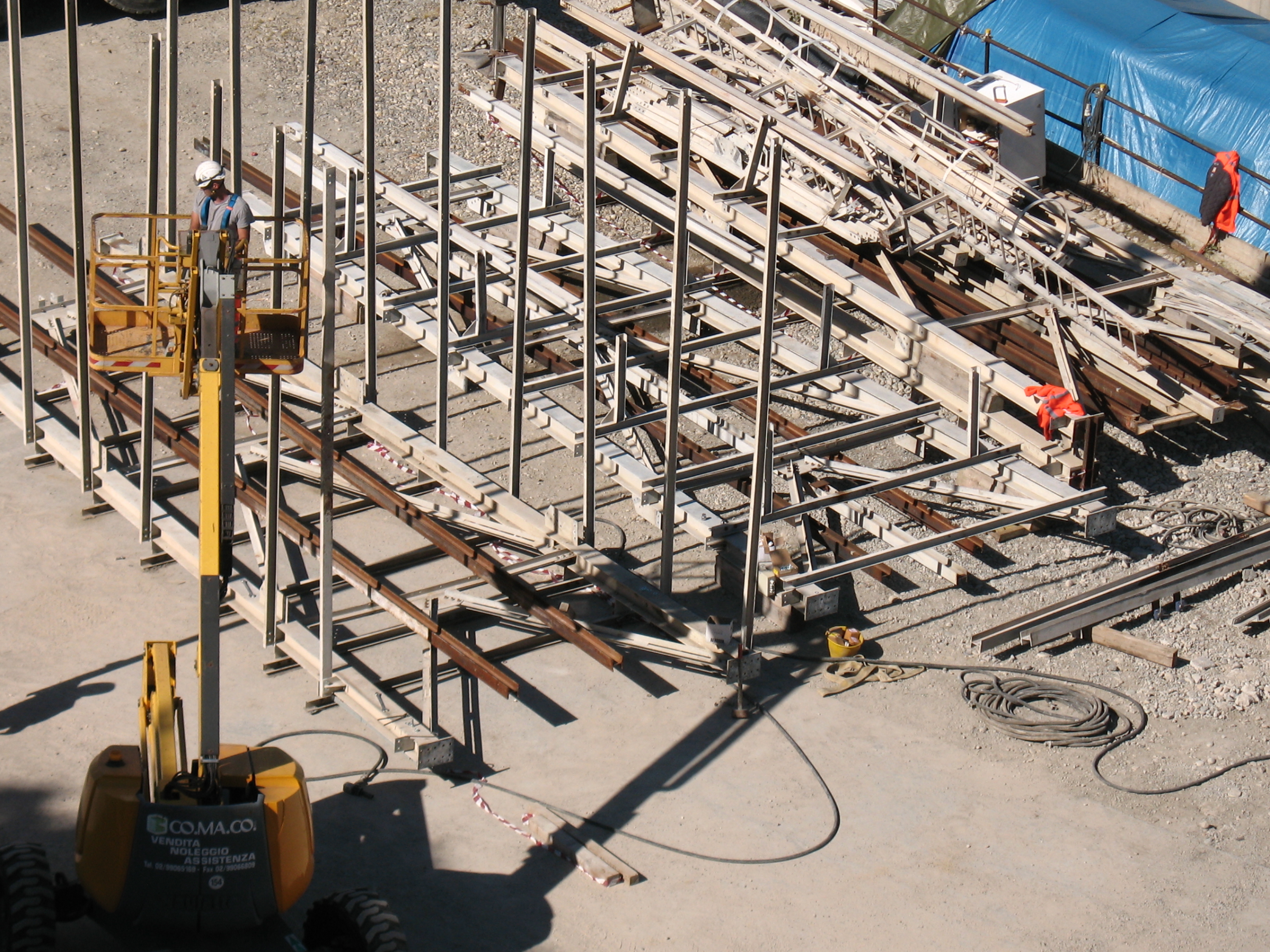

Foto Aikman:

Foto Marco Vergini:

Foto MM:

Quale uscita sud per la stazione Argonne? Il dibattito in consiglio di zona è stato vivo e con posizioni trasversali che divisono gli opposti fronti. Meglio l’uscita originale (in verde) verso il marciapiede sud verso la via privata Marciano, o meglio l’uscita verso ovest (in rosso) con la scala all’interno del parterre? La prima eviterebbe di attraversare la strada, ma si troverebbe lontana dalle fermate del trasporto pubblico (filovia 93). La seconda sarebbe più vicina comoda per connettersi con la 93 e l’incrocio di Largo di Porto di Classe, ma richiederebbe l’attraversamento della strada. Io sono favorevole alla seconda opzione, più razionale, ma mi chiedo perchè non farle entrambe?

Foto MM:

Foto MM:

Foto Cannulli Scavi:

Foto MM:

Ecco i punti per il monotiraggio dei palazzi in area di scavo:

Manufatto Gozzi:

Manufatto Indipendenza:

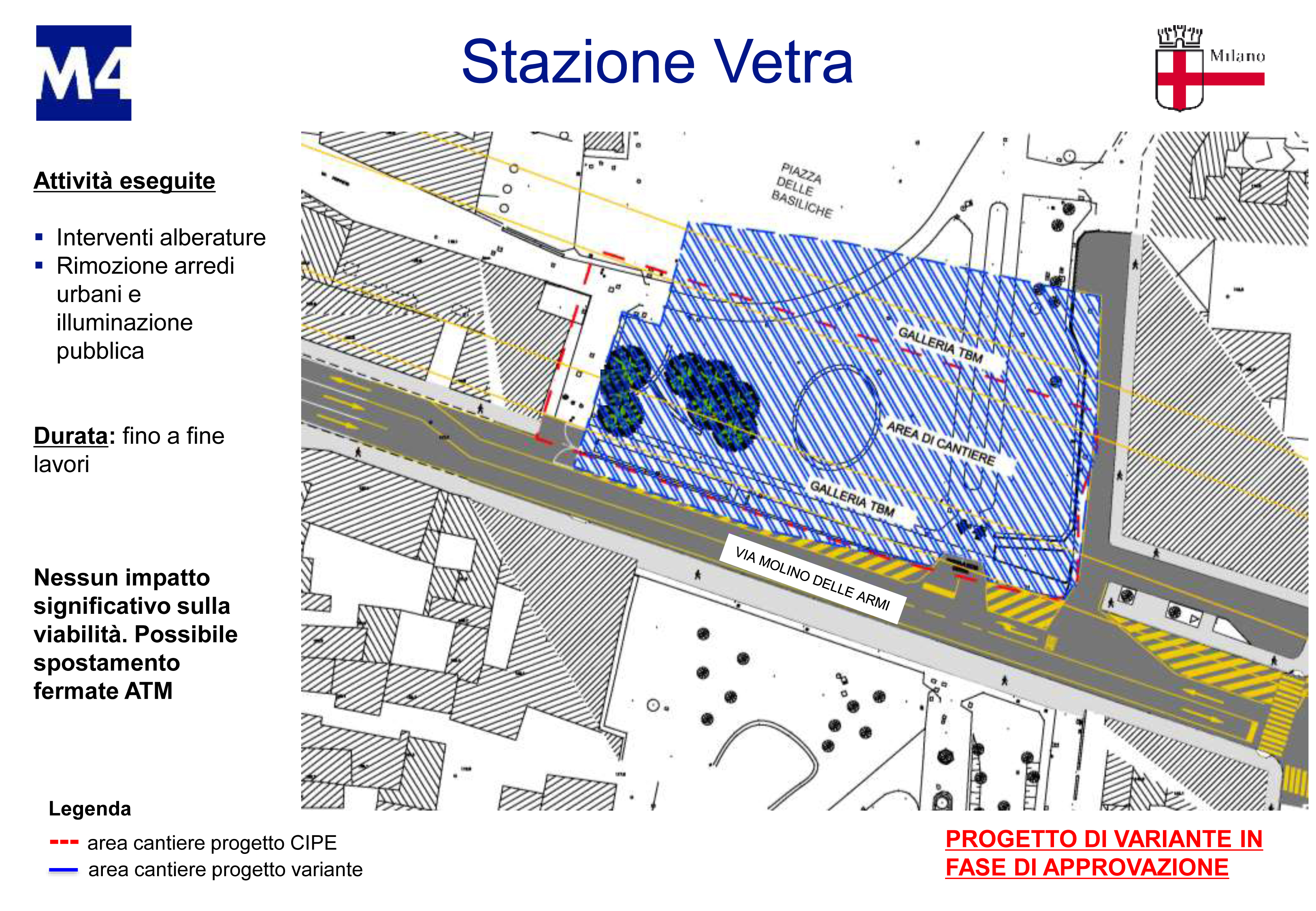

A quanto pare la rotazione della stazione Vetra è stato accantonato in favore di una riduzione del cantiere.

Ed ecco l’assurdo, la pretesa indecente, cancellare un’uscita per ridurre il cantiere e i “fastidi” che comporta. Già si parla di un’uscita, ovvero di una fase delle lavorazione molto più breve, probabilmente con una durata inferiore all’anno, ma qua la potente lobby dei commercianti locali (?) è riuscita nell’impossibile, peggiorare un progetto invece di migliorarlo!

Foto MM:

Foto Giovanni:

Foto Jacopobianchi:

Foto MM:

Foto MM:

Manufatto Tirana:

Il deposito

© 2016 Minici Giovanni Luca – www.metroricerche.it, si acconsente l’uso di questo articolo e delle immagini citandone l’autore e la fonte, ad esclusione delle immagini di proprietà di terzi, come chiaramente indicato.

Licenza Creative Commons
Quest’ opera è distribuita con licenza Creative Commons Attribuzione – Non commerciale – Non ope
