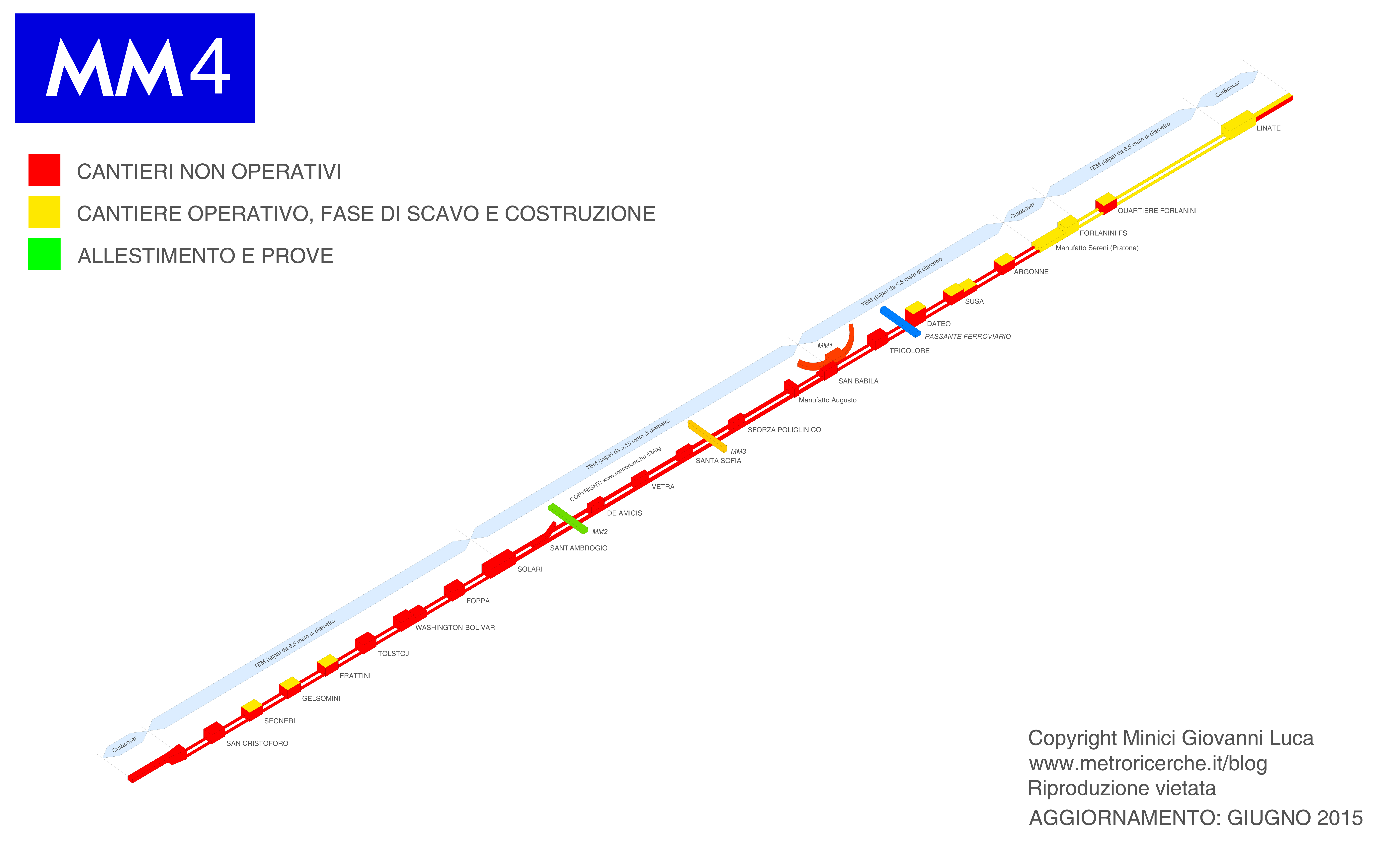

Stato dei cantieri relativo alle sole stazioni:
SAN CRISTOFORO Dal ?
SEGNERI Dal 17 marzo 2015, lavori in corso
GELSOMINI Dall’11 giugno 2015, lavori in corso
FRATTINI Dal 26 febbraio 2015, lavori in corso
TOLSTOJ Da maggio 2015, lavori in corso
WASHINGTON-BOLIVAR Cantiere sospeso in attesa di approvazione delle modifiche (Giunta e Sopraintendenza)
FOPPA Cantiere sospeso in attesa di approvazione delle modifiche (Giunta e Sopraintendenza)
SOLARI Cantiere sospeso in attesa di approvazione delle modifiche (Giunta e Sopraintendenza)
SANT’AMBROGIO Dal 2 novembre 2015
DE AMICIS Dal 2 novembre 2015
VETRA Dal 2 novembre 2015
SANTA SOFIA Dal 2 novembre 2015
SFORZA-POLICLINICO Dal 2 novembre 2015
SAN BABILA Dal 2 novembre 2015
TRICOLORE Dal ?
DATEO Dal 23 gennaio 2015, lavori in corso
SUSA Dal 05 febbraio 2015, lavori in corso
ARGONNE Dal 02 febbario 2015, lavori in corso
FORLANINI FS Lavori in corso
QUARTIERE FORLANINI Lavori in corso
LINATE AEROPORTO Lavori in corso
VOLANTINO CANTIERI ZONA SUD-OVEST: CLICCA QUI e CLICCA QUI
VOLANTINO CANTIERI ZONA EST: CLICCA QUI
_____________________________________________________________
RESOCONTO DELL’INCONTRO DELL’ASSOCIAZIONE METROxMILANO CON L’ASSESSORE MARAN CON IMPORTANTI AGGIORNAMENTI: CLICCA QUA
SITUAZIONE TAGLIO ALBERI E CANTIERI: CLICCA QUI
_____________________________________________________________
Innanzitutto una notizia molto importante, il Consiglio di Stato ha respinto il ricorso della ditta Pizzarotti, che arrivo seconda nella gara di appalto del 2011 per la concessione e la costruzione della metro 4. A questo punto la magistratura ha sancito la correttezza della gara, chiudendo una vicenda giudiziaria che per almeno due anni ha completamente bloccato la costruzione di questa importante infrastruttura.

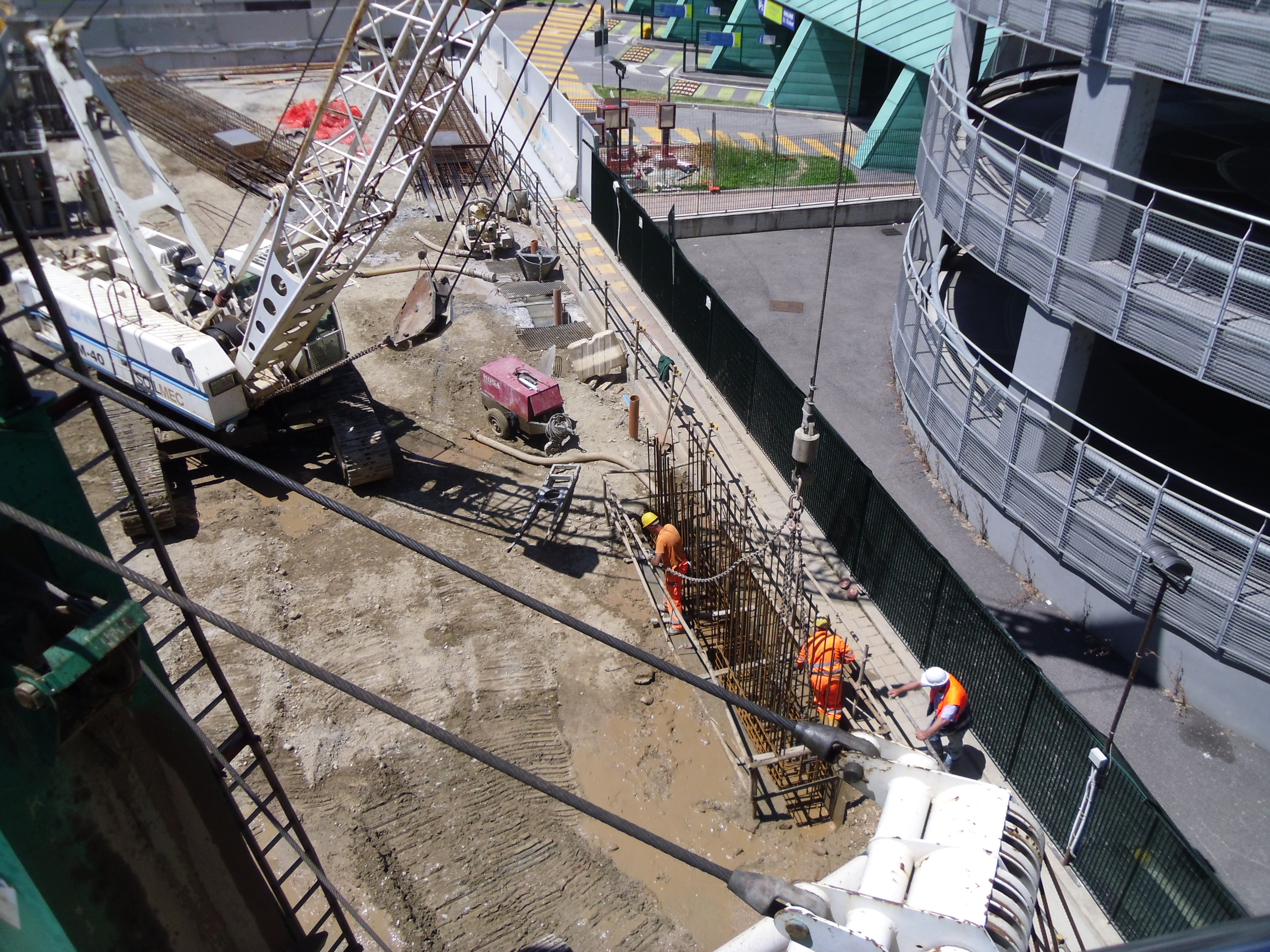

Per quanto riguarda i cantieri, procedono spediti i lavori nella prima tratta, dove a Linate va avanti la realizzazione delle strutture della stazione velocizzata dall’uso massiccio di componenti prefabbricati. Procede anche la realizzazione dell’asta di manovra dove, prima di procedere allo scavo, si stanno realizzando numerose iniezioni per consolidare il terreno e bloccare la falda.

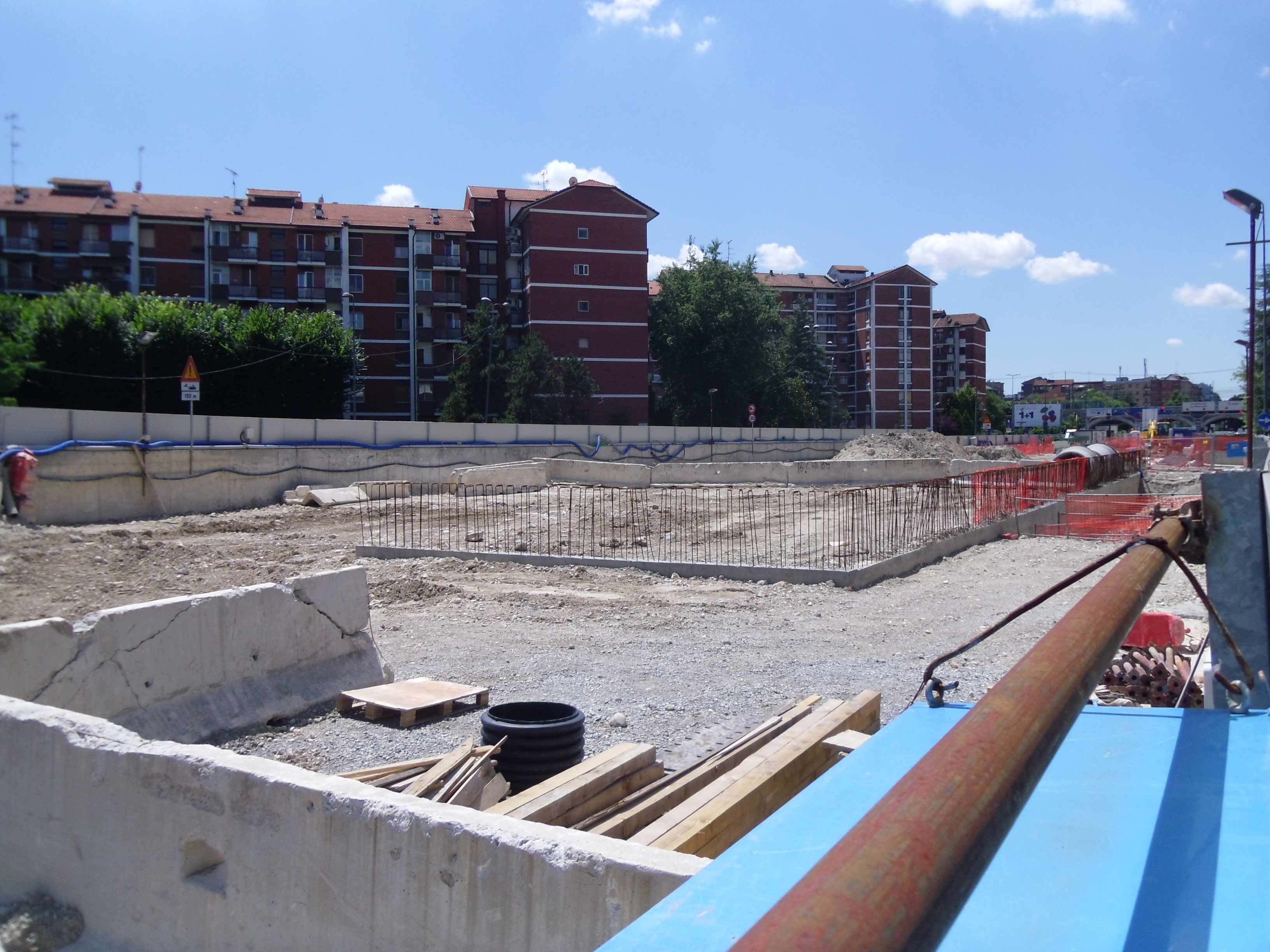

Nessuna evidente novità per la stazione Quartiere Forlanini, mentre sono evidenti i progressi a Forlanini FS, dove è iniziata la copertura del tunnel sotto il pratone (manufatto Sereni) ed è molto avanzata la realizzazione della stazioni di cui è stata realizzata l’ultima soletta in calcestruzzo.
Nei cantieri Argonne, Susa, Tolstoj, Frattini, Gelsomini e Segneri procedono i lavori di rimozione degli arredi e del primo strato di terra per permettere la ricerca degli ordigni bellici. A Dateo si va completando il lavoro di spostamento sottoservizi, già concluso in via Nullo, e quindi imminente la configurazione definitiva del cantiere per permettere la realizzazione delle paratie perimetrali.
Per quanto riguarda le stazioni mancanti: Solari, Foppa, Washington e Tricolore, tutto è fermo in attesa dell’approvazione delle modifiche da parte della giunta.

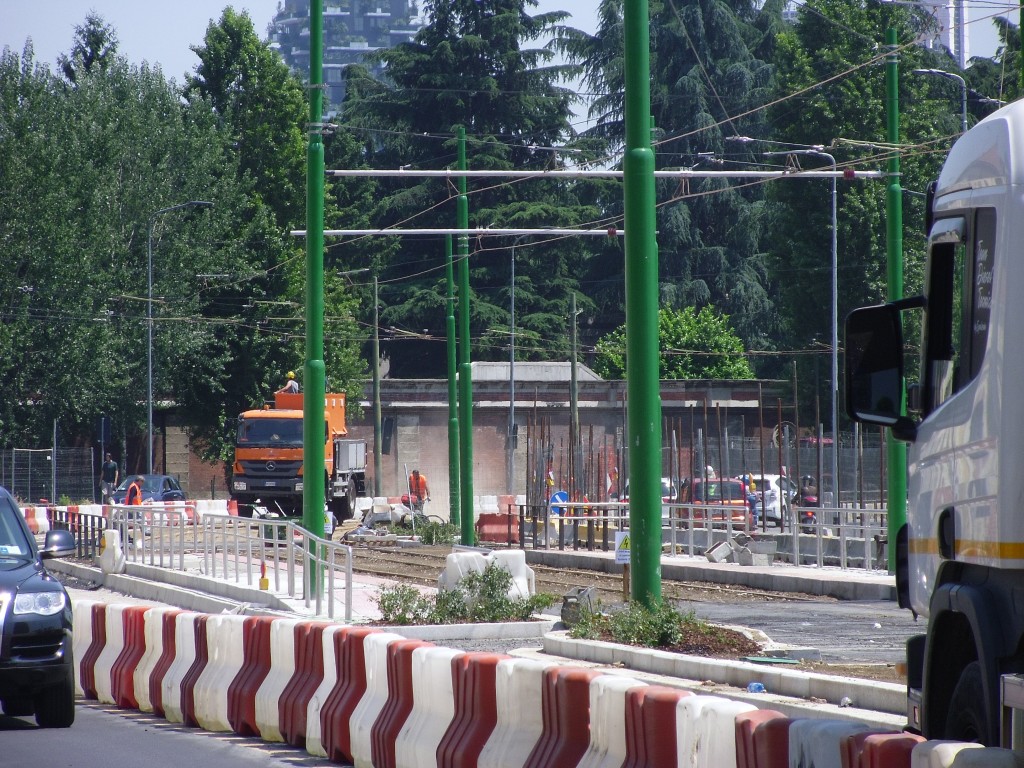

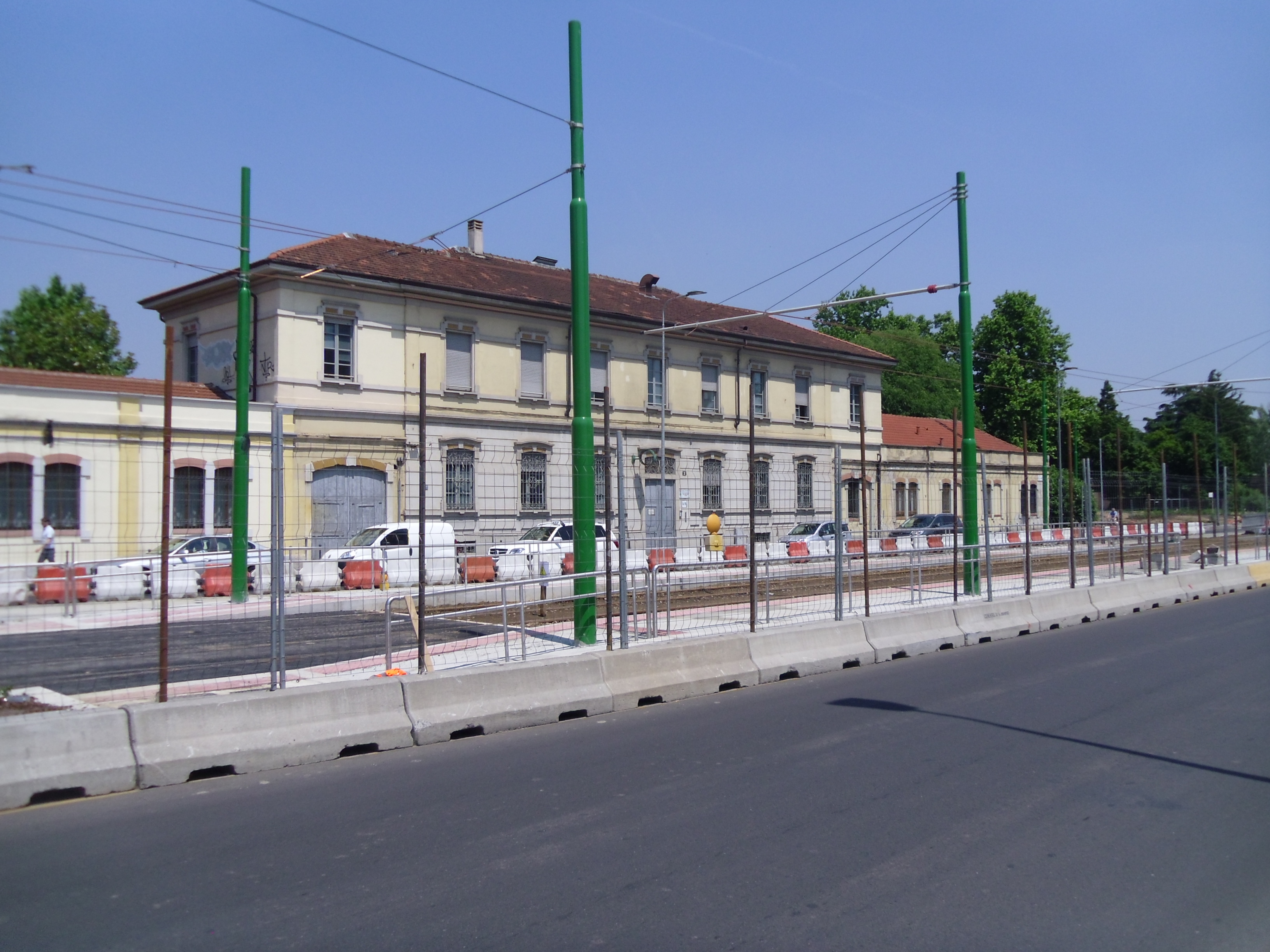

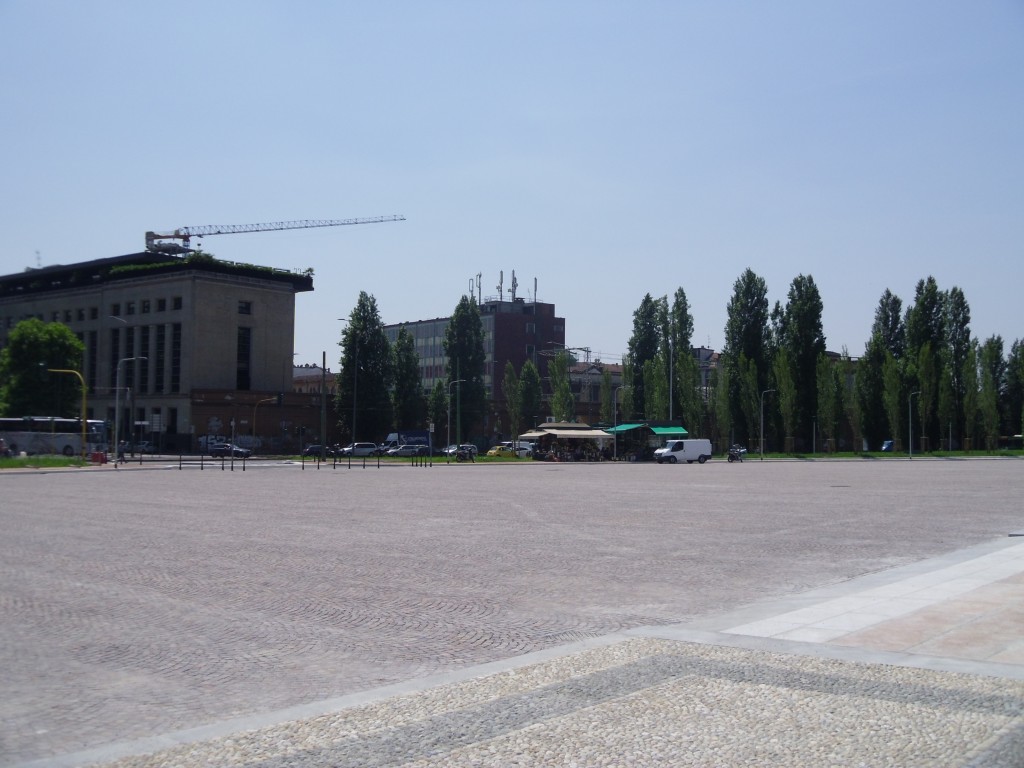

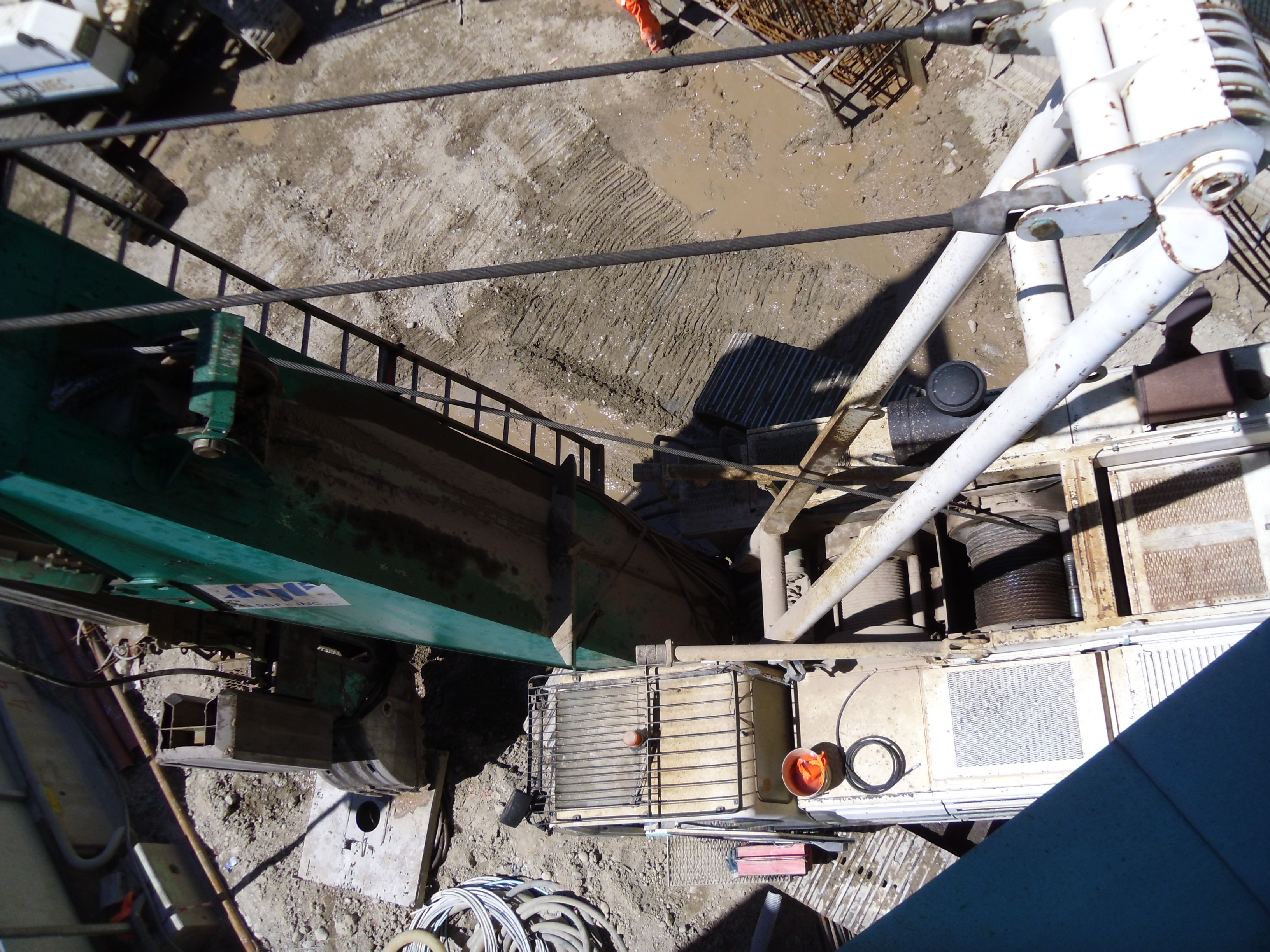

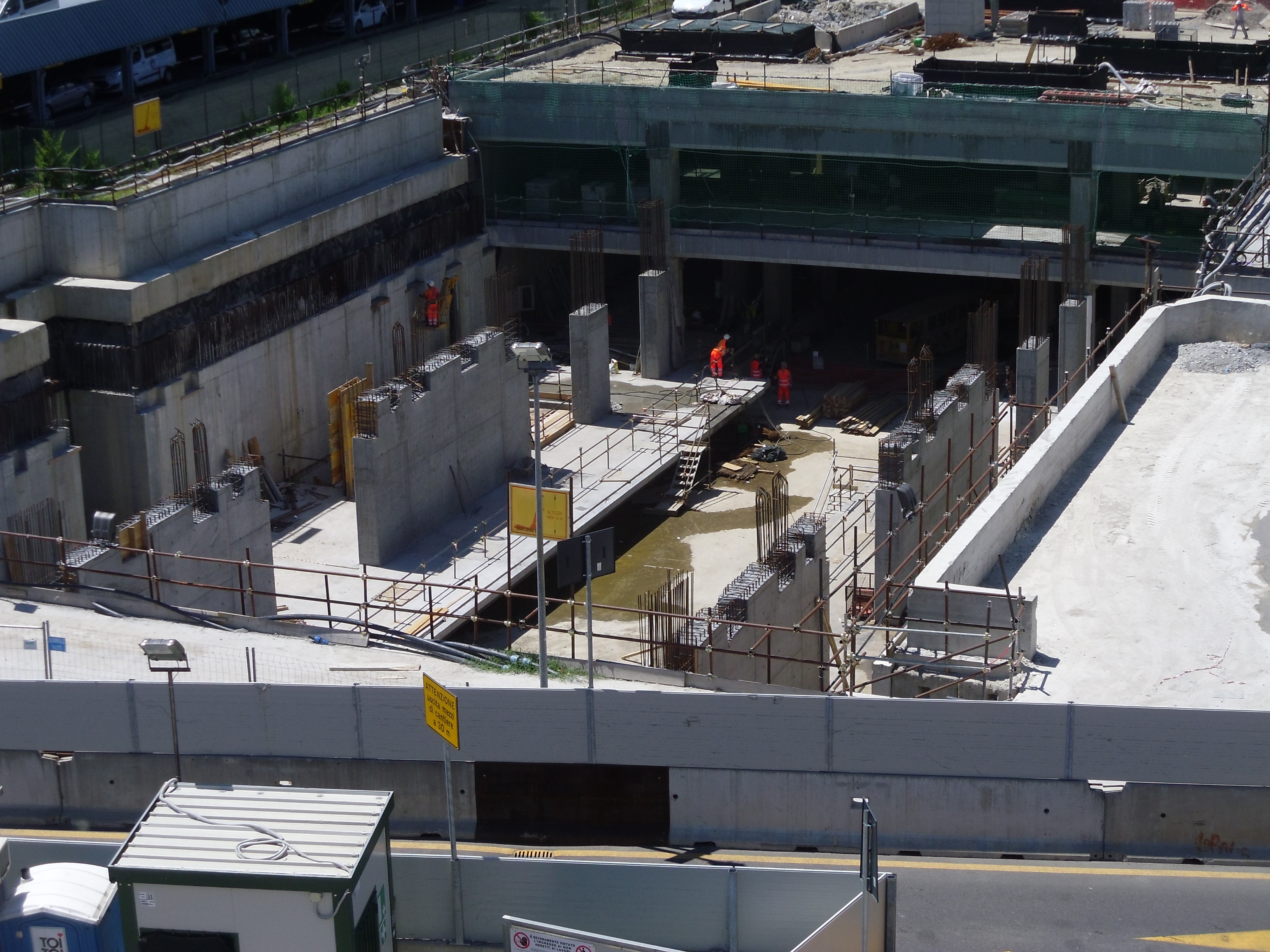

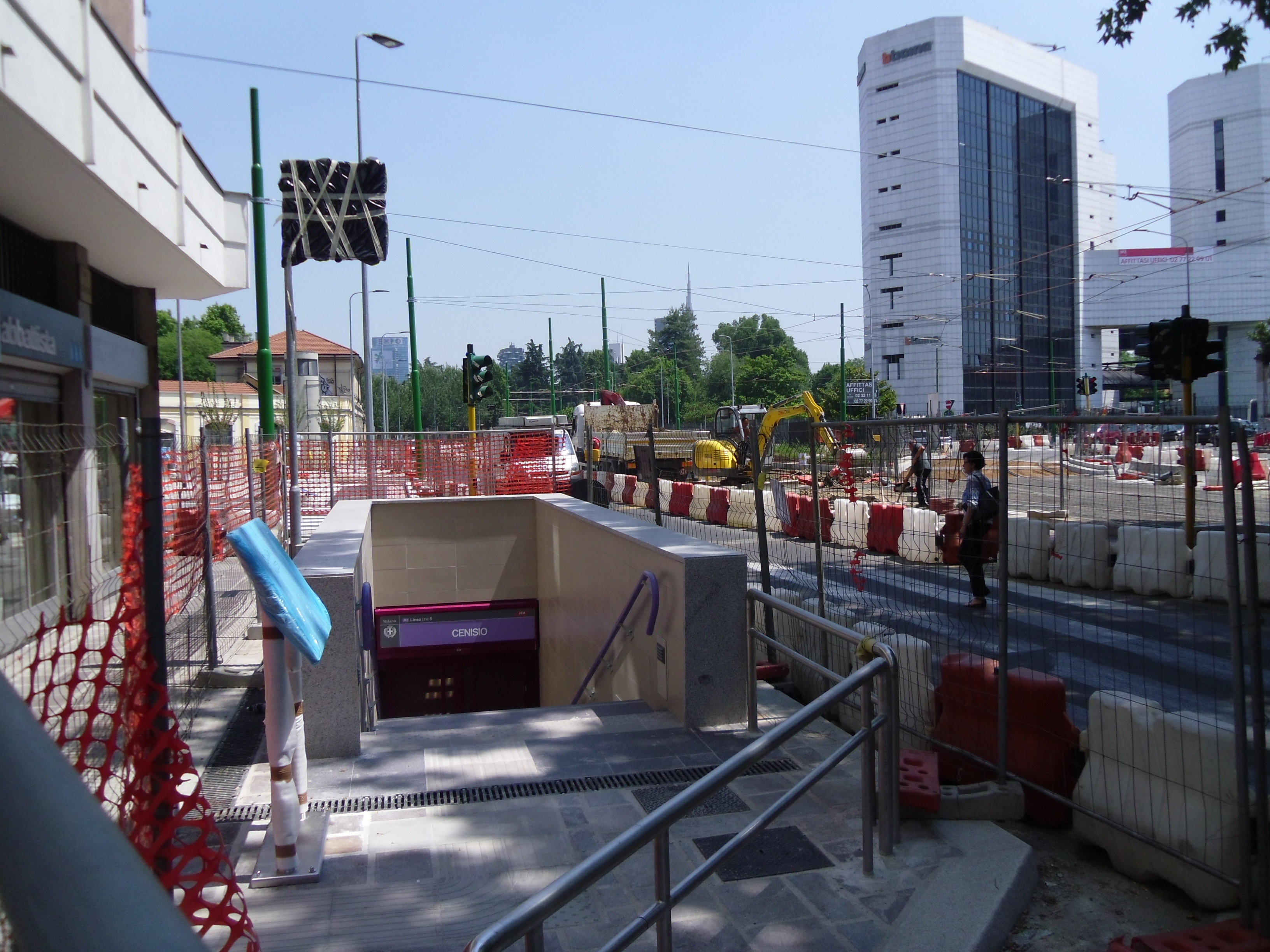

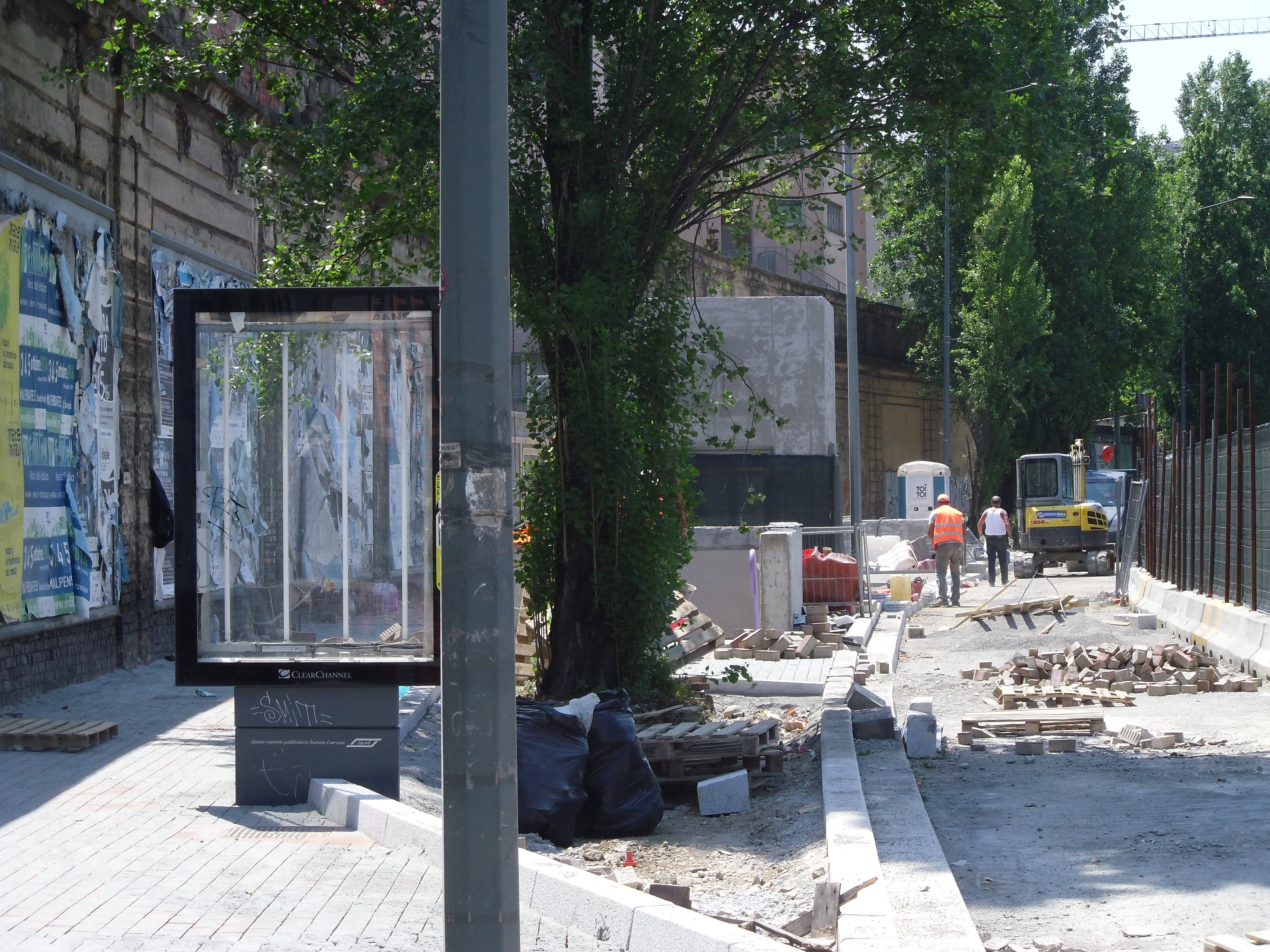

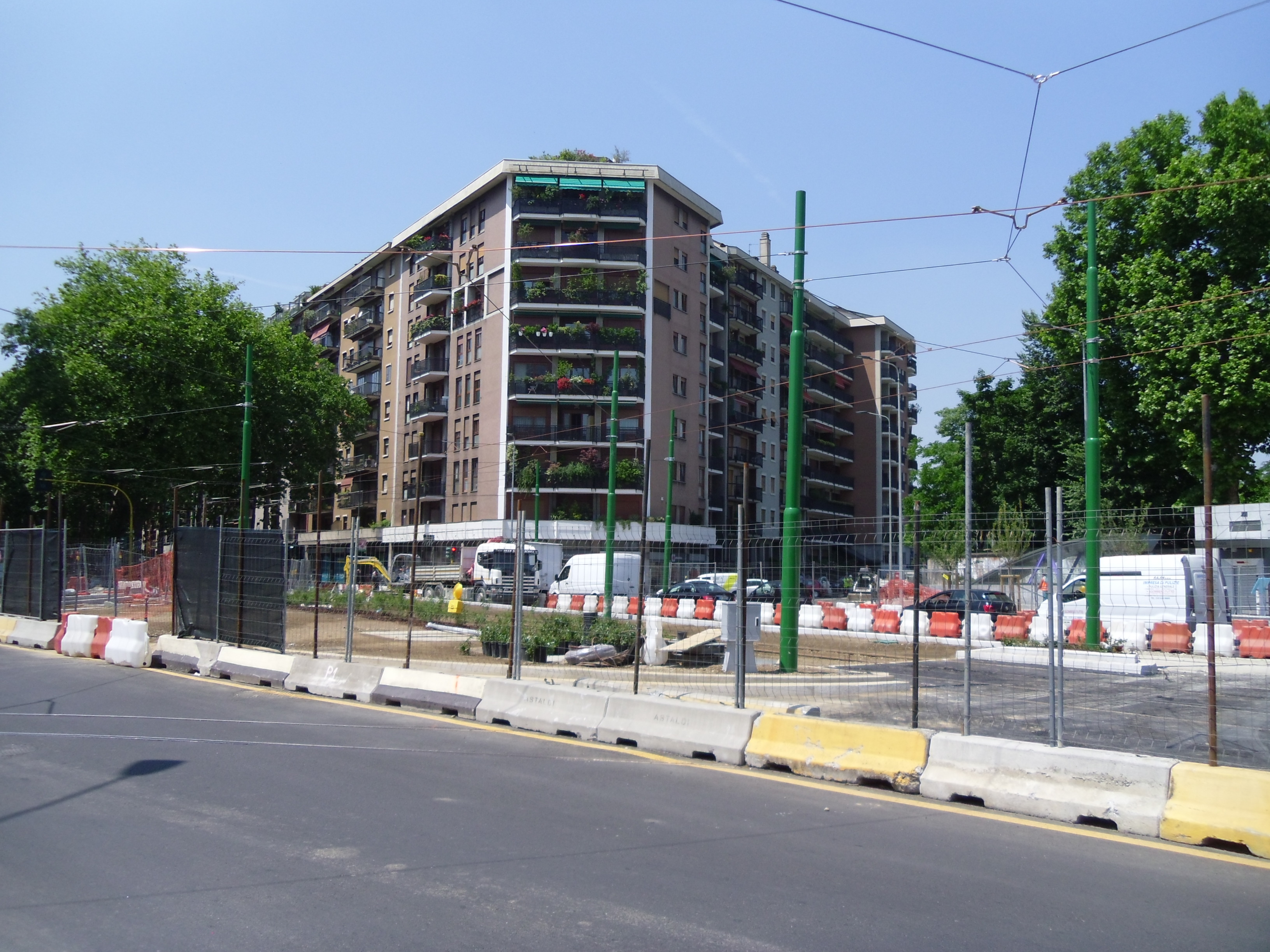

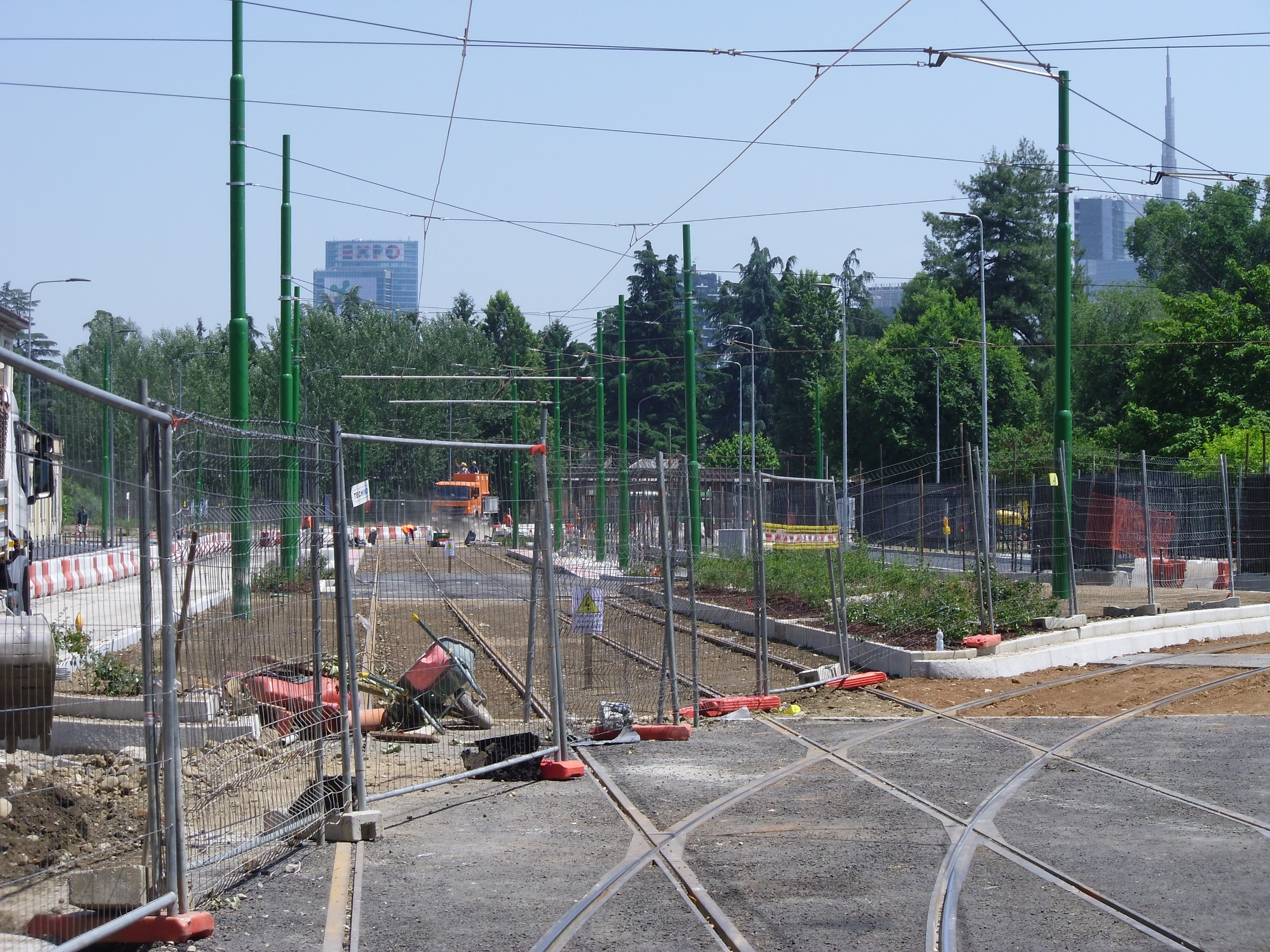

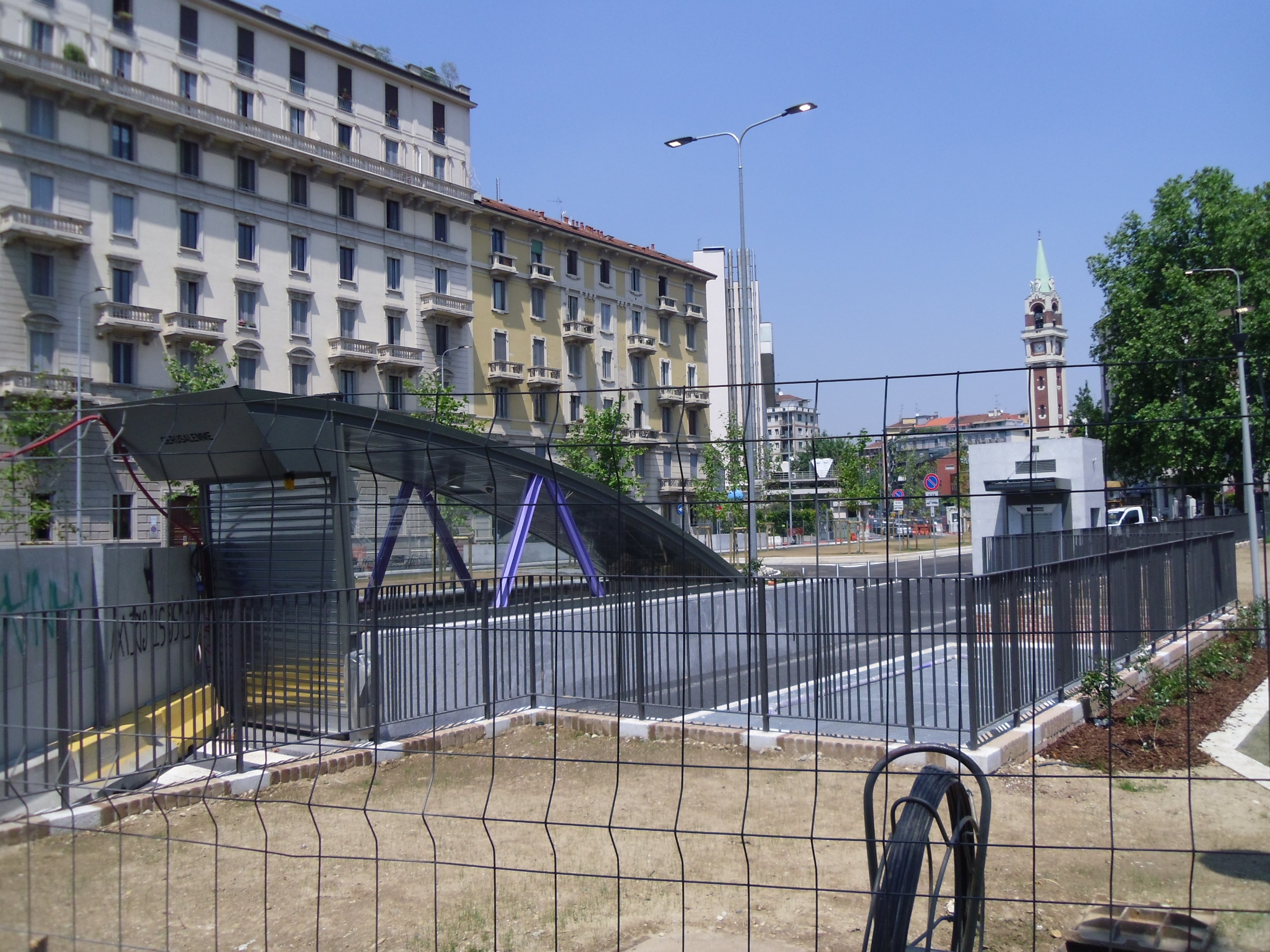

LINATE AEROPORTO

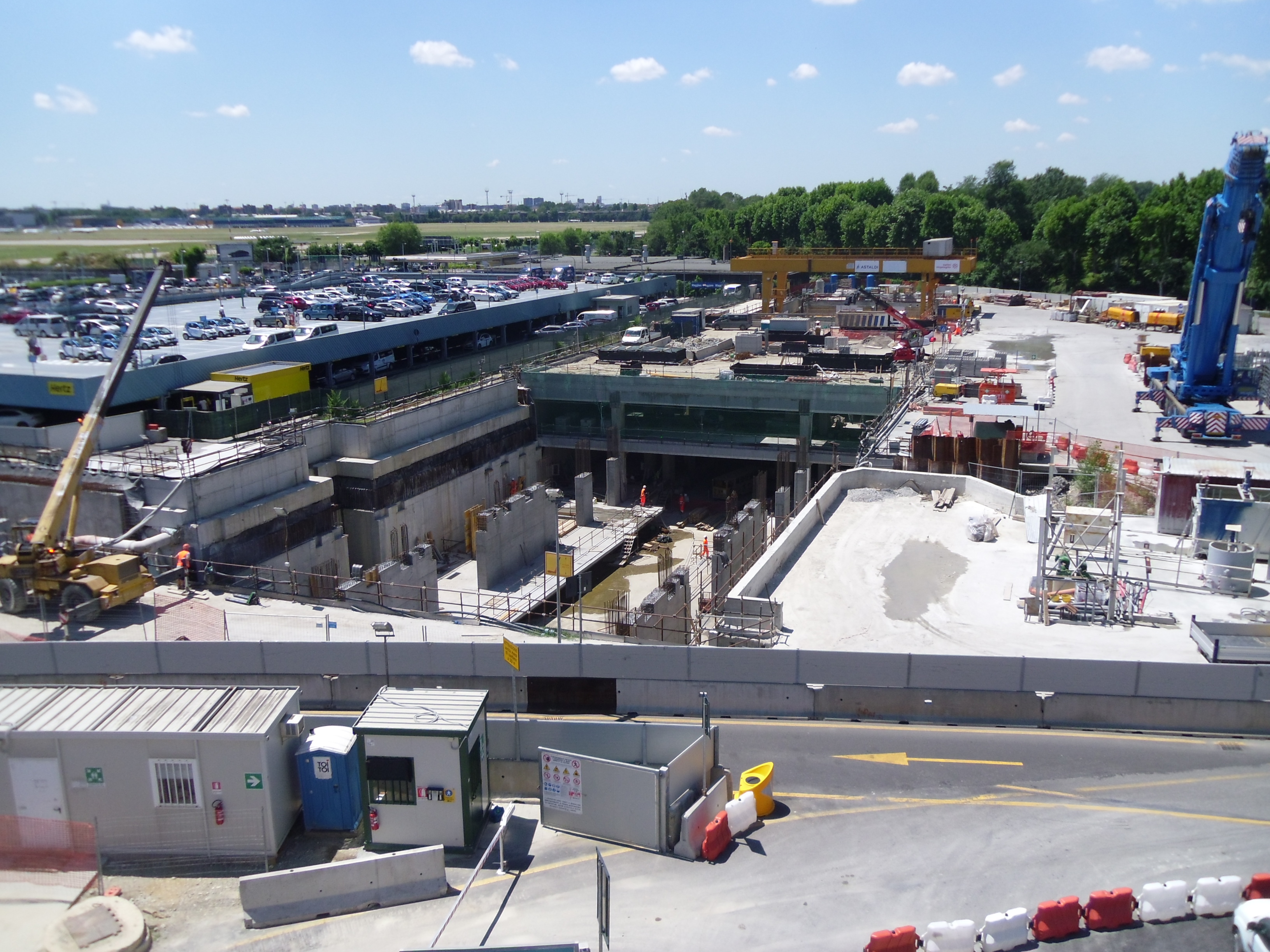

Foto seguente dal sito di Metropolitana Milanese SpA

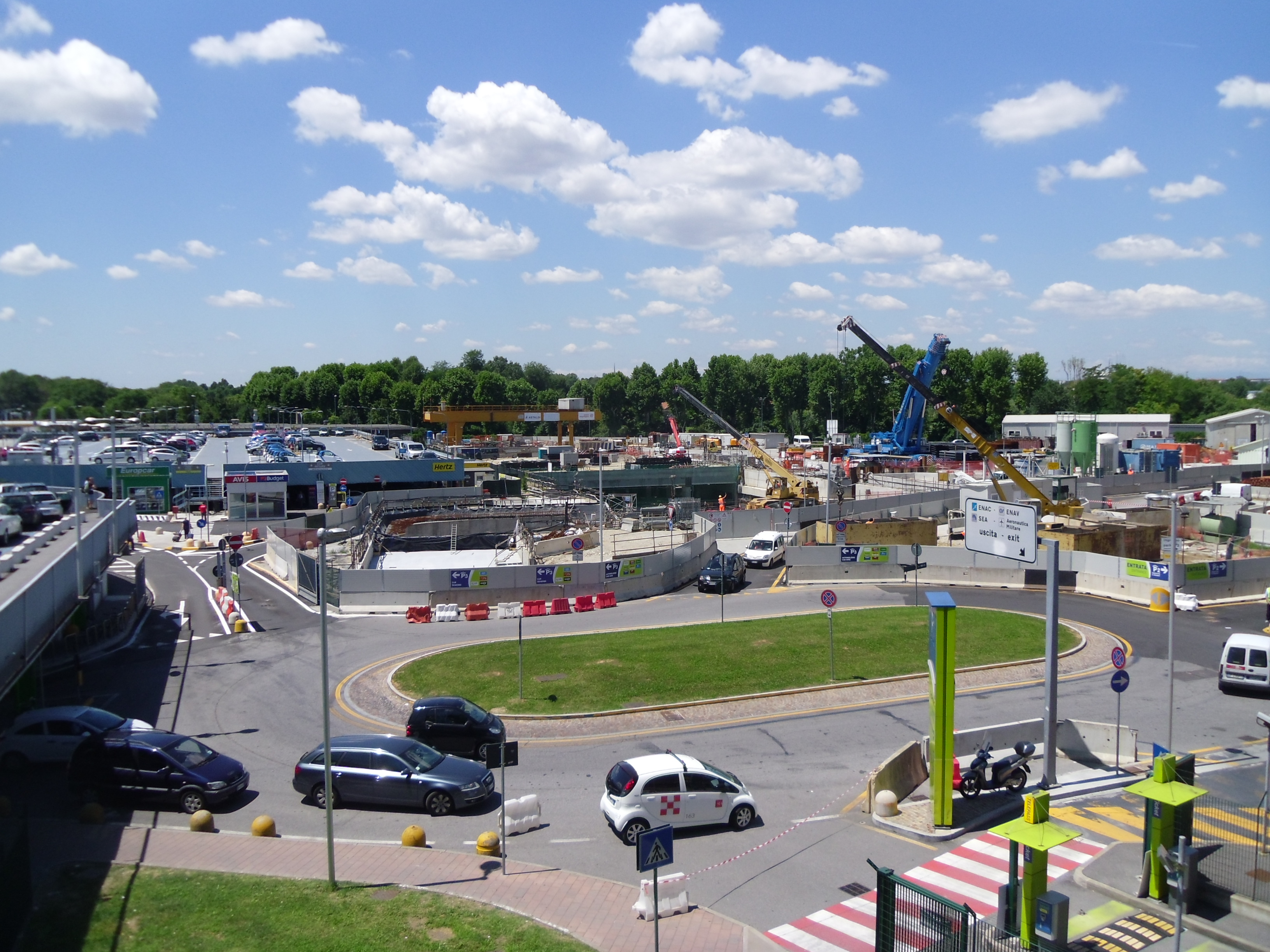

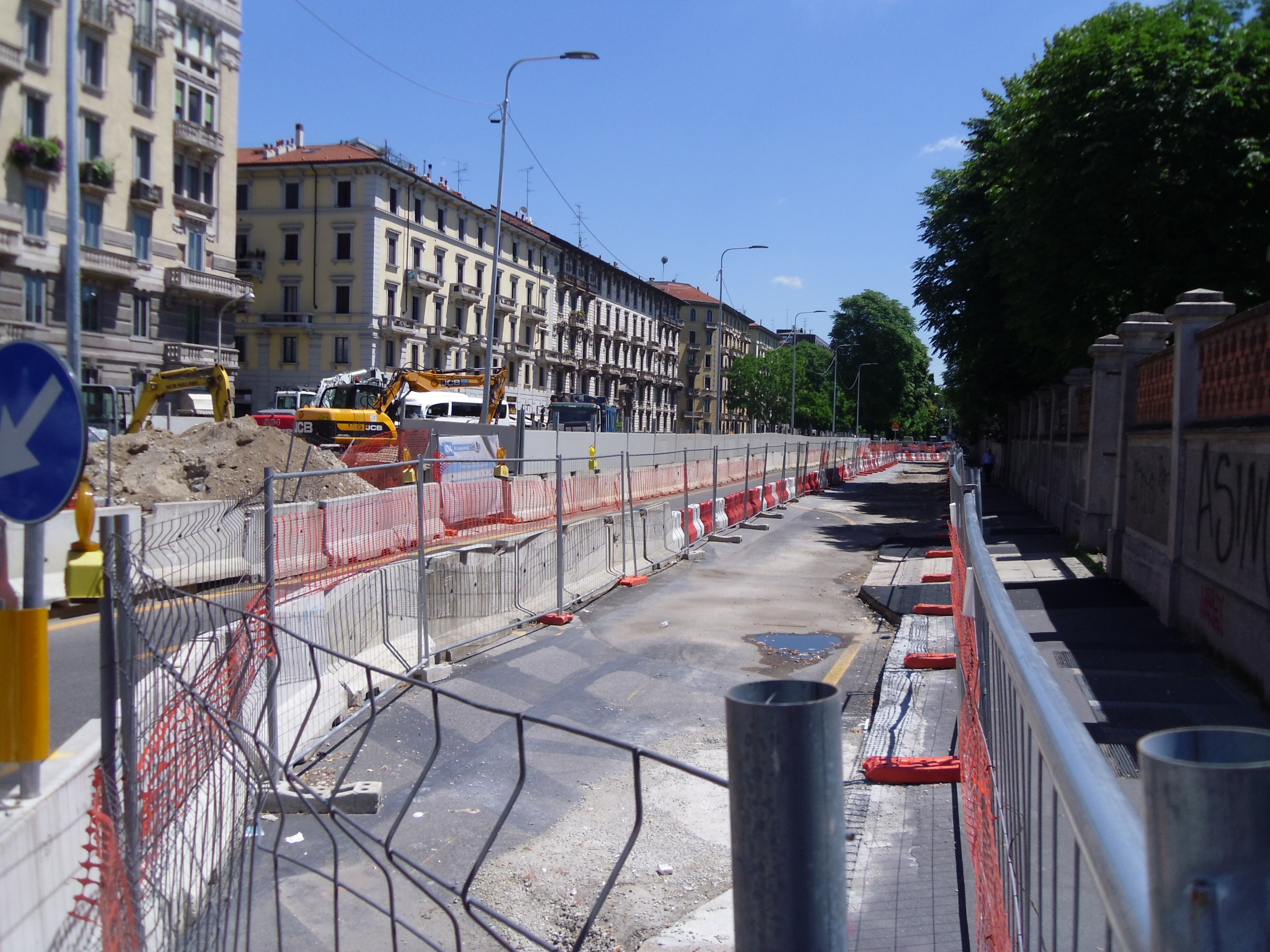

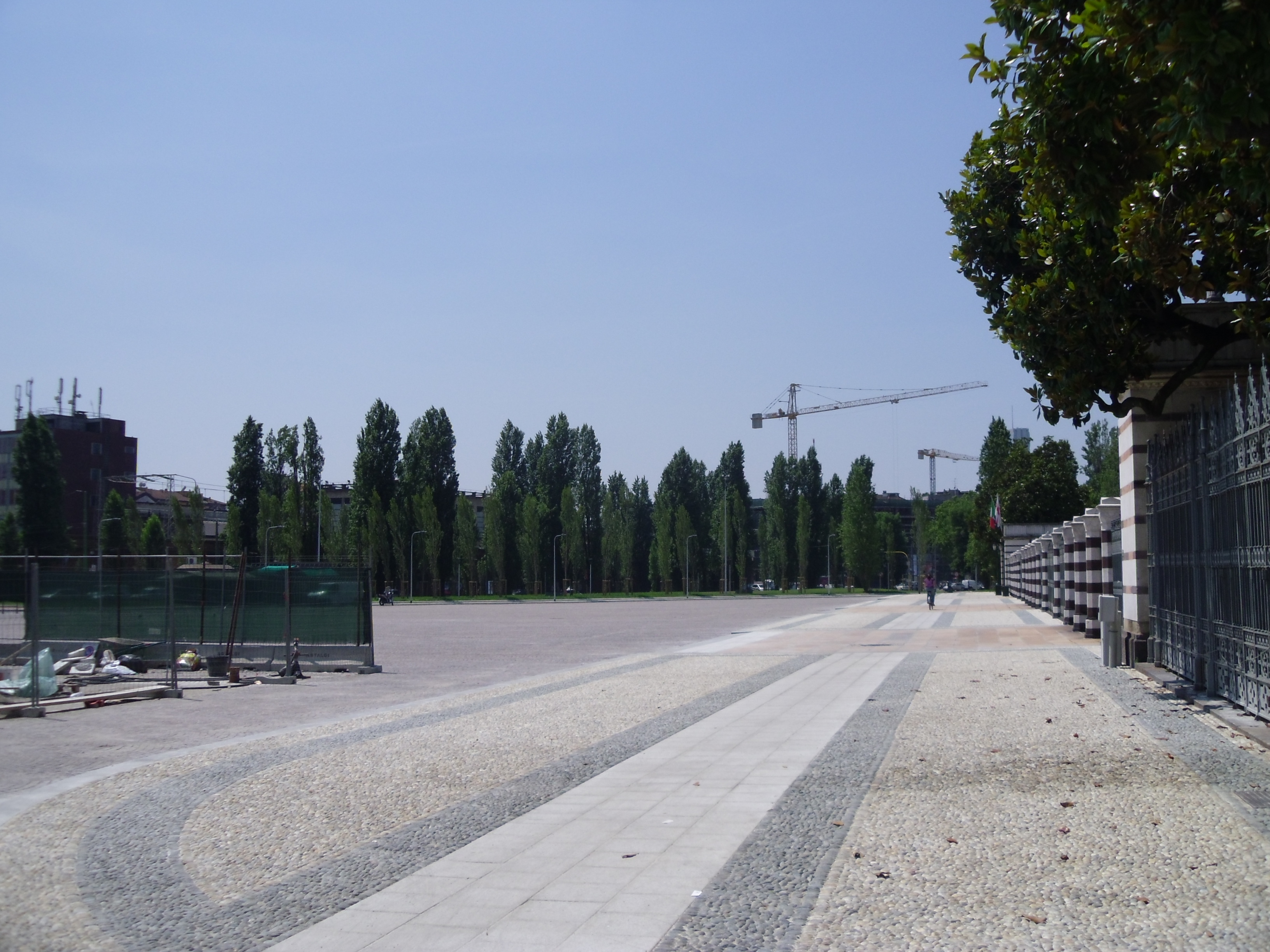

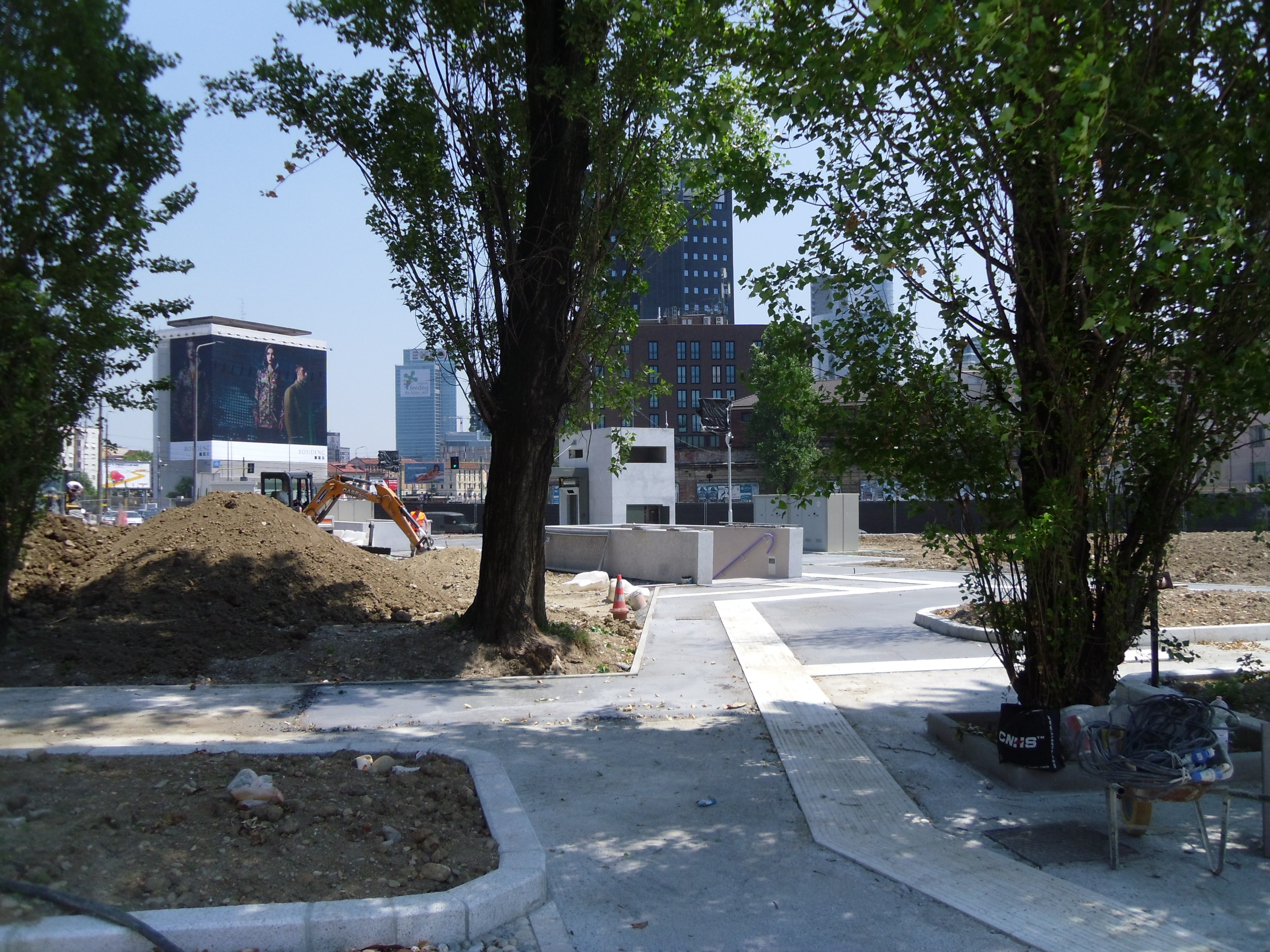

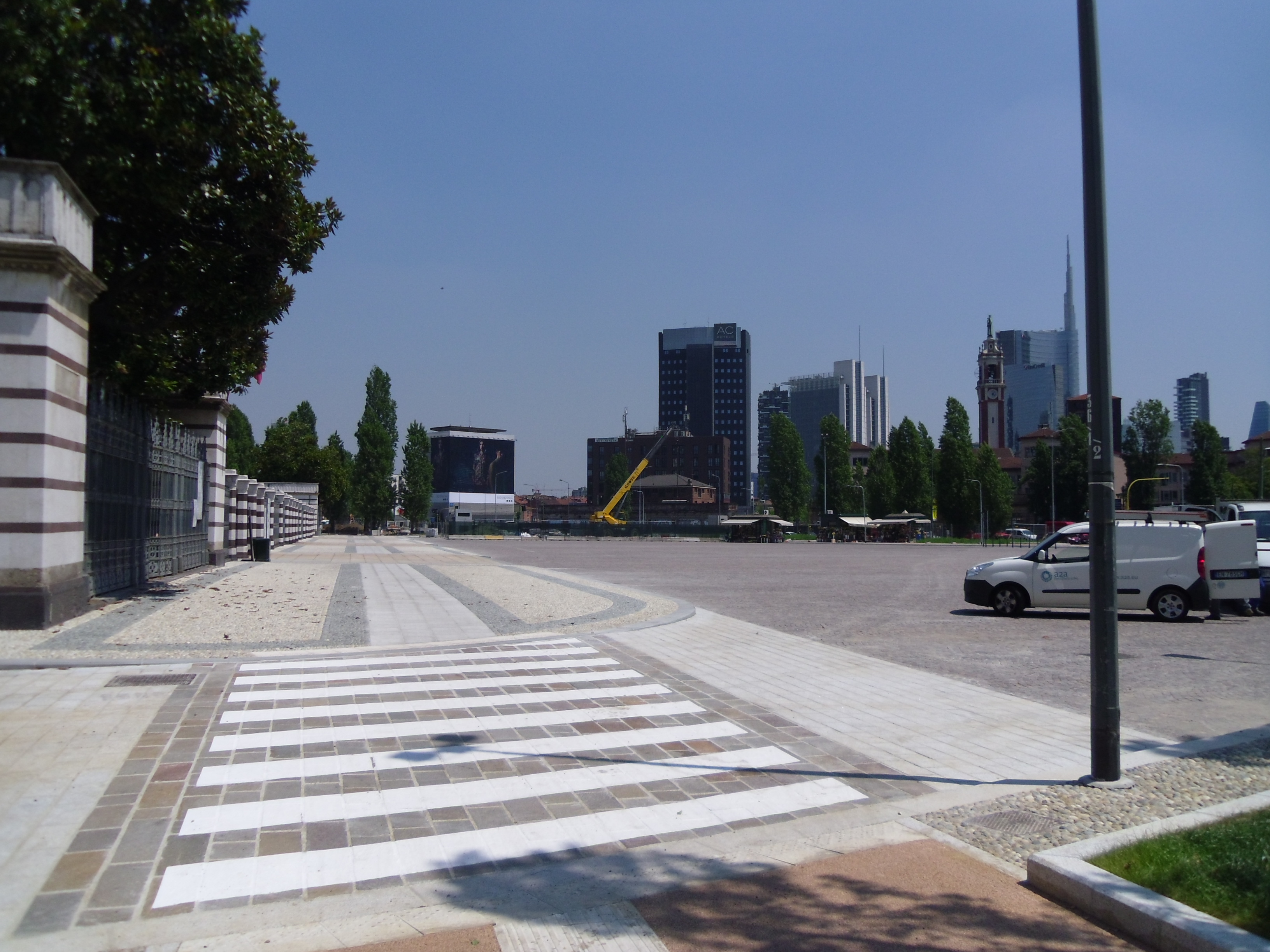

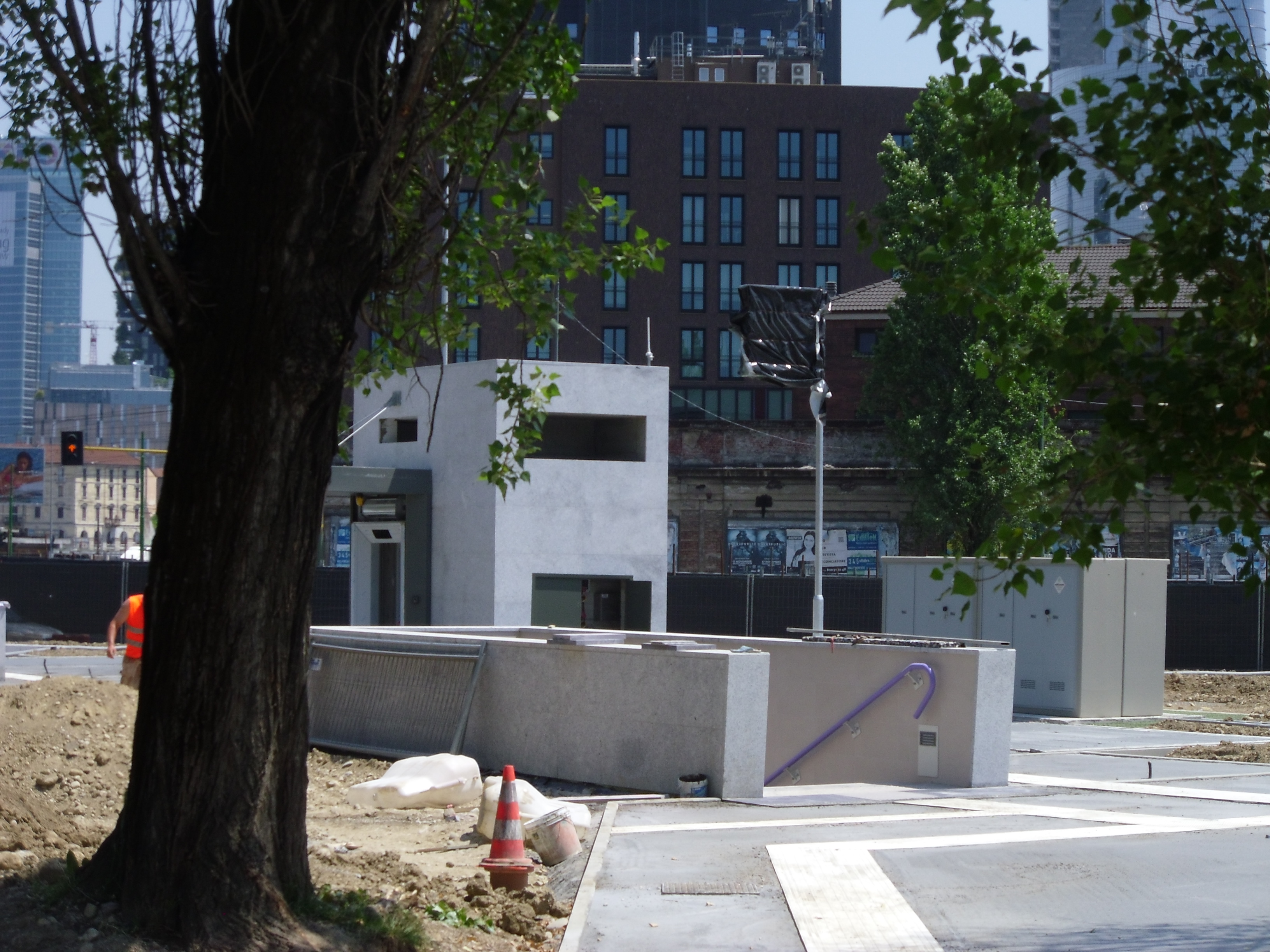

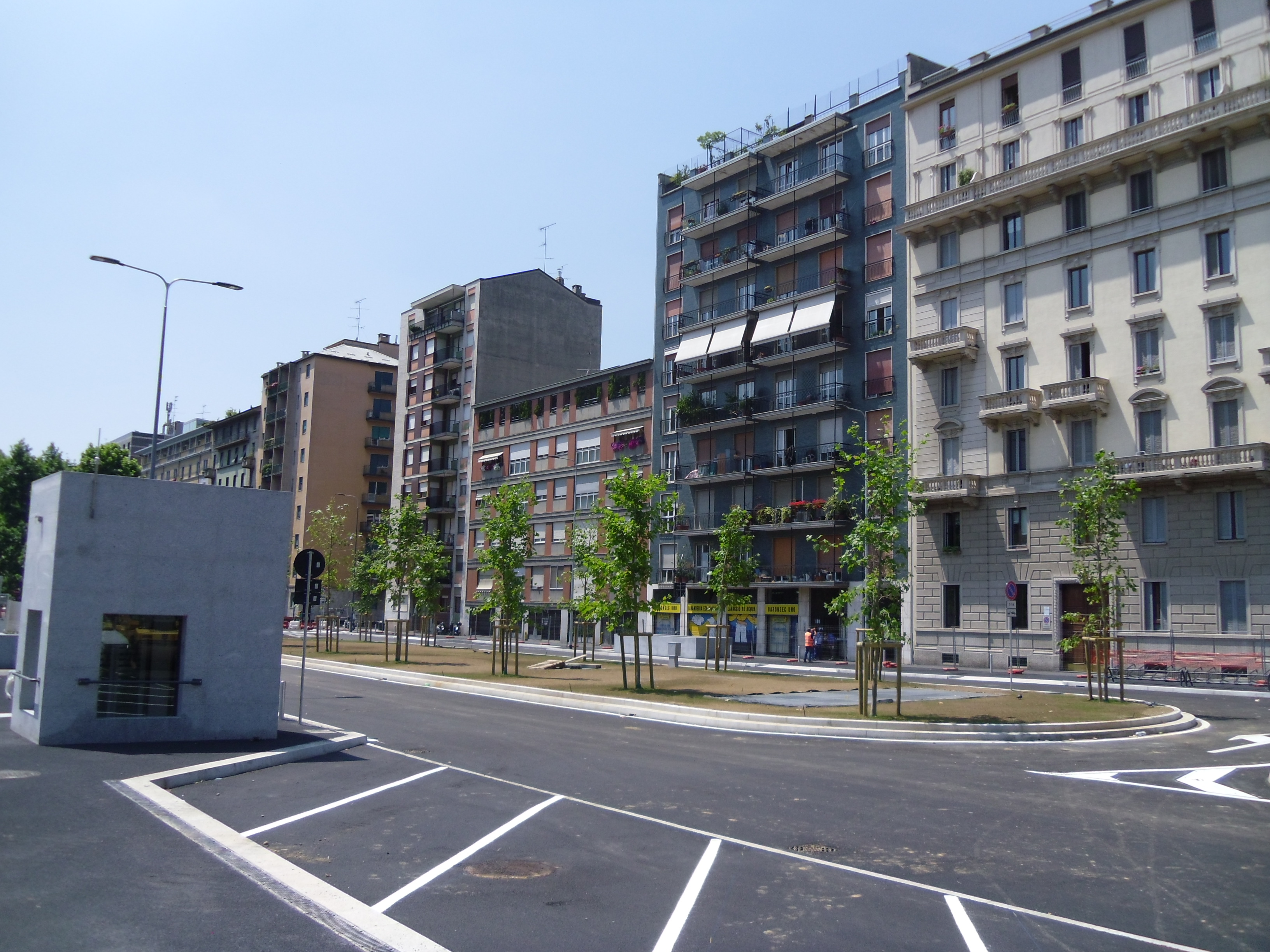

QUARTIERE FORLANINI

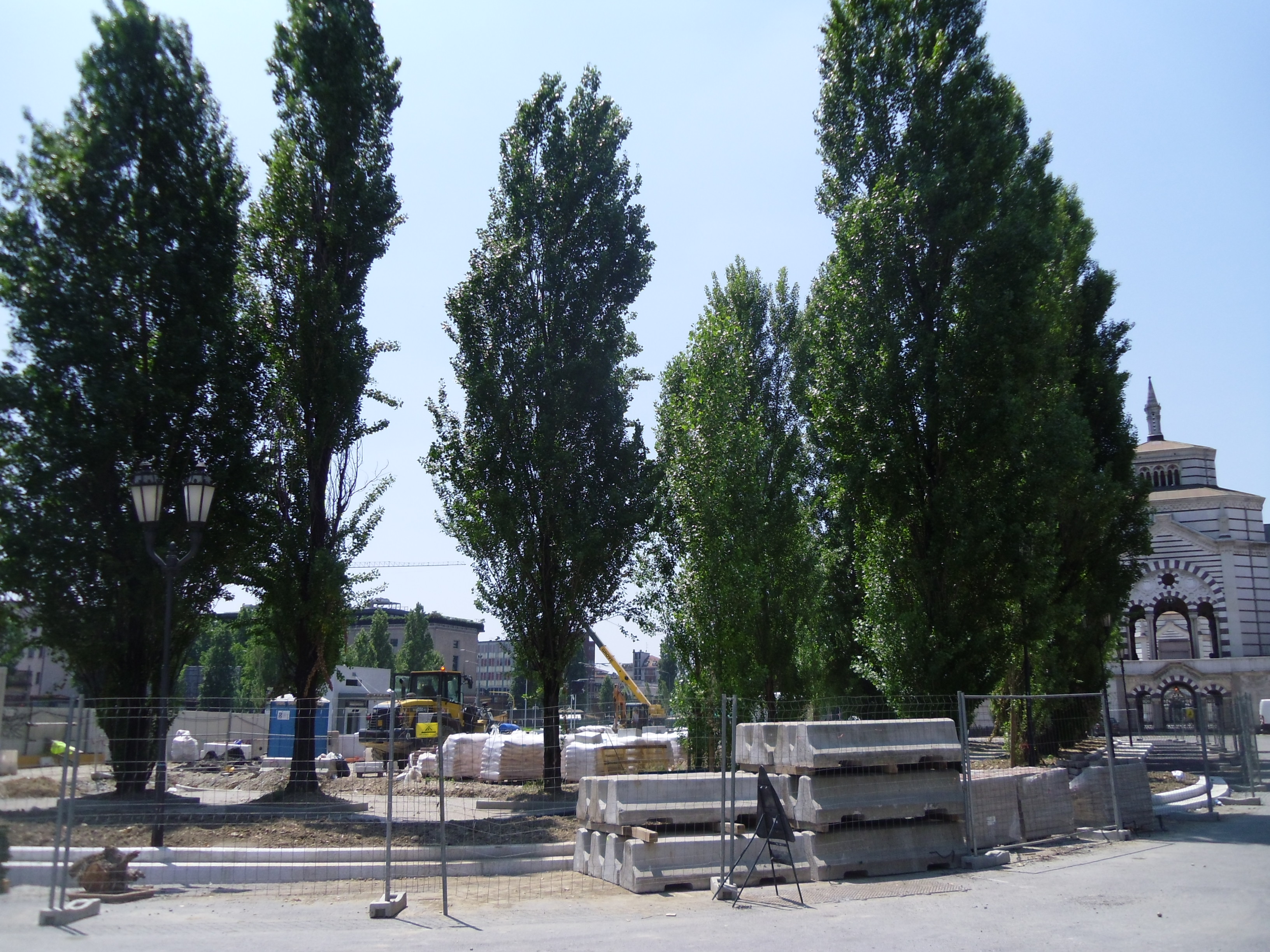

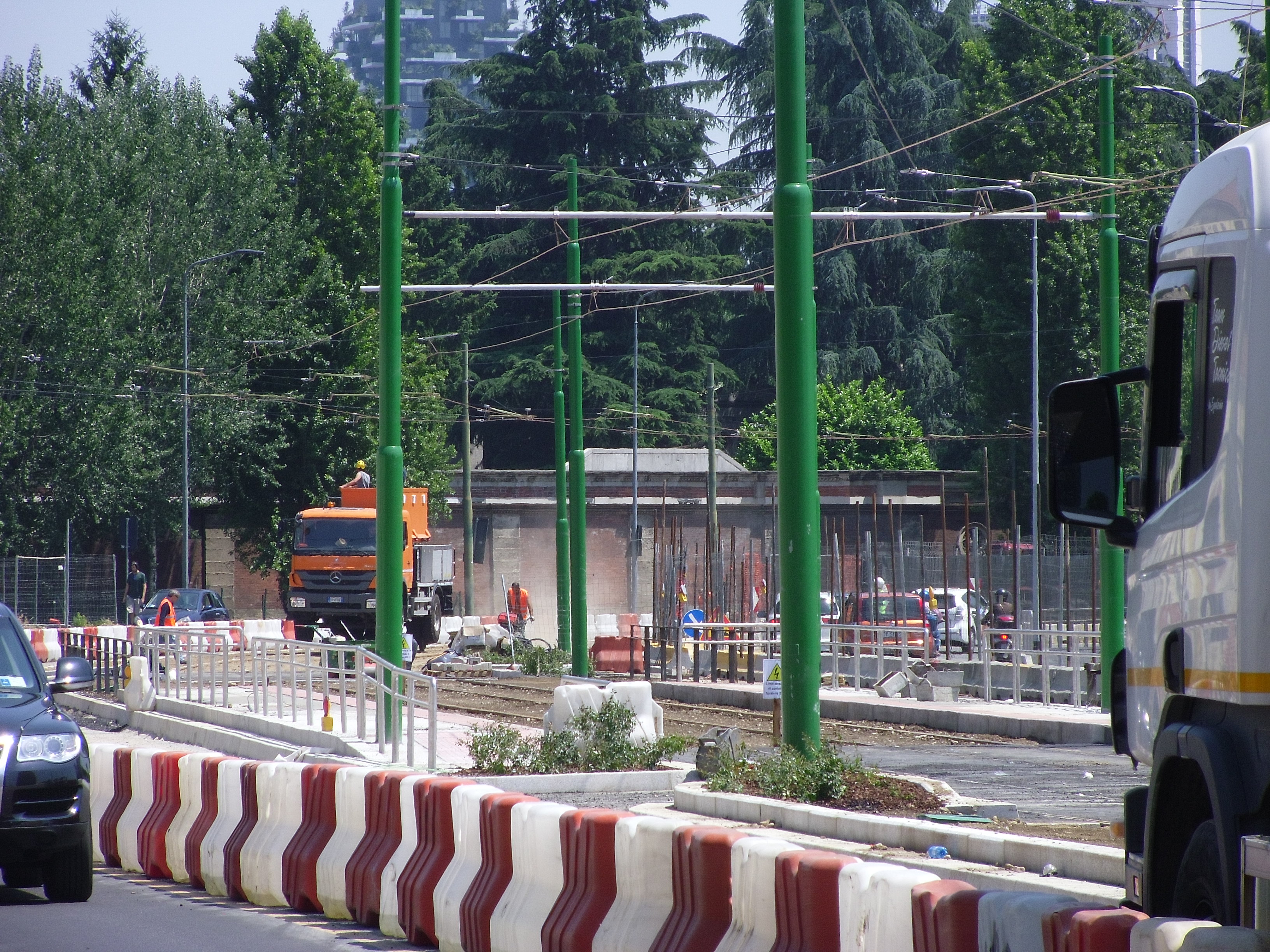

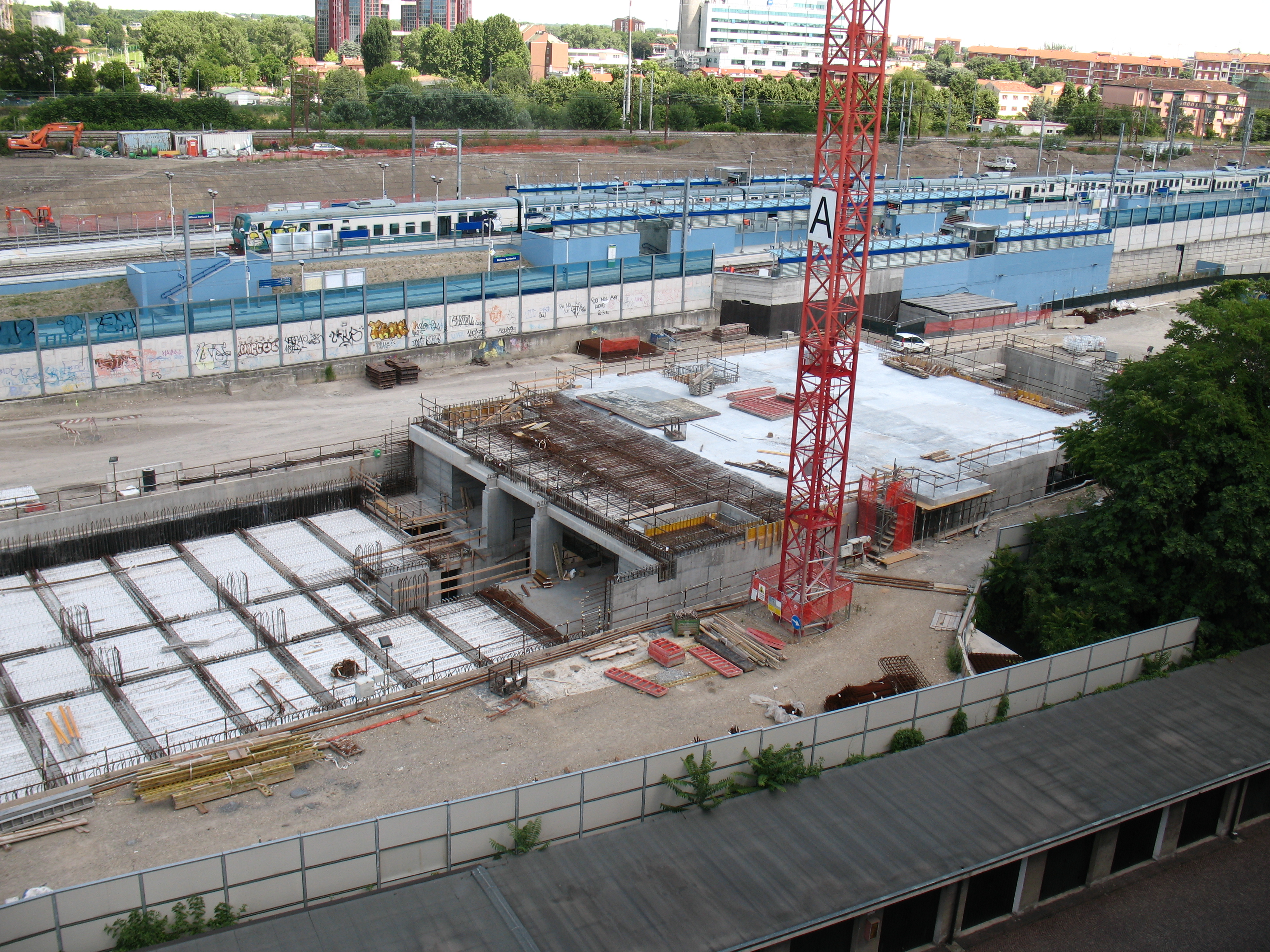

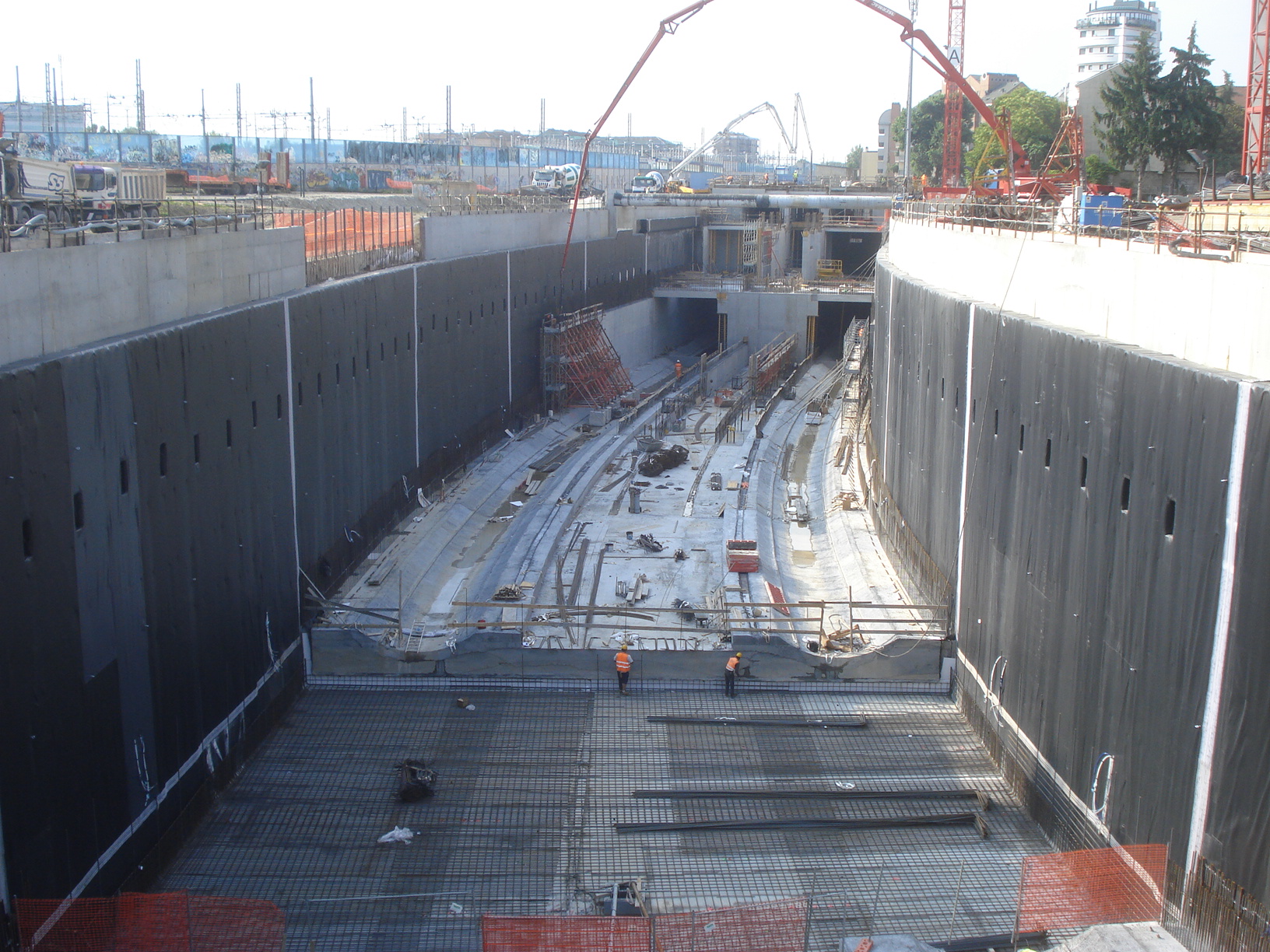

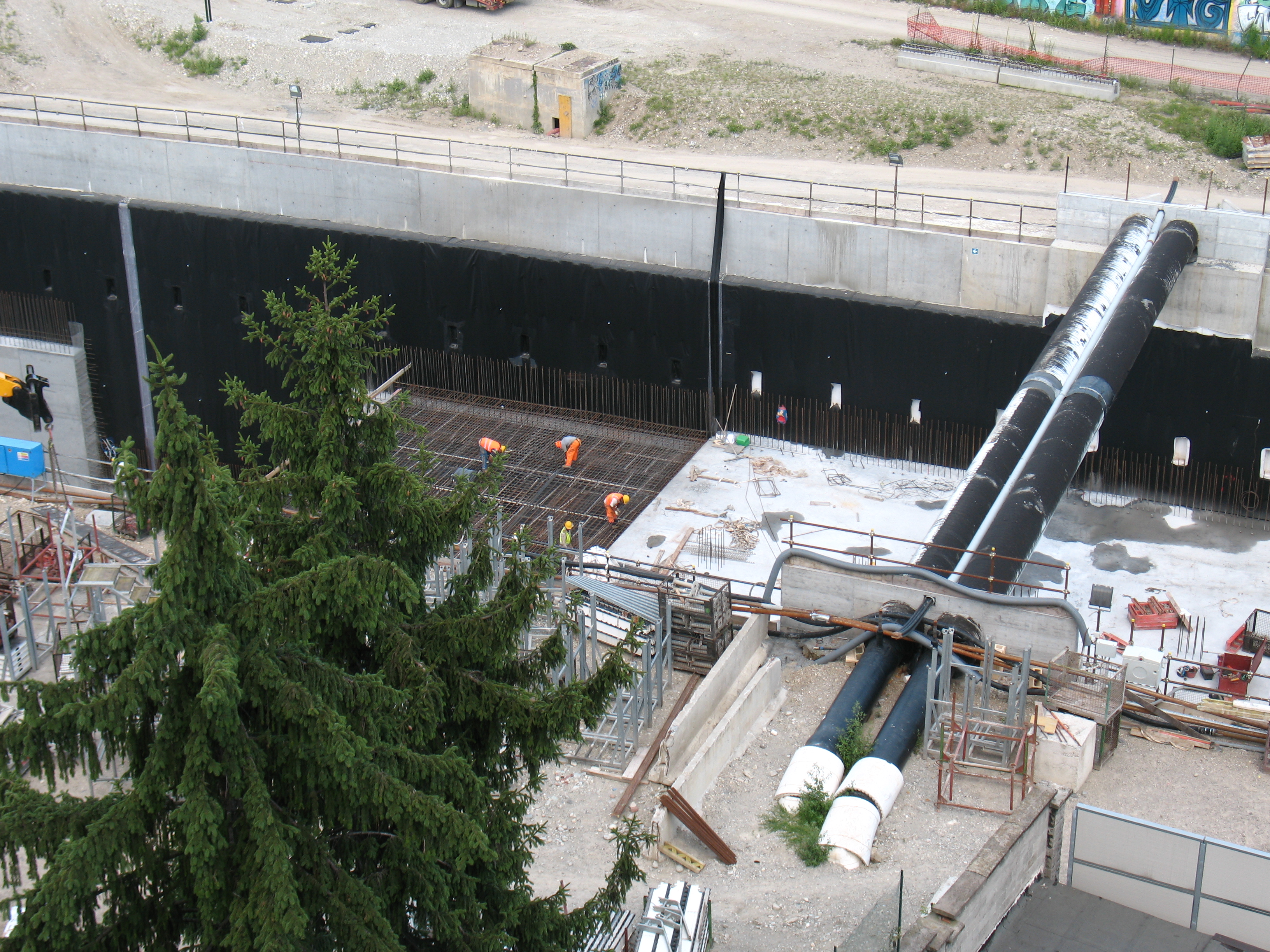

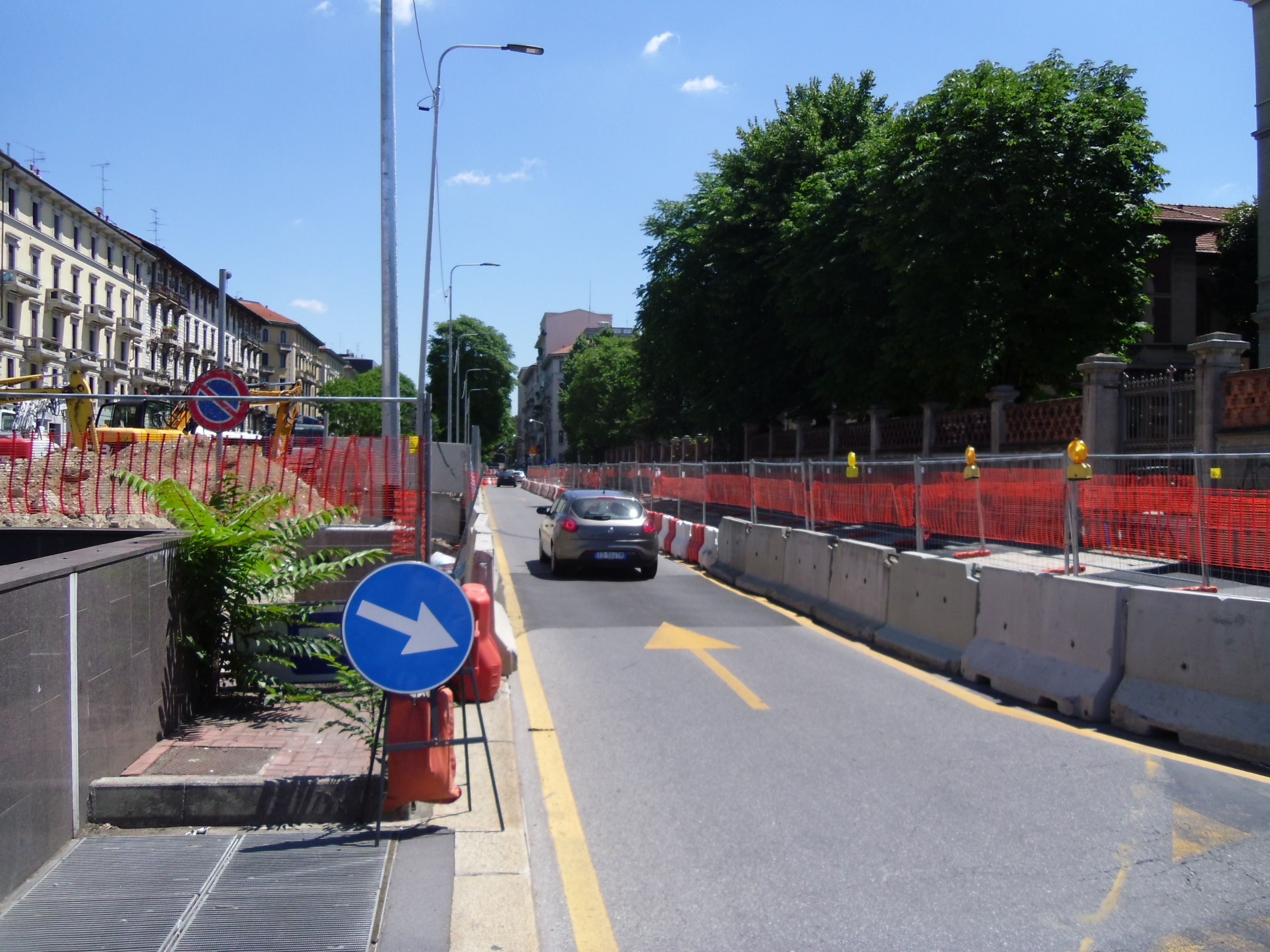

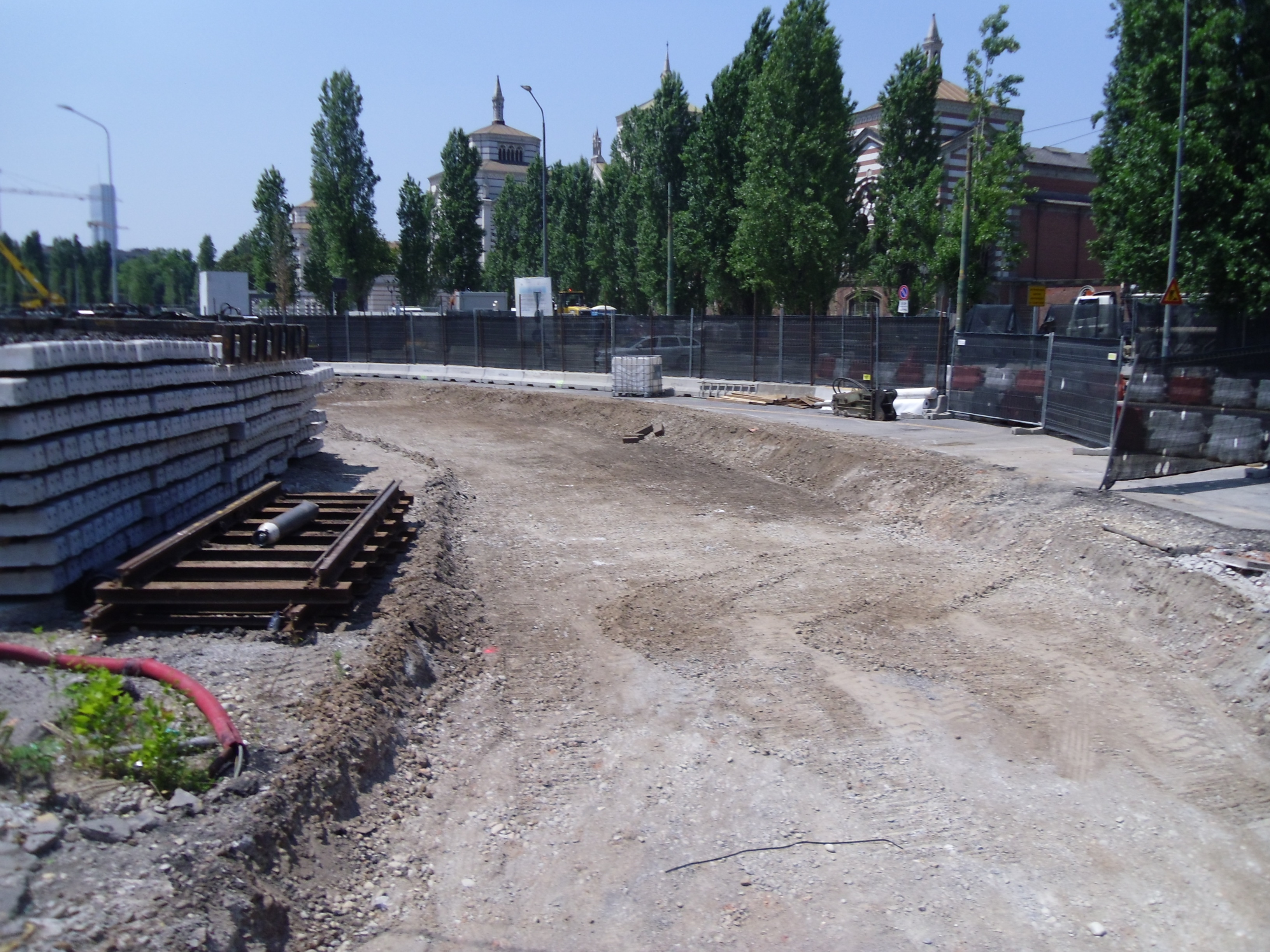

FORLANINI FS
Rendering dell’ingresso.
Foto seguente dal sito di Metropolitana Milanese SpA
Foto di Marco Vergini

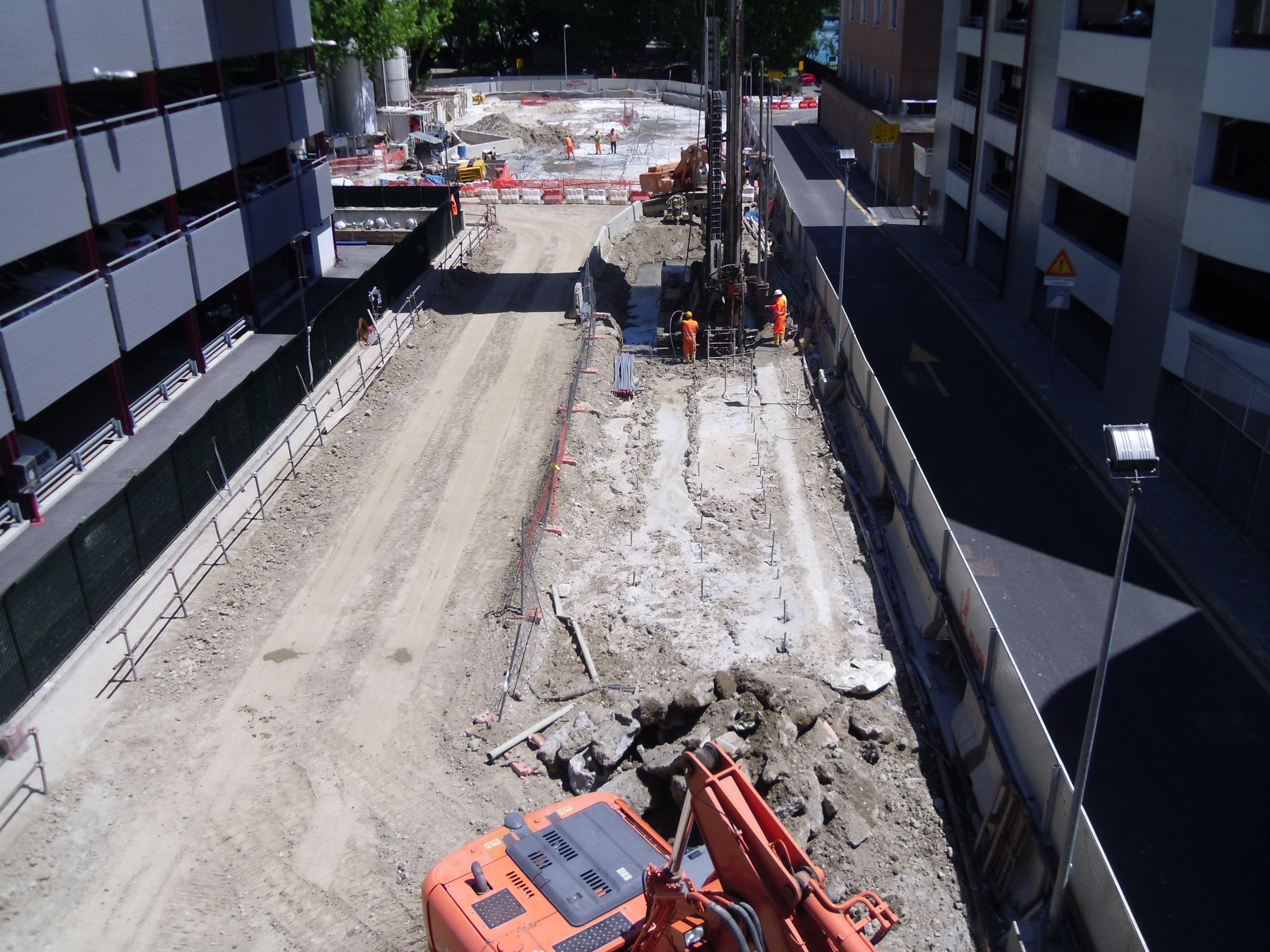

ARGONNE

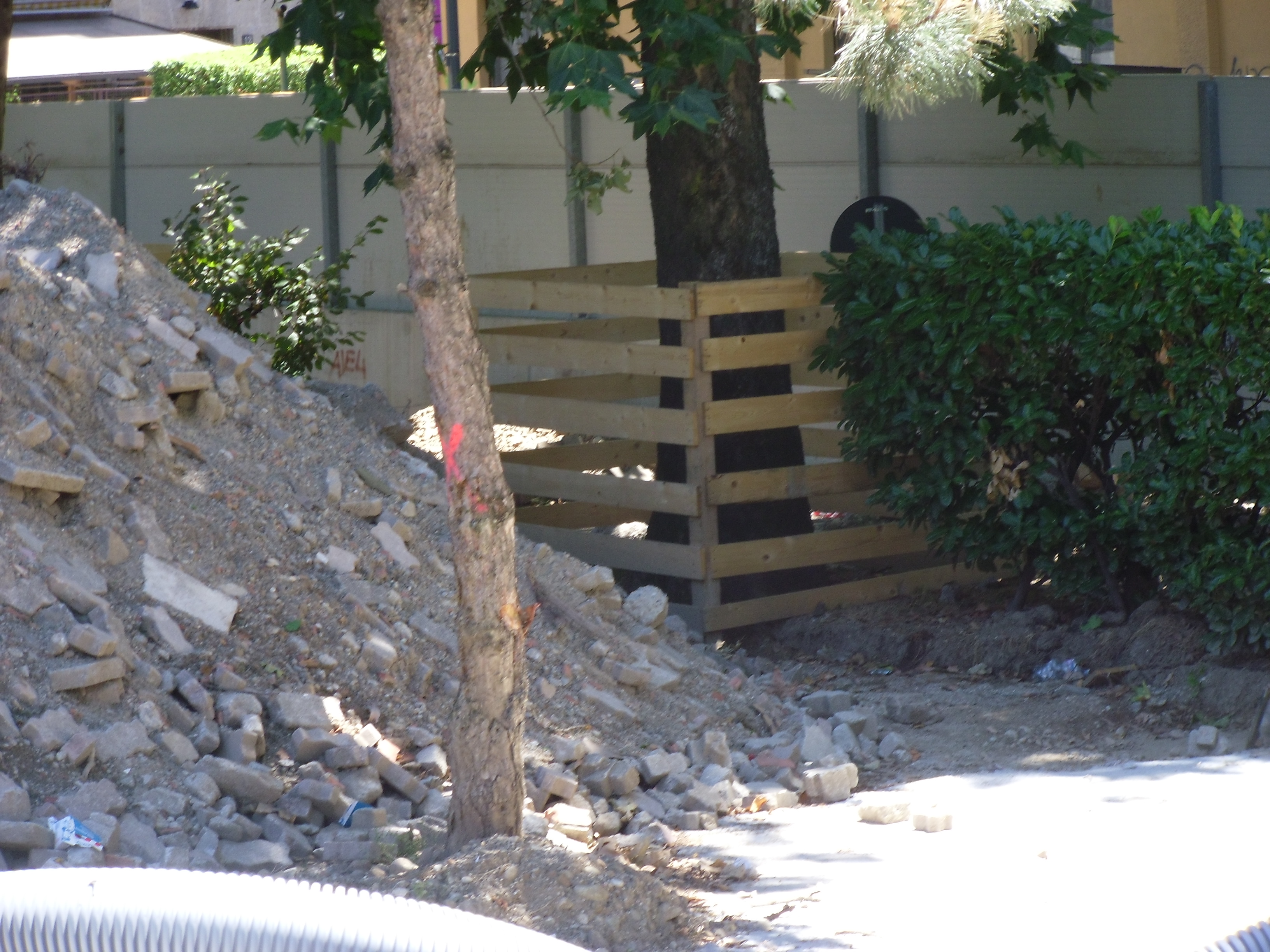

Contestualmente alla formazione del cantiere vengono installate le protezioni per gli alberi che non verranno tagliati.

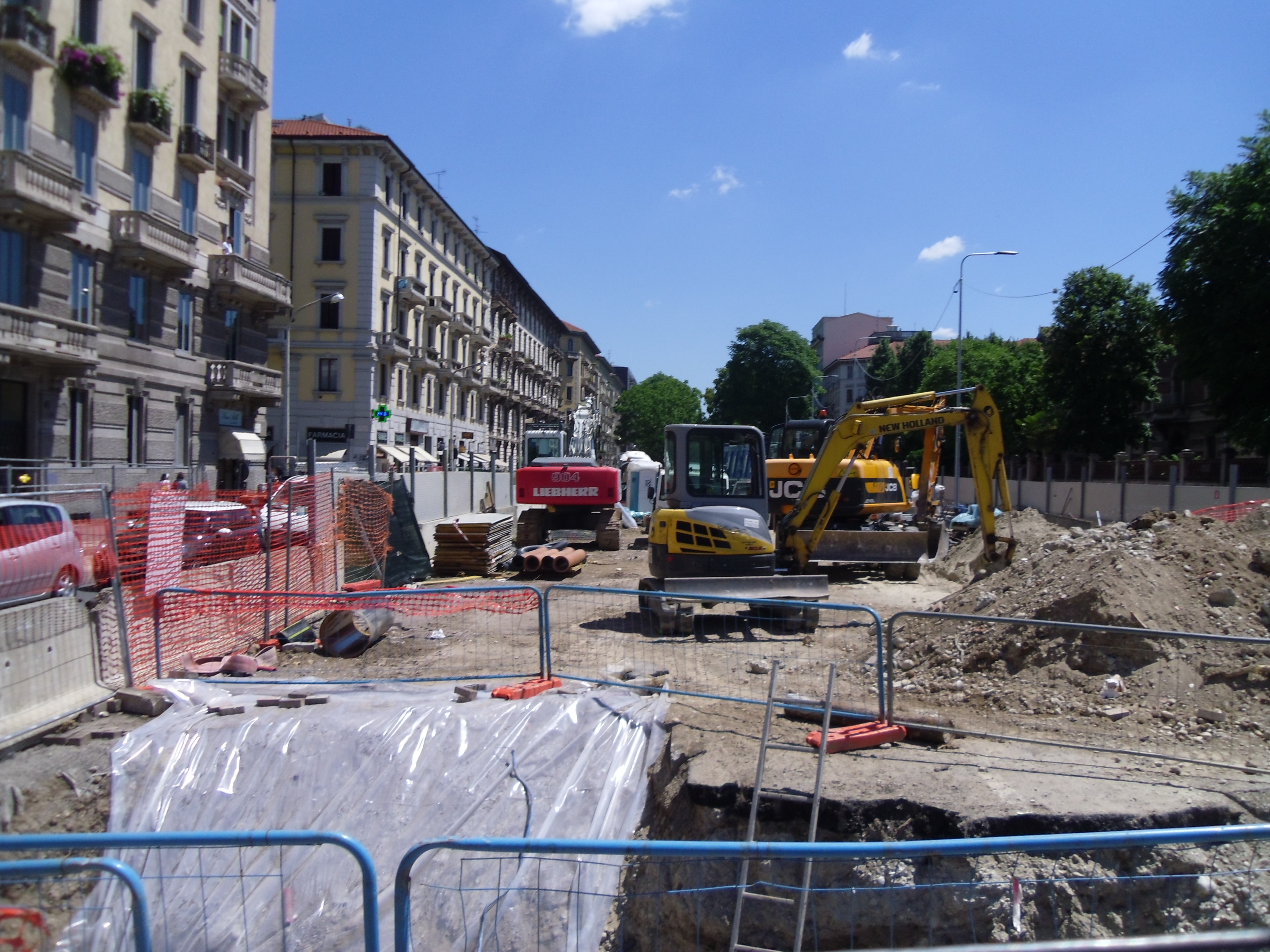

SUSA
Attuale situazione del taglio delle alberature, come approvato dalla sopraintendenza.

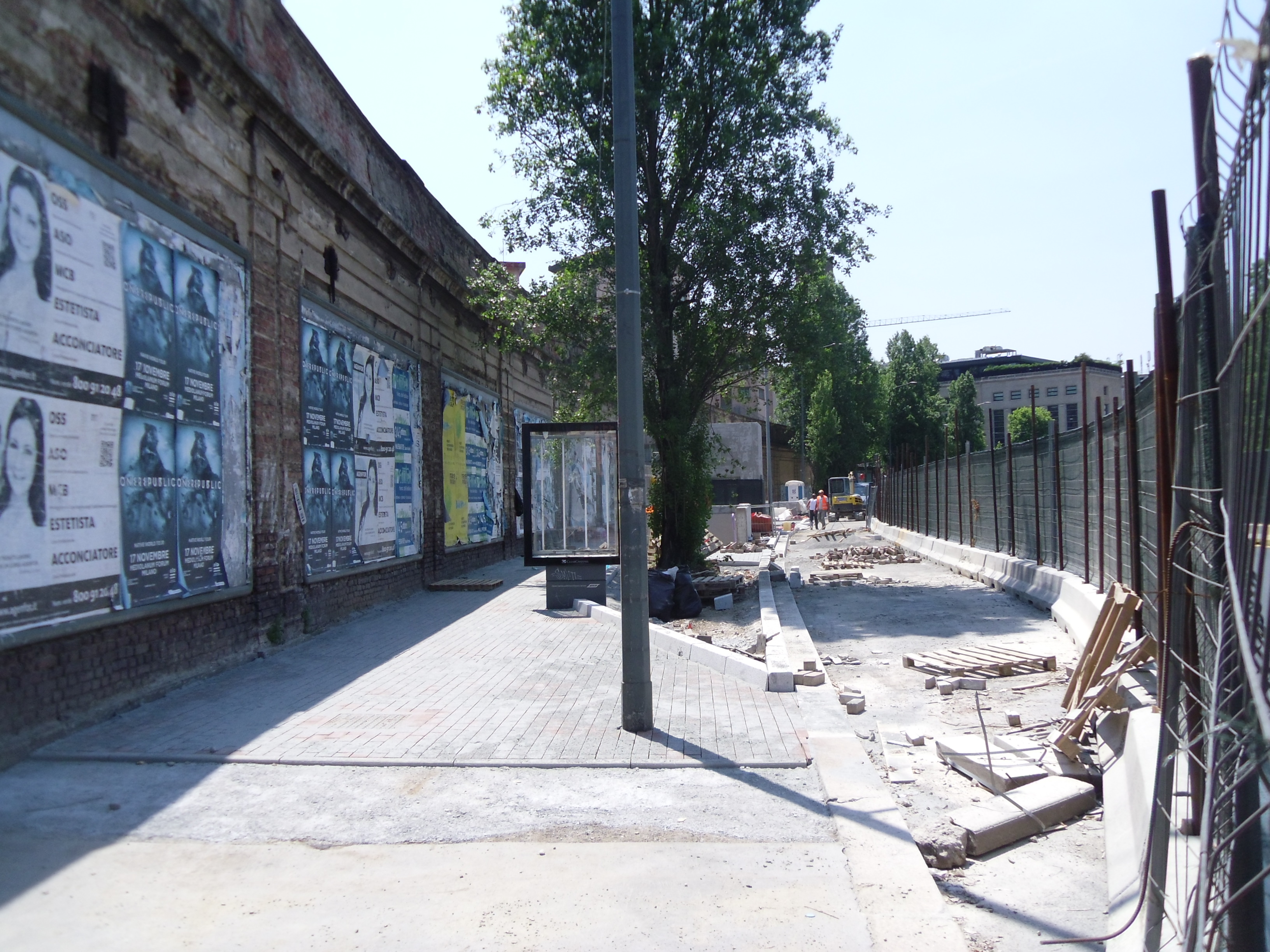

DATEO

Via Nullo
TRICOLORE

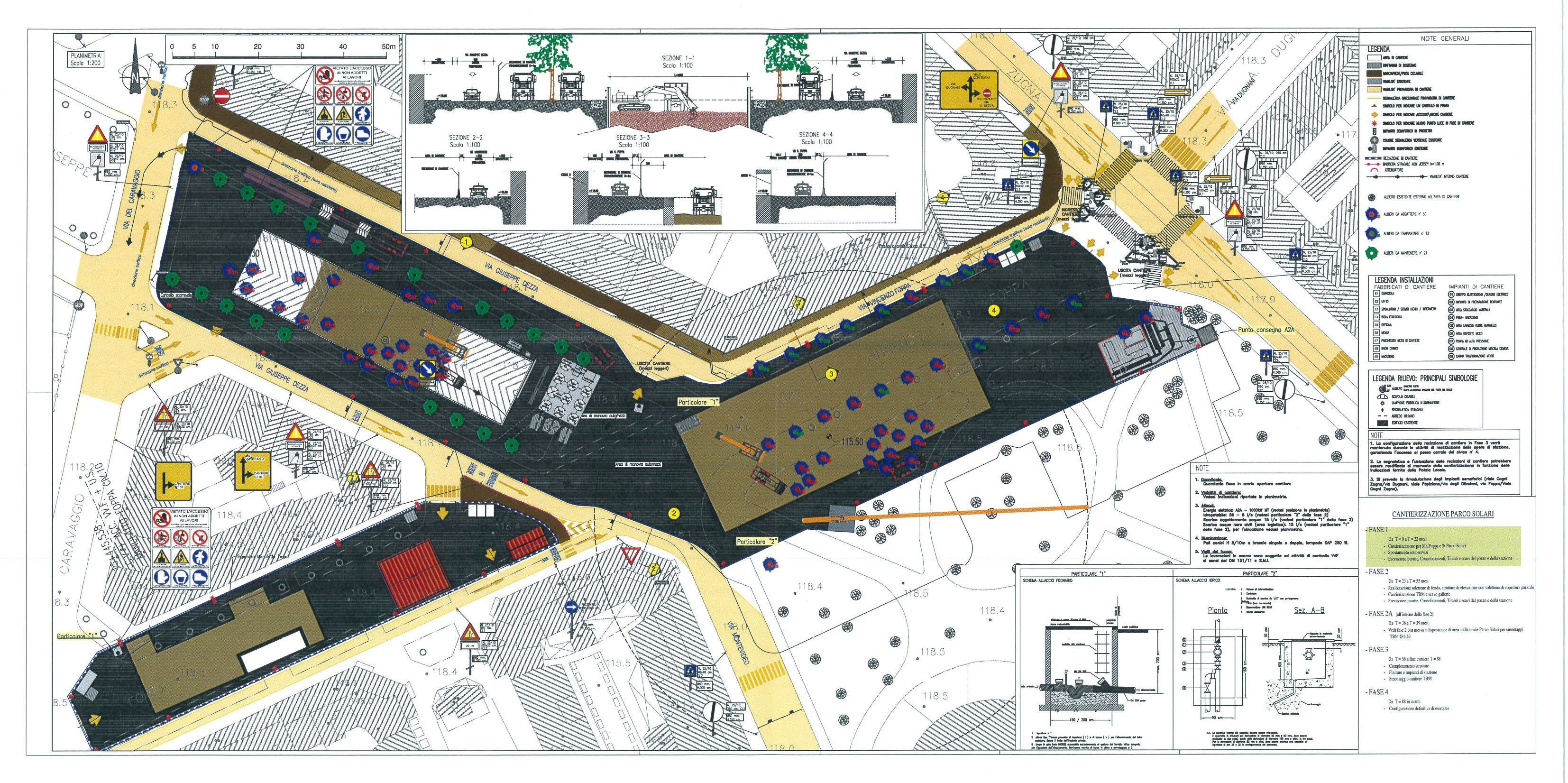

SOLARI
Prima modifica, inverno 2014-15

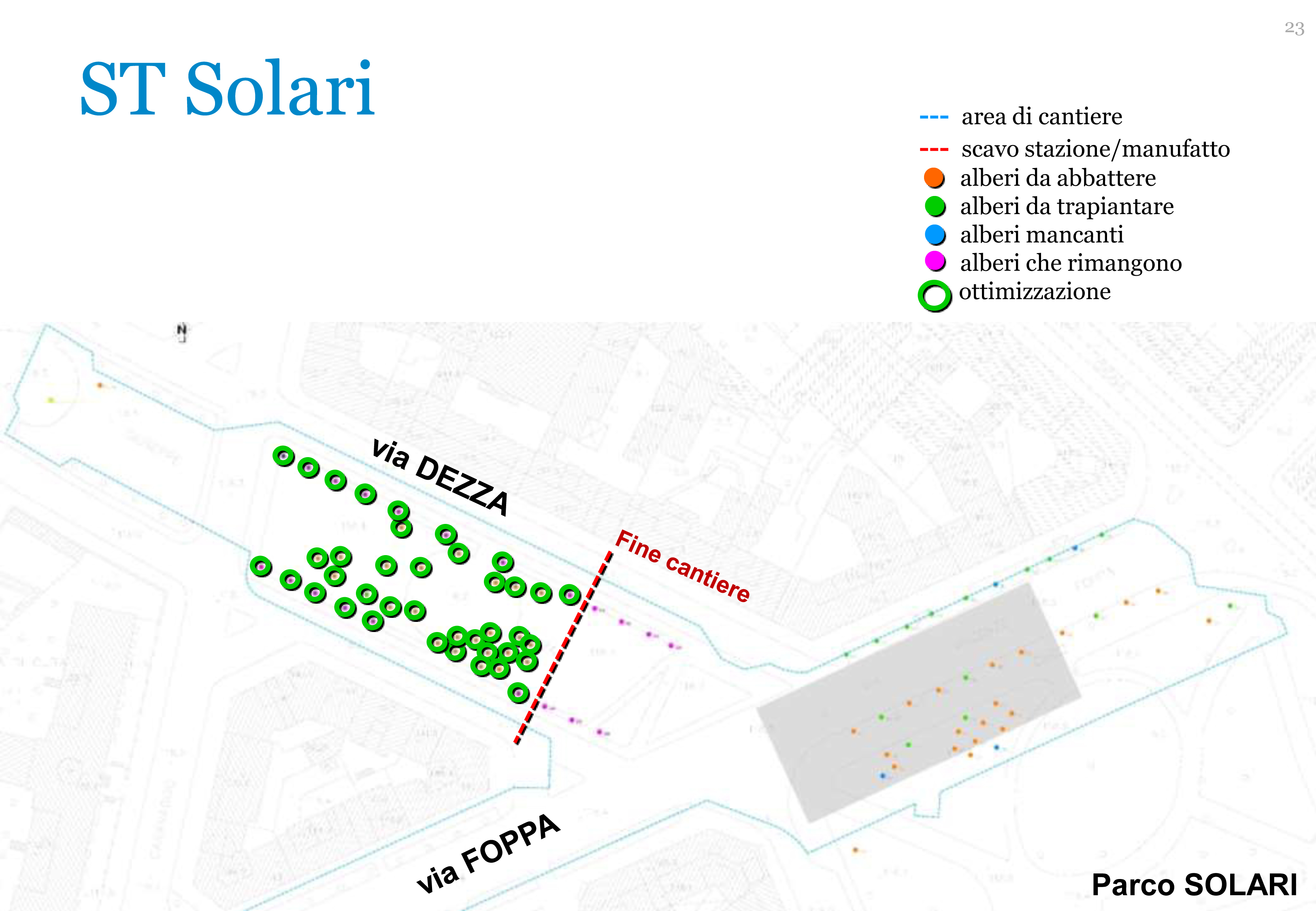

Nuova proposta, primavera 2015
Siturazione taglio alberi sottoposta al giudizio della sopraintendenza.

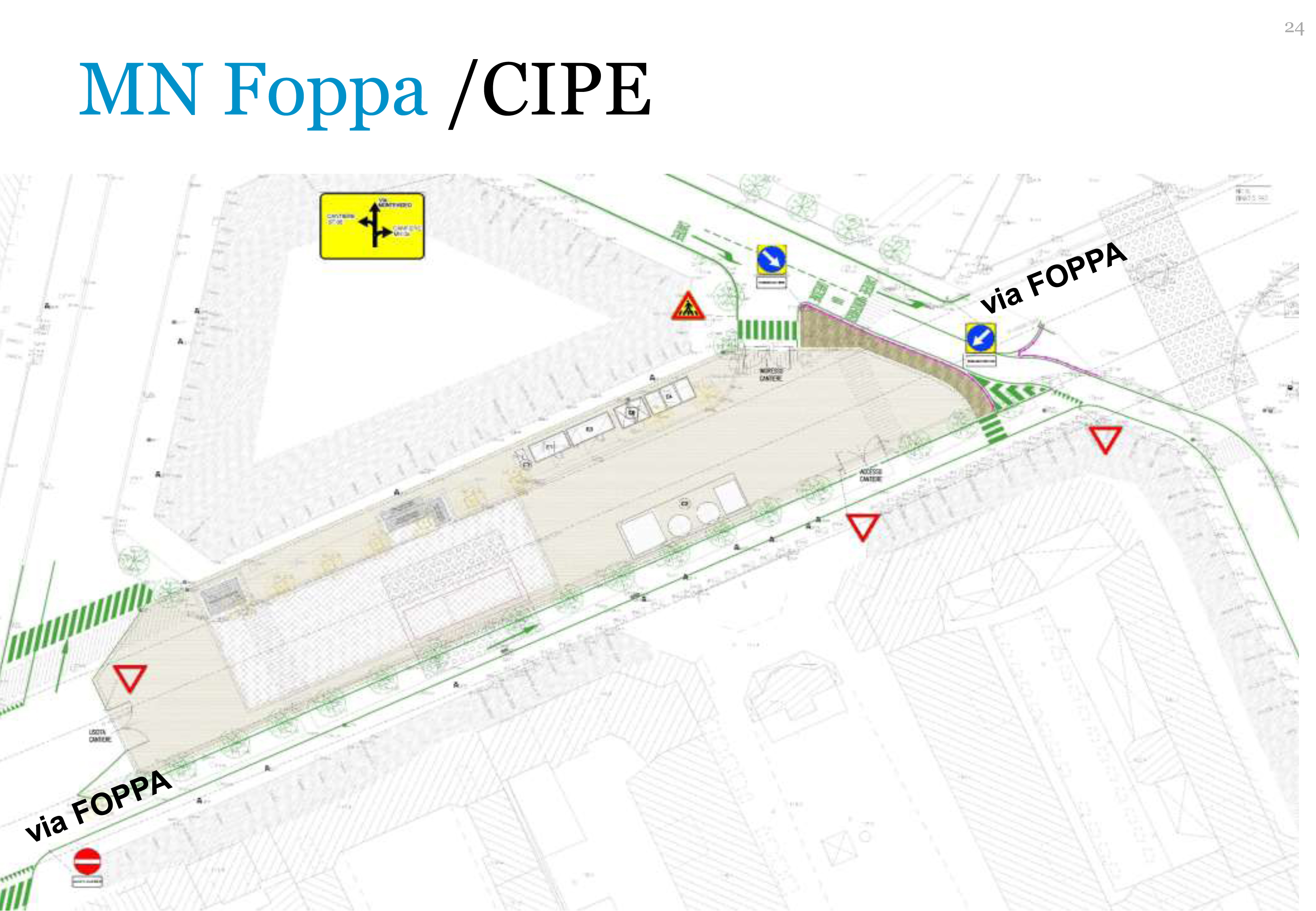

FOPPA
Il cantiere secondo il progetto definitivo approvato dal CIPE (governo):
Il nuovo progetto di cantierizzazione:

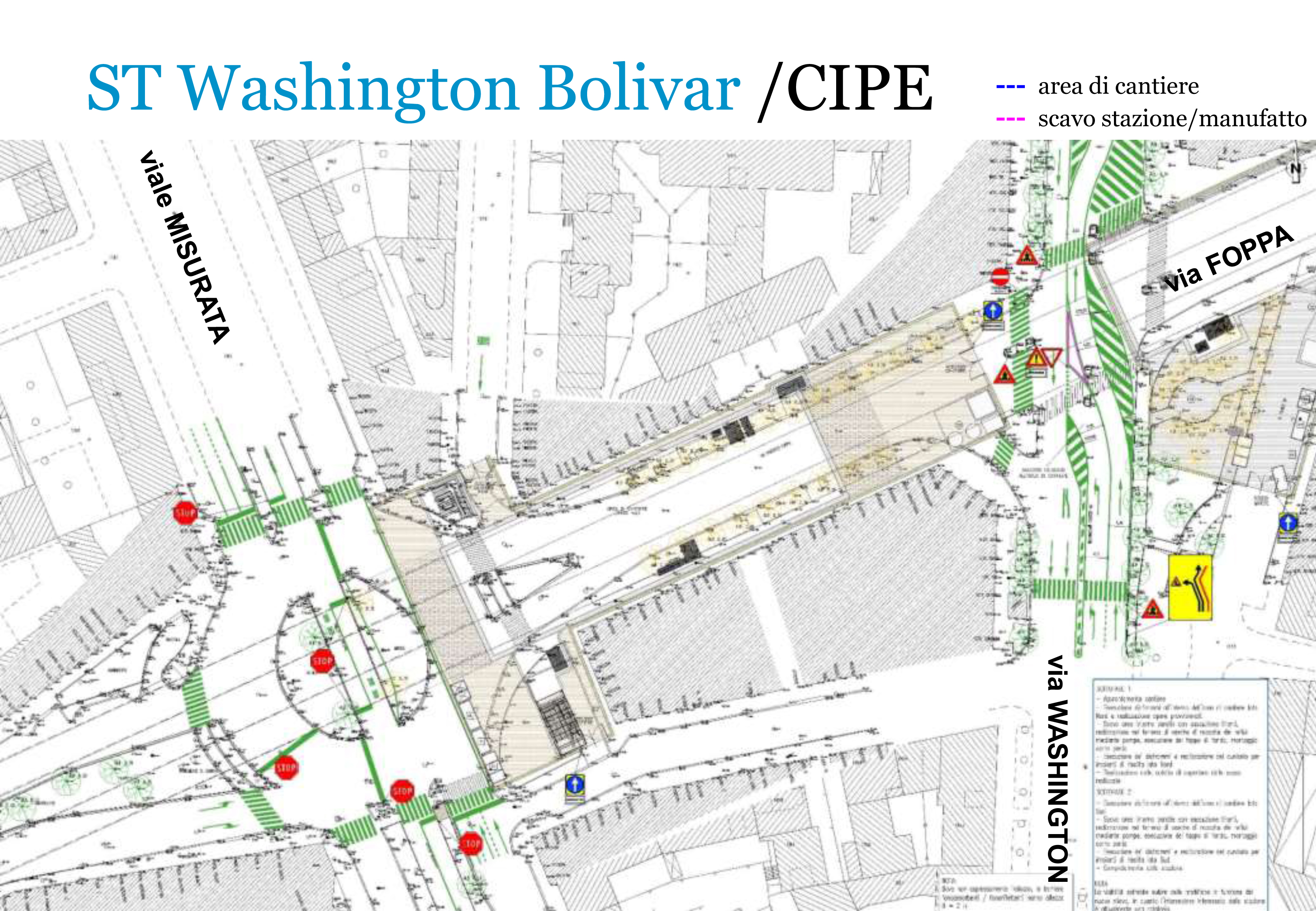

WASHINGTON-BOLIVAR
Il cantiere secondo il progetto definitivo approvato dal CIPE (governo):
Il nuovo progetto di cantierizzazione (fase 1):

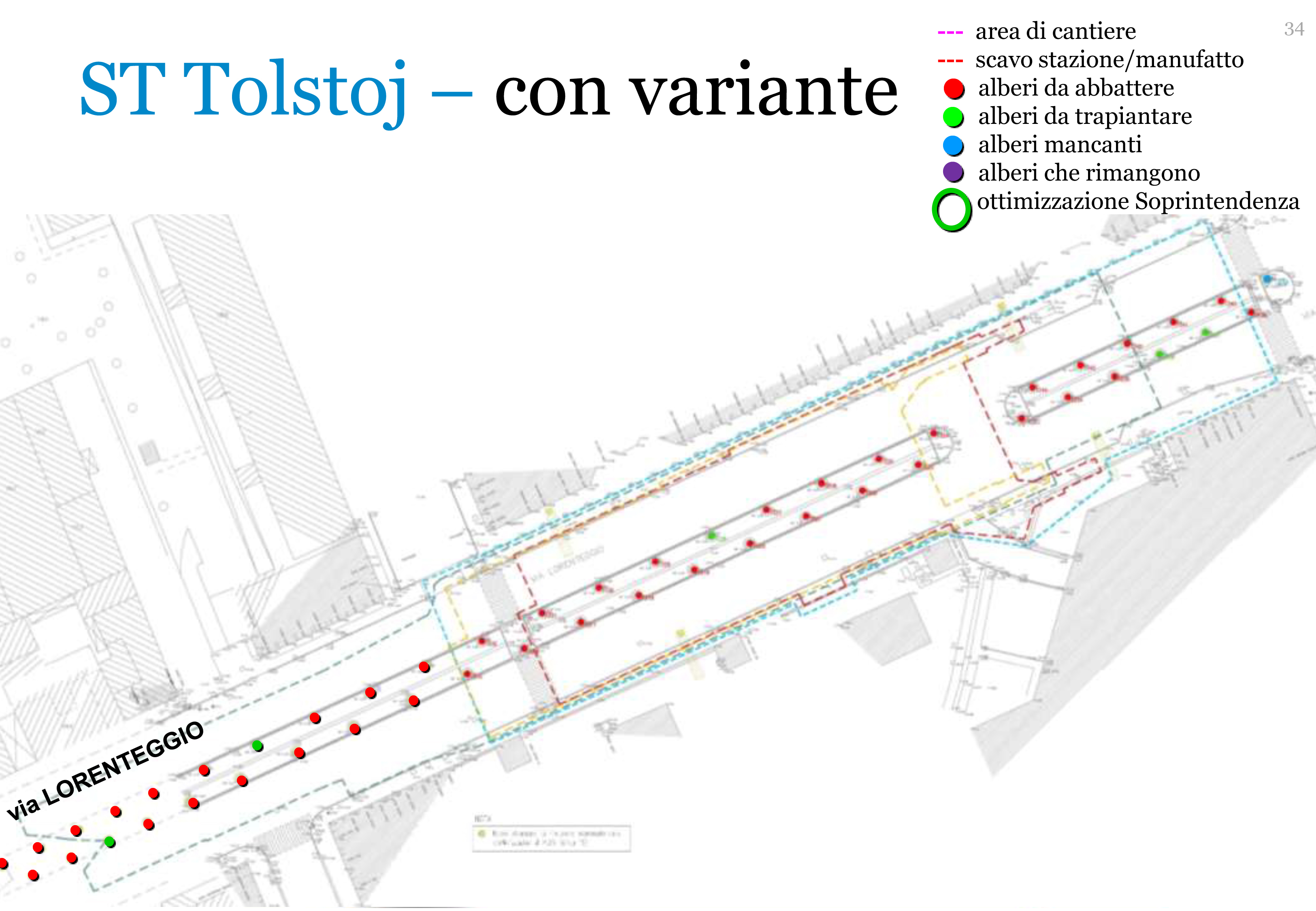

TOLSTOJ
Per immagini di questo cantiere consultare il precedente aggiornamento cliccando QUI
Attuale proposta di cantierizzazione e di taglio alberi, ancora in fase di definizione.
FRATTINI
Per immagini di questo cantiere consultare il precedente aggiornamento cliccando QUI
GELSOMINI
SEGNERI
Per immagini di questo cantiere consultare il precedente aggiornamento cliccando QUI
SAN CRISTOFORO FS
Per immagini di questo cantiere consultare il precedente aggiornamento cliccando QUI
Il deposito
